《某双向四车道高速公路填石路基施工方案.doc》由会员分享,可在线阅读,更多相关《某双向四车道高速公路填石路基施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

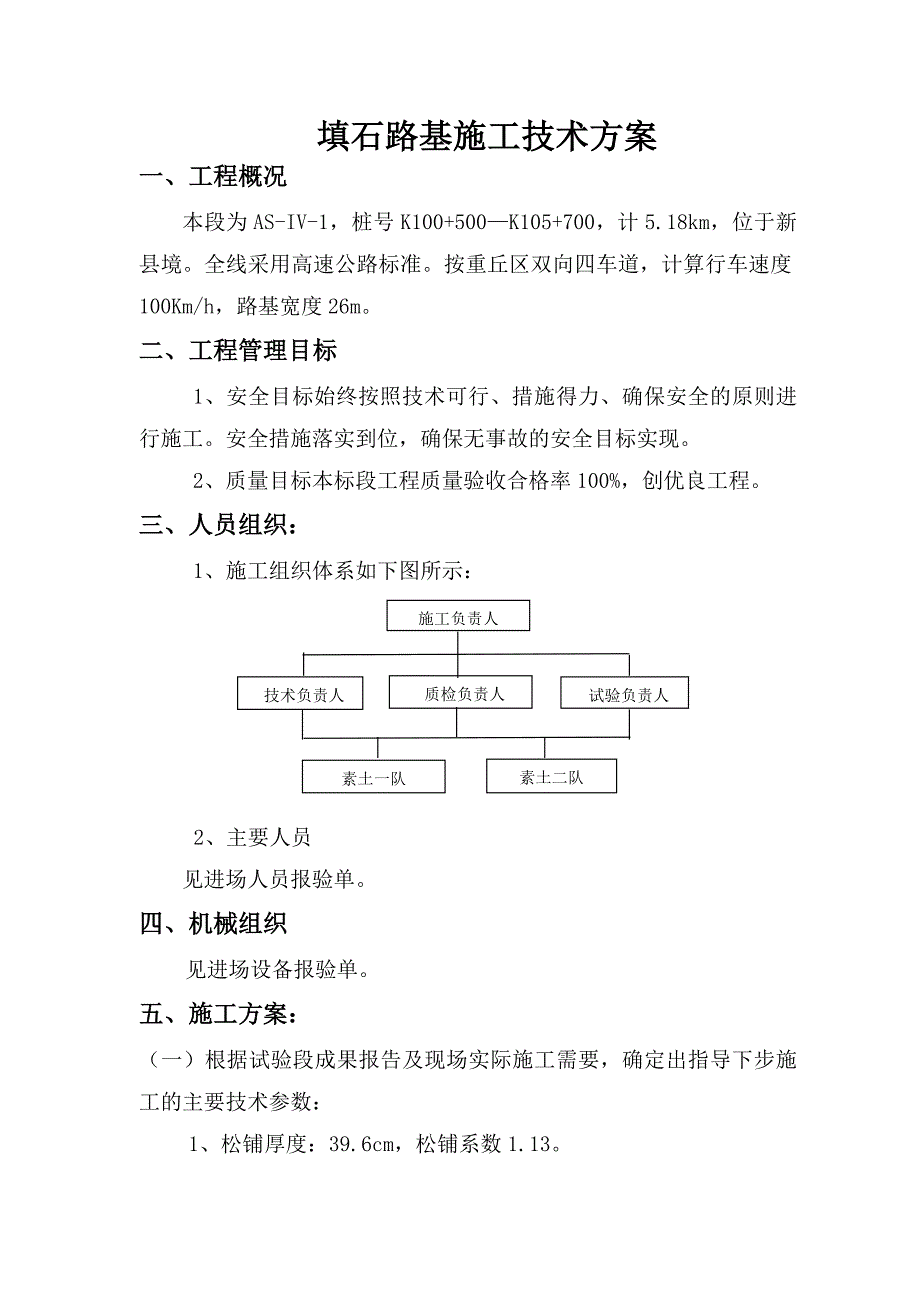

1、填石路基施工技术方案一、工程概况本段为AS-IV-1,桩号K100+500K105+700,计5.18km,位于新县境。全线采用高速公路标准。按重丘区双向四车道,计算行车速度100Km/h,路基宽度26m。二、工程管理目标 1、安全目标始终按照技术可行、措施得力、确保安全的原则进行施工。安全措施落实到位,确保无事故的安全目标实现。 2、质量目标本标段工程质量验收合格率100%,创优良工程。三、人员组织: 1、施工组织体系如下图所示:施工负责人 技术负责人 试验负责人 质检负责人素土二队素土一队2、主要人员 见进场人员报验单。四、机械组织 见进场设备报验单。五、施工方案:(一)根据试验段成果报告

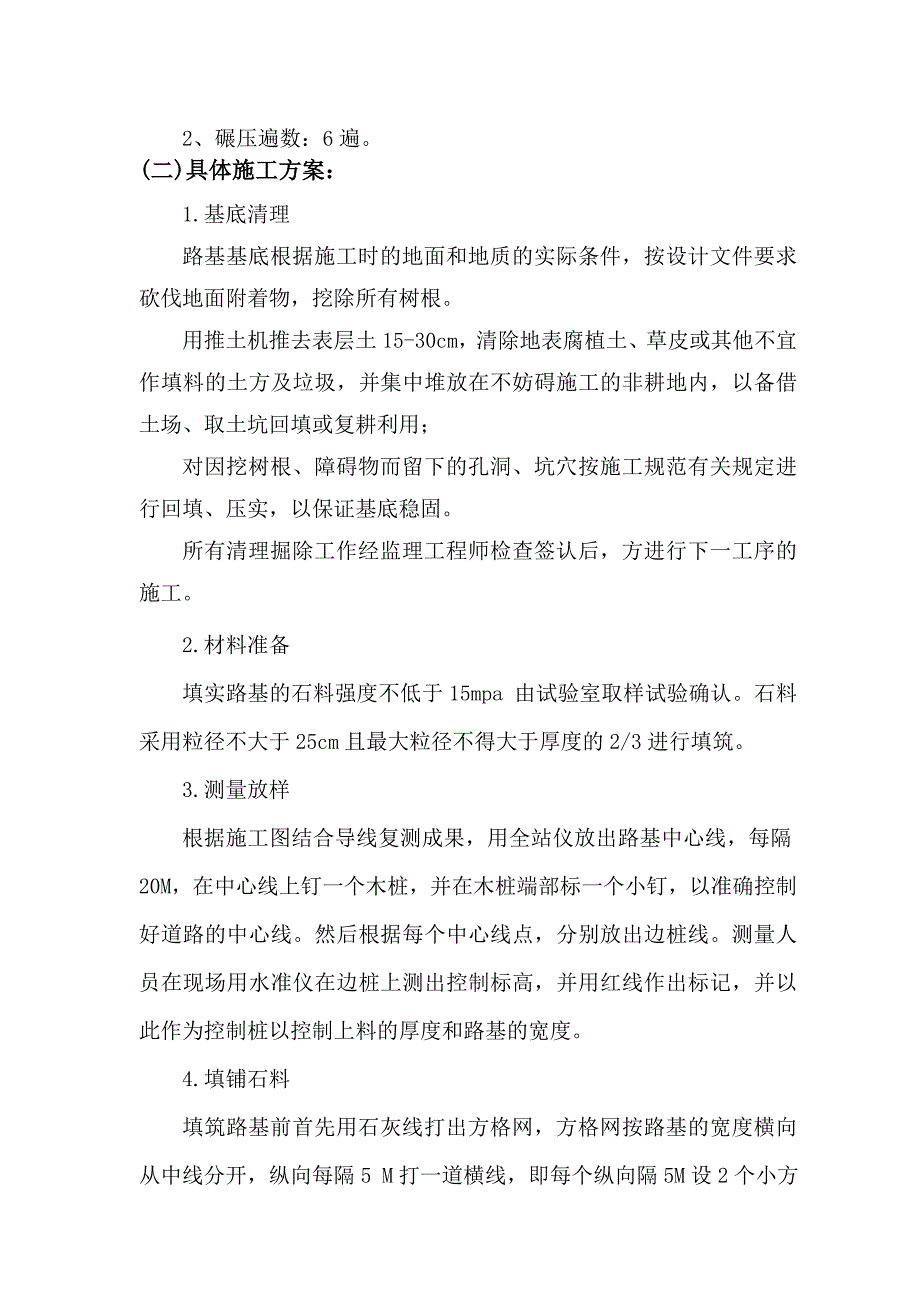

2、及现场实际施工需要,确定出指导下步施工的主要技术参数: 1、松铺厚度:39.6cm,松铺系数1.13。2、碾压遍数:6遍。(二)具体施工方案:1.基底清理路基基底根据施工时的地面和地质的实际条件,按设计文件要求砍伐地面附着物,挖除所有树根。用推土机推去表层土15-30cm,清除地表腐植土、草皮或其他不宜作填料的土方及垃圾,并集中堆放在不妨碍施工的非耕地内,以备借土场、取土坑回填或复耕利用;对因挖树根、障碍物而留下的孔洞、坑穴按施工规范有关规定进行回填、压实,以保证基底稳固。所有清理掘除工作经监理工程师检查签认后,方进行下一工序的施工。2.材料准备填实路基的石料强度不低于15mpa 由试验室取样

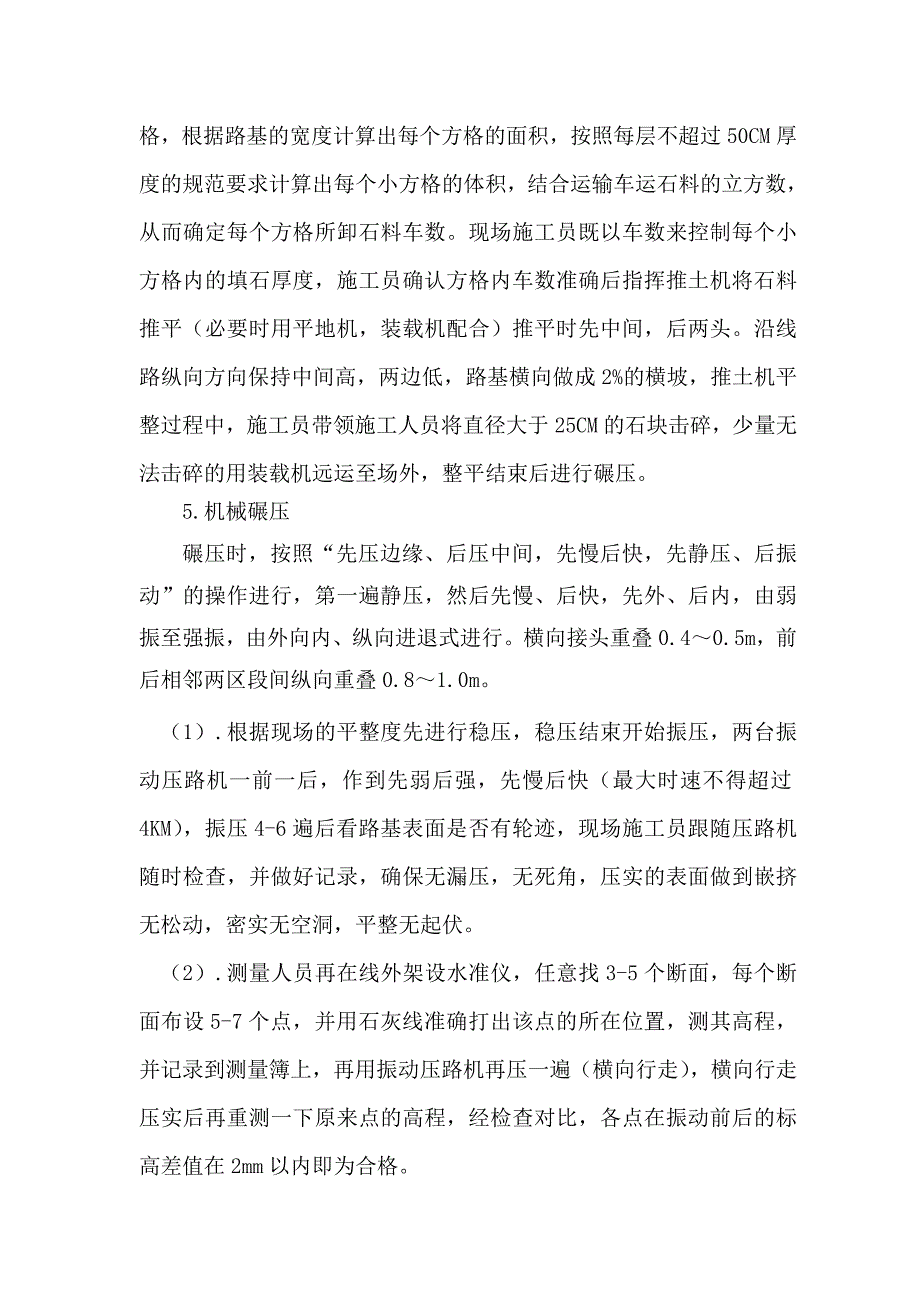

3、试验确认。石料采用粒径不大于25cm且最大粒径不得大于厚度的2/3进行填筑。3.测量放样根据施工图结合导线复测成果,用全站仪放出路基中心线,每隔20M,在中心线上钉一个木桩,并在木桩端部标一个小钉,以准确控制好道路的中心线。然后根据每个中心线点,分别放出边桩线。测量人员在现场用水准仪在边桩上测出控制标高,并用红线作出标记,并以此作为控制桩以控制上料的厚度和路基的宽度。4.填铺石料填筑路基前首先用石灰线打出方格网,方格网按路基的宽度横向从中线分开,纵向每隔5 M打一道横线,即每个纵向隔5M设2个小方格,根据路基的宽度计算出每个方格的面积,按照每层不超过50CM厚度的规范要求计算出每个小方格的体积
4、,结合运输车运石料的立方数,从而确定每个方格所卸石料车数。现场施工员既以车数来控制每个小方格内的填石厚度,施工员确认方格内车数准确后指挥推土机将石料推平(必要时用平地机,装载机配合)推平时先中间,后两头。沿线路纵向方向保持中间高,两边低,路基横向做成2%的横坡,推土机平整过程中,施工员带领施工人员将直径大于25CM的石块击碎,少量无法击碎的用装载机远运至场外,整平结束后进行碾压。5.机械碾压碾压时,按照“先压边缘、后压中间,先慢后快,先静压、后振动”的操作进行,第一遍静压,然后先慢、后快,先外、后内,由弱振至强振,由外向内、纵向进退式进行。横向接头重叠0.40.5m,前后相邻两区段间纵向重叠0
5、.81.0m。 (1).根据现场的平整度先进行稳压,稳压结束开始振压,两台振动压路机一前一后,作到先弱后强,先慢后快(最大时速不得超过4KM),振压4-6遍后看路基表面是否有轮迹,现场施工员跟随压路机随时检查,并做好记录,确保无漏压,无死角,压实的表面做到嵌挤无松动,密实无空洞,平整无起伏。 (2).测量人员再在线外架设水准仪,任意找3-5个断面,每个断面布设5-7个点,并用石灰线准确打出该点的所在位置,测其高程,并记录到测量簿上,再用振动压路机再压一遍(横向行走),横向行走压实后再重测一下原来点的高程,经检查对比,各点在振动前后的标高差值在2mm以内即为合格。六、雨季施工措施1、雨季来临前修
6、建临时排水设施,防止积水淹没;每场雨后及时排除顶面积水,并对边坡和急流槽进行维护。2、路基填料做到随挖随填,随填随压,且每层表面做成24的横坡。3、整修路床时,在土路肩上每50m修筑急流槽并在路基两侧边沿修筑拦水埂,以利于雨水至急流槽排出。4、经雨水浇淋的路基,在施工前重新碾压平整。5、加强便道维护保证雨季运料及时通畅。七、质量保证措施1、质量保证管理机构:质量检查机构管理领导小组 组 长: 副 组 长: 质检工程师: 成 员: 2、确保工程质量的措施、强化质量意识,健全规章制度,做好职工岗前培训工作;、建立、健全施工组织设计审批制度;、建立、健全技术复核、隐蔽工程验收制度;、建立、健全技术、
7、质量交底制度,制定治理质量通病的实施细则;、建立、健全二级验收及分部、分项工程质量评定制度;、严格现场材料质量管理,搞好原材料复试取样、送样工作。、加强对计量器具的管理,定期进行校对、鉴定;、实行工程质量奖罚制度,鼓励先进,鞭策落后;、建立工序交接制度。3、材料控制订货前,提取样品向驻地监理报送拟购材料名称、规范、型号、产地、数量及使用的工程部位等。监理工程师同意后订货、购料。、进场材料质量控制按合同规定的项目和频率严格进行材料的试验工作,并向监理工程师报告。、施工中材料质量控制每次使用前,提前一天请示监理工程师,会同监理工程师现场察看,根据进场材料数量、规格及变化,在监理工程师指令下,做材料
8、试验项目和测试频率,合格后方可使用。八、安全保证措施施工过程中要按项目部安全管理规定实行全员、全过程安全生产管理责任制,坚持以“安全生产”为中心,从项目经理到各职能部门、各工程队长、技术人员和各工序操作工人实行全员安全管理,定职、定责,使施工安全始终处于受控状态,确保全线施工安全。九、文明施工措施1、 加强文明施工教育(1)进场前及施工中,坚持对全员职工进行精神文明教育,常抓不懈,树立职工“爱岗敬业、热爱集体、珍惜企业荣誉”的良好风尚。(2)组织施工员工积极开展职业道德、职业纪律教育,制定并执行岗位和劳动技能的培训计划。2、 强化文明施工管理(1)严格按照国家的政策、法规和我公司现场管理细则组
9、织施工。(2)施工场地和生活场地做到整洁、平整,施工现场的道路及时修整,保持通畅、平整。(3)生产生活用电、用水按照建筑施工临时用电、用水要求,将用电线路、用水管路排列整齐,污水集中排放。(4)现场悬挂施工标志、安全标志、警示标志,做好施工安全宣传、防护工作。十、环境保护措施 1、清淤过程中挖出的大量淤泥要卸入项目部划定的弃土场范围内,严禁乱卸。2、各种车辆进出村镇,文明驾车、慢速行驶,遇地方车辆礼让三先,尽可能不鸣笛或少鸣笛,以免惊扰附近村镇居民。3、各种运输车辆采取相应措施防止扬尘,污染空气。施工便道保持路面干净,经常洒水,减少扬尘。4、紧邻村庄地段尽可能避开深夜施工,以免影响附近居民的正
10、常生活、工作和休息。5、施工废水集中排放,各种施工废油、废液集中储积,集中处理,严禁乱流、乱淌,污染水源,破坏环境。路 基 填 筑 施 工 工 艺 框 图 附表3 检查、整修N N N 路基分层填筑至路基设计标高 土的标准试验Y Y Y 整修或碾压单项工程交验路基填筑完毕自检各类数据及尺寸、横坡工程师审批分层填筑工程师审批施工测量放样下一层次路基填筑施工按规范频率和检查项目自检及汇总所有碾压方式和遍数记录各种试验数据测定及汇总工程师审批 第六篇主要施工方法及技术措施 本工程的施工程序如下: 施工准备测量放线路基土方工程污水管道施工雨水管道施工给水管道施工电缆、套管敷设道路基层施工电信管道施工电
11、缆沟施工照明管道施工路面工程施工人行道及附属设施工程施工。 各分项工程的施工方案及技术措施如下: 一、施工准备 (一)施工图纸会审 由项目总工程师牵头,组织项目各专业工长、质检员、技术员、班组等认真学习图纸,吃透图纸。在图纸学习期间 ,尤其应注意各专业图纸之间的标高是否一致,尺寸位置等是否一致。 (二)编制实施性施工组织设计与施工方案 由项目总工负责组织编制实施性施工组织设计,在正确贯彻国家各项技术规范,政策和法令中,积极推广应用新技 术、新工艺,依靠公司雄厚的科技实力促进科技进步,科学地组织施工,实施性施工组织设计经公司批准后报监理和业主审定执行。 根据本工程的特点,结合以前我公司曾经施工过
12、的工程经验,组织编制切实可行的各单项施工工艺措施,施工方案 和作业指导书,重点阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工。 根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性。 (三)规范、标准、图集等收集 施工之前,应将本工程所需的规范、标准、图集等技术资料收集齐全。 (四)设备及器具 根据本工程的施工需要配置有关设备及器具。具体见辅助资料表B-5:材料试验、质检仪器设备表。 (五)测量基准交底、复测及验收 检测和测量仪器等计量器具提前做好
13、计量鉴定,保证在本工程使用的所有器具均在检定有效期内,并做好台帐记录。 (六)现场准备 1.临时供水、供电 工程中标之后,要组织编制临时用水方案及临时用电方案,这些方案要综合考虑生产、生活、消防等各方面的因素,经计算确定用水、用电量,临时给水管径,临时用电电缆或导线截面,总用电容量,并进行合理布置。 2.临时设施 根据本标段的工程项目及工程数量,临时设施计划采用现场搭设的方法,结构采用砖砌墙体,镀锌铁皮屋面,室内采用简易装修,办公室天花吊顶。工棚采用钢管结构搭设外围石棉瓦围护。 厨房、浴室、卫生间采用玛赛克地面,白色墙砖,以保证符合环境卫生的要求。 3.各种资源准备 (1)劳动力准备 根据劳动
14、力计划,提前在公司内部的施工队伍和劳务基地中进行组织安排,保证劳动力能及时、有序地进场; 对所组织的劳动力进行考核、筛选,选拔有素质、技术熟练的工人进场。 对施工人员进行进场交底及技术、质量、安全教育,重要工种和特殊工艺提前进培训,作到持证上岗。 (2)施工进度计划 按招标文件要求,本工程工期共9个月计270个日历天。详细工期安排另见:深圳市龙华城市建设投资发展有限公司清泉路中段(三联路至和平路0+5001+020)市政工程施工总体计划表。 (3)施工总平面布置 施工现场除必要的生产临时设施外,考虑搭设现场项目经理部临时办公室。所有施工及管理人员生活临时设施按业主安排,生活临时设施位于道路东北侧空地上,规划占地面积2000平方米。 生活临时设施道路由原有市政道路(三联路或和平路)接入,沿线利用原有道路修一临时便道直通设计终点,规划宽度6米。临时设施用地左侧留6米宽消防通道,给水由就近市政管线接入、管径DN50,场地用电由就近配电盘用铠装电缆接入场地。 生活临时设施雨水排放采用无组织方式,生活污水经化粪池处理后接入市政污水系统。 生活临时设施场地消防采用干式灭火器。 生产临时设施布置详见:施工现
