《某商业楼砌体工程施工方案.doc》由会员分享,可在线阅读,更多相关《某商业楼砌体工程施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

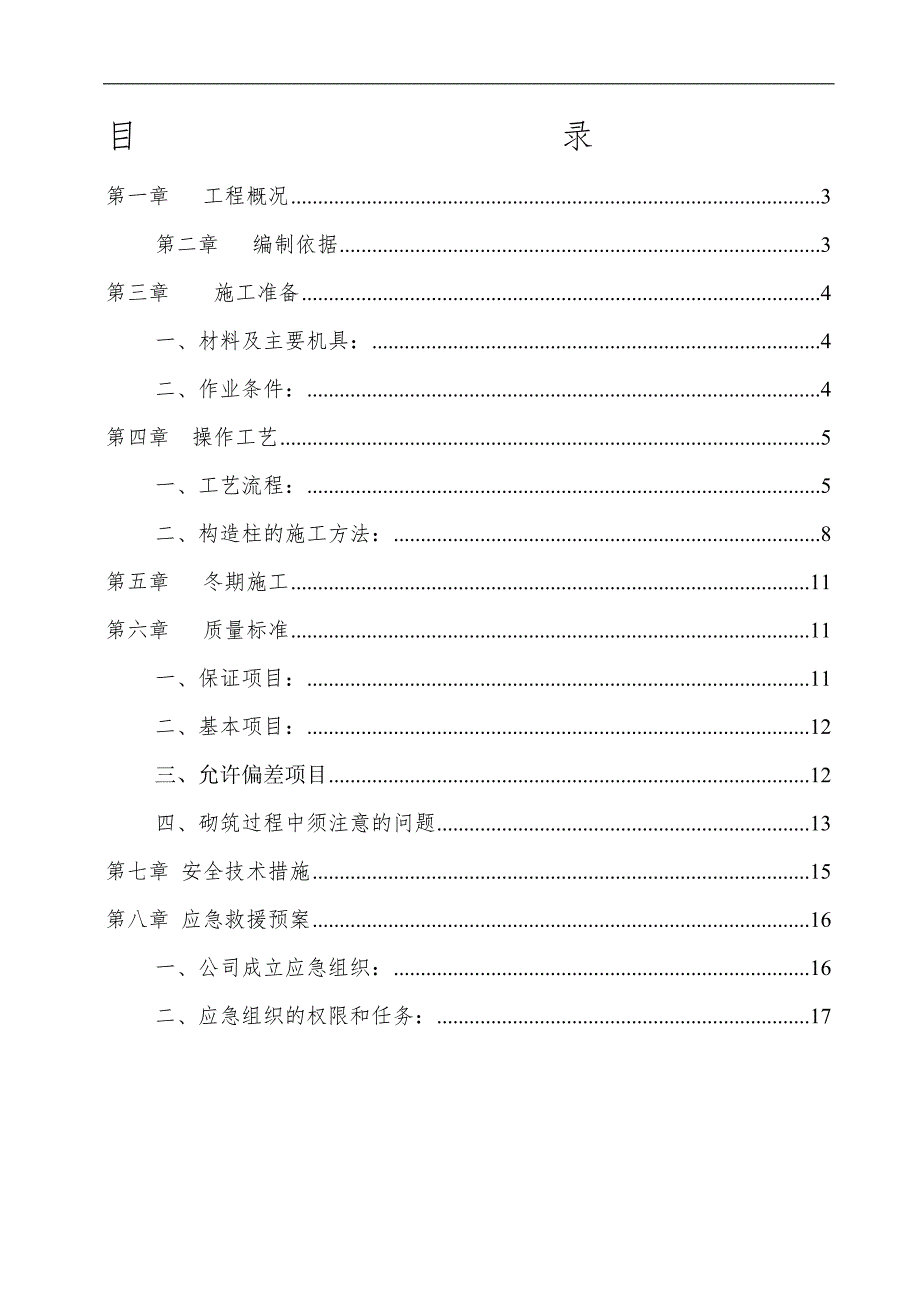

1、某某县新天地城市综合体砖砌体工程专项施工方案编制: 审核: 审批: 日期: 某某八局一公司某某新天地城市综合体项目部目 录第一章 工程概况3第二章 编制依据3第三章 施工准备4一、材料及主要机具:4二、作业条件:4第四章 操作工艺5一、工艺流程:5二、构造柱的施工方法:8第五章 冬期施工11第六章 质量标准11一、保证项目:11二、基本项目:12三、允许偏差项目12四、砌筑过程中须注意的问题13第七章 安全技术措施15第八章 应急救援预案16一、公司成立应急组织:16二、应急组织的权限和任务:17第一章 工程概况由某某县众信房地产投资有限公司拟建的“某某新天地城市综合体”商品房规划建设净用地面
2、积为8104.00 m2,总建筑面积约为85984.73 m2,地下建筑面积13458.13 m2。本工程由一栋、二栋高层建筑物和商业楼及其地下部分连成一片的二层地下室组成。其中一栋、二栋高层建筑物为30层,建筑高度为99.95 m,采用框架剪力墙结构,桩筏基础,基础单位面积荷重500 KN/ m2; 1-4F为商业楼,5F为酒店,地下室(两栋高层建筑物及其地下室部分连成一片)为2F。根据场地的具体情况,各拟建物室内0.00标高为437.30m;地下室二层的建筑基础底板标高分别为429.00m。第二章 编制依据1、砌体工程施工质量验收规范GB50203-2002。2、砼结构工程施工质量验收规范
3、GB50204-2002。3、结构及建筑施工总说明及图纸技术交底。4、工程建设强制性标准。第三章 施工准备一、材料及主要机具:1) 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。砖应色泽均匀,边角整齐。2) 填充墙体:砖型号分为:空心砖(240*200*100);多孔砖(240*100*100);实心砖(200*100*60)。除临接室外土壤的外墙为200厚页岩实心砖外,其余外墙均为200厚页岩空心砖。分户墙均为200厚页岩多孔砖。地下室设备用房为200厚页岩实心砖,除厨房和卫生间的户内隔墙为200(100)厚页岩多孔砖,其余户内隔墙均为200(100)厚页岩空心砖。电梯井道为2
4、00厚页岩实心砖,强弱电井、水井为200(100)厚页岩多孔砖,送排风井为200(100)厚页岩空心砖,柴油发电机排烟井为耐火砖。其砂浆除0.000以下为M5.0水泥砂浆外,其余均为M5.0混合砂浆。3) 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用普通硅酸盐水泥P.O32.5R。4) 砂:用中砂,砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。5) 掺合料:白灰熟化时间不少于7d,或采用外加剂等。6) 其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。7) 主要机具:应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖灰子、扫帚等
5、。二、作业条件:1) 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。2) 按设计标高要求立好皮数杆。3) 砂浆由试验室做好试配,准备好砂浆试模(3块为一组)。第四章 操作工艺一、工艺流程:砂浆搅拌作业准备砖浇水砌砖墙验评2. 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。3. 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于2min。4.
6、砌砖墙:1) 组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。2) 排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口中边的砖墙合拢时也不出现破活。所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。3
7、) 选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基础一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。4) 盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。5) 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠
8、定基础。6) 砌砖,页岩空心砖施工方法:所有墙体必须由拉结钢筋与框架柱拉结,且拉结钢筋间距不大于500600 mm。按标准图集,在柱中预埋竖向通长筋,做为拉结筋埋件。堆放场地应坚实、平坦、干燥、避免多次搬运。砌块的运输、装卸要轻装、轻放,且现场堆码要整齐。砌块在施工前应对主要房间进行布局设计,尽量减少砌筑工作量和浪费。砌筑应横平竖直,砌体表面平整清洁,砂浆饱满,另超过30 mm的垂直缝应用不低于C20的细石混凝土灌实。当墙高超过4m时,在墙中上部或门窗上口(在单洞口墙的洞顶标高处及多洞口墙最高洞口顶标高处)设置钢筋混凝土现浇带(现浇带混凝土强度等级为C20,截面为120 mm墙厚,配48纵筋及
9、6250箍筋,纵筋锚入柱内35d)。填充砖墙的踢脚部位均应砌筑不少于三层标砖高的实心砖带。填充墙应在主体结构施工完毕后由上而下逐层砌筑,填充墙砌至梁时应待砌体沉实(约7天)后,在砌体与上部梁、板之间用砌块斜砌、砂浆填实。节点处:砖砌到悬挑板板底标高处后由木工支好模板,钢筋工扎好悬挑板钢筋后浇筑混凝土,待混凝土强度达到砌筑要求后开始砌筑悬挑板以上部分墙体。砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。 砌体全部灰缝均要铺填砂浆。水平灰缝的砂浆饱满度80%,不允许出现
10、瞎缝 透明缝水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。砌筑时铺灰长度800 mm,严禁用水冲浆灌缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。混水墙应随砌随将舌头灰刮尽。砌筑时,底部应先砌筑烧结普通砖,高度不小于200 mm;填充墙砌至接近板底部时,要留一定空隙用侧砖挤紧,倾斜度为60左右,砌筑砂浆必须饱满。填充墙与框架梁、柱、墙接缝处应加挂300 mm宽,0.8 mm厚的925孔铁丝网,以防止抹灰开裂。填充体沿墙高每隔600
11、mm与柱内预留26钢筋或钢筋网片拉结,钢筋伸入墙内1000 mm。施工中须设临时施工洞口时,其侧边离交接处的墙面不小于600 mm,并在顶部设过梁。填砌洞口时,砂浆强度等级要提高一级。管道井内壁用M5混合砂浆随砌随抹平, 柴油发电机排烟井内壁用耐火胶泥随砌随抹平; 各层内墙砌筑时,下面先砌三匹页岩实心砖,宽度同该部位墙体厚度; 各层外墙砌筑时,下面先砌200高页岩实心砖,宽度同该部位墙体厚度; 强弱电井和水井的门下面砌筑 300mm 高页岩实心砖门槛; 门窗洞口四周采用页岩实心砖砌筑; 墙垛未特殊注明处,皆为100mm宽; 门窗洞口距结构柱(墙)边小于或等于100mm时,用C20细石混凝土后浇
12、, 内配28竖筋,锚入上下板内,竖筋中设拉筋6200; 除生活阳台外的阳台分户墙为页岩空心砖; 装饰墙填充墙体材料为轻质高分子砌体。 钢筋混凝土和砌体材料的内外交接处均加铺300mm宽,厚0.8mm的9X25孔钢丝网。厨房、卫生间周边墙体下部(门洞除外)须做200高同墙厚的C20细石混凝土墙带,再砌筑墙体。钢筋混凝土构件预留管道孔洞处理措施均详结构施工图设计说明;建施和结施图未标明的设备各专业预留孔洞,施工前土建与安装各工种应密切配合,按设备各专业施工图要求预留孔二、构造柱的施工方法:施工顺序:构造柱部位的施工,应先砌砖墙,后浇砼,砼强等级为度C20。构造柱的设置:填充墙在进户门两侧等设构造柱
13、,构造柱截面240墙厚,内配纵筋414,箍筋600,C20混凝土浇筑。构造柱纵筋采用植筋法,与楼板或梁连接;当墙长或相邻横墙之间的距离大于2倍墙高是,应在墙中设置构造柱,构造柱间距不大于2被墙高;当墙长大于墙高且端部无柱时,应在端部设置构造柱;当墙高大于4m时,应在墙中设置现浇带,现浇带间距不大于4m。设置现浇带钢筋不应小于28锚入框架柱或构造柱内280。当不能锚入柱内是,应弯如转角700。现浇带钢筋宜通长设置,否则搭接长度不小于35d; 当外墙窗洞口宽度大于2.1m时,窗群墙顶面宜设置现浇带,洞口宽度大于3m时,窗裙墙中部还宜设置构造柱,构造柱中距不宜大于2.5m;当端部五柱时,外墙长度不大
14、于1m时宜在端部设置钢筋混凝土边框,大于1m时设置构造柱。构造柱拉结筋:构造柱与墙体的连接应砌成马牙槎,每层从柱脚开始,先退后进,每马牙槎沿高度方向尺寸不宜超过300mm。沿墙高每500mm或400m设26接钢筋,每边伸入墙内不宜小于1.0m或1/5墙长。浇筑前必须将柱内杂物清理干净。构造柱的支模,应防止墙身和模板变形,支模必须牢固可靠。构造柱上口因设置浇筑槽,以方便混凝土浇筑。关模前应申请隐蔽验收,合格后方能进行下道工序。8)墙体拉结筋的施工方法及相关注意事项:沿框架结构柱墙先按砌块模数确定墙体拉结筋的位置,配筋为26.5。 墙体拉结筋的植筋从地面或楼面起来200mm(页岩实心砖与页岩空心砖的交界面)起植第一排钢筋,间距500mm植下排钢筋。采用植筋法,将拉结筋与柱固定牢固。植入深度120mm,留置长度为6001000mm,末端另加弯钩。门窗顶标高低于框架梁底标高时在窗洞顶设置过梁,高度超过4m时在墙高中部也应设置通长的钢筋混凝土水平墙梁。预制过梁混凝土强度等级C20,钢筋保护层厚度20,过梁截面120墙厚,内配纵筋412,箍筋6200,过梁每边伸入墙体350mm。钢筋混凝土墙梁截面180墙厚,内配纵筋412,箍筋6200,C20混凝土浇筑。砼均采用商砼,配合比按照施工图及设计要求配置,并按规定留取砼试件。砌体各外墙转角处,内外墙交接处,砖墙和混凝土墙、
