某国际高尔夫球场大排水工程施工组织设计.doc

上传人:p** 文档编号:948549 上传时间:2024-05-15 格式:DOC 页数:21 大小:88KB
下载 相关 举报
某国际高尔夫球场大排水工程施工组织设计.doc_第1页
第1页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第2页
第2页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第3页
第3页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第4页
第4页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第5页
第5页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第6页
第6页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第7页
第7页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第8页
第8页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第9页
第9页 / 共21页
某国际高尔夫球场大排水工程施工组织设计.doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某国际高尔夫球场大排水工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《某国际高尔夫球场大排水工程施工组织设计.doc(21页珍藏版)》请在第壹文秘上搜索。

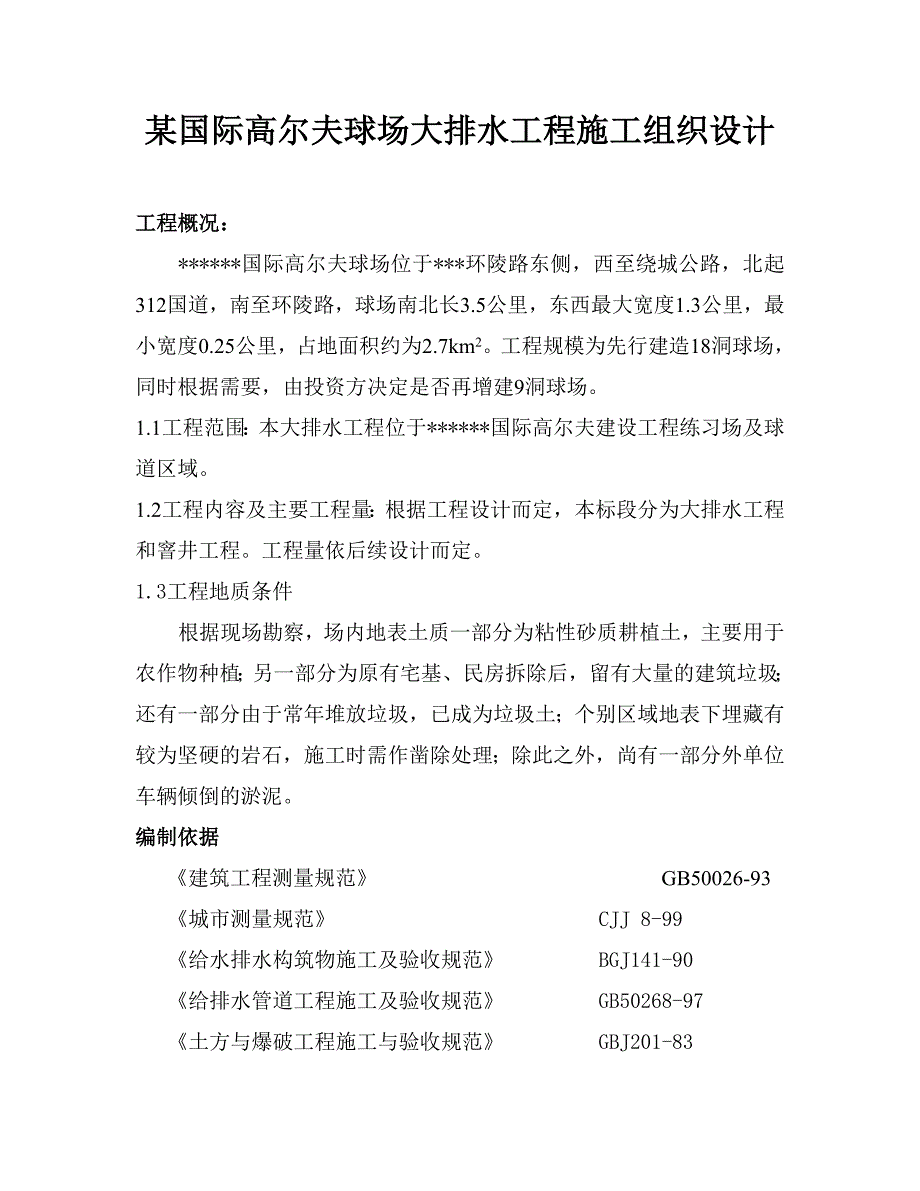

1、某国际高尔夫球场大排水工程施工组织设计工程概况:*国际高尔夫球场位于*环陵路东侧,西至绕城公路,北起312国道,南至环陵路,球场南北长3.5公里,东西最大宽度1.3公里,最小宽度0.25公里,占地面积约为2.7km2。工程规模为先行建造18洞球场,同时根据需要,由投资方决定是否再增建9洞球场。1.1工程范围:本大排水工程位于*国际高尔夫建设工程练习场及球道区域。1.2工程内容及主要工程量:根据工程设计而定,本标段分为大排水工程和窨井工程。工程量依后续设计而定。1.3工程地质条件根据现场勘察,场内地表土质一部分为粘性砂质耕植土,主要用于农作物种植;另一部分为原有宅基、民房拆除后,留有大量的建筑垃

2、圾;还有一部分由于常年堆放垃圾,已成为垃圾土;个别区域地表下埋藏有较为坚硬的岩石,施工时需作凿除处理;除此之外,尚有一部分外单位车辆倾倒的淤泥。编制依据建筑工程测量规范 GB50026-93城市测量规范 CJJ 8-99给水排水构筑物施工及验收规范 BGJ141-90给排水管道工程施工及验收规范 GB50268-97土方与爆破工程施工与验收规范 GBJ201-83建筑工程质量检验评定标准 BGJ301-88砖石工程施工及验收规范 GBJ203-82土工试验方法标准 GBJ123-88城市绿化工程施工及验收规范 CJJ/T83-99市政道路检验评定标准 CJJ 190建筑施工安全检查标准 JGJ

3、 59-99建筑机械使用安全技术规程 JGJ 33-86施工现场临时用电安全技术规范 JGJ 46-88现场具体情况及招标要求公司质量保证手册和程序文件施工组织及部署管涵开挖前,将按下列部署,以最快的速度,最充分的准备投入施工。3.1组织准备:为了确保工程能够保质、保量如期完成,根据工程施工内容及工程特点,本公司选派管理经验丰富,尤其是相关工程施工管理经验丰富的技术人员对管涵铺设工程实行专人专项管理,并全权负责工程全过程管理,对人员、机械设备等进行有效控制。3.2技术准备:开工前施工管理人员尽快熟悉设计施工图及有关的技术资料和文件,并向参加本工程施工的管理人员进行全面、详细的技术交底,科学合理

4、地制订施工技术措施,经项目部总工批准后,报业主工程管理部审批,并在施工中认真组织实施。3.3技术标准配备:开工前及时向工程、技术、质量、安全管理人员配发必备和相关的标准图集、施工规范和质量评定标准,确保工程全过程在受控状态下进行。3.4劳动力准备:本工程施工时将根据工程施工内容将以最快的速度组织一支高素质的施工队伍进场施工,保证工程用工需要。主要劳动力、管理人员及组织机构详见下表: 主要劳动力配备表工种机械操作工混凝土工瓦工抹灰工管道工起重工测量工电焊工电工木工普通力工合计数量2445222112按需配置25说明1、拟投入本工程的劳动力视现场工程进展情况随时增减;2、特殊工种人员持证上岗。项目

5、管理人员配备表序号岗位 数量备 注1 项目经理 1 全面负责、协调各项管理工作。2项目副经理1负责项目工程、安全、以及材料供应等项管理工作3项目总工程师1负责项目技术、质量等项管理工作4工程部负责人1现场施工、安全日常管理工作5技术质量部负责人1项目的技术质量日常管理工作 6物质部负责人1项目的材料采购、供应工作7经营部负责人1工程的预、结算管理工作8综合办公室负责人1本项目的行政性日常管理工作*国际高尔夫工程施工组织机构图 3.5施工机具准备目前,本公司已调配了一批施工机械(如挖土机、推土机、压路机及自卸汽车进场施工,根据所承担的任务量将增调先进的设备进场施工,最大限度地提高机械使用率,确保

6、工程高速优质完成。详见施工机具配备表。拟投入的机具与设备序号设备名称单位数量规格型号备注1挖掘机台21.0 m3日立2推土机台2SD140湿地型3自卸汽车台35T按需增减4汽车吊台120T现场安管5服务车台1客货两用现场运送材料6砼搅拌机台20.4 m3自落式7砂浆搅拌机台10.3 m3强制式8砼振捣棒台4其中1只备用9平板振捣器台110蛙式打夯机台411潜水泵台22寸、4寸各1台12泥浆泵台24寸13全站仪台1莱卡进口14经纬仪台115水准仪台116木工机具套117其他机具按需配置3.6工程材料和施工材料准备本公司近年来在*地区已建立起庞大的工程材料和施工材料供应体系,届时将根据工程设计要求

7、,及时组织优质材料进场,确保每一工序所用材料在使用前进场并检验完毕,做到每一批进场的材料必须持有有效的材料合格证或质保书,严禁不合格材料进场。3.7现场平面布置进场后根据工程平面设计及现场具体情况进行科学合理的平面布置和规划,施工过程中严格按此实行动态管理,做到文明施工。3.7.1现场施工用水用电施工水电线路沿管涵走向布置,其中,供电线路保证安全设置。施工供水采用充分利用现有供水系统解决。3.7.2进场施工便道:施工时充分利用现有便道做为施工便道,如便道不能满足施工要求时,用建筑垃圾自行修筑、加固,以满足施工需要为准。3.7.3现场排水:在开挖后的沟槽两边各开挖一条排水沟和相应的集水井,进行排

8、水,满足工程需要。施工进度计划本工程是集地面排水、地下排管于一体的综合工程。施工过程中工序安排相对较为复杂,因此,根据拟投入到本工程的机具及劳动力资源情况,必须科学合理地编制施工进度计划,以总进度计划指导各工序的搭接施工,紧紧抓住关键线路,确保各节点按计划施工完成。因大排水施工走向及施工时间业主仍未确认,各主要节点计划按业主工程部要求安排。5、主要施工方法5.1测量定位放样5.1.1平面控制: 控制点的测设:控制网用2秒级全站仪测设,测量计算将全部采用计算机进行计算,控制网经业主工程师认可后方可使用。 开工后首先对业主的交点桩进行复核,复核时须注意相临标段控制点的校核,复核结果经业主现场工程师

9、认可后方可使用。根据测量提交的导线桩按照施工需要适当增加控制点,为了确保控制网的可靠性,将根据现场条件把控制点都选定在施工作业影响范围以外的地方,并进行护桩,做到各控制点的通视性良好,符合施工需要。控制点选定后经过实测和导线闭合的平差计算把整个工程范围内的控制点坐标确定好。考虑到沉降,将根据施工阶段定期复核整个控制网。5.1.2高程控制测量:本工程高程控制要求较高,测设工作量大。在施工前应做好水准点的测放工作,闭合差小于12L。排水管道增加测设不少于两个临时水准点。5.1.3排水管道的测设 利用道路中线引出污水管道和雨水管道中线,在管道两头测放基础桩,每个井位测设一个井位桩;各测放桩需经监理工

10、程师复核后使用,使用过程中加强保护。5.1.4测量仪器的检测 用于工程使用的所有测量仪器必须经检测合格并在有效期内方可用于工程施工,确保工程使用的仪器误差在允许范围内。5.2挖土过程中必须注意对图纸未示出的地下管道、电缆线以及其他需要保护的结构物进行保护。一旦发现不明电缆线和地下管线应立即报业主工程师,采取相应的措施予以处理。 5.3路面排水、雨水井施工:雨水井内壁抹面必须平整,不得起壳裂缝。井圈、井壁必须完整,安放平稳。井内严禁有垃圾等杂物,井周回填必须密实。支管必须直顺不得有错口,管头应与井壁平齐。5.4大排水工程施工本工程排水管道采用开槽埋管的施工方法,开挖前根据排水管线的埋置标高采用切

11、实可行的降水措施。如开挖过程中出现暗浜或淤泥质土质时,应进行置换土,并进行压实。在河浜处的管道和窨井基础采用标准图集或设计混凝土基础,窨井盖依设计而定。5.4.1工艺流程:施工准备 河浜处理 挖土支撑 基础浇筑 管道铺设 管道磅水(污水管) 窨井砌筑 拆除支撑 沟槽回填5.4.2沟槽开挖 由于本工程的工期要求以及雨污水管道平面布置设计相对滞后,且涵管埋置标高较深这一具体情况,施工开槽优先考虑直接大开挖的的方式进行沟槽挖土作业,采用此种方法作业面相对开阔便于施工机械的投入和增加对工期的保证。管线沟槽开挖本着“先浅后深”的原则进行施工。即:先进行主干管线施工,后进行支线施工。5.4.2.1开挖前先

12、进行管线及井的定位和复核,并用灰线在地面标出开挖边线,同时用明显标记标明地下障碍物的位置,挖土时采用保护措施。5.4.2.2采用机械开挖,人工配合清坡、清底。地下暗浜或淤泥质土时,应进行置换,沟槽放坡按1:0.75的坡比控制。5.4.2.3挖土的土方为淤泥质时,直接运出场外,优质土在不影响施工的前提下,就地堆放,以备回填所用。5.4.2.4 如在施工过程中,出现边坡塌方,可采用打入止滑桩,并在坡脚用编织袋装土堆砌的方法进行加固处理。5.4.3管道基础 管道基础按给水排水构筑物施工及验收规范BGJ141-90、给排水管道工程施工及验收规范GB50268-97进行施工。碎石垫层以及混凝土基础,视不

13、同的管材或管径采用不同的厚度。5.4.3.1基础的底层土应无淤泥和碎土如有超挖应用碎石或旧料填实,不得用土回填,槽底也应无积水。基础施工前必须复核高程样板的标高,在沟槽底部每隔4.00m左右钉一只样板,并用样尺检查桩顶标高,以控制挖土面、垫层面、基础面。5.4.3.2管道基础的碎石砂垫层厚度为10cm,碎石垫层应按规定的沟槽宽度满堂铺设、摊平、拍实。碎石铺设结束后,在铺好的碎石垫层上浇筑砼基础,其具体尺寸、宽度均根据不同的管径,按排通图分别列出。混凝土的级配应由试验人员按设计规定的混凝土强度进行配合比设计。5.4.3.3在碎石垫层上安装混凝土基础的侧向模板时,根据管道中心位置在高程样板上弹出中心线,用锤球和横撑控制侧向模板的位置。横撑每隔2.50m安置一个以固定模板之间的间距,横撑在浇筑混凝土基础后方可拆除,随即清理保管。混凝土侧向模板应具有一定的强度和刚度,以便与装拆和周转使用,安装缝隙应紧密、支撑牢固。5.4.3.3施工基础的混凝土的材料、拌和、运输和浇筑等应符合混凝土施工规范的所有要求。碎石垫层面上有水时,不得浇筑混凝土。混凝土应用振动棒或平板振动器拍平、振实。为加快进度,缩短工序间的间歇时间,拌制砼时可提高砼的标号适当增加水泥的用量,以及加早强剂的方法保证按时排

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
