某地下工程防水工程施工方案.doc

上传人:p** 文档编号:948579 上传时间:2024-05-15 格式:DOC 页数:17 大小:432KB
下载 相关 举报
某地下工程防水工程施工方案.doc_第1页
第1页 / 共17页
某地下工程防水工程施工方案.doc_第2页
第2页 / 共17页
某地下工程防水工程施工方案.doc_第3页
第3页 / 共17页
某地下工程防水工程施工方案.doc_第4页
第4页 / 共17页
某地下工程防水工程施工方案.doc_第5页
第5页 / 共17页
某地下工程防水工程施工方案.doc_第6页
第6页 / 共17页
某地下工程防水工程施工方案.doc_第7页
第7页 / 共17页
某地下工程防水工程施工方案.doc_第8页
第8页 / 共17页
某地下工程防水工程施工方案.doc_第9页
第9页 / 共17页
某地下工程防水工程施工方案.doc_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某地下工程防水工程施工方案.doc》由会员分享,可在线阅读,更多相关《某地下工程防水工程施工方案.doc(17页珍藏版)》请在第壹文秘上搜索。

1、某某集电港B区3-8研发总部项目地下工程防水施工方案1、编制依据某某某某集电港B区3-8研发总部项目施工蓝图及图纸会审纪要 地下防水工程质量验收规范 GB50208(2011版)地下工程防水技术规范 GB50208-2008屋面工程质量验收规范 GB50207屋面工程技术规范 GB50345-20042、工程简介2.1工程概况本工程位于某某集电港B区3-8地块内,东临设计中的规划二路,西临张东路,南靠银冬路,北接3-7项目的公共绿化。总占地面积为2.68公顷,南北长约150米,东西长170米,总建筑面积为77822.2平方米。本工程包括五个子项:1#楼和2#楼为高层研发楼,为8层;3#楼和4#

2、楼为多层研发楼,为5层;基地内满铺地下室;结构形式为框架结构。2.2防水工程概况2.2.1本工程地下车库为类地下车库,地下室防水等级为二级,地下室的屋面防水等级为级;其中人防部分地下室防水等级为一级。2.2.2各区域施工流程:(1)、底板防水做法:素土夯实150厚C20细石混凝土垫层20厚RS20商品砂浆找平层4厚SBS改性沥青防水卷材50厚C20细石砼保护层防水混凝土底板,抗渗等级为P8;(2)、桩头部位防水做法:JC聚合物水泥防水涂料(3)、外墙防水做法(非人防):防水混凝土侧墙,抗渗等级P620厚RP20商品砂浆找平层4厚SBS改性沥青防水卷材50厚聚苯板保护层回填土(4)、外墙防水做法

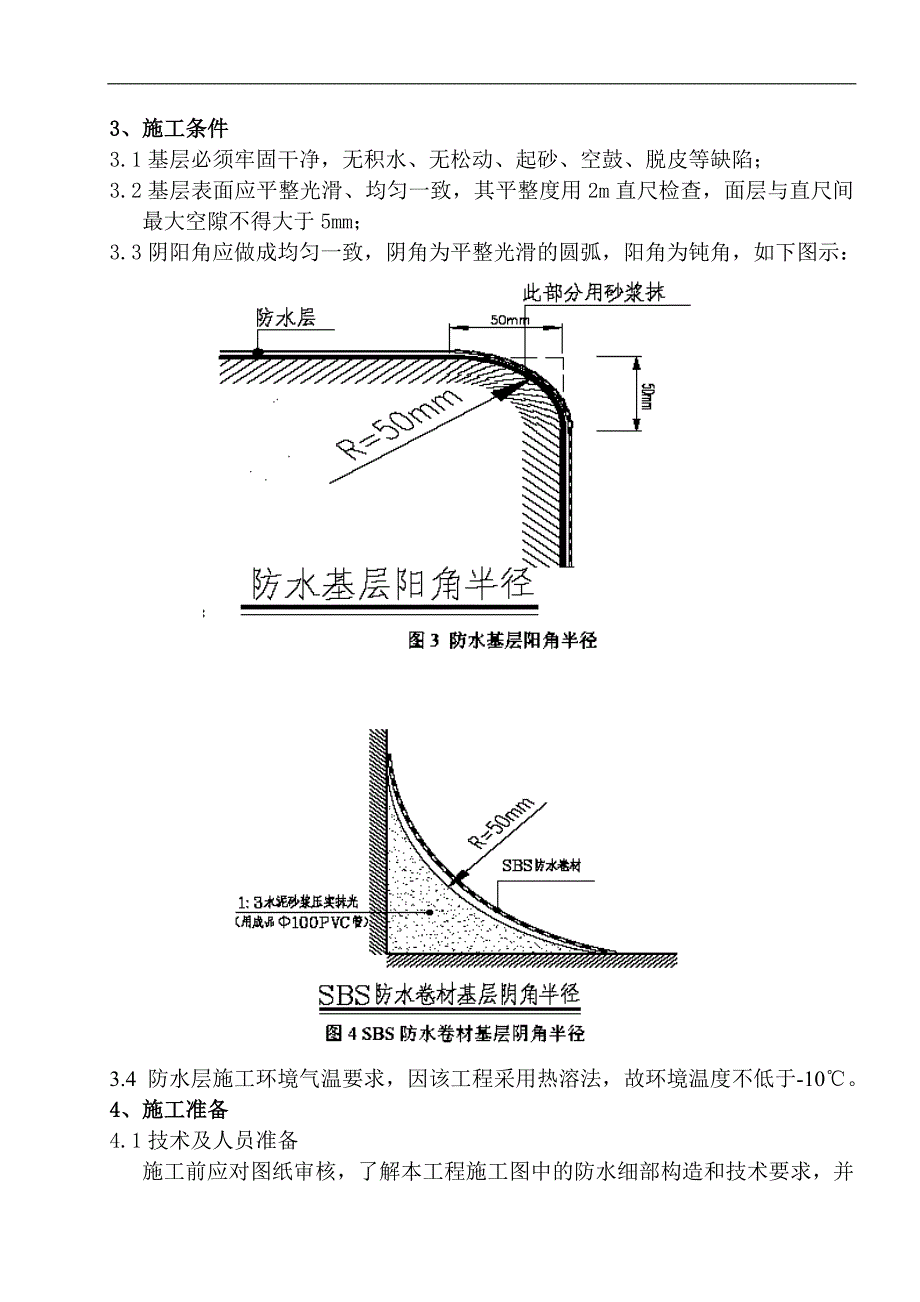

3、(人防):防水混凝土侧墙,抗渗等级P620厚RP20商品砂浆找平层喷涂DTS永凝防水液一度3厚沥青保护板回填土(5)、非人防区地下室顶板做法:钢筋混凝土防水顶板,抗渗等级P6轻骨料混凝土LC7.5找坡层,最薄处30厚20厚RP20商品砂浆找平层3厚SBS改性沥青防水卷材4厚ARC聚合物改性沥青耐根穿刺防水卷材塑料夹层板H20土工布过滤层种植土(6)、防水钢筋砼顶板喷涂DTS永凝防水液一度20厚RP20商品砂浆油光保护层30高2厚塑料夹层排水板系统土工布过滤层种植土3、施工条件3.1基层必须牢固干净,无积水、无松动、起砂、空鼓、脱皮等缺陷; 3.2基层表面应平整光滑、均匀一致,其平整度用2m直尺

4、检查,面层与直尺间最大空隙不得大于5mm; 3.3阴阳角应做成均匀一致,阴角为平整光滑的圆弧,阳角为钝角,如下图示:3.4 防水层施工环境气温要求,因该工程采用热溶法,故环境温度不低于-10。4、施工准备4.1技术及人员准备施工前应对图纸审核,了解本工程施工图中的防水细部构造和技术要求,并依据防水工程施工方案或技术措施,做好上岗前培训和技术交底。施工人员每组由7 人组成,分工协作。4.2材料准备4.2.1本工程地下防水工程所使用的防水材料应有产品合格证书、检测报告、进场后进行抽样检验,对于检验不合格的不得使用本工程中。4.2.2本工程地下室所使用的防水材料:序号材料名称概量使用部位材料检测要求

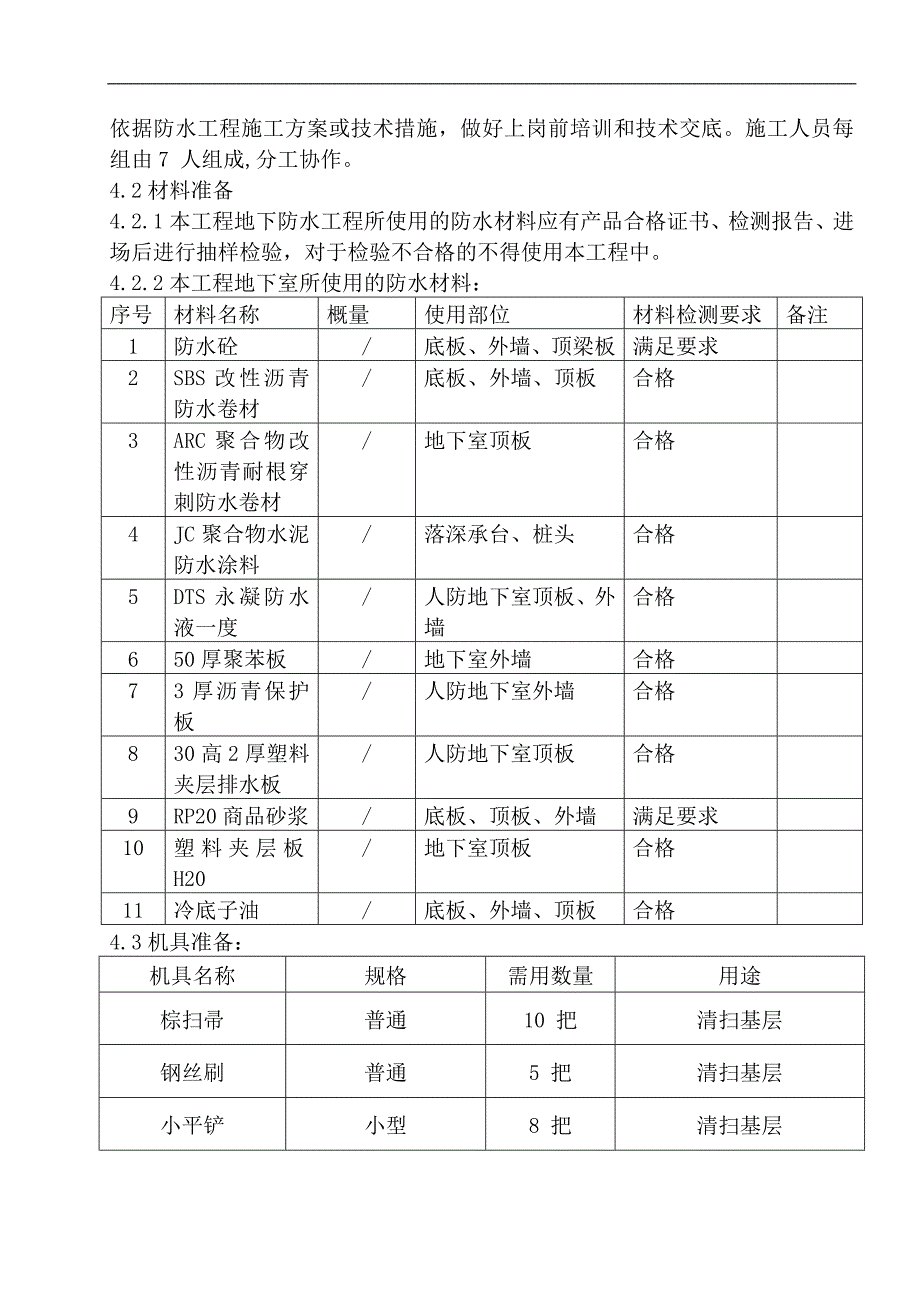

5、备注1防水砼/底板、外墙、顶梁板满足要求2SBS改性沥青防水卷材/底板、外墙、顶板合格3ARC聚合物改性沥青耐根穿刺防水卷材/地下室顶板合格4JC聚合物水泥防水涂料/落深承台、桩头合格5DTS永凝防水液一度/人防地下室顶板、外墙合格650厚聚苯板/地下室外墙合格73厚沥青保护板/人防地下室外墙合格830高2厚塑料夹层排水板/人防地下室顶板合格9RP20商品砂浆/底板、顶板、外墙满足要求10塑料夹层板H20/地下室顶板合格11冷底子油/底板、外墙、顶板合格4.3机具准备:机具名称规格需用数量用途棕扫帚普通10 把清扫基层钢丝刷普通5 把清扫基层小平铲小型8 把清扫基层长柄刷或滚刷剪刀普通6 把8

6、 把清扫基层裁剪卷材彩色粉袋/4 个卷材上弹基准线粉笔/6 盒做标记用钢卷尺5m5 把度量尺寸皮卷尺50 m1 把度量尺寸铁辊刮板长300 mm ,重30 kg 胶皮刮板2 个20 个压实卷材用推刮卷材及刮边铁锤普通5 把卷材收头钉水泥钉橡胶刮刀10 把刮找平用腻刀10 把基层局部找平秤10kg一台计量配料搅拌桶100 升5 个搅拌用运胶桶5 个运料用小推车2 台运料用手提搅拌器2 台搅拌弹线盒2 只基层上弹基准线汽油喷灯5 个熔卷材胶面5、地下室底板防水:5.1桩头部位 本工程落深承台及桩头部位采用JS聚合物水泥防水涂料,以下为桩头部位施工工艺流程:基层准备施工工具准备基层清理涂刷底涂细部附

7、加处理第一道涂膜第二道涂膜第三道涂膜面层涂膜防水层检查验收保护层施工。5.1.1施工工艺要求:施工工艺流程:基层清理刷基层处理剂复杂部位增强处理大面积卷材铺贴排气压实卷材末端收头及封边处理保护层施工(1)、基层清理:用工具将桩头部位基层表面清理干净,不得有浮尘、杂物、不得有明水,(2)、JS聚合物水泥防水涂料采用搅拌桶、搅拌机、取水计量杯等配料工具进行材料配比,所有涂料配合方法是先将液料(水)倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入,至少搅拌15分钟,彻底搅拌均匀,呈浆状且无团块、颗粒,一桶液料配一箱粉料,不允许分开搅拌。(3)、细部防水层处理:根据现场实际情况,在管桩周围凿开采用

8、水不漏进行封堵,然后再用油漆刷涂刷一至两遍JS-聚合物水泥基防水涂料;阴阳角采用玻纤网格布增强处理后用刮板刮涂一遍JS-聚合物水泥基防水涂料,增强网格布宽度为300。(4)、涂膜施工:细部节点处理完毕且涂膜干燥后,进行第一遍大面涂膜的施工。施工采用刮板批嵌,批嵌时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。在第一遍涂层干燥后(一般为间隔6-8小时为宜,具体检测方法以手摸不粘手指印为准),进行第二遍涂膜的施工,涂刮的方向与第一道相互垂直,批嵌时要均匀,不能有局部沉积。 第二遍涂膜干燥以后,进行第三遍涂膜的施工。第三遍涂膜采用长柄滚筒进行滚涂,滚涂得方向与第二遍涂膜垂直,滚涂时要

9、均匀,不能有局部沉积。最后一遍涂膜采用长柄滚筒进行滚涂一遍,以提高涂膜表面的平整、光洁效果。涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果。施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。 5.1.2施工注意事项:(1)、施工前,进行安全教育、技术措施交底,施工中严格遵守安全规章制度;(2)、施工人员必须严格遵守各项操作说明,严禁违章作业;(3)、产品粉料应存放在干燥处,液料须存放在温度应高于5的阴凉处,配置好的涂料应在3h内用完;(4)、每个工作面施工必须是一道工序施

10、工完毕,验收后进入下道工序,不能交叉作业。(5)、涂膜搭接必须按要求搭接,即同层涂膜先后搭接宽度为50,施工缝搭接宽度大于100,上下层操作工人必须注意相互配合。(6)、施工完毕后应及时清洗施工工具,以免干后难以清除。(7)、运送、放置施工机具和料桶时,应在已施工的涂膜层上放垫纸板保护;(8)、严禁在施工完成的防水层上打眼凿洞;(9)、涂膜应完全干燥2天后方可进行保护层的施工。5.2底板防水施工: 本工程基础底板面积约为23800M2,基础底板大面积防水采用4厚SBS沥青防水卷材,底板施工工艺流程如下:素土夯实150厚C20细石混凝土垫层20厚RS20商品砂浆找平层4厚SBS改性沥青防水卷材5

11、0厚C20细石砼保护层防水混凝土底板,抗渗等级为P8;根据其流程做法,待找平层抹完后进行养护,强度上升后方可做防水,防水卷材施工前首先进行基层清理工作。5.2.1基层清理:首先对地下室阴阳角等细部按本方案的要求进行抹灰处理。基层清理时必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清扫干净,最好用高压空气进行清理。阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。若基层高低不平或凹坑较大时,用掺加108 胶(占水泥重量的15 )水泥浆刮平,视基层平整度情况刮12 遍即可,刮完后应养护。5.2.2基层干燥:防水层施工,基层要干燥,简易测定方法是:将 lm 见方

12、的防水卷材倒盖在基层表面上,静置34h 后掀开检查,若覆盖处的基层表面与卷材上无水印,即可进行涂膜防水施工。5.2.3SBS防水卷材施工:(1)涂刷基层处理剂(冷底子油)。在已经处理好的基层上涂刷基层处理剂,用长柄滚刷将基层处理剂涂刷在基层表面,要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,必须达到干燥程度(手摸不粘)方可施行热熔法施工,以避免失火。(2)细部附加增强处理。对于阴阳角、管道根部等部位应做增强处理。方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道密封材料的

13、基层上,并压实铺牢。 (3)弹粗线。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。(4)热熔铺贴卷材。本工程地下室采用满粘,满粘采用“滚铺法”,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,优于卷材与基层及卷材搭接缝一次熔铺方法。应注意一下几点:a)熔粘端部卷材。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m, 由一人站在卷材正面将这1m 卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面,

14、待卷材底面胶呈熔融状即进行粘铺,不得过分加热或烧穿卷材。再由一人以手持压辊对铺贴的卷材进行排气压实,不得有空鼓、皱折,这样铺到卷材端头剩下约30cm 时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。b)滚粘大面卷材。起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角, 喷枪距卷材及基层加热处约0.30.5m, 往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。c) 卷材搭接缝施工。卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一。搭接缝不随大面一次粘铺,而做专门处理是为保证地下工程热熔型卷材防水层的铺贴质量。搭接缝及收头的卷材必须 100烘烤,粘铺时必须有熔融沥青胶从边端挤1-喷嘴;2-火焰;3-SBS 防水卷材;4-水泥砂出,用刮刀随即将挤出的热熔胶刮封接浆;5-混凝土层;6-SBS 防水层口,使接缝粘结严密。 为搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板搭接粉线移动,火焰喷枪随烫板移动,由于烫板的挡火作用,则火焰喷枪

展开阅读全文
