1、临时用电方案审批表工程名称:*后工业用地“招拍挂”2号地块市政配套工程编制栏编制人签字: 时 间: 年 月 日 审核栏安全部门意见: 签 章: 时 间: 年 月 日技术部门意见: 签 章: 时 间: 年 月 日公司审批意见: 签 章: 时 间: 年 月 日*后工业用地“招拍挂”2号地块市政配套工程临时用电施工方案项 目 经 理: 项目技术负责人: 企业技术负责人: *工程建设有限公司一、概况1、*后工业用地“招拍挂”2号地块市政配套工程位于&工业区内。本工程由边坡工程和场平工程、管线综合、雨水工程组成。本工程由于各工序交接较紧,线路分布广。 现场场地三通一平已完成,道路畅通。2、施工现场实际用

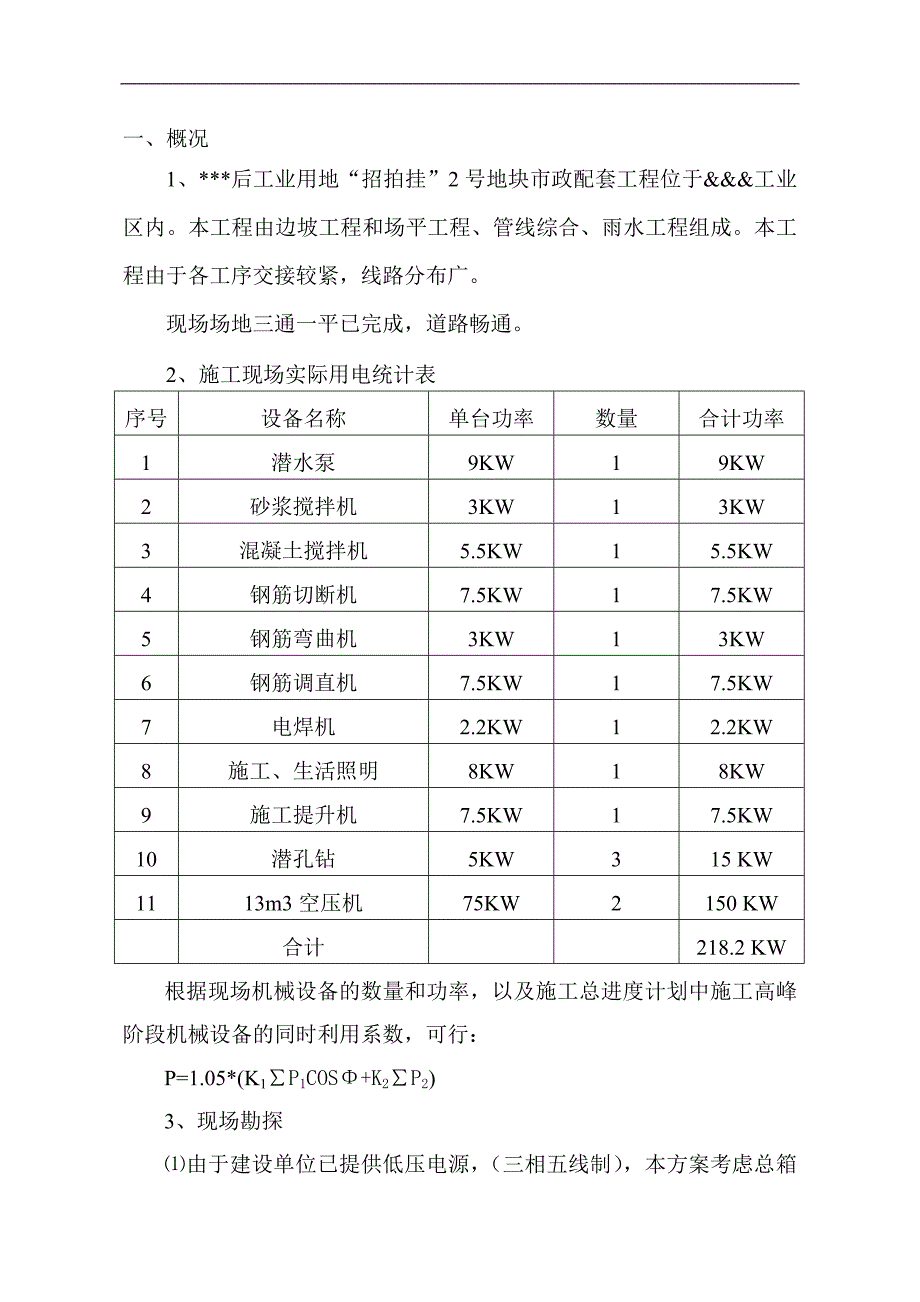

2、电统计表序号设备名称单台功率数量合计功率1潜水泵9KW19KW2砂浆搅拌机3KW13KW3混凝土搅拌机5.5KW15.5KW4钢筋切断机7.5KW17.5KW5钢筋弯曲机3KW13KW6钢筋调直机7.5KW17.5KW7电焊机2.2KW12.2KW8施工、生活照明8KW18KW9施工提升机7.5KW17.5KW10潜孔钻5KW3 15 KW1113m3空压机75KW2150 KW合计218.2 KW根据现场机械设备的数量和功率,以及施工总进度计划中施工高峰阶段机械设备的同时利用系数,可行:P=1.05*(K1P1COS+K2P2)3、现场勘探由于建设单位已提供低压电源,(三相五线制),本方案考

3、虑总箱以下的各线路的及电气开关的选择。施工现场职工宿舍,工地临时办公室,施工提升机等施工机械设备详见施工平面图。根据施工现场临时用电技术规范规定,本供电系统采用TN-S(三相五线制)供电。二、现场电源进线、配电室、总配电箱、分配电箱的位置和线路走向本工程现场电源进线,配电室位于工地东南侧,从配电室输送低压电源到工地总配电箱,均由我施工单位负责。根据现场施工机械用电情况以及系统灵活性、导线用量,采用架空电缆,用电依次连接于从配电室到各用电设备的配电干线上,详见施工用电平面图。三、临时用电施工机械的负荷计算根据表一计算,投入本工程用电机械设备的功率为218.2KW。反复短时工作制设备容量9.32K

4、W照明设备容量Pe=8KW施工现场总用电量Zpe=218.2kw+9.32kw+8kw=235.52kwPJ=KZPe=0.75*235.52KW=176.64KW(取180KW)根据以上负荷计算,建设单位输出的电压能满足施工用电要求,不够正常施工时,用电施工机具尽可能地交叉使用。四、配电干线导线截面的选择为了保证供电线路的安全、可靠、经济地运行,选择导线的截面时必须满足下玩条件。1、导线能承受最低的机械强度的要求。2、按导线安全载流量选择导线截面。导线必须能够随负载电流长期通过所引起的温升,不能因过热而损坏导线的绝缘,同一导线截面,在不同的敷设条件下,安全载流量(导线所言计长时间通过的最大电

5、流)是不一样的。计算方法是先求出负载实际电流,再按电流安全载流量表即可行导线截面,负载的计算电流为:Ij=KxPj/(3U线COS)=1000*130/(3*380*0.75)=263.35A式中:Kx需要系数,由于许多负载不一定同时使用,也不一定同时满载,因此Kx1;U线线电压,配380V;P各负载铭牌上标志的功率的总和;COS负载的平均功率因数。3、根据IIj的原则,导线选择如下:架空电缆线路;按机械强度要求导线宜大不宜小,导线采用铜芯线,主干导线选用截面面积为25mm2。各用电设备导线选择砼搅拌机5.5KW查表,采用XV橡皮电缆线3*2.5+1*1.5砂浆搅拌机3KW钢筋弯曲机:3KW查

6、表,采用XV橡皮电缆线性3*2.5+1*1.5电焊机2.2KW查表,采用XV橡皮电缆线性3*2.5+1*1.5钢筋弯曲机、钢筋调直机的功率都为7.5KW,因此导线也选择XV橡皮电缆线条4*15。4、配电箱、开关箱配电箱、开关箱选用市建委推荐认可的产品,即厦门同耀电器实业有限公司的产品,其箱体结构牢固,箱内设备质量可靠,箱体具有较高的机械强度,能随较强机械捶击,并且有较强的环境适应能力,对风沙雨水有较好的抗御能力,箱体便于整体保护接零或保护接地,能有效地防止因漏电而造成的触电伤害事故,具有良好的整体绝缘性能。五、安全用电技术措施为了确保配电箱、开关箱及其同倍开关电器能够安全、可靠地运行,特别是防

7、止因漏电而造成的触电伤害事故,还应在电气技术上采取可靠的防护措施。1、配电箱、开关箱内的开关电器安装:配电箱、开关箱内开关电器安装均应符合技术要求,按规定工作位置安装端正、牢固,不得倒置、歪斜、松动及摇晃,对移动配电箱、开关箱置于地面并随意拖拉。配电箱、开关箱的安装高度应能适应操作,随并能昼避开意外撞击,通常规定固定式配电箱、开关箱下底面安装支架高度以0.6-1.5m为宜。2、配电箱、开关箱的进出导线的防护:配电箱、开关箱的导线进出口处是漏电和多发点之一,常因导线绝缘损坏而发生碰接箱壳短路漏电事故,因此在敷设进出导线时应在导线进出口处加强绝缘、卡牢,并经常注意检查,同时为了防止风沙雨水的侵入箱

8、内,导线一律从箱体的下底面进出,不得从箱体的上面、背面、侧面进出,更不应从箱门的缝隙中间进导线,配电箱和开关箱的进出导线不得随超过导线荷载拉力,防止超负荷烧坏或因拉拽使箱内接头脱开发生漏电伤人事故。3、配电箱、开关箱内的连接导线一般都是带电部分,所以必须采用绝缘良好的绝缘导线,不得使用裸露导线或绝缘有损伤的导线,为了保证导线与导线之间、导线与开关电器之间具有可靠的电气连接,所有接头必须牢固而不得松动,而不得有外露导电部分,特别是铝导线接头,如果接头松动,容易在接头处因接触不良而产生高温,甚至电火花,使接头处绝缘烧坏而导致短路故障。对于专用保护零线,为了使作保护接零时有可靠的电气连接,应一律采用

9、绝缘铜线,而不得采用铝级或铁线。4、配电箱、开关箱的保护接零:为了确保一旦发生漏电时配电箱、开关箱铁质箱体以及其内部,所有正常不带电的金属部件为零电位,配电箱和开关箱的金属箱体应作靠的保护接零,即为专用保护零线作可靠的电气连接,箱内所有开关电器的正常不带电的金属基座、外壳等则应与铁质箱体作可靠的金属性连接,或直接与专用保护零线作电气连接。为了能一目了然,保护零线应按标准采用绿/黄双色线,通过专用接线端子板连接,且与工作接零相区别,杜绝混用。配电箱、开关箱内的开关电器应能保护在正常或故障情况下可靠地分断电路,在漏电的情况下可靠地使用漏电设备脱离电源。所有开关电器必须是合格,如需要选用新电器,还是

10、延用旧电器必须完好无损,动作灵活可靠,绝缘性能良好,严禁使用破损电器。配电箱和开关箱必须设置在任何情况下能够分断,隔在电源的开关电器设备。手动开关电器一般用件空载情况下通断电路,对在正常负载和故障情况下以及频繁通断电路则一般采用自动开关电器,如接触器、自动空气开关等。开关箱与用电设备之间实际“一机、一闸、一保险”,禁止“一闸多机”。开关箱的开关电器额定值应与用电设备额定值符合。进出配电箱和开关箱的导线选用绝缘良好的导线、移动式配电箱和开关箱,其进出导线应采用橡皮套绝缘电缆,以保障绝缘性能和抗磨损性能。进入配电箱和开关箱的电源线必须作固定连接,严禁通过插销等活动连接,防止因电源插头或插销脱落而造

11、成带电部位裸露,导致意外触电和短路事故。5、施工现场的电动建筑机械和手持电动工具,这些用电设备在使用过程中很容易发生导致人体触电的事故,在使用过程中应采取以下措施:用电设备配电线路易被机械或人为意外触碰的线路采取穿管,埋地搭设防护架、防护棚保护。经常检查更改或淘汰绝缘老化、破损、受潮、腐蚀造成金属机座外壳漏电的用电设备和电气设备。施工机械保护“一机、一闸、一保险”,严禁使用一个开关控制多台机械和多闸共用一组保险器或一闸控制多个插座。用电机械设备外壳设置可靠的接零或接地保护,工作零线和零线分开。所有移动电动机具保持在漏电开关的保护之中。严禁不及插头而用导线直接插入插座内,经常对电器设备进行检查,

12、发现温升过高绝缘下降时,及时查明原因,消除事故隐患。电动施工机械的手持电动工具的外壳应接地和使用安全电压,使用绝缘的橡皮套软线,露天使用的开关设备及时做好防雨水措施。电动机械设备拆除后不应留下有可能带电的导线,如果必须保留的电线应切断电源,并将裸露的电路线端包上绝缘布带。停电工作时,在切断电源的开关上挂上“有人工作,不准合闸”的警告标志牌,并将不带电的部分线路直接接地,未经挂牌人同意,在任何情况下不得合闸,更不能将警告牌擅自摘除。6、在施工照明和生活照明,为防止带电线路,装置上的触电伤害,必须对照明装置采取如下技术措施:照明开关箱中的所有正常不带电的金属部件都必须作保护接零,所有灯具金属外壳必

13、须保护接零。照明开关箱应装置漏电保护器。照明线路的相线必须经过开关才能进入照明灯具,不得直接进入灯具,否则在照明线路不停电的情况下,即使灯具不亮灯头也是带电的,这样即造成事故的隐患。灯具的安装高度既要符合施工现场的实际要求,又要符合安装规定的要求,室外灯具距地不得低于3m,室内灯具距地不得低于2.4m。移动临时照明灯具电源线严禁使用花纹线和塑胶导线,应使用橡皮套软线,严禁在作业面上乱拉。为防止因一处漏电而影响全部,尽可能采取分组控制和单独控制。灯具安装需架设在升降机架体上时,要做好绝缘处理和接地接零处理,导线与金属架体应用绝缘瓷瓶固定,防止外影响与金属架体磨擦存损发生漏电事故。为了在施工过程中增强电动设备和电气设备的保护,防止意外触电事故,从技术上得到进一步保证用电设备和作业人员的用电安全,施工机械和电气设备的金属外壳设工作接地、保护接地、重复接地和防雷接地。7、为了保障施工用电和生活用电的消防安全,贯彻“预防为主,防消结合
