某基坑开挖支护降水施工方案.doc

上传人:p** 文档编号:948629 上传时间:2024-05-15 格式:DOC 页数:22 大小:70KB
下载 相关 举报
某基坑开挖支护降水施工方案.doc_第1页
第1页 / 共22页
某基坑开挖支护降水施工方案.doc_第2页
第2页 / 共22页
某基坑开挖支护降水施工方案.doc_第3页
第3页 / 共22页
某基坑开挖支护降水施工方案.doc_第4页
第4页 / 共22页
某基坑开挖支护降水施工方案.doc_第5页
第5页 / 共22页
某基坑开挖支护降水施工方案.doc_第6页
第6页 / 共22页
某基坑开挖支护降水施工方案.doc_第7页
第7页 / 共22页
某基坑开挖支护降水施工方案.doc_第8页
第8页 / 共22页
某基坑开挖支护降水施工方案.doc_第9页
第9页 / 共22页
某基坑开挖支护降水施工方案.doc_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某基坑开挖支护降水施工方案.doc》由会员分享,可在线阅读,更多相关《某基坑开挖支护降水施工方案.doc(22页珍藏版)》请在第壹文秘上搜索。

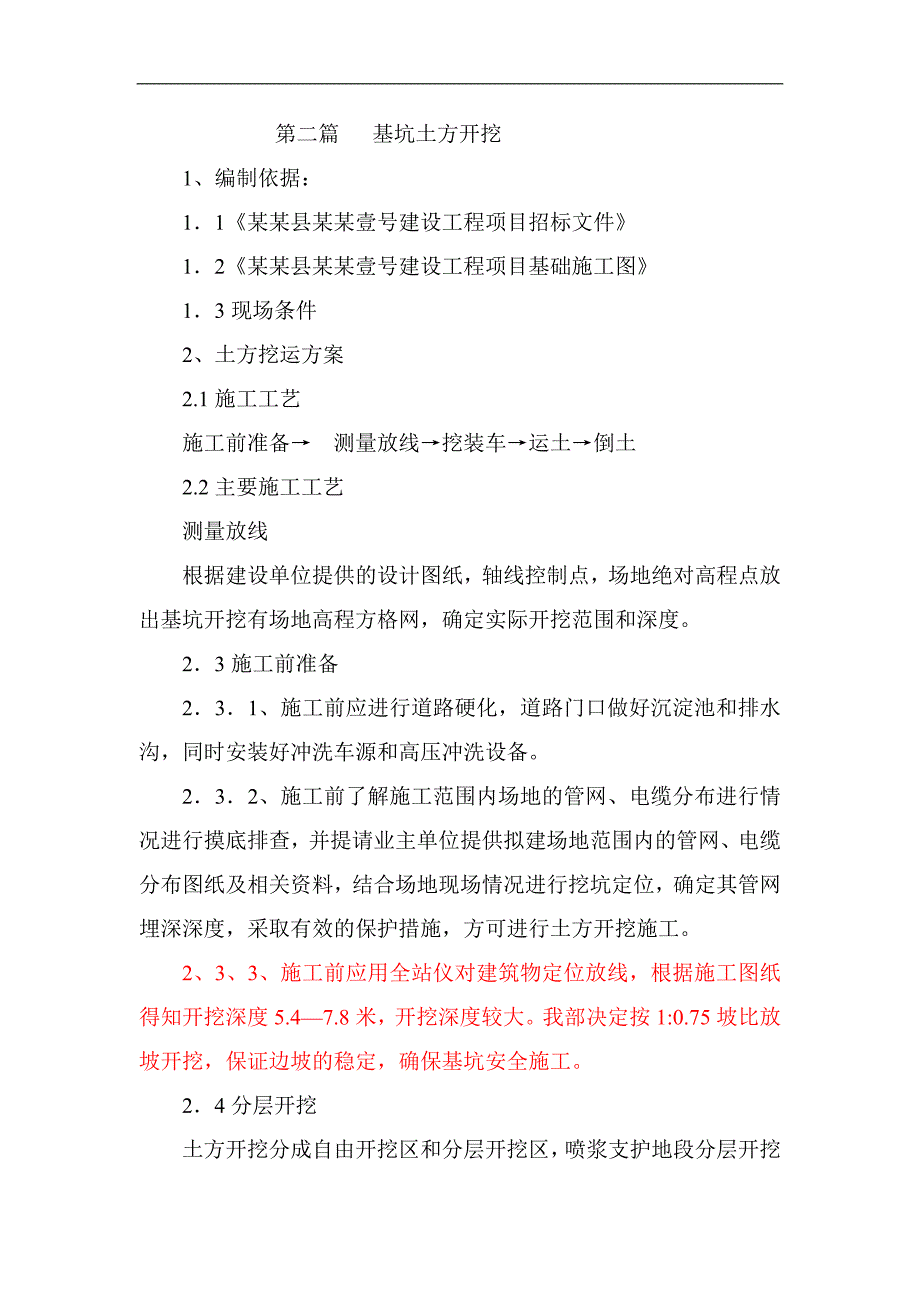

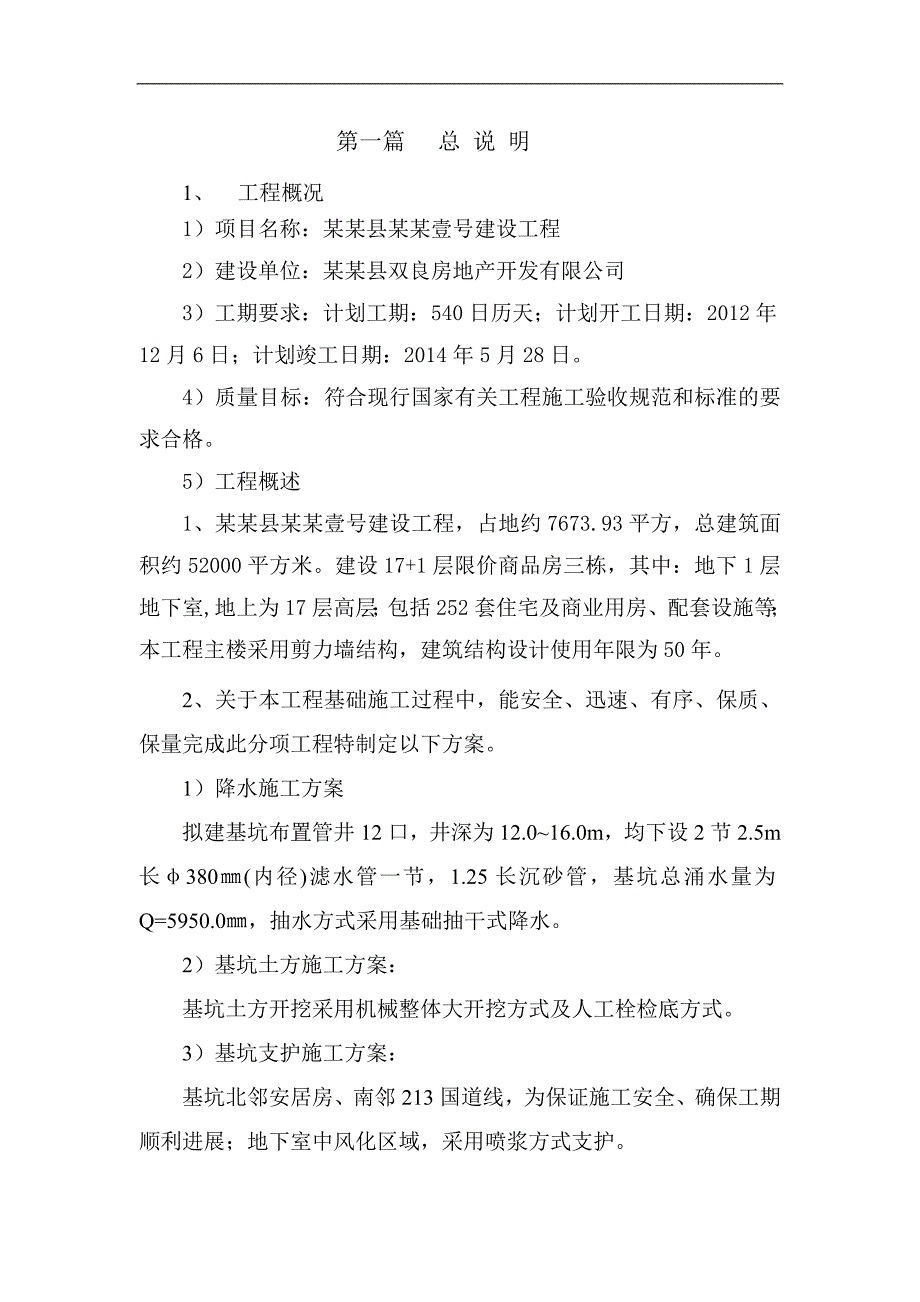

1、某某县某某壹号建设项目基坑开挖支护降水方案编制: 审核: 编制时间: 第一篇 总 说 明1、 工程概况1)项目名称:某某县某某壹号建设工程2)建设单位:某某县双良房地产开发有限公司 3)工期要求:计划工期:540日历天;计划开工日期:2012年12月6日;计划竣工日期:2014年5月28日。4)质量目标:符合现行国家有关工程施工验收规范和标准的要求合格。5)工程概述1、某某县某某壹号建设工程,占地约7673.93平方,总建筑面积约52000平方米。建设17+1层限价商品房三栋,其中:地下1层地下室,地上为17层高层;包括252套住宅及商业用房、配套设施等;本工程主楼采用剪力墙结构,建筑结构设计

2、使用年限为50年。2、关于本工程基础施工过程中,能安全、迅速、有序、保质、保量完成此分项工程特制定以下方案。1)降水施工方案拟建基坑布置管井12口,井深为12.016.0m,均下设2节2.5m长380(内径)滤水管一节,1.25长沉砂管,基坑总涌水量为Q=5950.0,抽水方式采用基础抽干式降水。2)基坑土方施工方案:基坑土方开挖采用机械整体大开挖方式及人工栓检底方式。3)基坑支护施工方案:基坑北邻安居房、南邻213国道线,为保证施工安全、确保工期顺利进展;地下室中风化区域,采用喷浆方式支护。第二篇 基坑土方开挖1、编制依据:11某某县某某壹号建设工程项目招标文件12某某县某某壹号建设工程项目

3、基础施工图13现场条件2、土方挖运方案2.1施工工艺施工前准备测量放线挖装车运土倒土2.2主要施工工艺测量放线根据建设单位提供的设计图纸,轴线控制点,场地绝对高程点放出基坑开挖有场地高程方格网,确定实际开挖范围和深度。23施工前准备231、施工前应进行道路硬化,道路门口做好沉淀池和排水沟,同时安装好冲洗车源和高压冲洗设备。232、施工前了解施工范围内场地的管网、电缆分布进行情况进行摸底排查,并提请业主单位提供拟建场地范围内的管网、电缆分布图纸及相关资料,结合场地现场情况进行挖坑定位,确定其管网埋深深度,采取有效的保护措施,方可进行土方开挖施工。2、3、3、施工前应用全站仪对建筑物定位放线,根据

4、施工图纸得知开挖深度5.47.8米,开挖深度较大。我部决定按1:0.75坡比放坡开挖,保证边坡的稳定,确保基坑安全施工。24分层开挖土方开挖分成自由开挖区和分层开挖区,喷浆支护地段分层开挖区每层开挖高度不宜大于2m,宽度为68m,分层开挖;根据支护施工要求保证土方预留厚度。待上一层支护完毕再进行了下一层的开挖。自由区每层开挖深度约为4m。25土方开挖本工程土方开挖后,投入反铲挖掘机2台,由里向外开挖,待土层开挖完毕,设置两条较宽车道,一条车道进,另一条车道出。一台装载机配合进行,土石方开挖应从内向外进行,保证车辆进出快速。土方开挖应预留上下车道,保证车道置于原生土层上。为保证土方快速运出,车道

5、宜宽。当挖到设计标高时,预留30cm进行人工检底,严禁超挖。26土方开挖质量保证措施261施工前由技术负责人向所有参加的施工人员进行施工方案、操作方法、质量标准的安全规程的书面和口头交底,在施工工程中随时检查执行情况,如发现有违反、立即给予纠正,必须使每个操作者对施工的要求和步骤清楚明了。262土方开挖前做好标高控制点,测量人员跟随作业,确保开挖深度正确,严禁超挖乱挖。测量人员在土方开挖之关键,应放出基坑坡底灰线,坡顶开挖灰线,建立标高控制点。在开挖过程中,对平面位置(包括基坑上口线,底口线等),基坑坡底和标高(基底标高,原始地貌标高等)并经常进行测量、校核其是否符合要求。263挖到基底开挖深

6、度以上30cm时,人工进行表面修理平整,清底、找平、铲平开挖的死角。264、施工区域内的水准点的控制桩必须妥善保护,另设护桩或用混凝土镶牢。265、土方开挖遵循保证其它工序施工有利的原则,密切配合支护工序。在上层支护时,或护壁混凝土未达到一定强度时,不得开挖下层土。开挖下层土时不得碰撞上层支护面。同时在基坑周围用围护栏杆进行防护,搭设专用通道,以便于人员和物资出入基坑。266、施工测量前,应进行测量仪器校验,保证达到规定的精度。267、基坑边界设排水沟,防止雨水及山坡积水流入基坑内。268、采用信息化管理,确保基础边坡安全,在基坑顶面北面安置房设置观测桩。269、土方开挖时必须干作业、不得有积

7、水。2610、开挖时如遇地下管网等障碍物,及时报甲方及项目总工检查,处理后方可进行下步上方开挖。3、施工组织措施31机具设备:32、挖掘机 2台33、装载机 1台34、自卸汽车 30辆35、高压水枪 3台36、人员组合4、安全文明施工41、安全员在施工必须树立“安全第一,安全施工”的观念;坚持“安全施工”的原则。项目部设专职安全员一员,负责施工全过程的安全施工、宜贯彻安全条例,做好安全教育。42、为确保施工进度、质量、安全、工作人员进行岗位前均由项目负责人组织学习安全条例和对工人进行安全教育。43、进入施工现场必须戴好安全帽,穿好工作服,上班前和下班时不得饮酒。44、专职安全员应随时检查安全情

8、况,在每个施工点设置安全标誌,发现安全隐患及时上报并尽快消除。45、为了顺利完成本工程的土方外运工作特制定如下措施:46、土方外运车辆均采用全封闭式渣土车。进入施工现场的车辆在外出前必须在清洗场由专人用清洗专用设备将轮胎泥土冲洗干净,用扫帚将道路出口周围打扫干净。47、进出车辆每天在运土前应进行检查,有问题的车辆必须进行维修手才能进行运土。48、进出车辆在车道派专人指挥,防止发生交通事故和车辆堵塞。49、挖掘机采用进口挖掘机,装车时轻装慢放,汽车进入施工场地内禁鸣喇叭,以减少噪音对周围的环境的影响。5、工期保证措施由于本工程土方量大,工期较紧,为保证工期的按时完成,特作如下措施:51、增大机械

9、设备,提高挖动速度。52、合理制定开挖顺序,做到机械人员尽量最大发挥工效,特别是门口道路应设专人指挥进入施工场地内的车辆。53、应根据现场实际施工进度情况和施工计划,不相符合时,及时调整施工机械,保证工期按时完成。第三篇 基坑降水1、降水施工方案编制依据(1)建筑与市政降水工程技术规范(JGJ/T111-98);(2)降水水文地质手册(第一、第二册);2、降水井结构及技术要求:(1)降水井采用内径为380的钢筋砼井管。(2)井结构为:均下设2节2.5m长380mm(内径)滤水管级一节1.25长沉砂管。(3)成井时要求井孔圆整垂直,井管焊接牢固,安装垂直。(4)填井砾石规格为4-8。(5)洗井采

10、用活塞和空压机联合洗井,确保成井质量,达到出水含砂率小于1/1000,以保证抽水设备正常运转。3、抽水设备选择:根据降水施工图总涌水量进行计算,拟采用QY型潜水泵,流量4080吨/小时。4、管井参数入成井工艺成井井径550600,下入井管(分隔水管、滤水管)内径380,井管单根长2.5m。采用CZ22型冲击钻机、一字型钻头冲击成井,泥浆护壁,一径到底的施工方法;为确保降水井质量,凿井过程中做到孔圆井正,终孔后及时下入井管并安装扶中器,以保证井管外围填表砾层均匀;填砾完后,采用空压机排泥浆,并用活塞和空压机交替井排砂至水清砂净,达到成井目的。5、凿井、降水施工组织51、机械设备安排电焊机 3台空

11、压机 3台配电盘设备3套52、人员组成凿井期间安排现场工程技术人员2人,钻探工人12人;降水期间安排现场降水人员2人,长期住在工地。6、降水井质量保证措施为了防止本次降水对周边环境的危害,本降水方案采取以下措施来对周边环境进行保护:61、进场施工以前必须对场地周边环境进行调查,明确降水井井位与周边环境的关系。62、精心施工,杜绝凿井过程中塌孔事故发生,防止因塌孔而危及四周建筑物的安全。63、减少单井出水量,降低单井抽水强度,减小降水井影响范围。64、增加钻孔直径,防止井孔缩径,增加滤料填塞厚度,有效地过滤砂粒。65、增加滤水管埋深,用井壁管封闭砂层,避免抽水扰动砂层,而造成大量来砂。7、基坑降

12、水对周围建筑环境的影响评价基坑降水对周围建筑环境的影响,主要表机在两个方面:71地下水位降会引起基土有效应力增加,使土体产生附加压缩变形,但这种变形应具备的条件是基底以下有较厚的常处于水位以下的高压缩性土。分析本场地岩土工程勘察报告,由基坑降水引起的土体有效应力增加产生的地基土附加变形非常有限,可忽略不计。72、地下水位降低后在基坑附近形成较大的水力坡度,地层中的细小颗粒可能将随水流而流失,产生潜蚀或管涌现象,引起地面沉降变形。本工程设计最大降水深为20.5m,降水产生的水力坡度不大,只要控制好降水井施工质量(特别是滤料质量及填砾厚度),确保降水井出水含砂率满足规范要求,降水期间不会因为基坑降

13、水而导致临近建筑物地基下沉。8、降水排放:排水管采用300砼管进行排放,原则上2口水井采用一个沉砂池并根据现场施工情况进行相应调整。9、降水周期:从土方开挖前35天开始降水至主体完工,中途无特殊情况或设计单位同意严禁随意停机,以避免基坑局部地下水位回升造成基础受力不均。10、工期保证措施101、抽调具有类似工程经验的人任场负责,协调所有的技术工作。102、在人员、设备及财务方面进行全力支持调配。103、积极和甲方沟通,配合解决工作中的问题。第四篇、基坑边坡支护1、编制依据:11某某县某某壹号建设工程项目招标文件12某某县某某壹号建设工程项目基础施工图13工业与民用建筑灌注桩基础设计及施工规范1

14、4建筑地基基础工程施工质量验收规范(GB50202-2002)15现场条件2、喷浆支护2.1喷浆护壁概况:基坑为中风化泥岩,没有断邹层。23、喷射砼施工231、喷射前应对边坡上虚土进行全面清理,使边坡较平直。232、喷射砼厚度应达到设计要求,并在有渗水的地段加入速凝剂,施工完成后,对砼面板进行养护。233、在砼面板凝固一天后,在支护面板上横竖沿锚孔水平线每排每隔3000打设泄水孔。24、施工机械组织机具设备序号项目数量1空压机2台2100/1.5型压浆机2台3混凝土喷射机2台4手推车85台5电焊机2台6配电盘设备3台护坡人员组成序号项目数量1项目管理员2人2技术人员1人3工长2人4电工1人5安全员1人6砼喷射普工12人3、护壁桩:31、护壁桩概况靠近临边小区设护壁桩,护壁桩桩径为800mm抗滑桩,护壁桩挖孔深度为9.3米,邻小区一侧桩间距为3m,邻公路一侧桩间距为3.4-3.82m,桩顶采用250400压顶梁连接,桩芯及压顶梁砼强度为C30,桩孔护壁砼强度为C30。护壁桩、压顶梁钢筋采用HRB400钢筋。32施工工艺场地平整核对桩心轴线架设井架、滑轮绞盘等挖土每往下挖1m土层清理孔壁,校核该段桩孔的垂直度和孔径绑扎护壁加强钢筋支模板浇灌护壁砼砼达到强度50%后拆摸挖土重复上述工序至设计深度验收并排除孔内积水和清理虚土放

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
