《某大厦绿色环保施工方案.doc》由会员分享,可在线阅读,更多相关《某大厦绿色环保施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

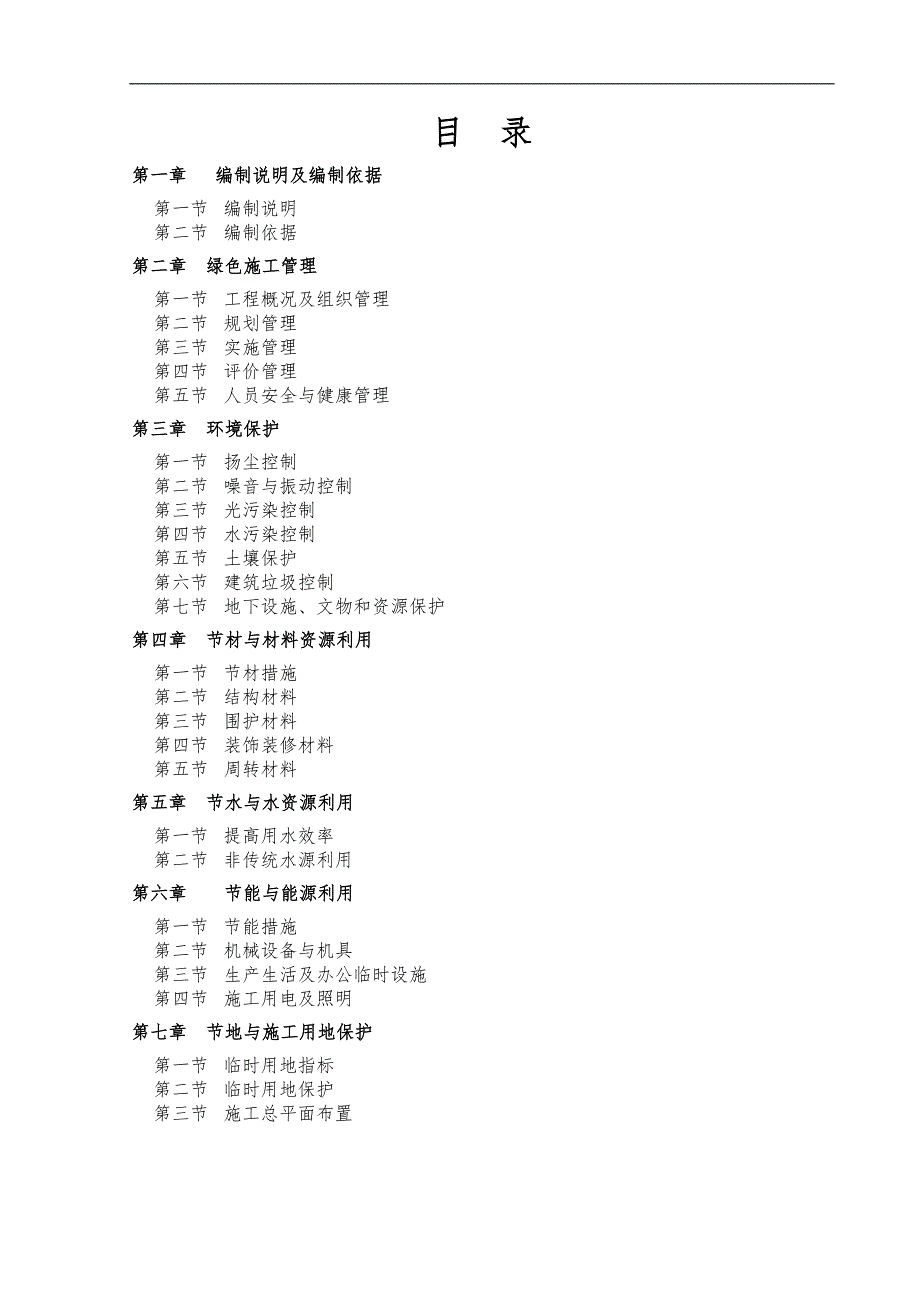

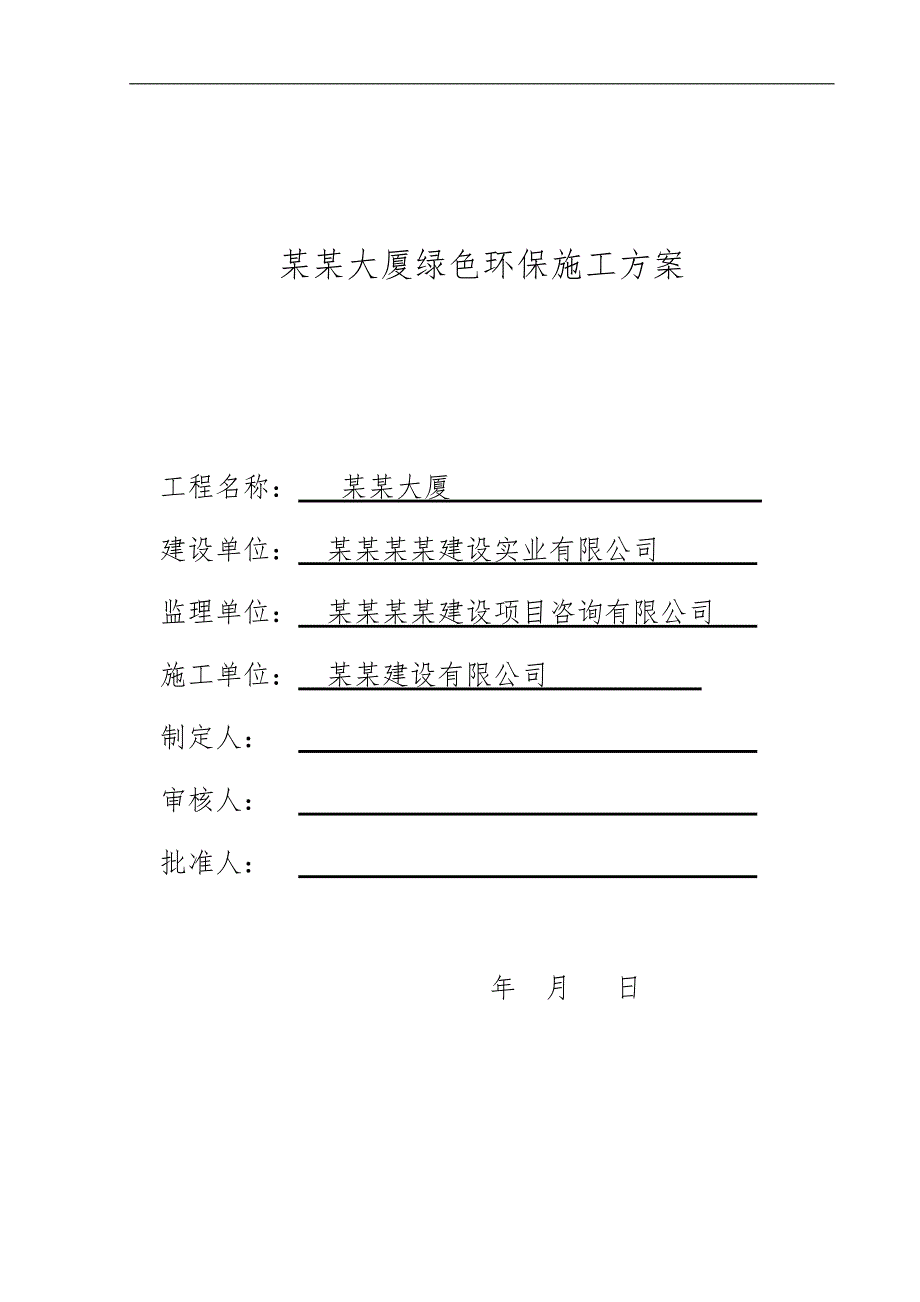

1、某某大厦绿色环保施工方案工程名称: 某某大厦 建设单位: 某某某某建设实业有限公司 监理单位: 某某某某建设项目咨询有限公司 施工单位: 某某建设有限公司 制定人: 审核人: 批准人: 年 月 日目 录第一章 编制说明及编制依据第一节 编制说明第二节 编制依据第二章 绿色施工管理第一节 工程概况及组织管理第二节 规划管理第三节 实施管理第四节 评价管理第五节 人员安全与健康管理第三章 环境保护第一节 扬尘控制第二节 噪音与振动控制第三节 光污染控制第四节 水污染控制第五节 土壤保护第六节 建筑垃圾控制第七节 地下设施、文物和资源保护第四章 节材与材料资源利用第一节 节材措施第二节 结构材料第三

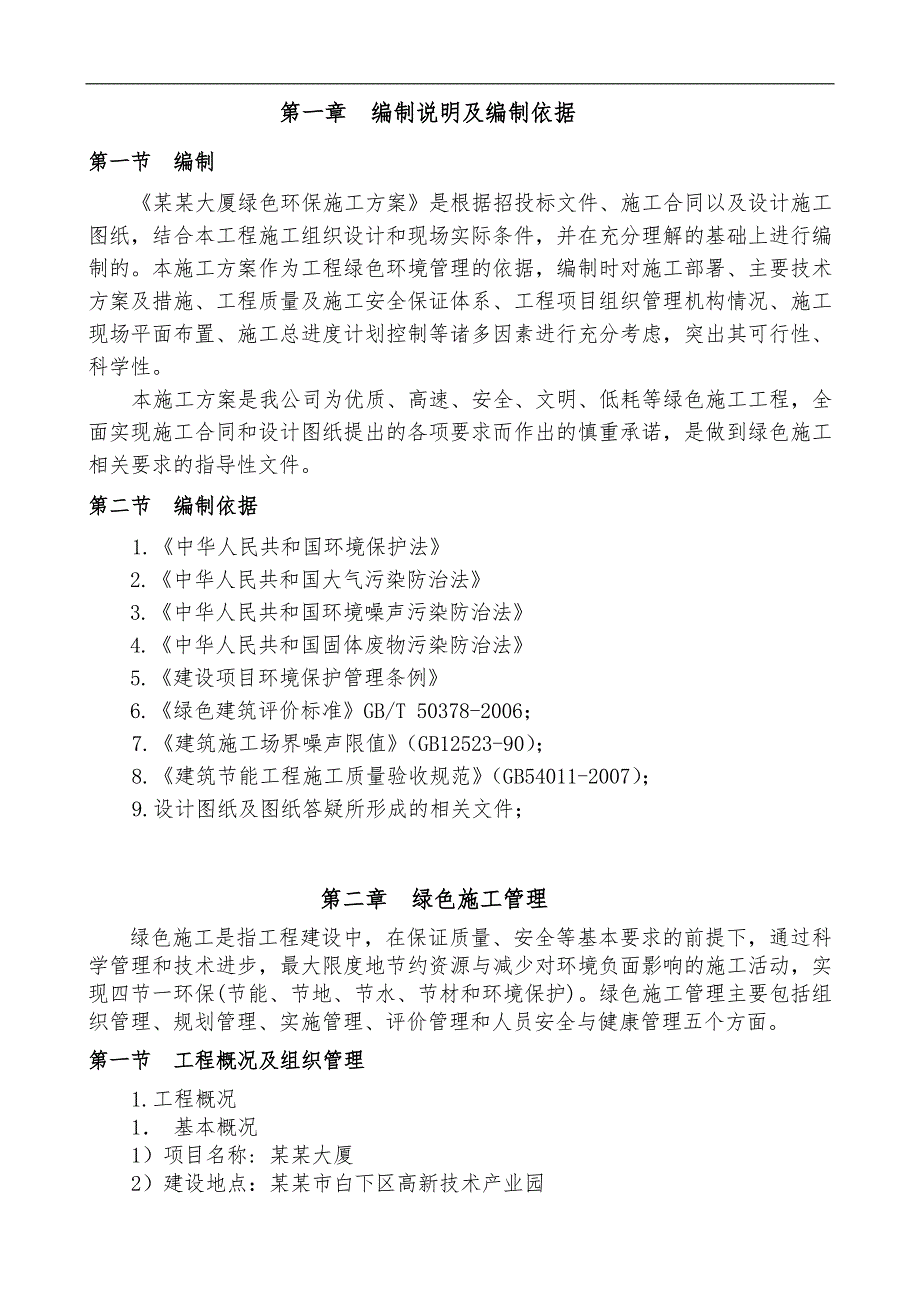

2、节 围护材料第四节 装饰装修材料第五节 周转材料第五章 节水与水资源利用第一节 提高用水效率第二节 非传统水源利用第六章 节能与能源利用第一节 节能措施第二节 机械设备与机具第三节 生产生活及办公临时设施第四节 施工用电及照明第七章 节地与施工用地保护第一节 临时用地指标第二节 临时用地保护第三节 施工总平面布置 第一章 编制说明及编制依据第一节 编制某某大厦绿色环保施工方案是根据招投标文件、施工合同以及设计施工图纸,结合本工程施工组织设计和现场实际条件,并在充分理解的基础上进行编制的。本施工方案作为工程绿色环境管理的依据,编制时对施工部署、主要技术方案及措施、工程质量及施工安全保证体系、工程
3、项目组织管理机构情况、施工现场平面布置、施工总进度计划控制等诸多因素进行充分考虑,突出其可行性、科学性。本施工方案是我公司为优质、高速、安全、文明、低耗等绿色施工工程,全面实现施工合同和设计图纸提出的各项要求而作出的慎重承诺,是做到绿色施工相关要求的指导性文件。第二节 编制依据1.中华人民共和国环境保护法 2.中华人民共和国大气污染防治法 3.中华人民共和国环境噪声污染防治法 4.中华人民共和国固体废物污染防治法 5.建设项目环境保护管理条例 6.绿色建筑评价标准GB/T 50378-2006;7.建筑施工场界噪声限值(GB12523-90);8.建筑节能工程施工质量验收规范(GB54011-
4、2007);9.设计图纸及图纸答疑所形成的相关文件;第二章 绿色施工管理绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。绿色施工管理主要包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面。第一节 工程概况及组织管理1.工程概况1 基本概况1)项目名称: 某某大厦2)建设地点:某某市白下区高新技术产业园3)建设单位:某某某某建设实业有限公司4)开工日期:计划开工2012年7月10日,竣工:2013年7月9日。2 建设规模建筑面积: 总建筑面
5、积25891。建筑层数和建筑高度:地上十层,地下一层。建筑高度为40.8米。设计使用年限:50年。结构类型:钢筋混凝土框架结构,抗震等级二级。对于某某大厦项目,我公司建立健全的绿色施工管理体系,并制定相应的管理制度与目标:项目经理童欣家为绿色施工第一责任人,负责绿色施工的组织实施及目标实现,并指定绿色施工管理人员和监督人员,在施工过程中实时监控,做好绿色施工。绿色施工人员组织见附表一。第二节 规划管理编制专项绿色施工方案,按我公司有关规定进行审批。绿色施工方案包括以下内容:(1)环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷; (2)节材措施,在保证工程安全与质量的前
6、提下,制定节材措施。如进行施工方案的节材优化,尽量避免工地现场材料浪费,建筑垃圾减量化,尽量利用可循环材料等;(3)节水措施,根据工程所在地的水资源状况,制定节水措施;(4)节能措施,进行施工节能策划,确定目标,制定节能措施;(5)节地与施工用地保护措施,施工总平面布置规划及临时用地节地措施等。第三节 实施管理在绿色施工过程中对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。定期对职工进行绿色施工知识培训,增强职工绿色施工意识。第四节 评价管理根据绿色施工方案
7、,结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自我评估。第五节 人员安全与健康管理在施工方案中制订施工防尘、防毒、防辐射等职业危害的措施,保障施工人员的长期职业健康。根据实际场地合理布置施工现场,保护生活及办公区不受施工活动的有害影响。施工现场建立卫生急救、保健防疫制度,在安全事故和疾病疫情出现时提供及时救助。提供卫生、健康的工作与生活环境,加强对施工人员的住宿、膳食、饮用水等生活与环境卫生等管理,明显改善施工人员的生活条件。第三章 环境保护第一节 扬尘控制在运送土方、垃圾、设备及建筑材料等物质时,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施
8、封闭严密,保证车辆清洁。施工现场出口设置洗车槽,及时清洗车辆上的泥土,防止泥土外带。土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5m。对易产生扬尘的堆放材料应采取密目网覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时利用吸尘器清理,机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施;多层建筑清理垃圾应搭设封闭性临时专用道或采用容器吊运。施工现场非作业区达到目测无扬尘的要求。对现场易飞扬物质采取有效措施,如洒水、地面硬化
9、、围档、密网覆盖、封闭等,防止扬尘产生。构筑物机械拆除前,做好扬尘控制计划。可采取清理积尘、拆除体洒水、设置隔档等措施。现场具体措施:1. 施工现场扬尘控制商品混凝土供应商的选择:所有混凝土均采用商品混凝土,由总包牵头,组织业主、监理考察选定综合实力强的全封闭花园式搅拌站。场地的封闭及绿化:现场内所有的场地均采用C20的混凝土浇注,车道范围200mm厚。难以利用的空地做成花池,种花美化。散状颗粒物的防尘措施:回填土,砌筑用砂子等进场后,临时用密目网或者苫布进行覆盖,控制一次进场量,边用边进,减少散发面积。用完后清扫干净。运土坡道要注意覆盖,防止扬尘。切割、钻孔的防尘措施:齿锯切割木材时,在锯机
10、的下方设置遮挡锯末挡板,使锯末在内部沉淀后回收。钻孔用水钻进行,在下方设置疏水槽,将浆水引至容器内沉淀后处理。钢筋接头:大直径钢筋采用直螺纹机械连接,减少焊接产生废气对大气的污染。大口径管道采用沟槽连接技术,避免焊接释放的废气体对环境的污染。撒水防尘:常温施工期间,每天派专人撒水,将沉淀池内的水抽至撒水车内,边走边撒。撒水车前设置钻孔的水管,保证撒水均匀。现场周边围墙:现场周边按着用地红线砌围墙,高度2.2米,即挡噪声又挡粉尘。由于有两边围墙在城市绿化带上,在围墙施工期间我们尽量减少对绿化带的破坏,保持其原始形态。车辆运输防尘:保证运土车、垃圾运输车、混凝土搅拌运输车、大型货物运输车辆运行状况
11、完好,表面清洁。散装货箱带有可开启式翻盖,装料至盖底为止,限制超载。挖土期间,在车辆出门前,派专人清洗泥土车轮胎;运输坡道上设置钢筋网格振落轮胎上的泥土。在完全硬化的混凝土道路上设置淋湿地毡,防止车辆带土和扬尘。2、 废气排量控制与运输单位签署环保协议,使用满足本地区尾气排放标准的运输车辆,不达标的车辆不允许进入施工现场。项目部自用车辆均要为排放达标车辆。所有机械设备由专业公司负责提供,有专人负责保养、维修,定期检查,确保完好第二节 噪音与振动控制在施工过程中严格控制噪音,对噪音进行实时监测与控制。监测方法执行国家标准建筑施工场界噪声测量方法(GB12524-90)。使现场噪音排放不得超过国家
12、标准建筑施工场界噪声限值(GB12523-90)的规定。使用低噪音、低振动的机具,采取隔音与隔振措施,避免或减少施工噪音和振动。该项目降低噪音具体措施:一般设备噪音控制:塔吊:本工程使用两台塔吊,一台新购买,另一台保养良好,性能完善;运行平稳且噪音小。钢筋加工机械:本工程的钢筋加工机械全是新购置的产品,性能良好,运行稳定,噪音小。木材切割噪音控制:在木材加工场地切割机周围搭设一面围挡结构,尽量减少噪音污染。混凝土输送泵噪音控制:结构施工期间,根据现场实际情况确定泵送车位置,布置在远离人行道和其他工业区域的空旷位置,采用噪音小的设备,必要时在输送泵的外围搭设隔音棚,减少噪音扰民。混凝土浇筑:尽量
13、安排在白天浇筑。选择低噪音的振捣设备。浇筑地下室底板争取采用溜槽加窜筒下料,减少噪音和工程费用。第三节 光污染控制尽量避免或减少施工过程中的光污染。夜间室外照明灯加设灯罩,透光方向集中在施工范围。电焊作业采取遮挡措施,避免电焊弧光外泄。具体措施:设置焊接光棚:钢结构焊接部位设置遮光棚,防止强光外射对工地周围区域造成影响。对于板钢筋的焊接,可以用废旧模板钉维护挡板;对于大钢结构采用钢管扣件、防火帆布搭设,可撤卸循环利用。控制照明光线的角度:工地周遍及塔吊上设置大型罩式灯,随着工地的进度及时调整罩灯的角度,保证强光线不射出工地外。施工工地上设置的碘钨灯照射方向始终朝向工地内侧,必要时在工作面设置挡
14、光彩条布或者密目网遮挡强光。第四节 水污染控制施工现场污水排放应达到国家标准污水综合排放标准(GB8978-1996)的要求。在施工现场应针对不同的污水,设置相应的处理设施。设置沉淀池、隔油池、化粪池。具体措施:雨水:雨水经过沉淀池后排入市政管网。由于场地全硬化,这样减轻了沉积物的数量。污水排放:办公区设置水冲式厕所。在厕所附近设置化粪池,污水经过化粪池沉淀后排入市政管道或安排专业队来清理。沉淀池设置:二级沉淀池设置在现场大门处,基坑抽出的水和清洗混凝土搅拌车、泥土车等的污水经过沉淀后,可再利用在现场撒水和混凝土养护等。对于化学品等有毒材料、油料的储存地,应有严格的隔水层设计,做好渗漏液收集和处理。第五节 土壤保护保护地表环境,防止土壤侵蚀、流失。因施工造成的裸土,及时覆盖砂石或种植速生草种,以减少土壤侵蚀;因施工造成容易发生地表径流土壤流失的情况,应采取设置地表排水系统、稳定斜坡、植被覆盖等措施,减少土壤流失。沉淀池、化粪池等不发生堵塞、渗漏、溢出等现象。及时清掏各类池内沉淀物。对于有毒有害废弃物如电池、墨盒、油漆、涂料等应回收后交有资质的单位处理,不能作为建筑垃圾外运;废旧电池要回收,在领取新电池时交回旧电池,最后由项目
