某安置区钢筋混凝土框架二次结构施工方案.doc

上传人:p** 文档编号:948713 上传时间:2024-05-15 格式:DOC 页数:28 大小:2.47MB
下载 相关 举报
某安置区钢筋混凝土框架二次结构施工方案.doc_第1页
第1页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第2页
第2页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第3页
第3页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第4页
第4页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第5页
第5页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第6页
第6页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第7页
第7页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第8页
第8页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第9页
第9页 / 共28页
某安置区钢筋混凝土框架二次结构施工方案.doc_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

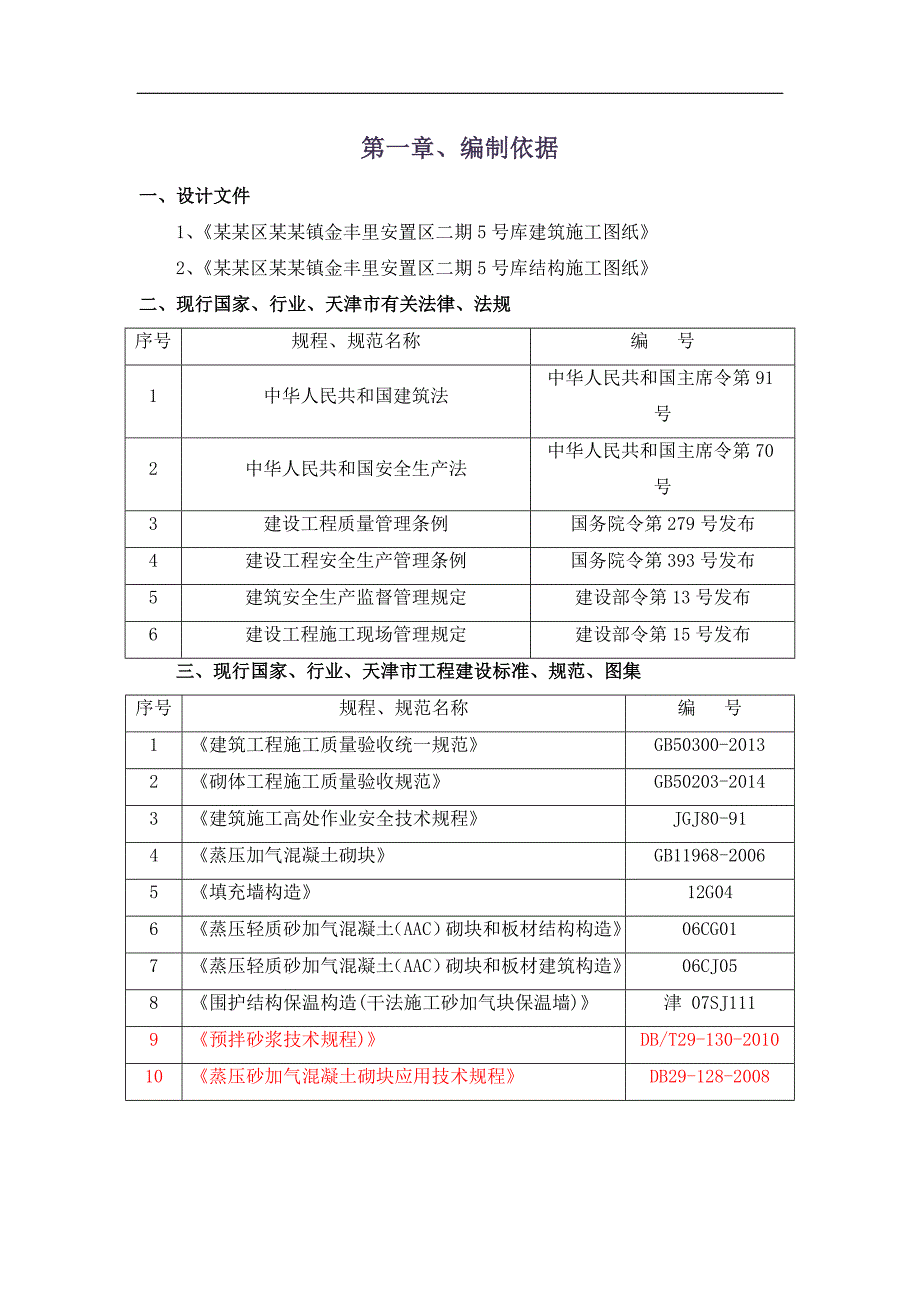

《某安置区钢筋混凝土框架二次结构施工方案.doc》由会员分享,可在线阅读,更多相关《某安置区钢筋混凝土框架二次结构施工方案.doc(28页珍藏版)》请在第壹文秘上搜索。

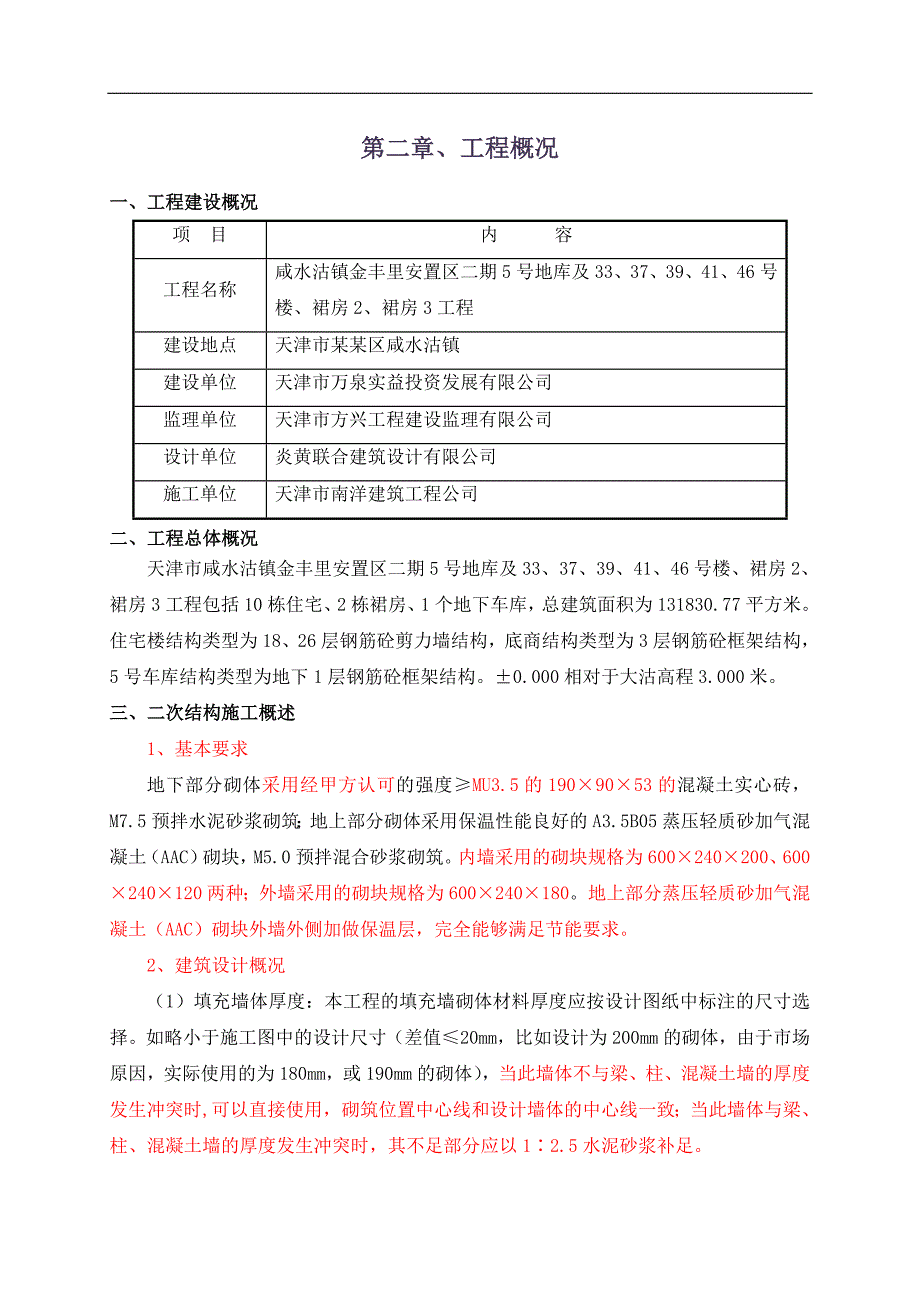

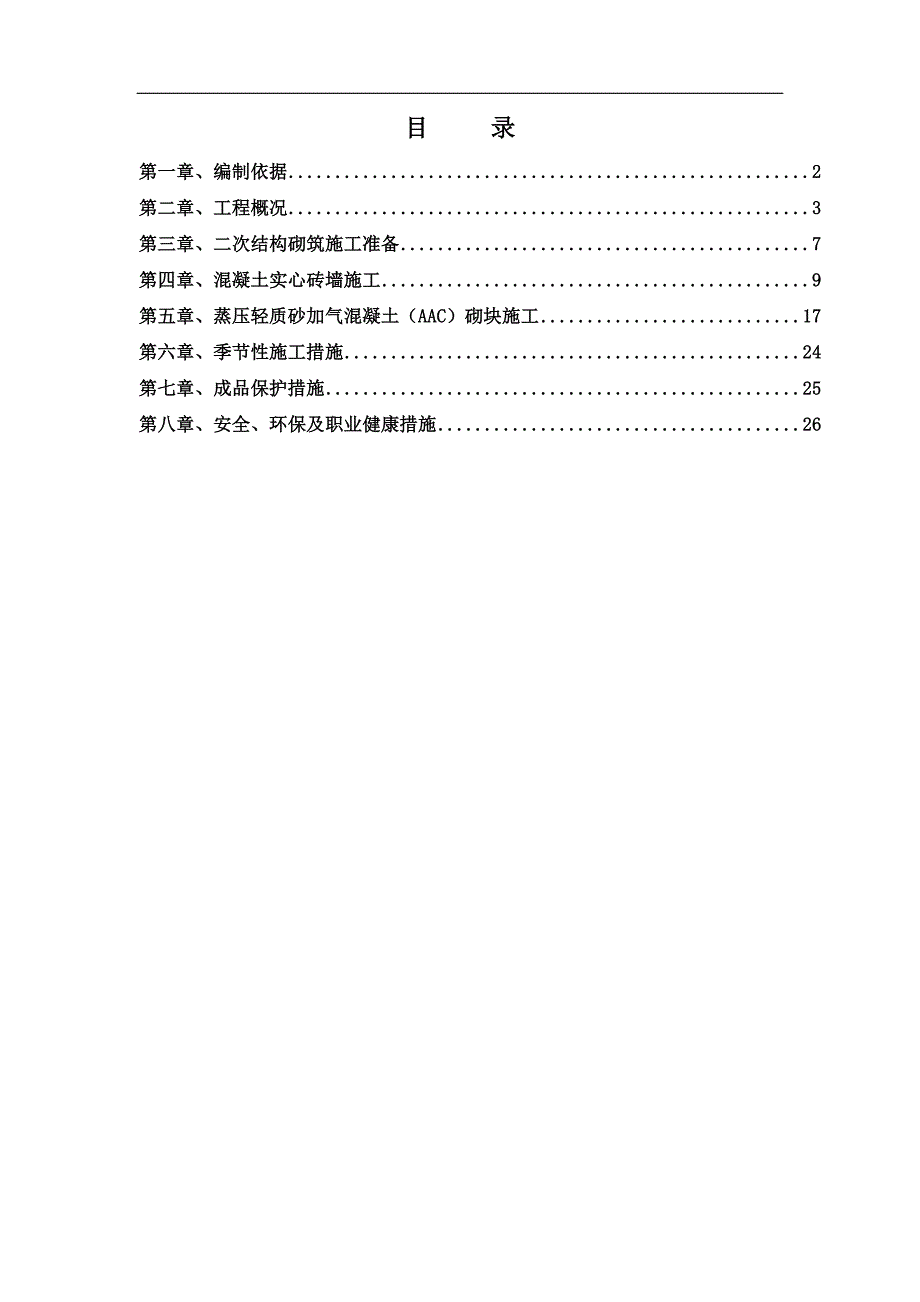

1、目 录第一章、编制依据2第二章、工程概况3第三章、二次结构砌筑施工准备7第四章、混凝土实心砖墙施工9第五章、蒸压轻质砂加气混凝土(AAC)砌块施工17第六章、季节性施工措施24第七章、成品保护措施25第八章、安全、环保及职业健康措施26第一章、编制依据一、设计文件1、某某区某某镇金丰里安置区二期5号库建筑施工图纸2、某某区某某镇金丰里安置区二期5号库结构施工图纸二、现行国家、行业、天津市有关法律、法规序号规程、规范名称编 号1中华人民共和国建筑法中华人民共和国主席令第91号2中华人民共和国安全生产法中华人民共和国主席令第70号3建设工程质量管理条例国务院令第279号发布4建设工程安全生产管理条

2、例国务院令第393号发布5建筑安全生产监督管理规定建设部令第13号发布6建设工程施工现场管理规定建设部令第15号发布三、现行国家、行业、天津市工程建设标准、规范、图集序号规程、规范名称编 号1建筑工程施工质量验收统一规范GB50300-20132砌体工程施工质量验收规范GB50203-20143建筑施工高处作业安全技术规程JGJ80-914蒸压加气混凝土砌块GB11968-20065填充墙构造12G046蒸压轻质砂加气混凝土(AAC)砌块和板材结构构造06CG017蒸压轻质砂加气混凝土(AAC)砌块和板材建筑构造06CJ058围护结构保温构造(干法施工砂加气块保温墙)津 07SJ1119预拌砂

3、浆技术规程)DB/T29-130-201010蒸压砂加气混凝土砌块应用技术规程DB29-128-2008第二章、工程概况一、工程建设概况项 目内 容工程名称咸水沽镇金丰里安置区二期5号地库及33、37、39、41、46号楼、裙房2、裙房3工程建设地点天津市某某区咸水沽镇建设单位天津市万泉实益投资发展有限公司监理单位天津市方兴工程建设监理有限公司设计单位炎黄联合建筑设计有限公司施工单位天津市南洋建筑工程公司二、工程总体概况天津市咸水沽镇金丰里安置区二期5号地库及33、37、39、41、46号楼、裙房2、裙房3工程包括10栋住宅、2栋裙房、1个地下车库,总建筑面积为131830.77平方米。住宅楼

4、结构类型为18、26层钢筋砼剪力墙结构,底商结构类型为3层钢筋砼框架结构,5号车库结构类型为地下1层钢筋砼框架结构。0.000相对于大沽高程3.000米。三、二次结构施工概述1、基本要求地下部分砌体采用经甲方认可的强度MU3.5的1909053的混凝土实心砖,M7.5预拌水泥砂浆砌筑;地上部分砌体采用保温性能良好的A3.5B05蒸压轻质砂加气混凝土(AAC)砌块,M5.0预拌混合砂浆砌筑。内墙采用的砌块规格为600240200、600240120两种;外墙采用的砌块规格为600240180。地上部分蒸压轻质砂加气混凝土(AAC)砌块外墙外侧加做保温层,完全能够满足节能要求。2、建筑设计概况(1

5、)填充墙体厚度:本工程的填充墙砌体材料厚度应按设计图纸中标注的尺寸选择。如略小于施工图中的设计尺寸(差值20mm,比如设计为200mm的砌体,由于市场原因,实际使用的为180mm,或190mm的砌体),当此墙体不与梁、柱、混凝土墙的厚度发生冲突时,可以直接使用,砌筑位置中心线和设计墙体的中心线一致;当此墙体与梁、柱、混凝土墙的厚度发生冲突时,其不足部分应以12.5水泥砂浆补足。(2)填充墙砌体构造:砌体的底部均用同等厚度的实心砌体材料砌筑三皮左右的高度,或用C15细石混凝土浇筑200mm高的与墙体同厚度实体。砌体的顶部与上部混凝土梁板之间的空隙均用同等厚度的实心砌体材料斜砌至上部混凝土梁板的底

6、部,或用C15细石混凝土浇筑。构造柱,墙体水平拉结配筋、门窗洞口过梁、楼层圈梁、地圈梁及门窗口需要加设钢筋混凝土构造门窗框的部位的做法见结构施工图纸及说明。构造柱位置视具体情况,见结构平面图。砌体墙预留洞口、预埋套管位置、尺寸均见建筑平面图。单砖墙预埋线管防裂做法见住宅建设通用规程DB 29-120-2005附图4.0.4。两种材料的墙体交接处,在做饰面前均须加贴宽度200mm的耐碱玻纤网格布,防止饰面裂缝。门窗洞口两侧的空心砌体中应按照门窗的安装锚固要求和质检部门的要求在洞口周围的第一圈砌体中加砌实心砌体,或洞口周围的第一圈砌体全部采用实心砌体。如防火门、对讲门两侧的墙体是空心砌体,则应设置

7、钢筋混凝土门框,与墙等宽,厚度为120mm,配筋210通长,分布筋6200分布筋点焊于主筋上。3、结构设计概况(1)非承重结构构件:混凝土墙应甩筋与轻墙拉接,甩筋作法详建筑抗震构造详图 11G329-1。填充墙砌至梁板附近时,应待砌体沉实后,用斜砌法将下部砌体与上部梁板间用砌块逐块敲紧填实,不许出现空隙。(2)填充墙按建筑平面位置依洞口尺寸设置钢筋混凝土过梁。当洞顶距梁底净高h小于h+120时,改用下挂板代替过梁,下挂板宜后浇。当洞侧与抗震墙距离小于过梁支承长度a时,墙应在相应位置预留连接钢筋(3)当混凝土旁边砌块墙长度不超过200时,可与混凝土墙一起浇筑。4、砌体填充外墙构造柱设置要求砌体填

8、充外墙当墙长大于4m时,应在墙长范围内按间距不大于4m设置构造柱。内外填充墙交接处均应设置构造柱。所有外墙阳合门两侧(门连窗时为靠门一侧)及宽度不小于2.1m的窗洞口两侧应设置构造柱。填充外墙转角及通窗的端部无框架柱或剪力墙时应设构造柱。外墙窗间墙宽不大于1200m时,应在窗间墙中间设构造柱;外墙窗间墙宽大于1200m时,应在窗间墙两端均设构造柱.填充外墙洞宽大于等于1.2m小于2.1m且距框架柱(或构造柱)边距大于1.2m时,在洞边设置构造柱。5、砌体填充外墙窗洞抱框柱设置要求填充外墙窗洞宽大于等于1.2m小于2.1m且距框架柱(或构造柱)边距小于1.2m时,在窗洞边设里抱框柱。当窗侧设置抱

9、框柱时均应在窗下口处设置现浇带,与窗上口现浇构件(现浇过梁、梁或粱下悬板)共同形成对洞口的加强边框。当外墙净高大于4m时,窗下口现浇带应延伸至侧向支撑构件内(纵筋锚固不小于35d )。6、砌体填充外墙墙中水平系梁设置要求填充外墙当净高超过4m时,应在墙半高处附近设置与混凝土墙或柱连接,且沿墙全长贯通的现浇钢筋混凝土水平系梁。当外墙净高超过4m且在墙长范围内有窗时,墙中水平系梁宜设置在窗上口处,并沿墙长贯通,但竖向间距不应大于4m。7、砌体填充内墙构造柱设置要求砌体填充内堵当墙长大于4m时,应在墙长范围内按不大于4m设置构造柱,并优先在洞边处设置。填充内墙门、窗(含门连窗)洞宽大于等于2.1m时

10、在洞口两侧设置构造柱。两端无侧向支撑的墙应在其两端设置构造柱。一端无侧向支撑的墙应在该端设置构造柱。内墙门洞口以上(含过梁高)的砌体高度小于1/5洞宽或小于400mm时,门两侧的墙按相互独立的墙考虑,并按上述两条按两端或一端无侧向支撑墙的要求设置构造柱。内墙墙垛总长度不大于350mm时宜设置加宽构造柱代替墙垛。电梯井道四角应设置构造柱。8、砌体填充内墙门、窗抱框柱设置填充内墙,门、窗(含门连窗)洞宽大于等于1.5m小于2.lm,在洞口两侧加设抱框柱。9、砌体填充内墙水平系梁设置填充内堵当净高超过4m时应在墙半高处附近设置与混凝土墙或柱连接且沿墙全长贯通的现浇钢筋混凝土水平系梁。当内墙净高超过4

11、m且在墙长范围内有门、窗时,墙中水平系梁宜设置在门、窗上口处,并沿墙长贯通(与洞上口现浇过梁重合处取大值配筋,一起浇筑),但竖向间距不应大于4m。10、厨房、卫生间、露台砌体填充墙反坎设置厨房、卫生间、露台砌体填充墙在底部设置200mm高C20素混凝土反坎。11、楼梯间和人流通道的填充墙,应采用钢丝网砂浆面层加强。12、墙体拉结筋设置要求本工程墙体拉结筋沿墙高每500mm预埋6钢筋2根,其埋入长度从墙的留槎处算起,沿墙全长贯通设置,钢筋的搭接长度不小于350mm;焊接接长时,单面焊不小于10d,双面焊不小于5d,并按每300个接头为1个检验批进行取样复试。对于遗漏和预留位置错误的墙体拉结筋需进

12、行植筋处理:植筋所用钢筋采用HRB400级热轧带肋钢筋,不得使用光圆钢筋。植筋胶采用改性环氧类或改性乙烯基两类(包括改性氨基甲酸脂)。钢筋植入混凝土结构的深度15d,距混凝土结构边3cm并避开受力主筋,外露长度40cm,以满足拉拔试验的需要。并按每300个接头为1个检验批进行现场拉伸试验复试。墙体拉结筋经某某区工程质量监督支队分批验收合格后,方准进行墙体砌筑。13、本工程现场预制的混凝土构件,要求集中预制,并用铁钉在构件的上表面标示出构件的名称、使用部位、混凝土标号、生产日期等信息。第三章、二次结构砌筑施工准备一、技术准备1、砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位

13、置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。2、已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保圈梁、过梁的标高正确。3、放好砌体墙身位置线、门窗口、构造柱等位置线,经验线符合设计要求,预检合格。4、施工前,工长应结合设计图纸及实际情况,编制砌筑施工技术交底。5、提前对工程所使用的砌块进行复试试验。6、砌筑前,应将砌筑部位清理干净,浇水湿润。7、尺寸标高标注:在填充墙两侧的混凝土结构上以建筑1m线为基准,标明出门窗洞口、拉结筋、圈梁、过梁的尺寸标高以及灰缝厚度,砌筑时拉通线砌筑。8、根据最下一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用C20细石混凝

14、土找平,不得用砂浆找平或砍砖找平。二、材料准备1、准备好600240200mm、600240180mm、600240120mm蒸压轻质砂加气混凝土(AAC)砌块和1909053mm混凝土实心砖。2、砌筑工程所用加气混凝土砌块等应有产品的合格证书、产品性能检测报告、环保检测报告,并应符合设计要求,材料进场后对材料的主要性能应做复验,复验合格后方可使用。3、砌块应符合国家现行标准。施工时所用砌块的产品龄期不应小于28d。4、砌筑砂浆采用干拌砂浆,应有出厂合格证。干拌砂浆在使用前应复查试验,并按其结果使用。5、构造柱、过梁、圈梁所使用的钢筋应符合国家现行标准,钢筋进场前应有出厂合格证、产品检测报告并

15、符合设计要求。材料进场后应对材料的主要性能做复试,复验合格后方能使用。三、机具准备1、加气混凝土块砌筑主要机具:手推车、胶皮管、铁锹、灰桶、喷水壶、瓦刀、橡皮锤、托线板、线坠、小白线、水平尺、扫帚、砖夹子、手锯等机具材料。2、材料的垂直运输采用SCD200/200型施工升降机,升降机的搭设及使用要求详见外用电梯施工方案。四、劳动力准备现场配备160名瓦工,80名钢筋工, 30名架子工,100名壮工。并根据施工现场的进度要求及时调整人员配备,在不窝工的情况下,充分满足工期要求。第四章、混凝土实心砖墙施工一、工艺流程抄平放线摆砖砌砖清理砂浆三、施工工艺1、作业准备(1)根据甲方要求,地下车库墙体砌筑前需预先在墙体根部浇筑120mm厚与墙同宽的C20混凝土板带,内配26/620

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
