某宿舍楼主体工程专项施工方案.doc

上传人:p** 文档编号:948738 上传时间:2024-05-15 格式:DOC 页数:39 大小:662.46KB
下载 相关 举报

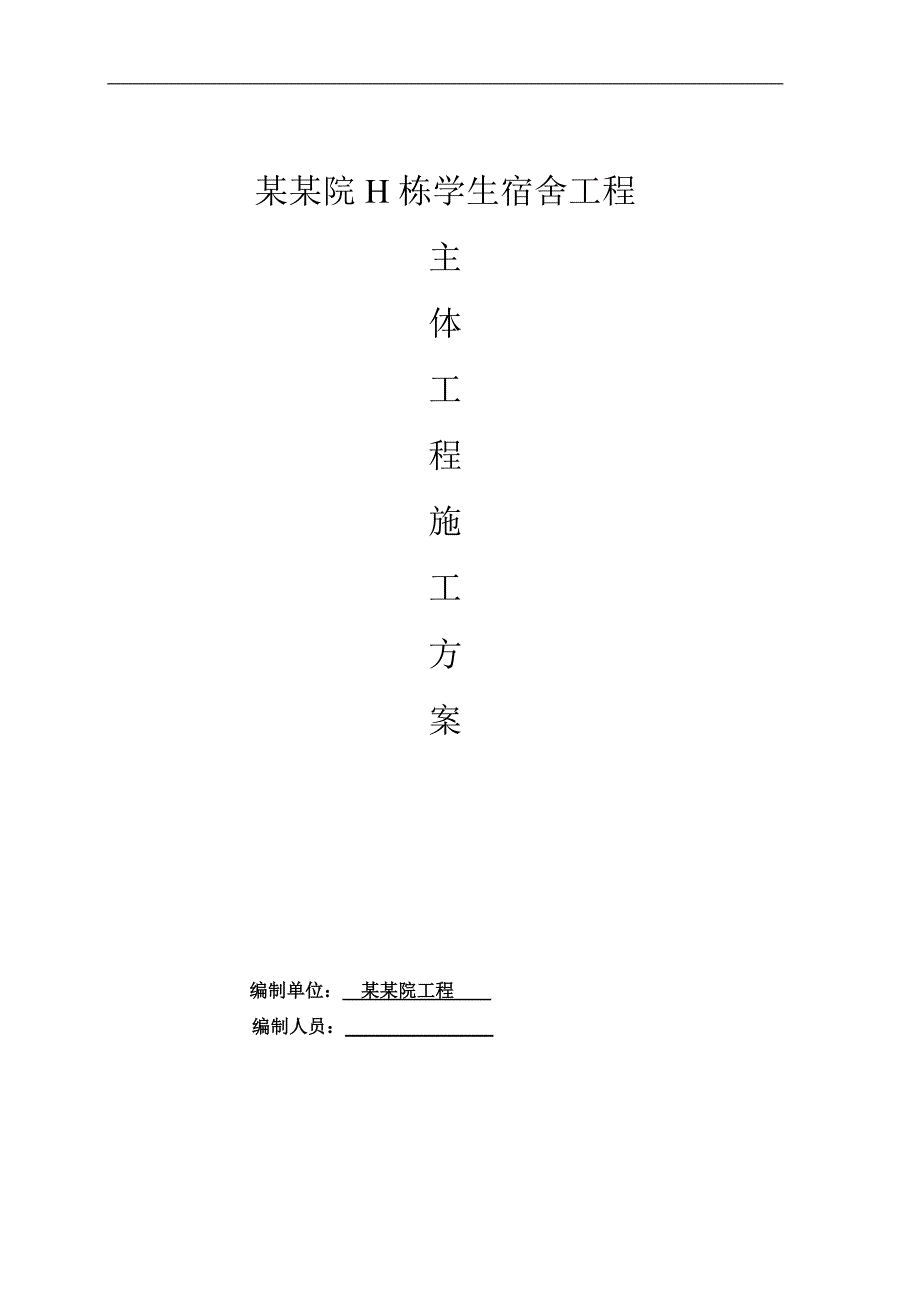

某宿舍楼主体工程专项施工方案.doc_第1页
第1页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第2页
第2页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第3页
第3页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第4页
第4页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第5页
第5页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第6页
第6页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第7页
第7页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第8页
第8页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第9页
第9页 / 共39页
某宿舍楼主体工程专项施工方案.doc_第10页
第10页 / 共39页
亲,该文档总共39页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某宿舍楼主体工程专项施工方案.doc》由会员分享,可在线阅读,更多相关《某宿舍楼主体工程专项施工方案.doc(39页珍藏版)》请在第壹文秘上搜索。

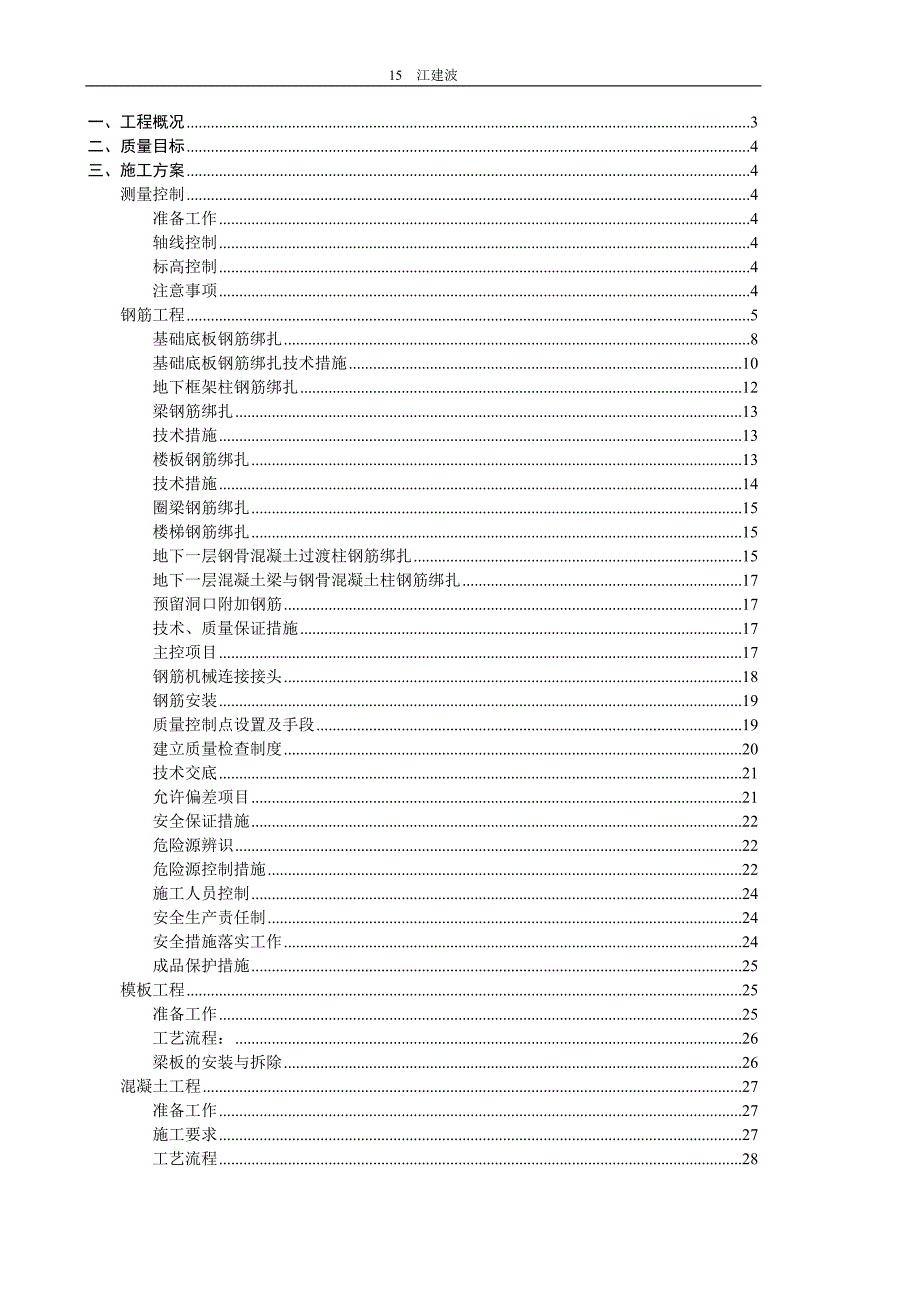

1、某某院H栋学生宿舍工程主体工程施工方案 编制单位: 某某院工程 编制人员: 一、工程概况3二、质量目标4三、施工方案4测量控制4准备工作4轴线控制4标高控制4注意事项4钢筋工程5基础底板钢筋绑扎8基础底板钢筋绑扎技术措施10地下框架柱钢筋绑扎12梁钢筋绑扎13技术措施13楼板钢筋绑扎13技术措施14圈梁钢筋绑扎15楼梯钢筋绑扎15地下一层钢骨混凝土过渡柱钢筋绑扎15地下一层混凝土梁与钢骨混凝土柱钢筋绑扎17预留洞口附加钢筋17技术、质量保证措施17主控项目17钢筋机械连接接头18钢筋安装19质量控制点设置及手段19建立质量检查制度20技术交底21允许偏差项目21安全保证措施22危险源辨识22危

2、险源控制措施22施工人员控制24安全生产责任制24安全措施落实工作24成品保护措施25模板工程25准备工作25工艺流程:26梁板的安装与拆除26混凝土工程27准备工作27施工要求27工艺流程28混凝土的要求29混凝土的运输要求29混凝土的泵送30一、工程概况1.本工程地上9层,地下1层,总高度31.600m,建筑结构安全等级二级。2.本工程位于抗震设防烈度六度地区,基本地震加速度0.05g,设计地震分组为1级。建筑抗震设防类别为丙类,建筑场地类别属3类,结构设计按6度抗震设防。3.结构体系为:框架-剪力墙结构,框架抗震等级三级,剪力墙抗震等级三级。4.本工程结构设计使用年限50年。旗本风压为0

3、.60kn/m2,地面粗糙度为B类,基本雪压为0.35kn/m2。5地基基础设计等级为乙级,桩基安全等级为二级。二、质量目标建立IS09002质量保证体系,对各分部工程实行目标管理,做到组织落实,责任落实,建立岗位责任制,确保总的质量目标。三、施工方案测量控制1、 准备工作:工程测量仪器:J2型经纬仪一台,DJ3激光垂直仪一台,S3水平仪一台,50m钢卷尺四把;使用前必须检验合格,方可投入使用。2、 轴线控制:在每个分割楼的四角距外墙中心线1m处,建立井字型轴线控制网,设置垂直、平面控制点,并在楼板中预留200200mm方型观测孔。在首层轴线控制点处,用DJ3激光垂直仪居中,调整仪器,闭合轴线

4、控制点后,让激光束穿过200200mm方型观测孔,传递到各楼层接收靶上;在楼层采用J2型经纬仪建立井字型轴线控制网,与外墙控制线进行校核、周控线内控尺寸进行复核;无误后,弹出各分轴线轴线;由于各楼层均以首层固定井字型轴线控制点往上投点,因此,即控制轴线的位置正确,又控制了楼层的垂直度在同一平面上。3、 标高控制:主体施工时:首层施工以高程基准点引出;二层以上以首层外墙标高固定点引出,用50m钢卷尺配15公斤拉力器,从单元楼固定标高基准点,垂直丈量到各楼层,用S3水准仪引测到楼层暗柱钢筋、钢管和砼墙面上。每个单元楼均设一个水准点,每建一层校核一次层高和累计层高,并保护好检测点和水准点。确保每层标

5、高准,控制建筑物的总标高。 沉降观测本工程按设计图纸进行沉降观测设置,为了保证观测精度,建设单位专门委托有沉降观测资质单位,定期测定和测定后数据进入资料档案。4、 注意事项:(1)、使用的刚卷尺必须是固定尺,更换刚卷尺必须进行校核后方可使用。(2)、基础、地下室放线必须采用固定基准点放线,避免轴线不重合,造成位移偏差。固定基准点必须有保护措施。必须有复核人员进行复核,核查合格后方可进入下道工序。(3)、J2型经纬仪与DJ3激光垂直仪使用上,应安排专人负责,合理使用;J2型经纬仪必须在正、反镜一致后,方可开始投点。(4)、内、外控制线必须闭合;外控线必须经常校核。(5)、每一层轴线放样必须有实际

6、偏差记录。以便在装饰阶段提供依据。钢筋工程1、准备工作认真熟悉施工图纸,细致对照节点、标高、截面尺寸、说明以及有关规定,对于图纸的疑问,应及时与技术主管人员联系,一起商讨,真正做到领会图纸意图。节点钢筋过密,要提前放大样,在符合规定的前提下,根据材料规格、尺寸合理利用材料。2、施工要求(1) 钢筋的质量验收钢筋进场应具有产品合格证、出厂试验报告等,每捆钢筋均应有标牌。进场时必须进行验收,在合格后方可使用。外观检查要求钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。对于隐蔽工程,检查验收成批钢筋应抽检其10%且不小于3件。对于主控项目,要检验钢筋的力学性质和钢筋的实测强度,强屈比应大

7、于等于1.25,屈标比小于等于1比应注意受力钢筋的弯钩与弯折位置,钢筋的接头形式也要符合设计要求,受力钢筋的品种、规格、数量都应符合设计要求。对于一般项目,要求钢筋的外表平直、清洁、钢筋的加工形状和尺寸应符合设计要求。接头设置在受力较小处,钢筋的搭接长度应符合规范要求。(2)钢筋连接接头等级为级接头;抗震锚固长度LaE=5d,最小搭接长度L1E=.2La+5d;主筋保护层最小厚度:基础有垫层时为40mm,无垫层时为70mm,墙、板为15 mm,梁为25mm;图上未注明的现浇板的分布钢筋均为6250.焊接连接:框架柱、剪力墙暗柱内直径小于20的上部贯通筋采用等强度的闪光对焊。焊接前应进行检查,钢

8、筋是否同心,不能直接在弧的应加铁丝圈引弧,引燃电弧后,应先进行电弧过程,然后加快上筋下送速度,使钢筋端面与液态渣接触,转变为电渣过程,最后在断电的同时,迅速下压上筋,挤出熔化金属和熔渣。焊接接头完成后,应对每个接头进行外观检查,不合格的割掉重来,并有检查记录,分规格、品种取样,相同接头300个为一批,不足300个作为一批。外观检查时,接头表面不得有横向裂纹;与电极接触的钢筋表面不得有明显的烧伤,接头处的弯折不得大于4度;钢筋的轴线偏移不得大于0.1倍钢筋直径且不大于2mm。机械连接:框架柱、剪力墙暗柱内不小于20的纵筋,梁内直径不小于20的贯通筋采用等强度的机械连接。在钢筋应用机械连接时,应有

9、由技术提供单位提交有效的是、形式检验报告。钢筋的连接工程开始及施工过程中,应对每批进场钢筋进行接头工艺检验。机械连接接头的现场检验按验收批进行。对于同一施工条件下采用同一批材料的同等级、同规格的接头,以500个为一个检验批,不足500个的也作为一个检验批。绑扎连接:钢筋绑扎时,以现场配料为主;应注意钢筋接头的位置,搭接长度必须保证。钢筋绑扎时应注意以下几点:钢筋的交点必须用铁丝扎牢;板和墙的钢筋网片,除靠外周两行钢筋的相交点全部扎牢外,中间部分的相交点可相隔交错扎牢,但必须保证受力钢筋不发生位移;梁和柱的钢筋,除设计有特殊要求外,箍筋应与受力钢筋垂直设置;柱中的竖向钢筋搭接时,角步钢筋的弯钩与

10、模板成45度,中间弯钩与模板成90度;板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁钢筋居下。(2) 钢筋的加工钢筋加工的好与坏,直接影响工程的质量与施工进度,必须严格执行施工规范规定,加工好的半成品必须挂标识。钢筋加工的形状、尺寸必须符合规范规定,钢筋的表面应干净、无损伤,油污和铁锈等在使用前清洗干净。带有颗粒状或片状老锈的钢筋不得使用。3、工艺流程钢筋工程的一般工艺流程为:钢筋的进场检验钢筋的加工钢筋的配料钢筋的连接和安装钢筋的质量验收。绑扎和安装:在钢筋绑扎与安装之前,应现熟悉施工图纸,核对成品钢筋的级别、直径、形状、尺寸和数量是否与配料单、料牌相符,研究钢筋的安装和有关工种的

11、配合顺序,准备绑扎用的铁丝、绑扎工具、绑扎架等。为了缩短钢筋的安装的工期,减少钢筋施工中的高空作业,在运输、起重等条件的允许下,钢筋网和钢筋骨架的安装应尽量采用先预制绑扎后安装的方法。钢筋绑扎的程序为:画线摆筋穿箍绑扎安装垫层。3.钢筋除锈钢筋堆放过程中,不可避免的会遇到老锈的情况,对于螺纹钢,采用钢丝刷除锈,若锈蚀已经深入到钢筋内部,则该钢筋不可用作结构实体;对于盘条,使用钢筋调直机和卷扬机调直除锈。4. 钢筋调直直径12mm以下盘条采用卷扬机和调直机进行调直;螺纹钢筋若弯曲幅度较小并且在调直后不会影响钢筋受力性能时可以继续使用,否则该钢筋作为废料使用。5. 钢筋切断采用切断机和无齿锯,断料

12、之前必须先进行尺量。对于直螺纹连接和焊接用钢筋必须采用无齿锯切割,保证切割面垂直于钢筋的轴线,确保加工的直螺纹丝头全部为有效丝头;对于非直螺纹连接用钢筋切断选用钢筋切断机,钢筋断口不得有马蹄形或起弯现象,确保钢筋长度准确。钢筋断料必须根据已经进行合理优化的钢筋料单进行,严禁用长料下短料。制作箍筋、梯子筋等专用模具,保证加工尺寸精确。6.钢筋弯曲钢筋弯曲采用弯曲机,加工前在加工台上事先画好钢筋位置线,按照位置线摆放对齐要加工的钢筋,每种类型的钢筋大量弯曲前必须先试加工,经自检合格并报项目部验收合格后,方可大批量生产。对于不同直径的钢筋必须用不同弯曲半径的弯心轴。7.钢筋连接本工程钢筋连接采用直螺

13、纹连接、绑扎连接,钢筋直径18mm的钢筋采用直螺纹连接,其余的均采用绑扎连接。钢筋连接位置如下表:结构部位跨中1/3范围内支座处1/3范围内备注底板下铁基础梁下铁/设置在同一构件内机械接头应相互错开,在任一械接头中心至长度为钢筋直径d的35倍且不小于500mm的区段内,同一根钢筋不得有2个接头,该区段内水平钢筋和竖向钢筋的搭接,在同一断面内不得超过同向钢筋的50%。底板上铁基础梁上铁/楼板下铁/楼板上铁/梁下铁/梁上铁/框架柱主筋钢筋接头位置必须错开,第一排接头位置离板面不小于500mm且不小于Hn/6,第二排位置距第一个接头不小于35d且不小于500mm。墙体竖向筋留在楼板面以上搭接长度La

14、E,且相邻接头错开不小于35d且不小于500mm。墙体水平筋墙体水平钢筋搭接长度LaE,且相邻接头错开不小于35d且不小于500mm。基础底板钢筋绑扎在防水保护层上弹出钢筋的位置边线;根据基础底板钢筋间距弹出底板钢筋位置线,按线摆放钢筋,下铁先铺长向筋,再铺短向筋,钢筋网的每个交点都要绑扎牢固;水暖电预埋后安放钢筋马凳,底板厚400,马凳间距1.5 m。然后绑扎底板上层钢筋,先铺长向筋,再铺短向筋。承台马凳示意图根据弹好的墙、柱位置线,将墙、柱伸入底板的插筋绑扎牢固,框架柱插筋插入底板,弯折长度150,外露长度为Hn/3,相邻钢筋错开40 d;外墙插筋到板下层钢筋上,弯折长度150,内墙插筋锚固到底板内35 d,弯折长度150,墙体钢筋外露40 d,相邻钢筋错开1.3laE。插入底板柱钢筋加两个箍筋固定,外墙和内墙加两道水平筋固定,以防止浇筑砼时钢筋偏位。 根据本工程图纸要求,墙下底板钢筋加密。且门洞下设梁。底板、楼板混凝土浇筑时,在距柱、墙边线300mm处、2500mm处要预留25短钢筋,间距1200mm;作为墙、柱支模加固用地锚,插筋外露150mm高,锚固200mm。基础底板钢筋绑扎技术措施钢筋保护层垫块采用50mm厚大理石垫块,垫块厚度必须均匀,间距1.5m梅花形布置;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
