某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc

上传人:p** 文档编号:948766 上传时间:2024-05-15 格式:DOC 页数:25 大小:184.87KB
下载 相关 举报
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第1页
第1页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第2页
第2页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第3页
第3页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第4页
第4页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第5页
第5页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第6页
第6页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第7页
第7页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第8页
第8页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第9页
第9页 / 共25页
某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《某小区室外给排水、消防、电力、马路等市政工程施工组织设计.doc(25页珍藏版)》请在第壹文秘上搜索。

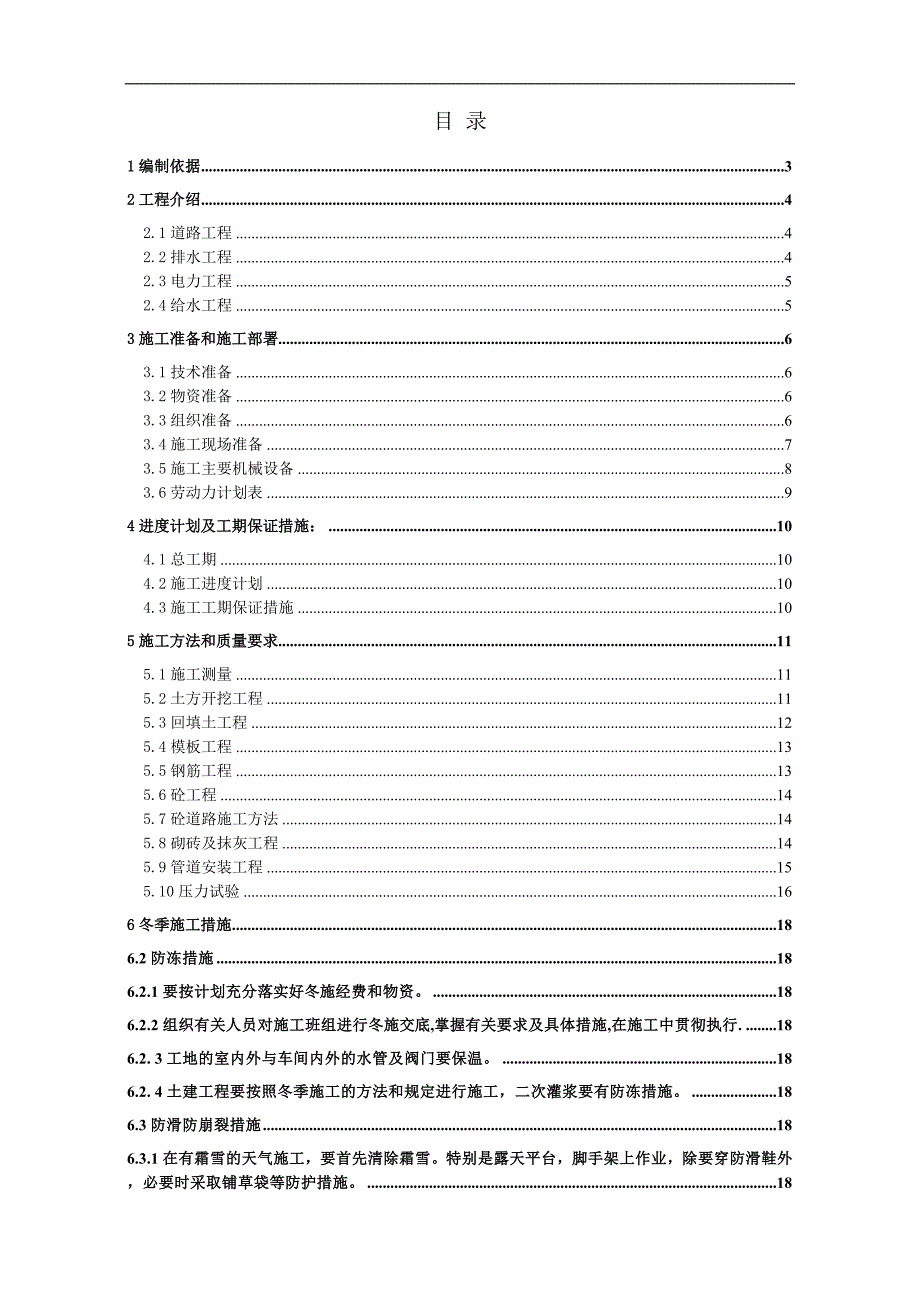

1、目 录1编制依据32工程介绍42.1道路工程42.2排水工程42.3电力工程52.4给水工程53施工准备和施工部署63.1技术准备63.2物资准备63.3组织准备63.4施工现场准备73.5施工主要机械设备83.6劳动力计划表94进度计划及工期保证措施:104.1总工期104.2施工进度计划104.3施工工期保证措施105施工方法和质量要求115.1施工测量115.2土方开挖工程115.3回填土工程125.4模板工程135.5钢筋工程135.6砼工程145.7砼道路施工方法145.8砌砖及抹灰工程145.9管道安装工程155.10压力试验166冬季施工措施186.2防冻措施186.2.1要按计

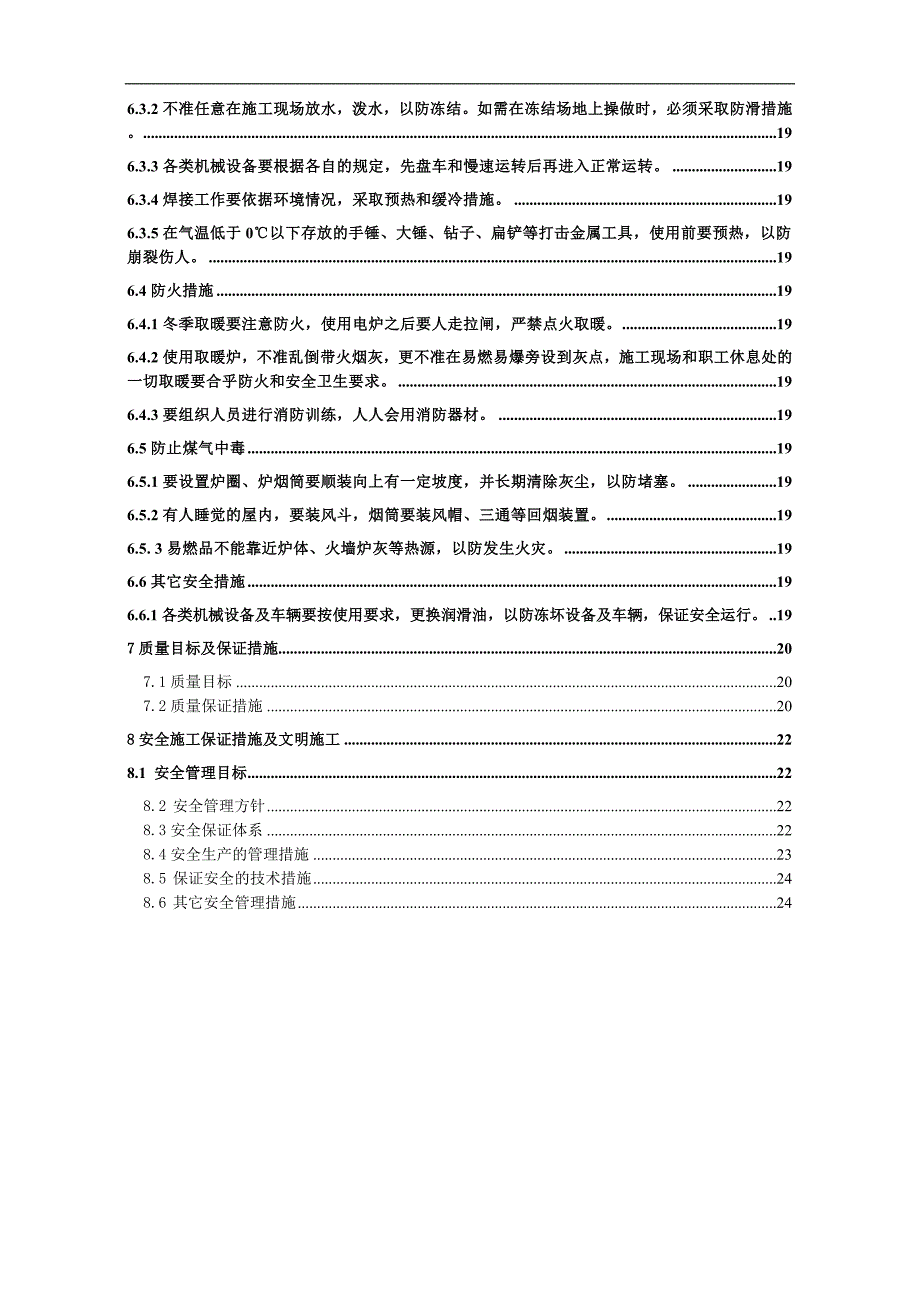

2、划充分落实好冬施经费和物资。186.2.2组织有关人员对施工班组进行冬施交底,掌握有关要求及具体措施,在施工中贯彻执行.186.2. 3工地的室内外与车间内外的水管及阀门要保温。186.2. 4土建工程要按照冬季施工的方法和规定进行施工,二次灌浆要有防冻措施。186.3防滑防崩裂措施186.3.1在有霜雪的天气施工,要首先清除霜雪。特别是露天平台,脚手架上作业,除要穿防滑鞋外,必要时采取铺草袋等防护措施。186.3.2不准任意在施工现场放水,泼水,以防冻结。如需在冻结场地上操做时,必须采取防滑措施。196.3.3各类机械设备要根据各自的规定,先盘车和慢速运转后再进入正常运转。196.3.4焊接

3、工作要依据环境情况,采取预热和缓冷措施。196.3.5在气温低于0以下存放的手锤、大锤、钻子、扁铲等打击金属工具,使用前要预热,以防崩裂伤人。196.4防火措施196.4.1冬季取暖要注意防火,使用电炉之后要人走拉闸,严禁点火取暖。196.4.2使用取暖炉,不准乱倒带火烟灰,更不准在易燃易爆旁设到灰点,施工现场和职工休息处的一切取暖要合乎防火和安全卫生要求。196.4.3要组织人员进行消防训练,人人会用消防器材。196.5防止煤气中毒196.5.1要设置炉圈、炉烟筒要顺装向上有一定坡度,并长期清除灰尘,以防堵塞。196.5.2有人睡觉的屋内,要装风斗,烟筒要装风帽、三通等回烟装置。196.5.

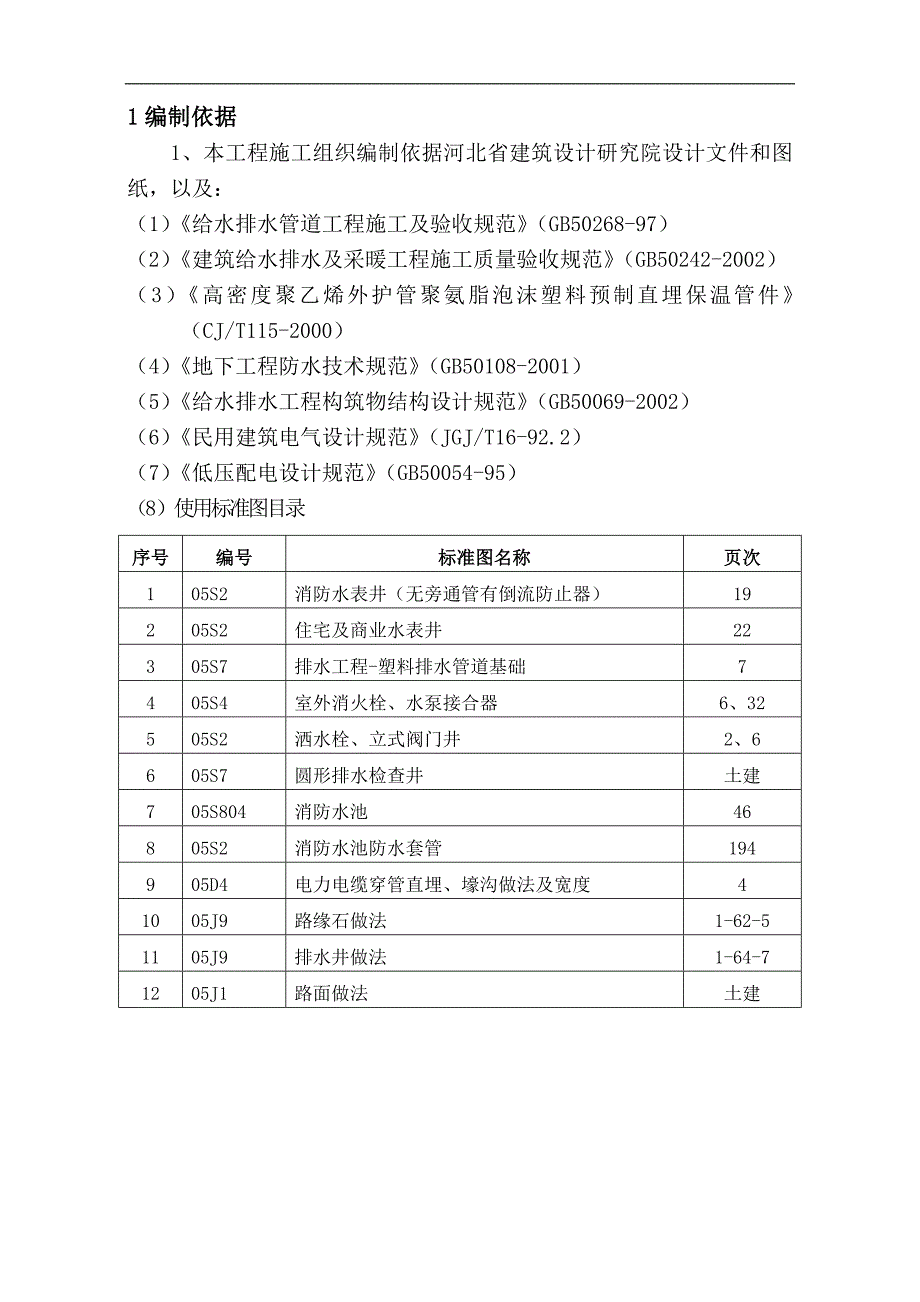

4、 3易燃品不能靠近炉体、火墙炉灰等热源,以防发生火灾。196.6其它安全措施196.6.1各类机械设备及车辆要按使用要求,更换润滑油,以防冻坏设备及车辆,保证安全运行。197质量目标及保证措施207.1质量目标207.2质量保证措施208安全施工保证措施及文明施工228.1 安全管理目标228.2 安全管理方针228.3安全保证体系228.4安全生产的管理措施238.5 保证安全的技术措施248.6 其它安全管理措施241编制依据1、本工程施工组织编制依据河北省建筑设计研究院设计文件和图纸,以及:(1)给水排水管道工程施工及验收规范(GB50268-97)(2)建筑给水排水及采暖工程施工质量验

5、收规范(GB50242-2002)(3)高密度聚乙烯外护管聚氨脂泡沫塑料预制直埋保温管件(CJ/T115-2000)(4)地下工程防水技术规范(GB50108-2001)(5)给水排水工程构筑物结构设计规范(GB50069-2002)(6)民用建筑电气设计规范(JGJ/T16-92.2)(7)低压配电设计规范(GB50054-95)(8)使用标准图目录序号编号标准图名称页次105S2消防水表井(无旁通管有倒流防止器)19205S2住宅及商业水表井22305S7排水工程-塑料排水管道基础7405S4室外消火栓、水泵接合器6、32505S2洒水栓、立式阀门井2、6605S7圆形排水检查井土建705

6、S804消防水池46805S2消防水池防水套管194905D4电力电缆穿管直埋、壕沟做法及宽度41005J9路缘石做法1-62-51105J9排水井做法1-64-71205J1路面做法土建2工程介绍XXX生活区危陋房改造工程位于XXXX和平东路以南,广安大街以东。我公司承担本小区工程室外管网工程,其中包括:道路工程、排水工程、电力工程、给水工程。道路工程根据小区高程及建筑+0.00标高和道路图纸设计确定。排水系统分为污水、雨水,本工程采用生活污水与雨水分流制管道系统。电力系统10KV电缆敷设由市政引入,进出各子项工程强电供电电源380/220V电缆敷设、院区庭院灯给水系统分为消防给水、生活给水

7、、商业给水,均接自市政给水管网,在小区入口处分设水表井。2.1道路工程道路高程根据小区高程及建筑+0.00标高和道路图纸设计确定的。小区道路采用砼路面结构,双坡路7米横坡1.5%,单坡路宽分别为5米、4米或3米,路基按路宽根据图纸设计标高找好纵坡,从上至下依次为砼面层,22mm厚粗砂层满铺刮平,300mm厚3:7灰土垫层,平整地面后碾压密实98%(环刀取样)。2.2排水工程本小区内采用雨污分流排水,室内污水全部收集至化粪池后,分别通过污水管排入市政污水管网中。排水主管为PVC-U双壁波纹管,接口采用承插胶圈连接,排水检查井内管道连接采用平管顶接。排水管埋深小于1.0m,且管径小于等于300mm

8、时采用直筒型检查井,井底内设流水槽。其作法井基采用C15砼,厚度100mm,其边出井外壁10cm,井壁采用M10水泥砂浆、MU10普通黏土砖砌,厚度为240mm,内壁采用1:2.5水泥砂浆加5%防水剂抹面厚20mm,外壁采用1:2.5水泥砂浆勾缝。当管径在300mm400mm时,采用1000收口检查井,距井口480mm时井口收至700,管径小于等于600mm时采用1250砖砌检查井,施工方法与700的基本一致。排水管坡度按给排水图纸标注施工。2.3电力工程本工程电力电缆穿管直埋,除注明外穿管直埋电缆埋深不小于0.8m直埋电缆穿越道路及进出建筑物时应穿镀锌钢管保护,保护管应伸出路基1.0m。电缆

9、在拐弯,接头,终端和进出建筑物等地段应装设明显的方位标志,桩露出地面为0.15m。本工程内电缆手井施工时可根据现场情况进行实际调整,电缆中间头应在手井内并做好防水处理。路灯的电杆中心距路基0.5m,路灯管线直埋敷设深为0.7-0.8m并在电缆上下铺200mm厚软土或细沙,电缆沿地做波浪状敷设,路灯安装时与地下管道相冲突时路灯可适当进行调整。2.4给水工程本工程给水系统自和平东路上各接一根DN 150给水管,在小区入口处设三各水表井,分别为消防水表,生活水表和商业水表,消防水表设倒流防止器,室外消防管道在小区内成环状布置,室外消防水量15L/S室内消防水量20L/S,一次消防用水量396m3,室

10、外设200m3消防水池两座。生活给水管采用PP-R给水管,热熔连接,管道工程压力为0.6MPa,消防给水管采用离心铸铁管,承插胶圈连接管道公称压力为0.6MPa,商业给水管道采用PP-R给水管,热熔连接,管道工程压力为0.6MPa,给水管道DN50mm时采用铜截止阀,DN50mm时采用闸阀或双向式碟阀,公称压力为0.6MPa。给水弯转处利用组合弯头,弯曲管等管件不能完成弯转角度要求时,可在直线管段利用管道承插口偏转进行调整,单承插口的最大偏转角不得大于1,以保证接口的严密性,当给水管敷设在污水管下面时,应采用钢管或钢套管,套管伸出交叉管的长度每边不得小于3.0m,套管两端应采用防水材料封闭。3

11、施工准备和施工部署3.1技术准备3.1.1组织各专业技术负责人熟悉和审查图纸,主要审查各种管道的坐标,标高相互之间有无矛盾和冲突,如发现问题积极主动与甲方沟通解决;3.1.2调查施工现场地上和地下障碍物情况,了解工程地质和水文情况;3.1.3计算实物工程量,编制有关费用计划;3.1.4编制施工方案;3.1.5联系进场材料、试件检验单位3.2物资准备3.2.1落实甲方供货的货源情况,按工程进度提前15天提交工程材料需要量计划;3.2.2自采材料落实供货方,提出质量、数量、供货时间等要求;甲方专业工程师现场考察检验。3.2.3准备好各种物料的堆放场地和库房,提前进料;3.2.4施工机械、测量仪器、

12、计量器具、电缆、闸箱等进入现场,并具备使用条件。3.3组织准备我公司把此工程作为公司工作的重点,组建项目经理部,配备相应的人员,在人力、机具、资金等方面首先保证本工程的需要。3.3.1施工组织机构此工程实行“项目法”管理,按照精干、统一、高效的原则组建项目经理部,代表公司履行工程承包合同,对工程现场全过程的组织,控制与管理负责。项目经理部设管理层和作业层,实行项目经理负责制。设项目经理一名,对现场生产、经营负全面责任;施工经理、经营经理、技术负责人各一名,协助经理工作,对分管工作负责。作业层由各专业工程队组成,负责完成具体施工任务。经理部根据现场条件和工程进度需要,确定各专业队进出场的人数,时

13、间。保证技术工人的技术水平和施工能力。3.3.2职工教育做好职工入场工作,职工一进场首先进行安全教育,并做好各项规章制度,强化遵纪守法教育。并定期开展质量、安全教育,同时健全各种规章制度,强化遵纪守法教育。主要活动内容:安全教育,和各项专业的技术规范、质量标准、进度计划等。3.4施工现场准备此工程实行项目经理负责制,项目经理对公司负责,管理层、作业层对项目经理负责,管理层实行岗位责任制,作业层实行定额考核,分部分项工程承包,形成完整的控制系统,实现工期、质量、安全、成本一体化目标;3.4.1建立质量、安全保证体系,实行以计划、调度为主体的进度控制;3.4.2作业层接受管理层的指挥与管理,具备提

14、高工效,加快进度,实现进度计划,落实质量安全措施的能力;3.4.3建立坐标和高程控制点,进行施工现场和控制测量;3.4.4做好“三通一平”;3.4.5搭设临建,满足施工生活、办公的需要;3.4.6提前进行砼、砂浆配比试验,联系材料复验,试件检验检测单位。3.5施工主要机械设备配备的主要机具序号机具名称型号规格单位数量1挖掘机1m3辆12汽车起重机5t台13蛙式打夯机台44潜水泵2台45美联社变焊机ZX400台66焊条烘干箱台17焊条保温桶个68角向磨光机200台49角向磨光机100台610电动试压泵SY40163台211经纬仪台112水准仪台213倒 链210T付1014搅拌机350升台215振动棒条416平板震动器台217机动三轮台118空气压缩机台119道路碾压机台120切割机台221砼震梁台122旋式抹面机台123砂浆机03m3台124钢筋切断机台125钢筋煨弯机台12

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
