某小区地基处理(灰土换填)一般施工方案.doc

上传人:p** 文档编号:948774 上传时间:2024-05-15 格式:DOC 页数:9 大小:85.67KB
下载 相关 举报
某小区地基处理(灰土换填)一般施工方案.doc_第1页
第1页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第2页
第2页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第3页
第3页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第4页
第4页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第5页
第5页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第6页
第6页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第7页
第7页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第8页
第8页 / 共9页
某小区地基处理(灰土换填)一般施工方案.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

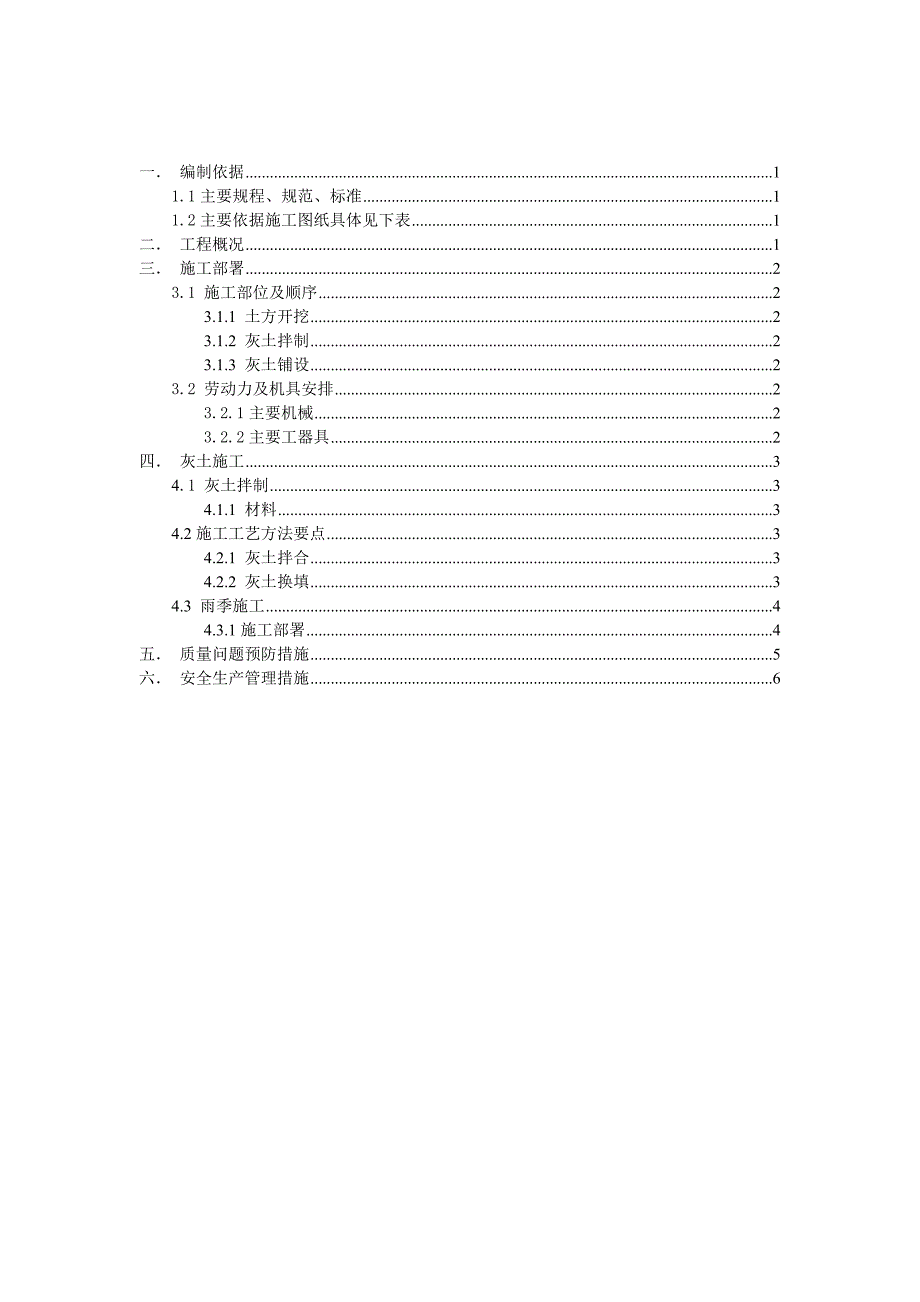

《某小区地基处理(灰土换填)一般施工方案.doc》由会员分享,可在线阅读,更多相关《某小区地基处理(灰土换填)一般施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

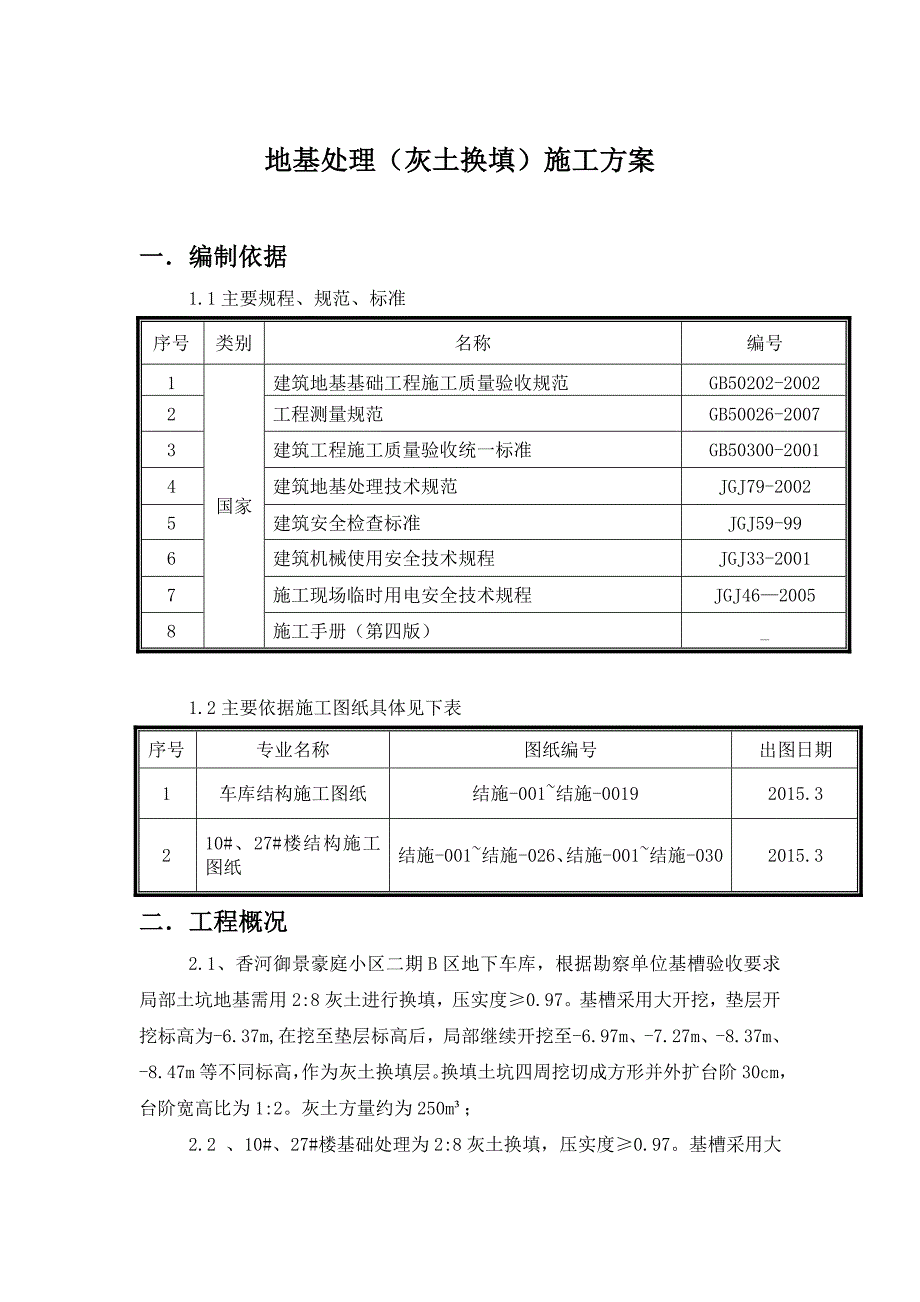

1、一 编制依据11.1主要规程、规范、标准11.2主要依据施工图纸具体见下表1二 工程概况1三 施工部署23.1 施工部位及顺序23.1.1 土方开挖23.1.2 灰土拌制23.1.3 灰土铺设23.2 劳动力及机具安排23.2.1主要机械23.2.2主要工器具2四 灰土施工34.1 灰土拌制34.1.1 材料34.2施工工艺方法要点34.2.1 灰土拌合34.2.2 灰土换填34.3 雨季施工44.3.1施工部署4五 质量问题预防措施5六 安全生产管理措施6地基处理(灰土换填)施工方案一 编制依据1.1主要规程、规范、标准序号类别名称编号1国家建筑地基基础工程施工质量验收规范GB50202-2

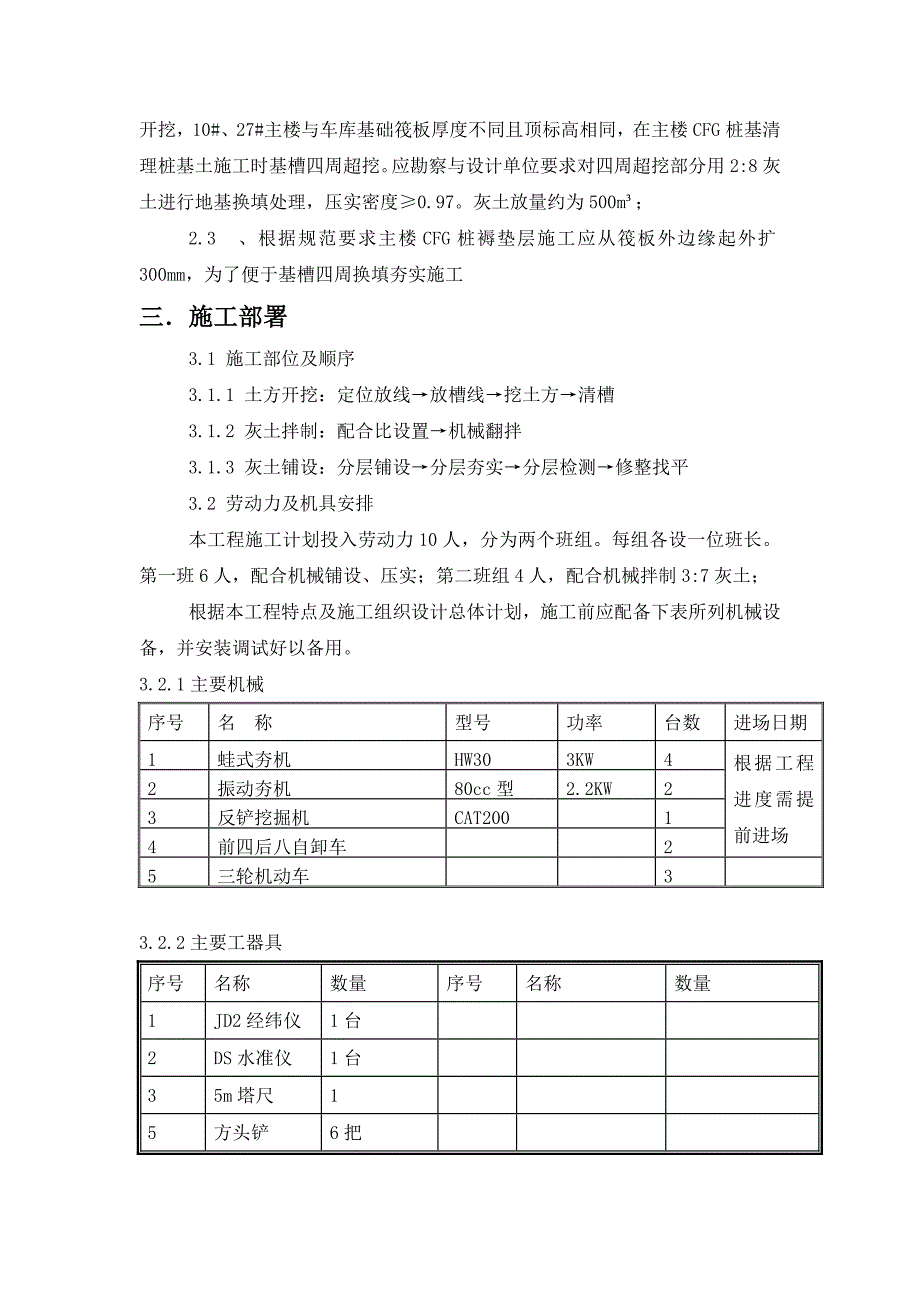

2、0022工程测量规范GB50026-20073建筑工程施工质量验收统一标准GB50300-20014建筑地基处理技术规范JGJ79-20025建筑安全检查标准JGJ59-996建筑机械使用安全技术规程JGJ33-20017施工现场临时用电安全技术规程JGJ4620058施工手册(第四版)_1.2主要依据施工图纸具体见下表序号专业名称图纸编号出图日期1车库结构施工图纸 结施-001结施-00192015.3 210#、27#楼结构施工 图纸结施-001结施-026、结施-001结施-030 2015.3 二 工程概况2.1、香河御景豪庭小区二期B区地下车库,根据勘察单位基槽验收要求局部土坑地基需

3、用2:8灰土进行换填,压实度0.97。基槽采用大开挖,垫层开挖标高为-6.37m,在挖至垫层标高后,局部继续开挖至-6.97m、-7.27m、-8.37m、-8.47m等不同标高,作为灰土换填层。换填土坑四周挖切成方形并外扩台阶30cm,台阶宽高比为1:2。灰土方量约为250m;2.2 、10#、27#楼基础处理为2:8灰土换填,压实度0.97。基槽采用大开挖,10#、27#主楼与车库基础筏板厚度不同且顶标高相同,在主楼CFG桩基清理桩基土施工时基槽四周超挖。应勘察与设计单位要求对四周超挖部分用2:8灰土进行地基换填处理,压实密度0.97。灰土放量约为500m;2.3 、根据规范要求主楼CFG

4、桩褥垫层施工应从筏板外边缘起外扩300mm,为了便于基槽四周换填夯实施工三 施工部署3.1 施工部位及顺序3.1.1 土方开挖:定位放线放槽线挖土方清槽3.1.2 灰土拌制:配合比设置机械翻拌3.1.3 灰土铺设:分层铺设分层夯实分层检测修整找平3.2 劳动力及机具安排本工程施工计划投入劳动力10人,分为两个班组。每组各设一位班长。第一班6人,配合机械铺设、压实;第二班组4人,配合机械拌制3:7灰土;根据本工程特点及施工组织设计总体计划,施工前应配备下表所列机械设备,并安装调试好以备用。3.2.1主要机械序号名 称型号功率台数进场日期1蛙式夯机HW303KW4根据工程进度需提前进场2振动夯机8

5、0cc型2.2KW23反铲挖掘机CAT20014前四后八自卸车25三轮机动车33.2.2主要工器具序号名称数量序号名称数量1JD2经纬仪1台2DS水准仪1台35m塔尺15方头铲6把6圆头铲6把85m塔尺1950m钢尺1105m卷尺511环刀法2套四 灰土施工4.1 灰土拌制4.1.1 材料4.1.1.1土料 采用就地挖出的粘性土及塑性指数大于4的粉土,土内有机质含量不得超过5%。土料应过筛,其颗粒不应大于15mm。4.1.1.2石灰 应用III级以上新鲜的块灰,含氧化钙、氧化镁愈高愈好,使用前12d消解并过筛,其颗粒不得大于5mm,且不应夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分。

6、4.2施工工艺方法要点4.2.1 灰土拌合4.2.1.1 .灰土拌合:灰土的配合比经应用体积比,严格控制配合比,拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。4.2.1.2灰土配合比应符合设计规定,一般用3:7或2:8(石灰:土,体积比)。多用人工翻拌,不少于3遍,使达到均匀,颜色一致,并适当控制含水量,现场以手握成团,两指轻捏即散为宜,一般最优含水量为14%18%;如含水分过多或过少时,应稍晾干或洒水湿润,如有球闭应打碎,要求随拌随用。4.2.2 灰土换填4.2.2.1对基槽(坑)应先验槽,消除松土,并打两遍底夯,要求平整干净。如有积水、淤泥应晾干;局部有软弱土层或孔洞,应及时挖

7、除后用灰土分层回填夯实。4.2.2.2铺灰应分段分层夯筑,每层虚铺厚度可参见下表,夯实机具可根据工程大小和现场机具条件用人力或机械夯打或碾压,遍数按设计要求的干密度由试夯(或碾压)确定,一般不少于4遍。灰土最大虚铺厚度夯实机具种类重量(t)虚铺厚度(mm)备注石夯、木夯0.040.08200250人力送夯,落距400500mm,一夯压半夯,夯实后约80100mm厚轻型夯实机械0.120.4200250蛙式夯机、柴油打夯机,夯实后约100150mm厚 4.2.2.3灰土分段施工时,不得在墙角、柱基及承重窗间墙下接缝,上下两层的接缝距离不得小于500mm,接缝处应夯压密实,并作成直槎。当灰土地基高

8、度不同时,应做成阶梯形,每阶宽不少于500mm;对作辅助防渗层的灰土,应将地下水位以下结构包围,并处理好接缝,同时注意接缝质量,每层虚土从留缝处往前延伸500mm,夯实时应夯过接缝300mm以上;接缝时,用铁锹在留缝处垂直切齐,再铺下段夯实。 4.2.2.5灰土应当日铺填夯压,入槽(坑)灰土不得隔日夯打。夯实后的灰土30d内不得受水浸泡,并及时进行基础施工与基坑回填,或在灰土表面作临时性覆盖,避免日晒雨淋。雨季施工时,应采取适当防雨、排水措施,以保证灰土在基槽(坑)内无积水的状态下进行。刚打完的灰土,如突然遇雨,应将松软灰土除去,并补填夯实;稍受湿的灰土可在晾干后补夯。4.3 雨季施工4.3.

9、1施工部署雨季施前认真组织有关人员分析雨季施生产计划,根据雨季施工项目编制雨季期施工措施,所需材料要在雨季前准备好。成立防汛领导小组,制定防汛计划和紧急方案措施,项目夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况。 应做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,施工现场的准备工作,包括临时设施、临电、机械设备等项工作。检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。现场道路两旁设排水沟,保证不滑、不陷、不积水。清理现场障碍物,保持现场道路畅通。道路两旁一定范围内不要堆放物品,且高度

10、不宜超过1.5M保证视野开阔,道路畅通。检查塔吊和外用电梯基础是否牢固。施工现场、工棚、仓库、食堂等暂设工程各分管单位应在雨季前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水。4.3.1. 1基坑回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。4.3.1. 2施工时应有防雨措施,要防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。4.3.1.3备好防雨材料,和其他雨季所需材料。保证有足够的设施,能保证施工质量上部用防雨材料覆盖。雨季所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前

11、准备,及时组织进行。水泵等设备应提前检修。雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。 五 质量问题预防措施5.1施工前应检查原材料,如灰土的土料、石灰以及配合比、灰土拌匀程度。5.2施工过程中应检查分层铺设厚度,分段施工时上下两层的搭接长度,夯实时加水量、夯压遍数等。5.3每层施工结束后检查灰土地基的压实系数。压实系数c为土在施工时实际达到的干密度d与室内采用击实试验得到的最大干密度dmax之比,即:cd/dmax(公式一) 灰土应逐层用贯入仪检验,以达到控制(设计要求)压实系数所对应的贯入度为合格,或用环刀取样检测灰土的干密度,

12、除以试验的最大干密度求得。施工结束后,应检验灰土地基的承载力。5.4灰土地基的质量验收标准如下表所示。灰土地基质量检验标准项目序号检查项目允许偏差或允许值检查方法单位数值主控项目1地基承载力设计要求载荷试验或按规定方法2配合比设计要求按拌合时的体积比3压实系数设计要求现场实测一般项目1石灰颗径Mm5筛分法2土料有机质含量%5实验法3土颗粒粒径Mm5筛分法4含水量%2烘干法5分层厚度偏差Mm50水准仪5.5夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。5.6回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯,坑(槽)底有有机杂物或落土清理不干净。

13、这些问题均应在施工中认真执行规范的有关各项规定,并要严格检查,发现问题及时纠正。5.7管道下部夯填不实:管道下部应按标准要求填夯回填土,如果漏夯不实会造成管道下方空虚,造成管道折断而渗漏。5.8回填土夯压不密,:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实,出现“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土在予夯实。六 安全生产管理措施建立健全安全生产和教育培训制度,坚决贯彻“预防为主,安全第一”的方针,严格执行安全生产制度。进入施工现场必须穿戴好必要的防护用具,施工人员用工手续必须齐全,熟知本岗位安全操作规程,上岗前必须经过安全教育并考试合格后方准上岗作业,特种作业持有效证

14、件上岗。基坑周边设两道护身栏杆,其高度不少于1.05米,并刷红、白油漆,立杆与基础连接牢固,向基坑内运送材料或行人必须按要求设置马道,严禁由槽边往下抛掷材料。马道必须采取封闭措施。槽边按要求放坡并按要求做好护坡,严禁在槽边堆放材料。临时用电必须符合建筑施工现场安全技术规程,配电箱箱体要铁制,喷黄漆,门锁齐全。门上喷有红色危险标志,箱内无杂物,箱体要设接零保护,采用三相五线制接零保护方式和三级控制,三级保护措施,一机一闸配电线路必须按要求架设整齐,埋地、架空必须符合要求。电气操作人员必须戴好绝缘用具。现场使用的大小型机械设备设专人负责,各类保险装置必须齐全可靠,定期组织有关人员检测,防止带病运转和超性能使用。所有的机械设备进场前必须要有产品合格证,使用前要有检查验收合格登记,运转中要有检查维修记录。特种机械设备的操作人员必须持证上岗,并按要求穿戴好个人防护,操作人员必须经过专门培训,熟知操作规程,不得擅自离开见风使舵位或交给他人操作,检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
