某屋面工程施工方案(含示意图) .doc

上传人:p** 文档编号:948796 上传时间:2024-05-15 格式:DOC 页数:26 大小:1.55MB
下载 相关 举报
某屋面工程施工方案(含示意图) .doc_第1页
第1页 / 共26页
某屋面工程施工方案(含示意图) .doc_第2页
第2页 / 共26页
某屋面工程施工方案(含示意图) .doc_第3页
第3页 / 共26页
某屋面工程施工方案(含示意图) .doc_第4页
第4页 / 共26页
某屋面工程施工方案(含示意图) .doc_第5页
第5页 / 共26页
某屋面工程施工方案(含示意图) .doc_第6页
第6页 / 共26页
某屋面工程施工方案(含示意图) .doc_第7页
第7页 / 共26页
某屋面工程施工方案(含示意图) .doc_第8页
第8页 / 共26页
某屋面工程施工方案(含示意图) .doc_第9页
第9页 / 共26页
某屋面工程施工方案(含示意图) .doc_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某屋面工程施工方案(含示意图) .doc》由会员分享,可在线阅读,更多相关《某屋面工程施工方案(含示意图) .doc(26页珍藏版)》请在第壹文秘上搜索。

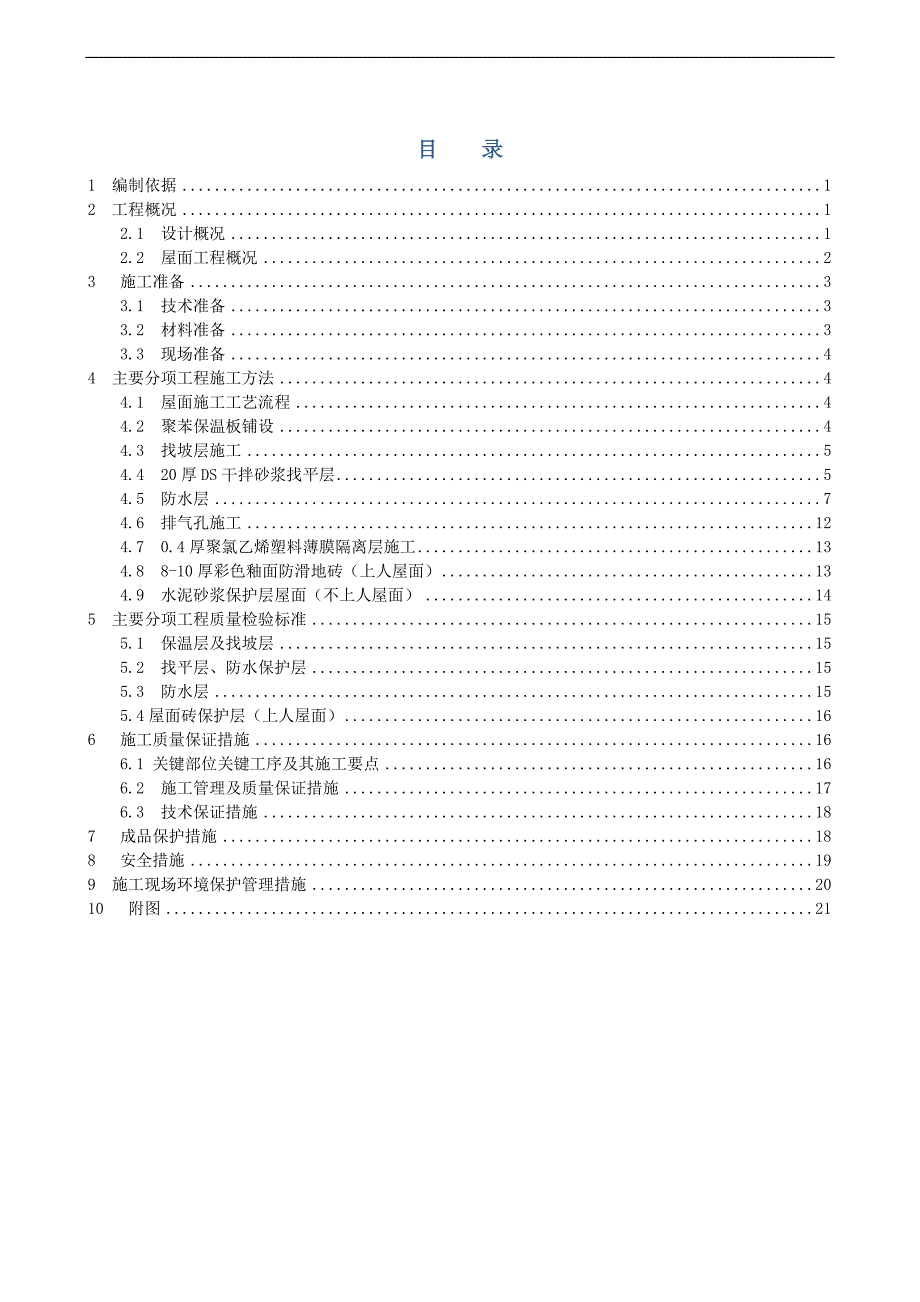

1、目 录1 编制依据12 工程概况12.1设计概况12.2屋面工程概况23 施工准备33.1技术准备33.2材料准备33.3 现场准备44 主要分项工程施工方法44.1 屋面施工工艺流程44.2聚苯保温板铺设44.3找坡层施工54.4 20厚DS干拌砂浆找平层54.5 防水层74.6 排气孔施工124.7 0.4厚聚氯乙烯塑料薄膜隔离层施工134.8 8-10厚彩色釉面防滑地砖(上人屋面)134.9 水泥砂浆保护层屋面(不上人屋面)145 主要分项工程质量检验标准155.1 保温层及找坡层155.2 找平层、防水保护层155.3 防水层155.4屋面砖保护层(上人屋面)166 施工质量保证措施1

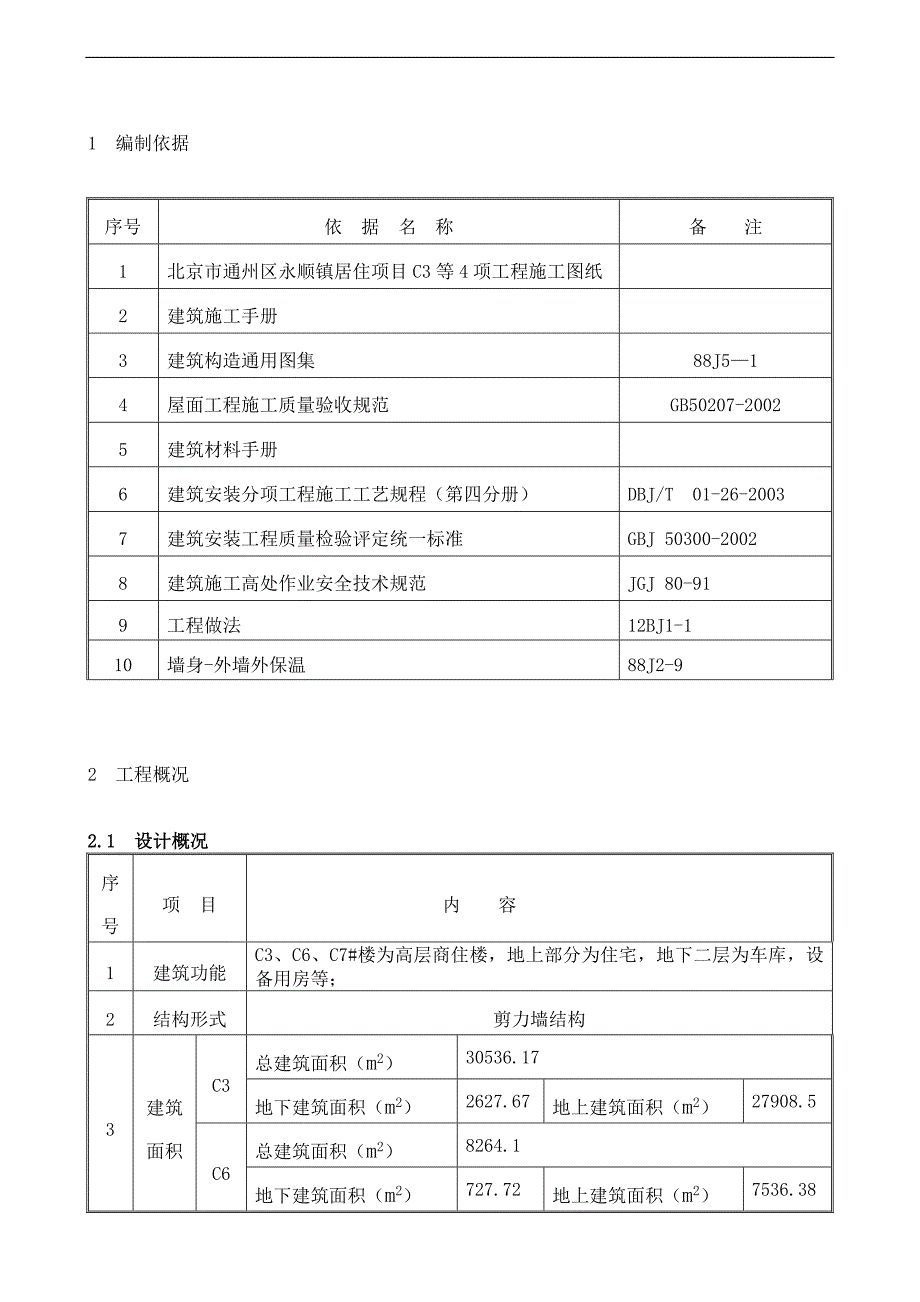

2、66.1 关键部位关键工序及其施工要点166.2 施工管理及质量保证措施176.3 技术保证措施187 成品保护措施188 安全措施199 施工现场环境保护管理措施2010 附图211 编制依据序号依 据 名 称备 注1北京市通州区永顺镇居住项目C3等4项工程施工图纸2建筑施工手册3建筑构造通用图集88J514屋面工程施工质量验收规范GB50207-20025建筑材料手册6建筑安装分项工程施工工艺规程(第四分册)DBJ/T 01-26-20037建筑安装工程质量检验评定统一标准GBJ 50300-20028建筑施工高处作业安全技术规范JGJ 80-919工程做法12BJ1-110墙身-外墙外保

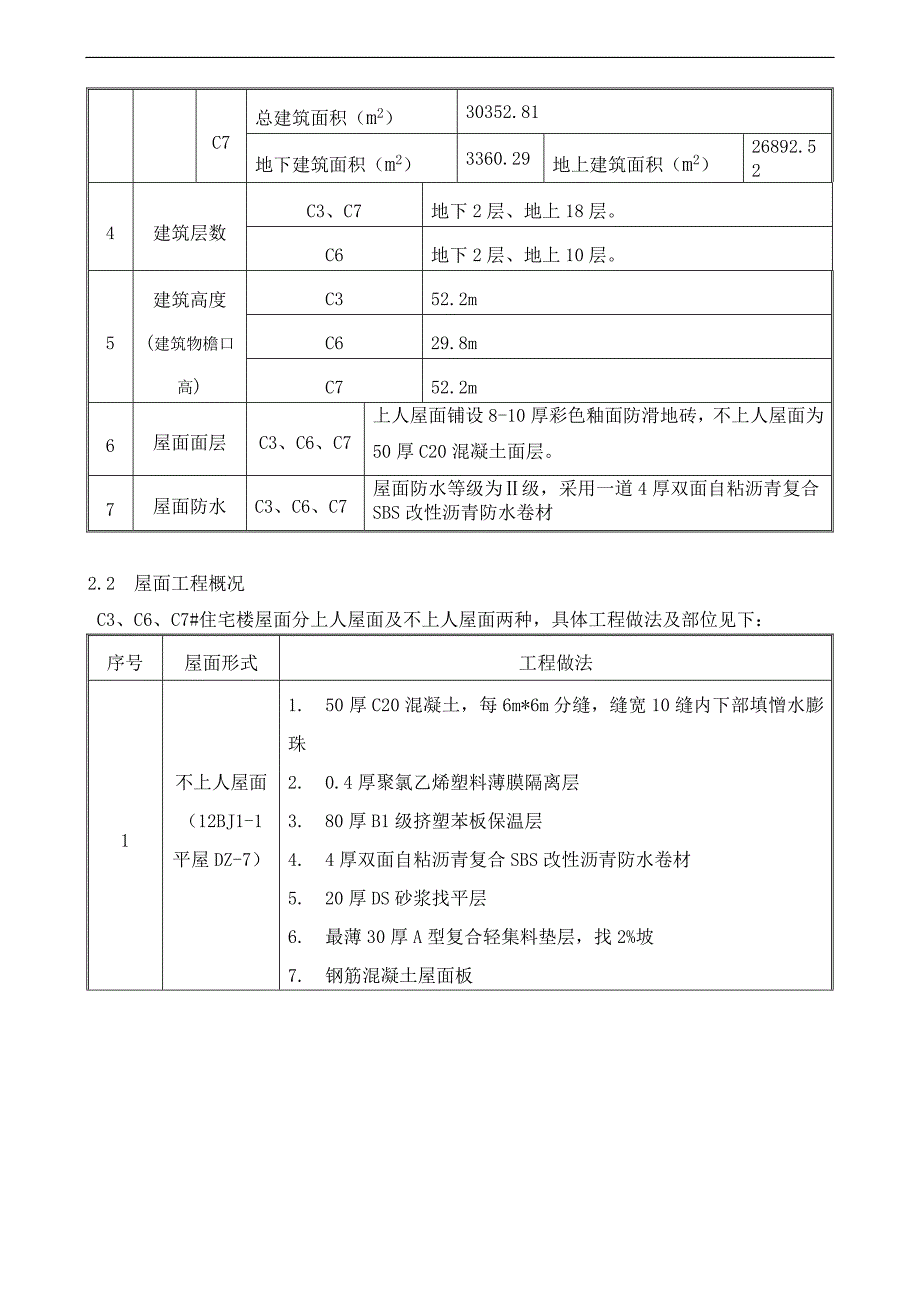

3、温88J2-92 工程概况2.1设计概况序号项 目内 容1建筑功能C3、C6、C7#楼为高层商住楼,地上部分为住宅,地下二层为车库,设备用房等;2结构形式剪力墙结构3建筑面积C3总建筑面积(m2)30536.17地下建筑面积(m2)2627.67地上建筑面积(m2)27908.5C6总建筑面积(m2)8264.1地下建筑面积(m2)727.72地上建筑面积(m2)7536.38C7总建筑面积(m2)30352.81地下建筑面积(m2)3360.29地上建筑面积(m2)26892.524建筑层数C3、C7地下2层、地上18层。C6地下2层、地上10层。5建筑高度(建筑物檐口高)C352.2mC6

4、29.8mC752.2m6屋面面层C3、C6、C7上人屋面铺设8-10厚彩色釉面防滑地砖,不上人屋面为50厚C20混凝土面层。7屋面防水C3、C6、C7屋面防水等级为级,采用一道4厚双面自粘沥青复合SBS改性沥青防水卷材2.2屋面工程概况C3、C6、C7#住宅楼屋面分上人屋面及不上人屋面两种,具体工程做法及部位见下:序号屋面形式工程做法1不上人屋面(12BJ1-1 平屋DZ-7)1.50厚C20混凝土,每6m*6m分缝,缝宽10缝内下部填憎水膨珠2. 0.4厚聚氯乙烯塑料薄膜隔离层3. 80厚B1级挤塑苯板保温层4. 4厚双面自粘沥青复合SBS改性沥青防水卷材5. 20厚DS砂浆找平层6. 最

5、薄30厚A型复合轻集料垫层,找2%坡7. 钢筋混凝土屋面板2上人屋面(12J1-1 平屋DZ-5)1. 8-10厚彩色釉面防滑地砖2.5-7厚DTA砂浆铺卧3. 50厚C20混凝土,每6m*6m分缝,缝宽10,缝内下部填B1级硬泡聚氯酯条,上部填密封膏4. 0.4厚聚氯乙烯塑料薄膜隔离层5. 80厚B1级挤塑苯板保温层6. 4厚双面自粘沥青复合SBS改性沥青防水卷材7. 20厚DS砂浆找平层8. 最薄30厚A型复合轻集料垫层,找2%坡9. 钢筋混凝土屋面板3 施工准备3.1技术准备3.1.1屋面工程开始之前,项目经理部测量员要对各种控制线,尤其是屋面排水分区线进行检查,保证分区线的准确。3.1

6、.2配齐装修工程所需的各类质量标准、规范、工艺标准、图集等书籍,并组织土建、防水、水电各专业学习,进行岗前业务培训。3.1.3组织土建、防水、水电安装各专业进行施工图纸熟悉审核,明确设计要求和应达到的技术条件,提出问题,在设计交底中解决。3.1.4按照屋面装修工程施工方案和施工技术交底,对各班组认真做好施工前技术交底。3.2材料准备3.2.1依据技术部门提供的材料委托单确定材料分供方,由物质设备组负责订货并会同质量组、技术组进场验收。3.2.2材料进场时,严格检查“三证”,确认包装上的材料名称、生产厂家、出厂日期的有效性。对不合格的产品严禁入场,合格的产品进行保管和标识。3.2.3材料进场后,

7、按规定检查外观质量、取样复试,报监理单位验收合格后方能使用。3.2.4根据生产进度计划盘查库存,并及时组织周转材料进场。3.3 现场准备3.3.1 屋面管道、烟风道均已安装到位。屋面已清理完具备铺设聚苯板条件。3.3.2 组织材料和劳动力进场,对特殊工种进行安全教育及相关培训;4 主要分项工程施工方法4.1 屋面施工工艺流程 a、不上人屋面:基层清理 管根堵孔、固定 拉线找平 铺设30厚A型复合轻集料找2%坡 检查验收 20厚DS砂浆找平层、压实赶光 检查验收 防水层施工及检查验收 80厚B1级挤塑聚苯板保温层施工 检查验收 0.4厚聚氯乙烯塑料薄膜隔离层 浇 50厚C20混凝土 检查验收。b

8、、上人屋面:基层清理 管根堵孔、固定 拉线找平 铺设30厚A型复合轻集料找2%坡 检查验收 20厚DS砂浆找平层、压实赶光 检查验收 防水层施工级检查验收 80厚B1级挤塑聚苯板保温层施工 检查验收 0.4厚聚氯乙烯塑料薄膜隔离层 浇 50厚C20混凝土(每6m*6m分缝,缝宽10,缝内下部填B1级硬泡聚氯酯条,上部填密封膏) 检查验收 5-7厚砂浆铺卧 彩色釉面防滑地砖 检查验收4.2聚苯保温板铺设4.2.1 基层清理:屋面结构表面、女儿墙表面,应将尘土、砂浆流坠、杂物等清理干净。铺设保温层的基层应干燥、干净、平整。4.2.3 干铺板状保温材料,应紧靠基层表面、铺平、垫稳,如屋面基层平整度达

9、不到要求,这就要求对基层进行拉线找平,可用DS干拌砂浆将基层顺平。4.2.4 铺设保温板时,板间的缝隙应用聚苯板块嵌填密实,表面应与相邻两板的高度一致;保温层和找坡层在女儿墙边用30厚聚苯板(上人屋面,高出屋面完成面300mm)、30厚聚苯板(不上人屋面,满墙高);保温板不应破碎、缺棱掉角,铺设时遇有缺棱掉角破碎不齐的,应锯平拼接使用。4.2.5 保温板材料质量要求:板的外型整齐,厚度允许偏差为5%,且不大于4mm。传热系数0.38W/m2K。密度20Kg/m3现场应对厚度、形状和强度进行检查。4.2.6 保温材料储运保管时应分类堆放,防止混杂,并应采取防雨防潮防火措施。保温板搬运时应轻放,防

10、止损伤断裂、缺棱掉角,保证外形完整。4.2.7 下雨、雪和五级风及其以上不得施工,当中途下雨、雪时应采取遮盖措施。4.2.8 在已铺好的保温层表面不得直接行走、运输材料,行走线路应铺垫脚手板。4.3找坡层施工4.3.1铺设A型复合轻集料垫层前,应根据图纸所示排水分区,拉线找出分水岭,并根据厚度及坡度要求,用DS干拌砂浆进行冲筋,贴灰饼,冲筋间距为1.5m左右,并在出屋面管道、雨水口处找出泛水。 4.3.2 A型复合轻集料必须过筛筛选,严格控制粒径,待材料进场后,必须及时进行浇水浸泡。每天必须浇水4次,同时必须保证陶粒长期保持湿润状态。4.3.3A型复合轻集料使用前按比例掺入水泥和粉煤灰,并拌和

11、均匀,但不要加水太多 4.3.4铺设A型复合轻集料,最薄处为30mm,按2%找坡,铺设顺序应从一端开始退着向另一端进行,并根据屋面大小进行分段分层施工,每层铺设的厚度应不大于200mm;施工时要用平板振捣器振捣密实,表面用大杠刮平,用木抹子粗抹一遍。完工后A型复合轻集料层的允许偏差为5 4.3.5在铺设过程中,要注意阴角等部位的铺设,必须采用人工进行振捣4.3.6下雨、雪和五级风及其以上不得施工,当中途下雨、雪时应采取遮盖措施。4.3.7铺粉煤灰页岩陶粒完后,应及时进行找平层施工,防止水泥粉煤灰页岩陶粒受雨淋。4.4 20厚DS干拌砂浆找平层水泥砂浆体积比不应小于1:3(或相应的强度等级);水

12、泥混凝土强度等级不应小于C15。4.4.1 工艺流程 基层清理管根找坡弹线找坡度冲筋贴灰饼抹水泥砂浆分格碾压,养护验收4.4.2 施工做法 4.4.2.1. 基层清理:将找坡层上面的松散杂物清扫干净。4.4.2.2. 管根找坡:出屋面管道根部用水泥砂浆做成一个圆弧,高出屋面50mm,并在与管道交接处预留20mm20mm的槽,用以填嵌密封材料。4.4.2.3. 若找坡层干燥,在抹找平层之前,应对找坡层洒水湿润,但不能用水浇透,宜适当掌握,以达到找平层和找坡层能牢固结合为度。4.4.2.4. 冲筋贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m;在雨水口等处找出泛水,冲筋后

13、进行找平层抹灰。4.4.2.5. 找平层要留分格缝,分格缝宽度应为20mm,深为找平层的厚度,与找坡层连通,分格缝纵横缝均不大于6米。4.4.2.6. 砂浆铺设应按由远到近、由高到低的程序进行。最好在每分格内一次连续铺成,严格掌握坡度。4.4.2.7. 表灰压头遍:拐角、根部等处应在大面积抹灰前先做成50mm的圆弧,有坡度要求的部位,必须满足排水要求。大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用短木杆根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。 4.4.2.8. 铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。砂浆的稠度应控制在70mm左右。4.4.2.9.找平层终凝前,轻轻取出嵌缝条,硬化后,进行修整,必须保证分格缝顺直、通畅。 4.4.2.10.养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后方可进行防水层施工. 4.4.2.11.当出现局部凹凸不平、起砂、起皮、裂缝以及预埋不稳等缺陷时,可按下表进行修补。缺陷种类修 补 方 法凹凸不平

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
