某工业厂房泵房项目土方施工方案.doc

上传人:p** 文档编号:948820 上传时间:2024-05-15 格式:DOC 页数:14 大小:90KB
下载 相关 举报
某工业厂房泵房项目土方施工方案.doc_第1页
第1页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第2页
第2页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第3页
第3页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第4页
第4页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第5页
第5页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第6页
第6页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第7页
第7页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第8页
第8页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第9页
第9页 / 共14页
某工业厂房泵房项目土方施工方案.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某工业厂房泵房项目土方施工方案.doc》由会员分享,可在线阅读,更多相关《某工业厂房泵房项目土方施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

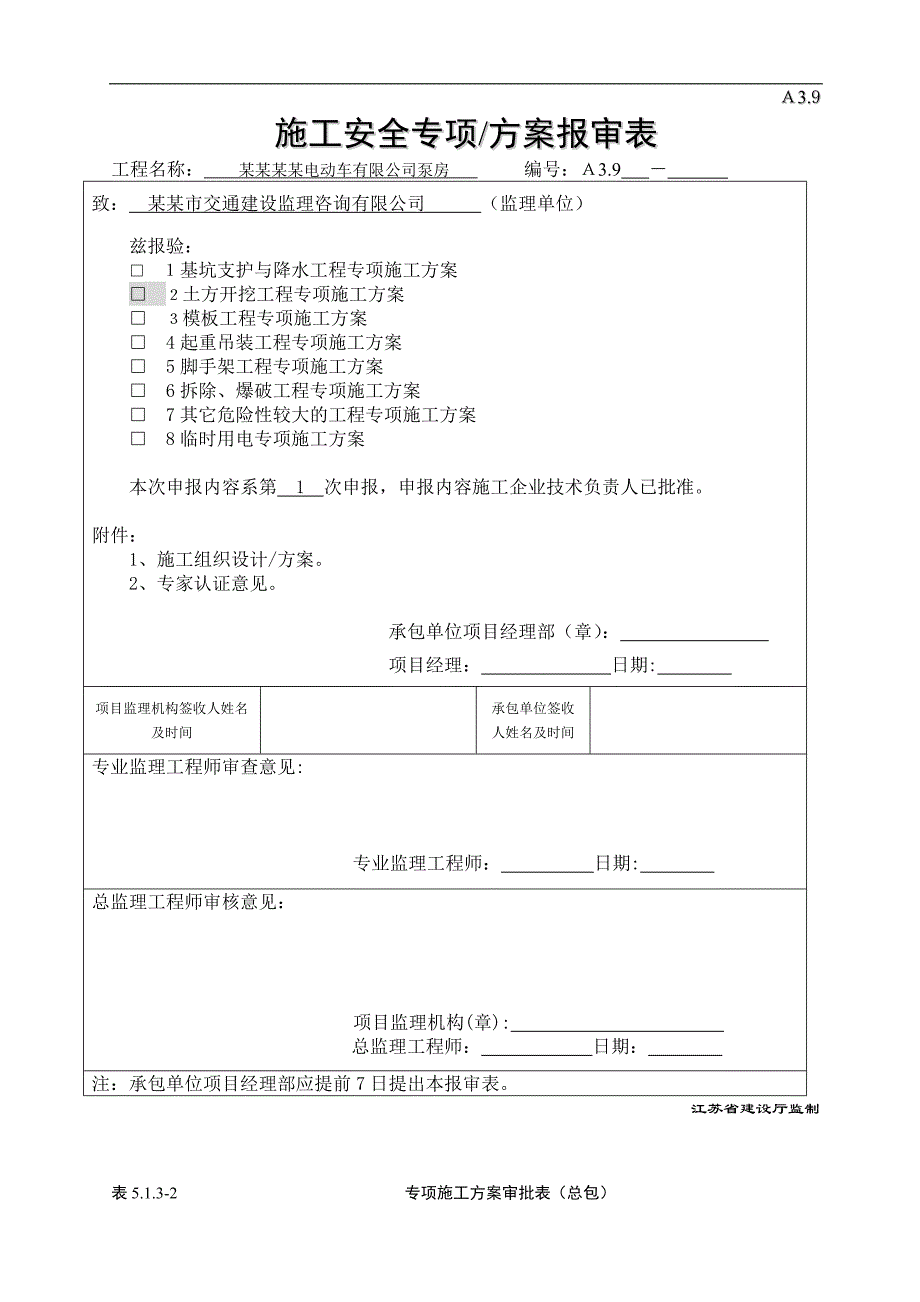

1、3.9施工安全专项/方案报审表工程名称:某某某某电动车有限公司泵房 编号:3.9 致:某某市交通建设监理咨询有限公司 (监理单位)兹报验:基坑支护与降水工程专项施工方案土方开挖工程专项施工方案模板工程专项施工方案4起重吊装工程专项施工方案5脚手架工程专项施工方案6拆除、爆破工程专项施工方案7其它危险性较大的工程专项施工方案8临时用电专项施工方案本次申报内容系第 1 次申报,申报内容施工企业技术负责人已批准。附件:1、 施工组织设计/方案。2、 专家认证意见。 承包单位项目经理部(章): 项目经理:日期:项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师:

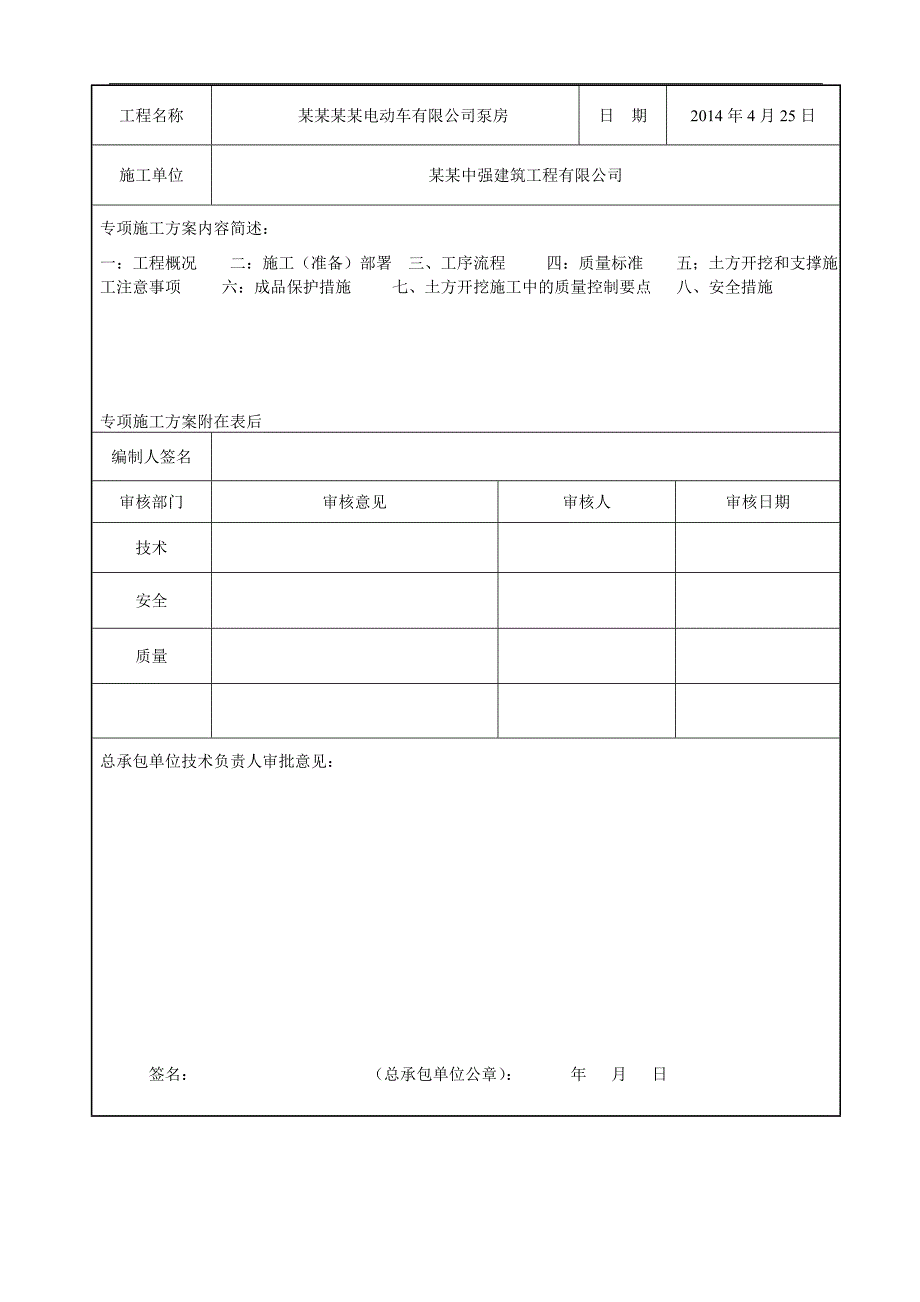

2、 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师:日期: 注:承包单位项目经理部应提前7日提出本报审表。江苏省建设厅监制 表5.1.3-2 专项施工方案审批表(总包)工程名称某某某某电动车有限公司泵房日 期2014年4月25日施工单位某某中强建筑工程有限公司专项施工方案内容简述:一:工程概况 二:施工(准备)部署 三、工序流程 四:质量标准 五;土方开挖和支撑施工注意事项 六:成品保护措施 七、土方开挖施工中的质量控制要点 八、安全措施专项施工方案附在表后编制人签名审核部门审核意见审核人审核日期技术安全质量总承包单位技术负责人审批意见: 签名: (总承包单位公章): 年 月

3、 日 某某某某电动车有限公司泵房土方开挖施工方案编制人: 审核人: 审批人; 某某中强建筑工程有限公司目 录编制依据一、工程概况二、施工(准备)部署三、工序流程四、质量标准五、土方开挖和支撑施工注意事项六、成品保护措施七、土方开挖施工中的质量控制要点八、安全措施 土方工程专项施工方案编制依据建筑地基基础施工质量验收规范(GB50202-2002)工程测量规范(GB50026-93)建筑施工安全检查标准(JGJ59-99)一、工程概况(1)、工程名称:某某某某电动车有限公司泵房建设单位:某某某某电动车有限公司监理单位:某某市交通建设监理咨询有限公司设计单位: 某某城建校建筑规划设计院勘察单位:

4、某某康辉岩土工程 施工单位:某某中强建筑工程有限公司(2)、工程地点:本工程位于某某市新北区;砖混一层秦玲路本工程基础持力层位于3层,地下水水质和地基土对砼和砼中钢筋无腐蚀性,承载力特征值fak=270kpa,设计标高相对于+0.000等于黄海标高。BM1=5.200m,基底标高为-3.000m;本工程建筑耐火等级二级,设计年限50年,抗震设防烈度7度;(4)、工程质量:一次性验收合格二、施工(准备)部署(一)施工现场准备1、根据提供的建筑红线控制桩和水准点,进行场地控制网测设自然地面标高的测量,并做好初测记录。2、对照施工总平面图和地形图,了解具体的土方工程量,施工中可能遇到的困难和障碍,施

5、工时有得因素和形状地形有够继续利用等多方面的情况。3、做好现场施工用水、用电准备。4. 查勘施工现场摸清工程场地情况,收集施工需要的各项资料,包括施工场地地形,地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,排水系统等等,以便为施工规划和准备提供可靠的资料和数据。5. 平整施工场地按设计或施工要求范围和标高平整场地,将土方弃到规定弃土区;凡在施工区域内,影响工程质量的软弱土层、淤泥、腐殖土、垃圾、树根、草皮以及不宜作填土和回填土料的稻田湿土,应分别情况采取全部挖除或设排水沟疏干、抛填块石、砂砾等方法进行妥善

6、处理,以免影响地基承载力。6. 清除现场障碍物将施工区域内所有障碍物,如高压电线、电杆、塔架、地上和地下管道、电缆、树木、沟渠以及其它障碍物、基础等进行拆除或进行搬迁、改建、改线;对附近原有建筑物、电杆、塔架等采取有效地防护加固措施,可利用的建筑物应充分利用。7. 作好排水降水设施在施工区域内设置临时性或永久性排水沟,将地面水排走或排到低洼处,再设水泵排走;或疏通原有排水泄洪系统;排水沟纵向坡度一般不小于2,使场地不积水。8. 准备机具、物资及人员作好设备调配,对进场挖土、运输车辆及各种辅助设备进行维修检查,试运转,并运至使用地点就位;准备好施工用料及工程用料,按施工平面图要求堆放。组织并配备

7、土方工程施工所需各专业技术人员、管理人员和技术工人;组织安排好作业班次;制定较完善的技术岗位责任制和技术、质量、安全、管理网络;建立技术责任制和质量保证体系;对拟采用的土方工程新机具、新工艺、新技术,组织力量进行研制和试验。(二)施工技术准备1、制定详细的施工组织设计,以便指导施工。土方开挖绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放地点等。绘制土方开挖图应尽可能使机械多挖,减少机械超挖和人工挖方。2、组织施工人员进行专业技术培训,经培训合格后,方可进场作业,各特殊工种需持证上岗。3、对所有进场施工人员进行技术安全交底,使其了解施工场地的情

8、况和施工技术要求,熟悉定点放线桩位和标高等。4、经纬仪、水准仪、钢尺做好计量检测,取得检测合格证,并保证在有效期内方可使用。5、进场后进行定位放线,做好轴线控制桩和基准点,并进行妥善保护,请监理单位、建设单位及时验线。(三)设备的准备拟投入本土方工程主要施工机械及材料设备清单序号机械名称型号、规格数量额定功率生产能力厂牌备注1潜水泵H132挖土机台13全站仪台14水平仪台15手推车辆26分配电箱台17铁锹把58镐把3(四)劳动力的准备序号名称人数(人)1挖土机司机12管理人员33水电工14工人10三、工序流程(一)工艺流程 放线开挖土方外运验收(二)土方开挖 1)清除边坡区域内的障碍物,用白灰

9、撒出边坡位置。 2)施工前做好技术交底,做好放坡控制工作,对建筑物的标准轴线桩、标准水平桩加设标志,以防机械损坏;结合建设单位确定高压电缆及临时水线的具体位置;挖边坡时由建设单位及施工单位共同设专人监护电缆及临时水线情况,以防机械损伤;3)准备好施工机具,做好设备调配,对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转。4)基坑开挖前,办理动工作业证,经审批通过,方可施工。5)夜间施工时,要准备灯具等照明设施。(三)土方开挖质量要求1)本工程挖采用机械大型开挖,土方开挖超过一定深度,可采用放坡形式来维持边坡的稳定。放坡坡度的大小应根据土质、挖土深度、边坡留置时间、边坡上部荷载及土方开挖方案

10、等因素来考虑。本工程开挖深度为+0.000以下-3.000米,按规范要求放坡系数为1:0.67。1. 场地开挖根据本工程现场特点,本项目的填方主要位于住宅场地内,但新建工程施工不影响住民日常经营状况,因此我公司决定先开挖新建建筑物所处位置土方场内堆放;因大面积基础开挖基坑底标高不一,机械开挖次序采取先整片开挖至设计标高,然后再挖建筑物基础较深部位。 南面有一条临时道路,以便挖土及运输车辆进出。 2边坡开挖(1)场地边坡开挖应采取沿等高线自上而下,分层、分段依次进行,在边坡上采取多台阶同时进行机械开挖时,上台阶应比下台阶开挖进深不少于30Cm,以防塌方。(2)边坡台阶开挖,应作成一定坡势,以利泄

11、水。边坡下部设有护脚及排水沟时,应尽快处理台阶的反向排水坡,进行护脚矮墙和排水沟的砌筑和疏通,以保证坡脚不被冲刷和在影响边坡稳定的范围内不积水,否则应采取临时性排水措施。(3)边坡开挖对软土土坡或易风化的软质岩石边坡在开挖后应对坡面、坡脚采取喷浆、抹面、嵌补、护砌等保护措施,并作好坡顶、坡脚排水,避免在影响边坡稳定的范围内积水。3、基坑、槽和管沟开挖基坑(槽,下同)开挖,应先进行测量定位,抄平放线,定出开挖长度,按放线分块(段)分层挖土。根据土质和水文情况,采取在四侧放坡,以保证施工操作安全。基坑长度应稍大于基础长度。如超过表6-42规定的深度,应根据土质和施工具体情况进行放坡,以保证不坍方。

12、其临时性挖方的边坡值可按表6-43采用。放坡后基坑上口宽度由基坑底面宽度及边坡坡度来决定,坑底宽度每边应比基础宽出30cm,以便施工操作。基坑(槽)和管沟不加支撑时的容许深度 表6-42项次土的种类容许深度(m)1密实、中密的砂子和碎石类土(充填物为砂土)1.002硬塑、可塑的粉质粘土及粉土1.253硬塑、可塑的粘土和碎石类土(充填物为粘性土)1.50临时性挖方边坡值 表6-43土的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1:1.251:1.50一般性粘土硬1:0.671:1.00硬塑1:11:1.25软1:1.5或更缓碎石类土充填坚硬、硬塑粘性土1:0.51:1.0充填砂土1:11:1.

13、5注:有成熟施工经验,可不受本表限制。设计有要求时,应符合设计标准。如采用降水或其他加固措施,也不受本表限制。开挖深度对软土不超过4m,对硬土不超过8m。4基坑开挖程序一般是:测量放线切线分层开挖排降水修坡整平留足预留土层等。相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土应自上而下水平分段分层进行,每层0.3m左右,边挖边检查坑底宽度及坡度,不够时及时修整,每2m左右修一次坡,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,要求坑底凹凸不超过2.0cm。5基坑开挖应尽量防止对地基土的扰动。当用人工挖土,基坑挖好后不能立即进行下道工序时,应预留1530cm一层土不挖,待下道工序开始再挖至设计标高。采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留一层由人工挖掘

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
