某工程临时用水施工方案.doc

上传人:p** 文档编号:948825 上传时间:2024-05-15 格式:DOC 页数:9 大小:75KB
下载 相关 举报
某工程临时用水施工方案.doc_第1页
第1页 / 共9页
某工程临时用水施工方案.doc_第2页
第2页 / 共9页
某工程临时用水施工方案.doc_第3页
第3页 / 共9页
某工程临时用水施工方案.doc_第4页
第4页 / 共9页
某工程临时用水施工方案.doc_第5页
第5页 / 共9页
某工程临时用水施工方案.doc_第6页
第6页 / 共9页
某工程临时用水施工方案.doc_第7页
第7页 / 共9页
某工程临时用水施工方案.doc_第8页
第8页 / 共9页
某工程临时用水施工方案.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《某工程临时用水施工方案.doc》由会员分享,可在线阅读,更多相关《某工程临时用水施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

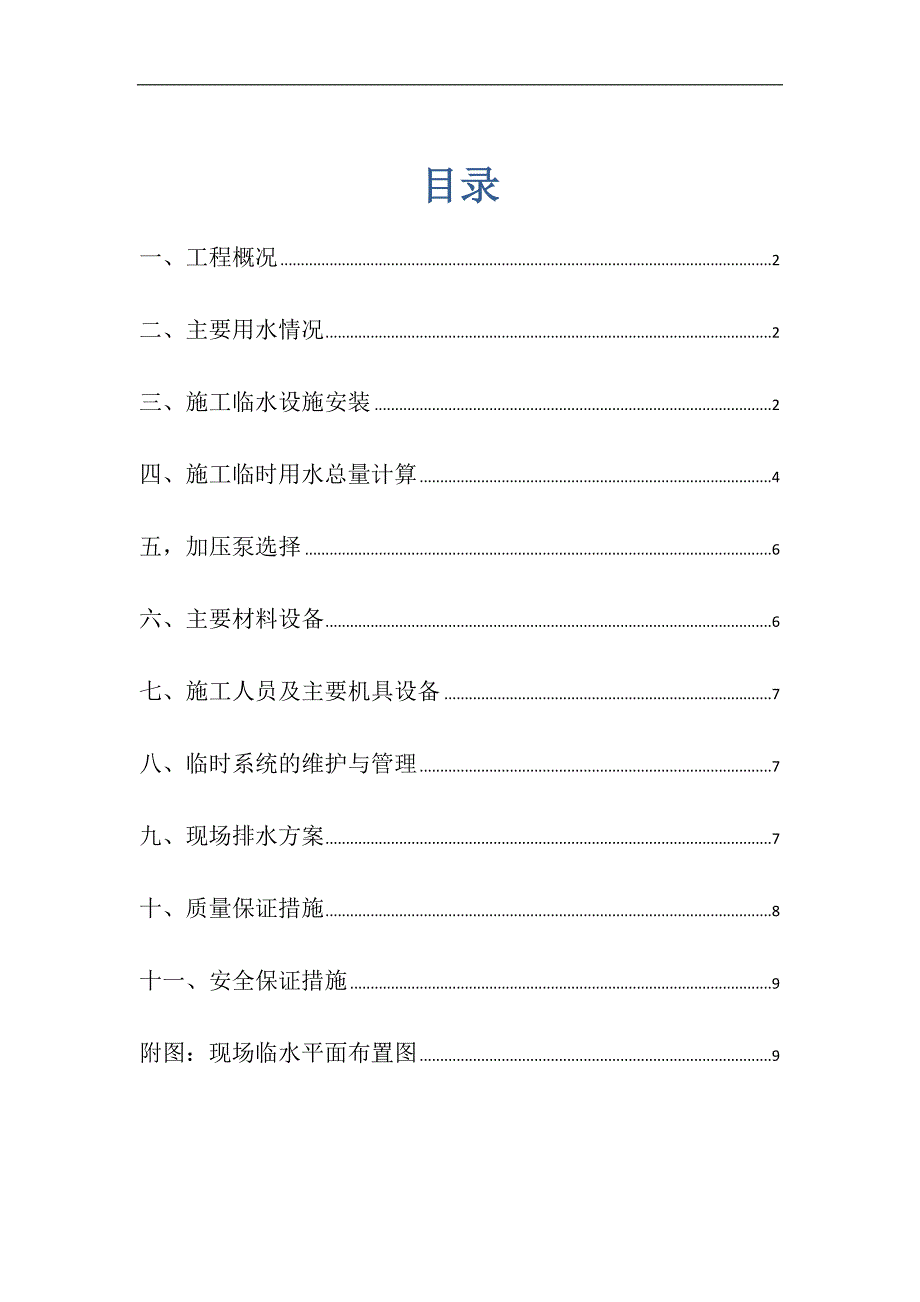

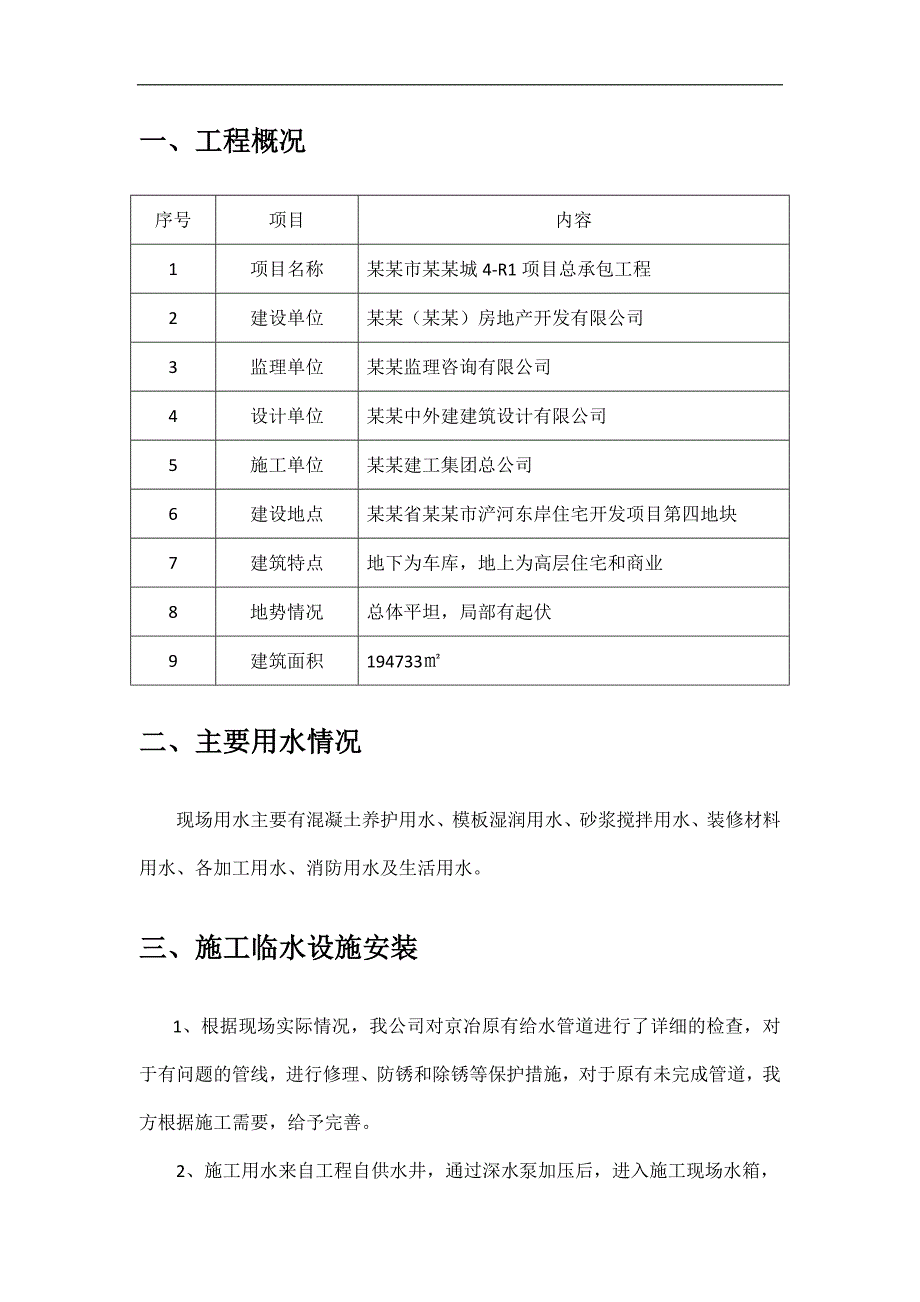

1、目录一、工程概况2二、主要用水情况2三、施工临水设施安装2四、施工临时用水总量计算4五,加压泵选择6六、主要材料设备6七、施工人员及主要机具设备7八、临时系统的维护与管理7九、现场排水方案7十、质量保证措施8十一、安全保证措施9附图:现场临水平面布置图9一、工程概况序号项目内容1项目名称某某市某某城4-R1项目总承包工程2建设单位某某(某某)房地产开发有限公司3监理单位某某监理咨询有限公司4设计单位某某中外建建筑设计有限公司5施工单位某某建工集团总公司6建设地点某某省某某市浐河东岸住宅开发项目第四地块7建筑特点地下为车库,地上为高层住宅和商业8地势情况总体平坦,局部有起伏9建筑面积194733

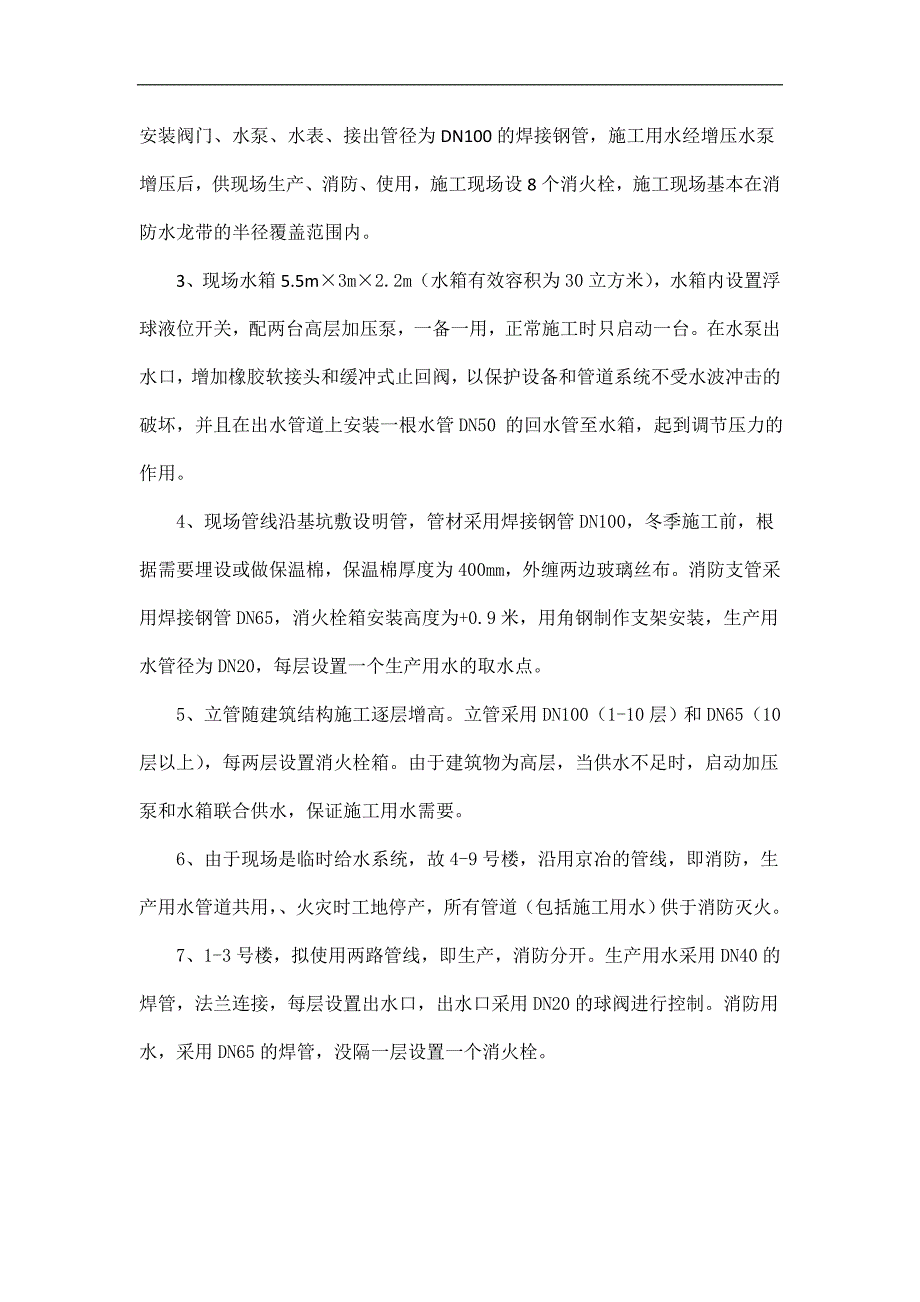

2、二、主要用水情况现场用水主要有混凝土养护用水、模板湿润用水、砂浆搅拌用水、装修材料用水、各加工用水、消防用水及生活用水。三、施工临水设施安装 1、根据现场实际情况,我公司对京冶原有给水管道进行了详细的检查,对于有问题的管线,进行修理、防锈和除锈等保护措施,对于原有未完成管道,我方根据施工需要,给予完善。2、施工用水来自工程自供水井,通过深水泵加压后,进入施工现场水箱,安装阀门、水泵、水表、接出管径为DN100的焊接钢管,施工用水经增压水泵增压后,供现场生产、消防、使用,施工现场设8个消火栓,施工现场基本在消防水龙带的半径覆盖范围内。3、现场水箱5.5m3m2.2m(水箱有效容积为30立方米),

3、水箱内设置浮球液位开关,配两台高层加压泵,一备一用,正常施工时只启动一台。在水泵出水口,增加橡胶软接头和缓冲式止回阀,以保护设备和管道系统不受水波冲击的破坏,并且在出水管道上安装一根水管DN50 的回水管至水箱,起到调节压力的作用。4、现场管线沿基坑敷设明管,管材采用焊接钢管DN100,冬季施工前,根据需要埋设或做保温棉,保温棉厚度为400mm,外缠两边玻璃丝布。消防支管采用焊接钢管DN65,消火栓箱安装高度为+0.9米,用角钢制作支架安装,生产用水管径为DN20,每层设置一个生产用水的取水点。5、立管随建筑结构施工逐层增高。立管采用DN100(1-10层)和DN65(10层以上),每两层设置

4、消火栓箱。由于建筑物为高层,当供水不足时,启动加压泵和水箱联合供水,保证施工用水需要。6、由于现场是临时给水系统,故4-9号楼,沿用京冶的管线,即消防,生产用水管道共用,、火灾时工地停产,所有管道(包括施工用水)供于消防灭火。7、1-3号楼,拟使用两路管线,即生产,消防分开。生产用水采用DN40的焊管,法兰连接,每层设置出水口,出水口采用DN20的球阀进行控制。消防用水,采用DN65的焊管,没隔一层设置一个消火栓。四、施工临时用水总量计算1施工工程用水量计算计算公式=:Q1=Q1:施工用水量(L/S);K1:未预见的施工用水系数(1.05-1.15);q1:年度工程量;N1:施工用水量定额;T

5、1:年度有效作业时间;T:每天工作班数;K2:用水不均衡系数。由于工程结构施工阶段相对于装修阶段用水量大,故q1主要以混泥土工程量为计算依据。混凝土自然养护施工用水定额取350L/m,施工工期为30天,每天按照一个工作班计算。其中,K1=1.1;q1=7000,N1=350L/m,T1=30天;t=1;K2=1.5.工程用水量计算:Q1=5.68L/S 2、施工现场生活用水计算公式:Q2=其中:Q2:施工现场生活用水量; P1:施工现场高峰昼夜人数(拟定600人); N2:施工现场生活用水定额; t:每天工作班数; K3:用水不均匀系数(1.3-1.5),取1.5,; 施工现场生活用水量计算,

6、带入如上公式计算得: Q2= =0.625L/S3、总用水量计算假如工地同时发生火灾的次数为一次,则消防用水的定额为10-15L/S,取消防用水定额为q3=10L/S,Q1+Q2=5.68+0.625=6.3110L/S.故Q取q3=10L/S。4、给水主管管径计算计算公式:D=其中:D:水管管径;Q:耗水量;V:管网中水流流速(m/s),取2.5 m/s.D= = =71.4mm根据消防管理的有关规定,消防管径不得小于DN65,由于施工用水和消防用水采用同一管线供水,因此,用水最小管径确定为DN65.五、加压泵选择水泵扬程计算H=H1+H2+H3,其中:H:水泵总扬程;H1:水泵送水到最不利

7、点的高差(米),为97米。H2:为管道水头损失(米),一般H2=(0.15-0.20)H1,取0.20H1;H3:最不利点的出水水压(米),为8米。根据消防用水计算:H=97+0.2097+8 =124.2米根据最大用水量计算:根据最大用水量Q=10L/S,供水最高扬程H=124.2米,所以加压泵选择扬程为130米,流量Q=10L/S,水泵设两台。六、主要材料设备序号材料名称规格、型号单位数量1钢管DN100米9002钢管DN65米24003钢管DN40米3004水表DN65块75闸阀DN65个86水箱5.5m个17水泵Q=10L/s,H =120m台2七、施工人员及主要机具设备我方的临时供水

8、在京冶的原有管线进行加固、维修,以下为主要机具及人员配备情况,下表不包括后期临时供水所需人员。序号工种人数序号机具名称单位数量1管道工51电焊机台12电焊工22气割台13普通工8八、临时系统的维护与管理(1)、施工时,应保证管线畅通,消防设备完善,且消火栓前道路畅通,以保证消防的需要。(2)、施工用水立管在上层楼板浇筑前应及时接高,按照每施工两层接高两层进行。(3)、对于有渗漏的管线及阀门应及时修复。(4)、冬季施工时应做好防冻工作。(5)、各个用水点做到人走水关,杜绝长流水现象。九、现场排水方案根据本施工现场水文地质条件及基坑开挖深度,本基坑内排水采用集水坑排水方式。1、在基坑边缘修筑高0.

9、2m的护坡,以防止基坑上边雨水流入基坑内。2、车库临时排水坑:布置在1-9#楼基坑外,共8个,集水坑深度为0.5米,15001500,使车库基坑的雨水通过自然坡度汇集于坑内,然后用潜水泵现场材料加工场集水坑内。3、现场材料加工场集水坑设置在距路边较近的地方,共6个。集水坑深度为1.0米、15002000mm,使基坑的雨水通过自然坡汇集于集水坑内,然后用潜水泵将其排除基坑外,通过管道排入市政排水管网。4、排水机具的选择基坑降水设计按白玉最大降雨量考虑,坑内积水考虑当天排完,基坑积水广泛采用潜水泵。选用水泵类型,潜水泵的排水量为基坑用水量的1.5-2倍。5、本工程基坑排水材料的准备5.1潜水泵14

10、台,管径为25/50。5.2塑料水管:1400米。十、质量保证措施1、 认真熟悉图纸、施工方案。2、 严格按照工艺标准施工。3、 严格落实三检制度,确保没到工序质量。根据本施工现场实际情况,结合文明工地要求,为达到绿色优质工程,我公司在原施工基础上,采用了UPVC DN200的塑料排水管,针对角楼布料泵管进行冲洗,使泵管在后期的使用中,不堵塞,起到使现场污水不乱流,不污染的作用4、 保证材料质量。十一、安全保证措施1、 施工人员进入施工现场,必须系带安全帽。2、 安全第一,预防为主。3、 高空作业,需做好安全防护。4、 禁止夜间立管施工。5、 基坑做好防护,禁止在基坑内乱扔杂物和建筑垃圾。6、 施工前,进行安全交底。附图:现场临水平面布置图。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
