某工程底板混凝土施工方案.doc

上传人:p** 文档编号:948855 上传时间:2024-05-15 格式:DOC 页数:20 大小:210KB
下载 相关 举报
某工程底板混凝土施工方案.doc_第1页
第1页 / 共20页
某工程底板混凝土施工方案.doc_第2页
第2页 / 共20页
某工程底板混凝土施工方案.doc_第3页
第3页 / 共20页
某工程底板混凝土施工方案.doc_第4页
第4页 / 共20页
某工程底板混凝土施工方案.doc_第5页
第5页 / 共20页
某工程底板混凝土施工方案.doc_第6页
第6页 / 共20页
某工程底板混凝土施工方案.doc_第7页
第7页 / 共20页
某工程底板混凝土施工方案.doc_第8页
第8页 / 共20页
某工程底板混凝土施工方案.doc_第9页
第9页 / 共20页
某工程底板混凝土施工方案.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某工程底板混凝土施工方案.doc》由会员分享,可在线阅读,更多相关《某工程底板混凝土施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

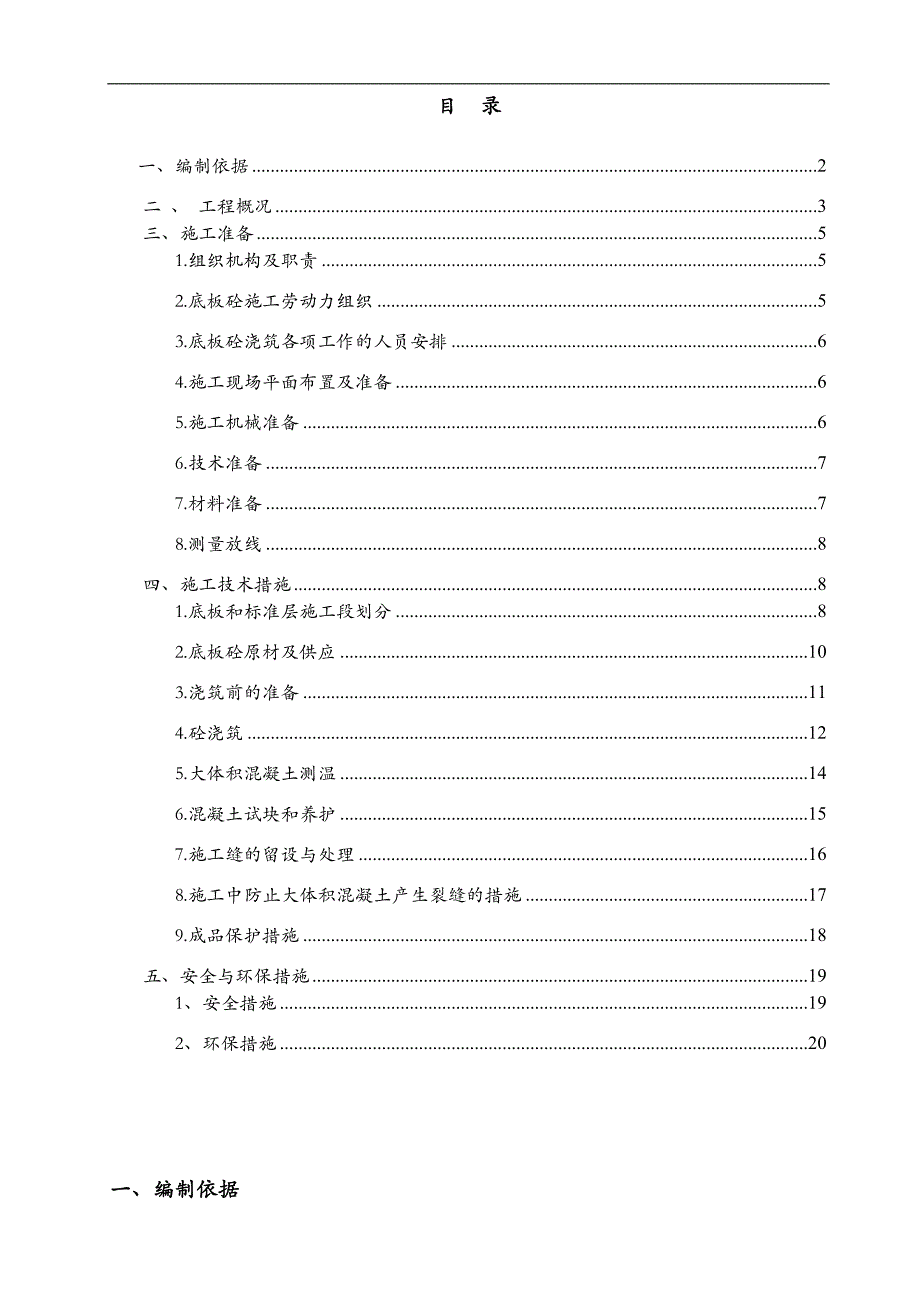

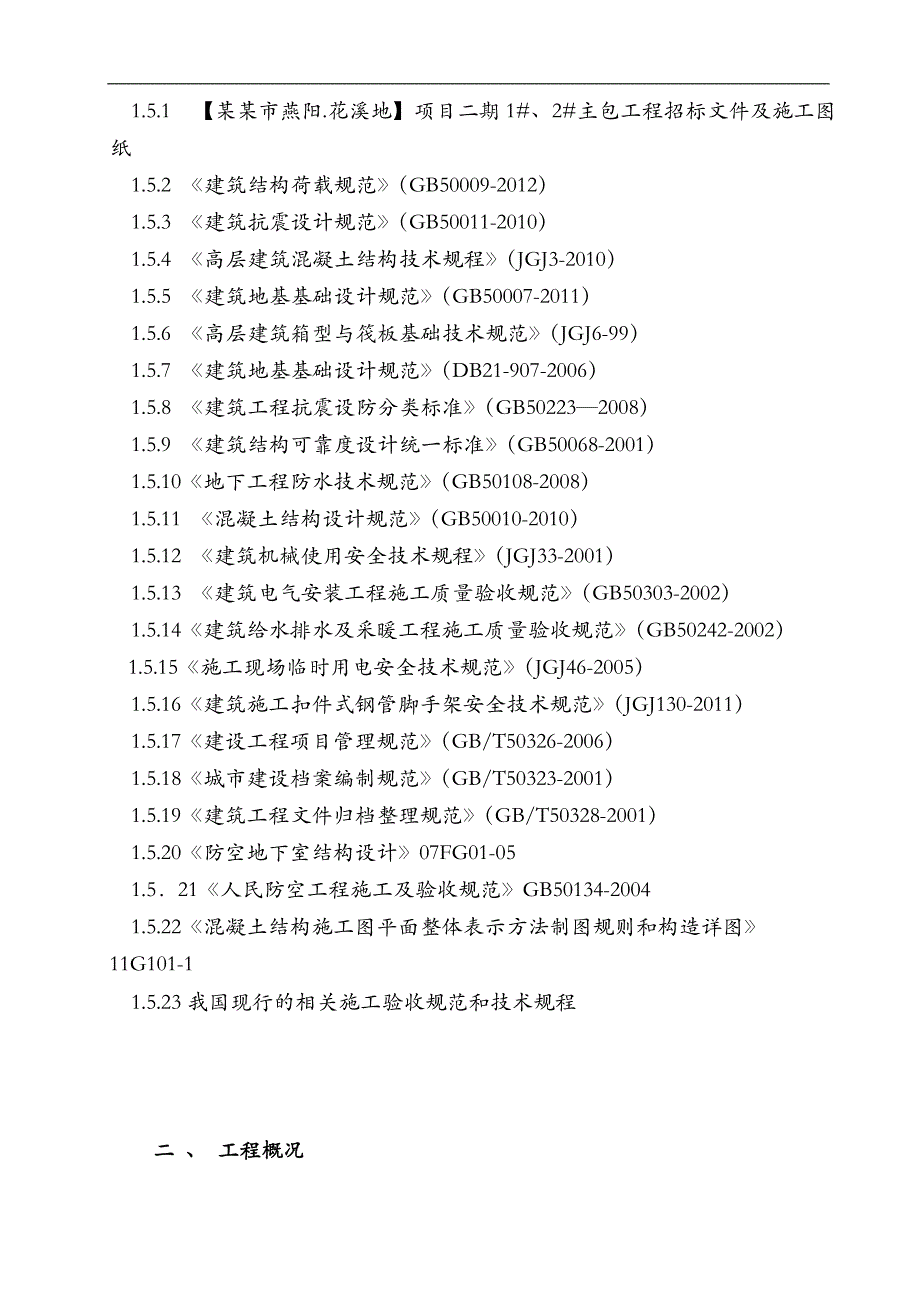

1、目 录一、编制依据2二 、 工程概况3三、施工准备51.组织机构及职责52.底板砼施工劳动力组织53.底板砼浇筑各项工作的人员安排64.施工现场平面布置及准备65.施工机械准备66.技术准备77.材料准备78.测量放线8四、施工技术措施81.底板和标准层施工段划分82.底板砼原材及供应103.浇筑前的准备114.砼浇筑125.大体积混凝土测温146.混凝土试块和养护157.施工缝的留设与处理168.施工中防止大体积混凝土产生裂缝的措施179.成品保护措施18五、安全与环保措施191、安全措施192、环保措施20 一、编制依据1.5.1 【某某市燕阳.花溪地】项目二期1#、2#主包工程招标文件及

2、施工图纸1.5.2 建筑结构荷载规范(GB50009-2012)1.5.3 建筑抗震设计规范(GB50011-2010)1.5.4 高层建筑混凝土结构技术规程(JGJ3-2010)1.5.5 建筑地基基础设计规范(GB50007-2011)1.5.6 高层建筑箱型与筏板基础技术规范(JGJ6-99)1.5.7 建筑地基基础设计规范(DB21-907-2006)1.5.8 建筑工程抗震设防分类标准(GB502232008)1.5.9 建筑结构可靠度设计统一标准(GB50068-2001)1.5.10地下工程防水技术规范(GB50108-2008)1.5.11 混凝土结构设计规范(GB50010-

3、2010)1.5.12 建筑机械使用安全技术规程(JGJ33-2001)1.5.13 建筑电气安装工程施工质量验收规范(GB50303-2002)1.5.14建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)1.5.15施工现场临时用电安全技术规范(JGJ46-2005)1.5.16建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)1.5.17建设工程项目管理规范(GB/T50326-2006)1.5.18城市建设档案编制规范(GB/T50323-2001)1.5.19建筑工程文件归档整理规范(GB/T50328-2001)1.5.20防空地下室结构设计07FG01

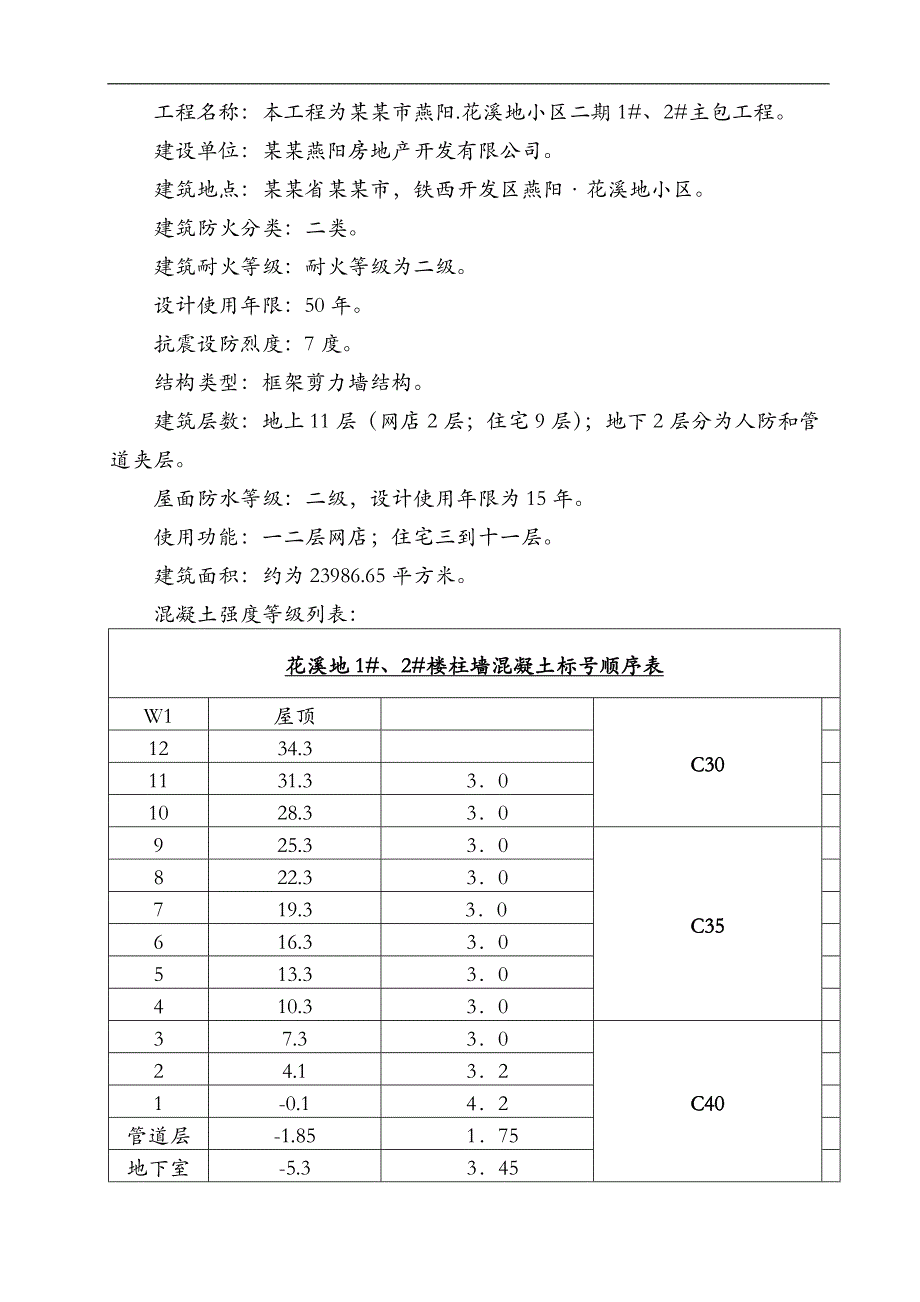

4、-051.521人民防空工程施工及验收规范GB50134-20041.5.22混凝土结构施工图平面整体表示方法制图规则和构造详图11G101-11.5.23我国现行的相关施工验收规范和技术规程二 、 工程概况工程名称:本工程为某某市燕阳.花溪地小区二期1#、2#主包工程。建设单位:某某燕阳房地产开发有限公司。建筑地点:某某省某某市,铁西开发区燕阳花溪地小区。建筑防火分类:二类。建筑耐火等级:耐火等级为二级。设计使用年限:50年。抗震设防烈度:7度。结构类型:框架剪力墙结构。建筑层数:地上11层(网店2层;住宅9层);地下2层分为人防和管道夹层。屋面防水等级:二级,设计使用年限为15年。使用功能

5、:一二层网店;住宅三到十一层。建筑面积:约为23986.65平方米。混凝土强度等级列表:花溪地1#、2#楼柱墙混凝土标号顺序表W1屋顶C301234.31131.3301028.330925.330C35822.330719.330616.330513.330410.33037.330C4024.1321-0.142管道层-1.85 175地下室-5.3 345层号标高H(m)楼层标高(m)墙、柱强度等级筏板基础均为C35补偿收缩混凝土,筏板、构造地板抗渗等级为P6.梁、板混凝土强度等级W1屋顶1234.330C251131.3301028.330925.330822.330719.33061

6、6.330513.330410.33037.33024.1321-0.142管道层-1850 175C30楼层标高H(m)楼层标高(m)梁、板强度等级地下室人防剪力墙混凝土强度等级为C40,抗渗等级为P6三、施工准备1.组织机构及职责总负责:付治军总指挥:潘树江现场指挥: 王长禄 施工技术总监督:庞恒仁过程拍照、录像: 史特基坑上技术监督对接、混凝土质量检测、试块制作:王晓宇、李闯、宁瑜城、潘良辉搅拌站监督:张外调、刘内调浇筑过程混凝土量统计、报送:陈雷 水电供应保障: 于学宾、焦景海后勤保障:陈锋 2.底板砼施工劳动力组织序号工种每班人数备用合计1混凝土工187252架子工4263抹灰工62

7、84木工4265钢筋工84126养护工4267指挥4268后勤4269电工21310交通指挥2133.底板砼浇筑各项工作的人员安排项目经理部对底板大体积砼的浇筑、养护等各项工作做出总部署,配备包括管理人员在内的两套人员,负责管理、监督控制砼的施工过程、施工顺序、底板砼的施工质量。序号管理职责值班时间(白班)值班时间(夜班)1施工总指挥1人1人2现场协调1人1人3质量负责1人1人4质检员1人1人5试验员1人1人6测温记录2人2人7标高、轴线测量2人2人8现场临电2人2人4.施工现场平面布置及准备4.1作业场地:底板砼浇筑采用二台汽车泵,均布置在基坑北侧道路上,另外有一台汽车式混凝土输送泵随现场需

8、求随时调配。4.2现场临水、临电、消防用水已接驳完毕。4.3砌筑完底板周围的砖胎膜,并在砖胎模内侧抹1:3水泥砂浆。4.4按照规范和设计要求绑扎完底板钢筋和墙、柱插筋,并验收合格。4.5支设好300mm高导墙模板,导墙混凝土同底板混凝土同时浇筑。5.施工机械准备机械设备一览表序号设备材料名称单位数量性能1固定式塔吊台247米臂长2混凝土地泵台280m3/h备用3混凝土布料机台2备用4汽车泵台2正常使用5混凝土振动棒根52.2kw(臂长810米)6混凝土罐车辆157塑料250006.技术准备6.1施工技术人员熟悉图纸,了解设计意图,编制月、周施工进度计划。6.2对原建筑控制网,水准点标高进度复测

9、,放出底板控制标高。6.3做好各种原材料的取样检验和试验,砼强度试配及钢筋焊接、连接件的试验。6.4编制底板工程的施工预算,为备料提供数据。6.5完成施工技术方案及安全技术的交底工作。7.材料准备7.1根据编制的底板工程的预算和钢筋翻样,依次组织钢筋,钢套筒进场,钢筋加工。7.2钢筋的级别、直径必须符合设计要求及国家标准,应有出厂质量证明及复试报告。7.3钢套筒的材质为45优质碳素结构钢,其力学性能应满足s=225350Mpa,b=375500Mpa,延伸率不小于20%。套筒应有出厂合格证,分批验收。钢筋机械连接接头质量符合国家的相应规范或规程。7.4砼养护所需塑料薄膜、针刺棉毡保温被等材料按

10、计划组织进场。主要材料准备明细表序号材料名称规格、型号单位数量用途1塑料薄膜m225000砼养护覆盖2草帘子m225000砼养护覆盖8.测量放线8.1测量仪器的准备测量仪器:激光铅垂仪1台,经纬仪2台,水准仪4台,100m长钢卷尺2把,5米标尺4根。以上设备应预先进行检验,计量合格,以确保测量用具的精度。8.2标高的测设依据现场引入的水准点用水准仪和标尺将底板标高引测至基坑边,用红三角标识,标出绝对标高和相对标高。基础底板施工的标高控制点引至基坑内侧护坡砼表面,以便于引测。8.3轴线的投测底板施工的轴线在底板筋绑扎前,投测在防水保护层上,主要轴线及墙柱定位边线弹出黑墨线,并用红油漆涂标。投测的

11、纵、横线各不少于2条,经角度、距离校核无误放出其他轴线和墙柱外包边线、电梯井线、集水坑。墙柱筋插入前将其边线用红油漆标于底板上层筋上,以保证其位置正确。四、施工技术措施1.底板和标准层施工段划分1.1地下室底板总面积约为2900m2,底板砼总量约3000m3,要采取有效措施,严控砼内外温差不大于25,防止出现温度和收缩裂缝。为控制裂缝的展开,着重控制温升,延缓降温速率,减小砼的收缩,以及采取设计构造措施,来取得良好效果。底板设计共有3个后浇带,采用止水钢板规格为300mm3mm,按照后浇带把底板分成4个施工段,每个施工段一次性浇筑砼。1.2地上部分约占20000 m2,混凝土浇筑与振捣的一般要

12、求砼自上下落的高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶等。浇筑砼时应分段分层分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定。浇筑工作应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层砼凝结之前,将次层砼浇筑完毕。一般超过2h应按施工缝处理。浇筑时应经常观察模板、钢筋、预留空洞、预埋件和插筋等有无移动、变形情况。发现问题应立即处理,并应在浇筑砼凝结前整改好。柱砼浇筑柱混凝土应分层振捣,每层厚度不得大于50cm,振捣棒不得触动钢筋。柱混凝土应一次浇筑完毕,如需留置施工缝时,应在主梁下面,在与梁板整体浇筑时,亦应在浇筑完毕后停歇1-1.5h,使其获得初步沉实,再继续浇筑

13、。梁板砼浇筑梁板应同时浇筑,浇筑方法应由一段开始用“赶浆法”。梁柱钢筋较密时,浇筑时用小粒径同等强度的混凝土浇筑。并用小振捣一起振捣。剪力墙混凝土浇筑如柱墙混凝土强度等级相同,可以同时浇筑,反之则应先浇筑柱桶,预埋剪力墙钢筋,待柱拆模后再进行浇筑。剪力墙浇筑前,先在底部均匀浇筑5cm后与墙体混凝土成分相同的水泥砂浆。浇筑墙体混凝土应连续进行,间隔时间不应超过2h,每层浇筑厚度控制在60cm左右。楼梯混凝土浇筑楼梯混凝土浇筑自下而上浇筑,先振实底板混凝土,达到踏步位置,在预踏步混凝土一起浇筑。三、2.底板砼原材及供应2.1混凝土原材料的选择水泥:根据我公司施工大体积砼的经验,选用P.O42.5#普通硅酸盐水泥,这种水泥为低碱水泥,各项性能指标比较稳定,而且货源比较充足。在混凝土中掺入粉煤灰和矿粉,尽量使水泥用量降至最

展开阅读全文
