《某工程给排水施工方案.doc》由会员分享,可在线阅读,更多相关《某工程给排水施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

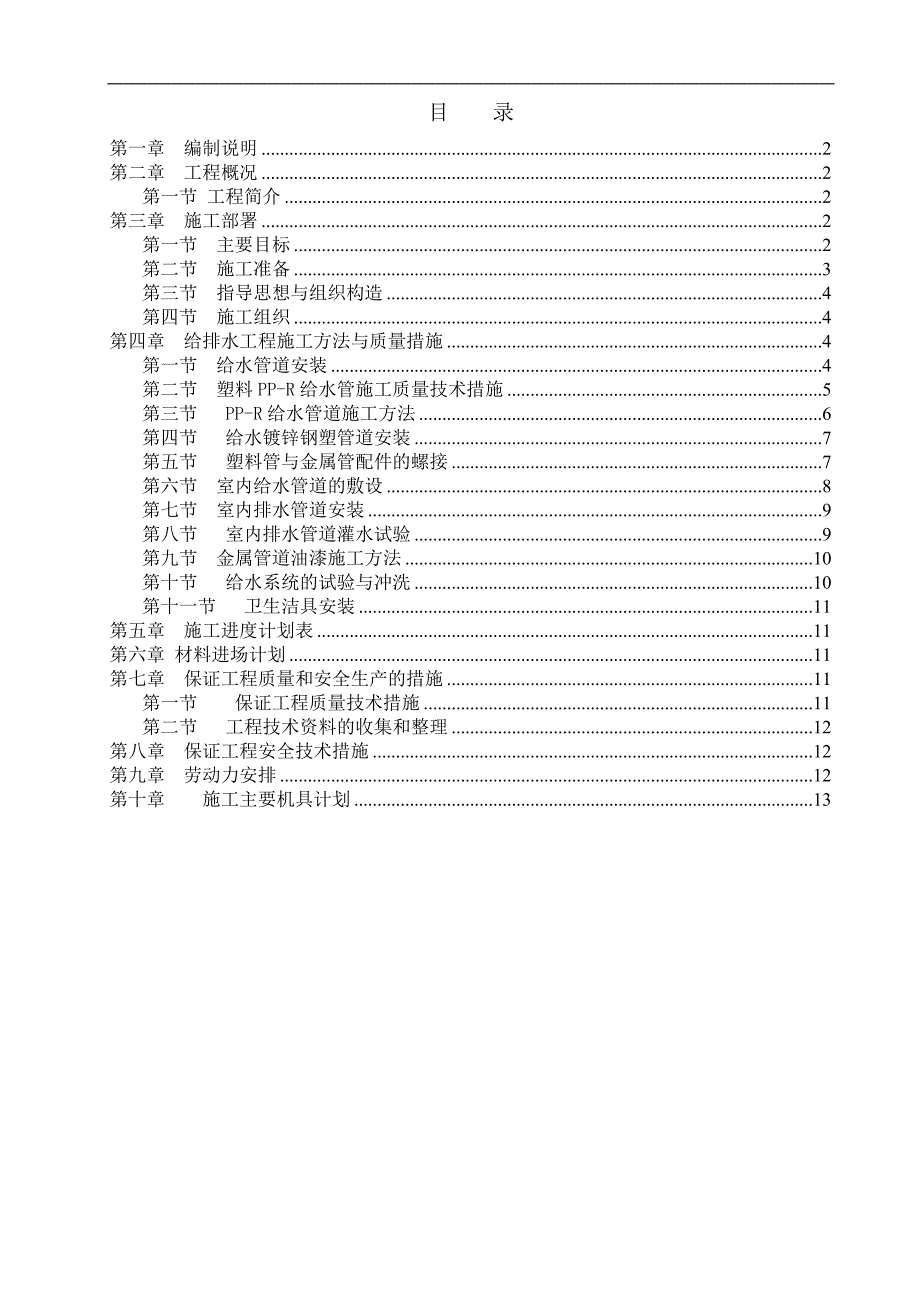

1、 某某四标段工程 施工方案编制人: 审核人: 编制单位: 编制日期: 目 录第一章 编制说明2第二章 工程概况2第一节 工程简介2第三章 施工部署2第一节 主要目标2第二节 施工准备3第三节 指导思想与组织构造4第四节 施工组织4第四章 给排水工程施工方法与质量措施4第一节 给水管道安装4第二节 塑料PP-R给水管施工质量技术措施5第三节 PP-R给水管道施工方法6第四节 给水镀锌钢塑管道安装7第五节 塑料管与金属管配件的螺接7第六节 室内给水管道的敷设8第七节 室内排水管道安装9第八节 室内排水管道灌水试验9第九节 金属管道油漆施工方法10第十节 给水系统的试验与冲洗10第十一节 卫生洁具安

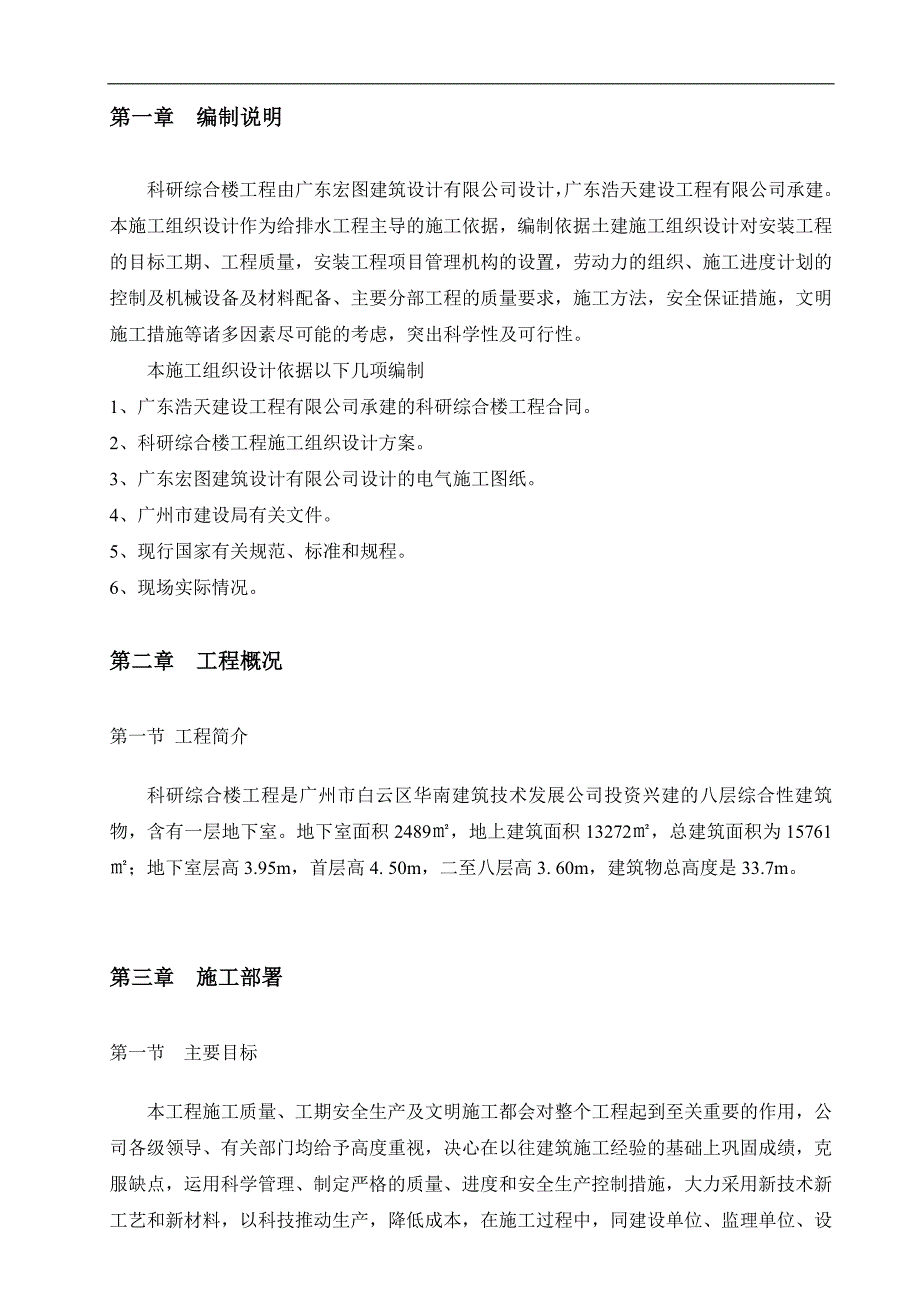

2、装11第五章 施工进度计划表11第六章 材料进场计划11第七章 保证工程质量和安全生产的措施11第一节 保证工程质量技术措施11第二节 工程技术资料的收集和整理12第八章 保证工程安全技术措施12第九章 劳动力安排12第十章 施工主要机具计划13第一章 编制说明科研综合楼工程由广东宏图建筑设计有限公司设计,广东浩天建设工程有限公司承建。本施工组织设计作为给排水工程主导的施工依据,编制依据土建施工组织设计对安装工程的目标工期、工程质量,安装工程项目管理机构的设置,劳动力的组织、施工进度计划的控制及机械设备及材料配备、主要分部工程的质量要求,施工方法,安全保证措施,文明施工措施等诸多因素尽可能的考
3、虑,突出科学性及可行性。本施工组织设计依据以下几项编制1、 广东浩天建设工程有限公司承建的科研综合楼工程合同。2、 科研综合楼工程施工组织设计方案。3、 广东宏图建筑设计有限公司设计的电气施工图纸。4、 广州市建设局有关文件。5、 现行国家有关规范、标准和规程。6、 现场实际情况。第二章 工程概况第一节 工程简介科研综合楼工程是广州市白云区华南建筑技术发展公司投资兴建的八层综合性建筑物,含有一层地下室。地下室面积2489,地上建筑面积13272,总建筑面积为15761;地下室层高3.95m,首层高4. 50m,二至八层高3. 60m,建筑物总高度是33.7m。第三章 施工部署第一节 主要目标本
4、工程施工质量、工期安全生产及文明施工都会对整个工程起到至关重要的作用,公司各级领导、有关部门均给予高度重视,决心在以往建筑施工经验的基础上巩固成绩,克服缺点,运用科学管理、制定严格的质量、进度和安全生产控制措施,大力采用新技术新工艺和新材料,以科技推动生产,降低成本,在施工过程中,同建设单位、监理单位、设计单位和制件单位密切合作继续推动项目施工、责任到人,实行目标管理,精心组织施工,确保优质、高效、高速、安全、文明生产,因此,我公司制订以下各项指标。一、 工期:确保合同内时间完成全部项目。二、 质量:单位工程质量达到优良标准。三、 安全:按广东省五无标准(无死亡、无重伤、无火灾、无中毒、无倒塌
5、)严格按建设部标三规范组织施工。四、 文明施工:严格按建设局的文件执行。五、 效益:取得良好的社会效益。第二节 施工准备一、 施工准备1、 组织各个专业人员熟悉图纸,对设计施工图纸进行自审、熟悉和掌握设计意图,土建安装各专业互相联系对照,发现问题提前与建设单位、设计单位协商,参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。2、 编制施工图预算。根据施工图计算分部分项工程量,按规定套用施工定额,计算所需材料的详细用量,人工用量、机械设备用量,以便做进度计划和材料供应计划,更好地控制成本,减少消耗。3、 根据项目施工内容,拟定加工及定货计划。4、 做好技术交底工作,每一道工序施工前,均
6、需进行技术交底,施工计划、技术交底各专业均采用三级制,即各专业工程技术负责人,一专业工长,一各班组长,技术交底均有书面文字及图表,级级交底签字,并要结合具体操作部位,关键部位的质量要求,操作要点及注意项目等详细的的讲述交底,工长接受后应反复地向作业班级进行交底,班组长在接受后应组织工人认真讨论,全面理解施工意图、确保工程的质量和进度。二、 生产准备1、 建筑材料及安全防护用品准备。对电线管、钢管、UPVC、给排水管设备及特殊材料等均应根据实际情况做好计划,分批进场,编制各项材料计划表,对各种材料的入库、保管的出库制订完善的管理办法,同时加强防盗、防火的管理。2、 施工机具的准备。施工计划中投入
7、的施工机械的准备施工中所需的各种小型设备均齐全完好,无须采购。3、 施工管理人员进场后,做好准备工作,含有关单位做好施工现场的有关移交手续。4、 安装项目部配合项目经理部安装临时用电,临时用水的敷设安装、调试,做好施工用水用电的准备。第三节 指导思想与组织构造组建安装项目部本工程拟实行项目部施工管理,组织精明强干的安装管理人员、技术人员和专业工长组成安装项目部,安装项目管理层由安装技术负责人安全主管、材料主管、工程质量组织成员,对各生产施工要素实施全过程的动态管理。作业层人员的配备,施工人员均挑选有丰富经验和劳动技能的正式职工和合同工、分工程组织作业班组,挑选技术过硬、思想素质好的正式职工带班
8、。第四节 施工组织科研综合楼工程安装项目较多,工期紧迫,为了优质、安全、高速、低耗地完成全部安装施工任务,必须对整个施工过程做科学严密的部署。一、 施工工段划分:在工程安装、工程施工中按工作队管理模式使命项目部具体计划,室内、室外工程等安装单位工程配土建工段分别施工、各安装单位施工段间平行施工,配合土建适应穿插进行安装。二、 施工程序安装工程以土建为基础,根据工程计划总进度,配合土建工程整体施工、水电、消防等安装做到下列安装程序的安排。施工准备主体预埋管道安装室外工程室内管道零星收尾工程竣工 第四章 给排水工程施工方法与质量措施第一节 给水管道安装、 管道穿越建筑物的地下室基础墙,楼板和暗装的
9、墙槽应配合土建预留、埋设、位置符合要求,坐标标高正确。、 钢管穿越楼板,地下室连续混凝土应预埋套管,套管直径经管径大2号,顶部高出地面20mm,底部与楼板地面平齐,地下室外连续混凝土应做防水套管,防水套管用5mm钢板制作防水翼环,防水翼环按套管的规格用气割割好孔洞,套在套管中间,双面焊接在套管上,焊缝与套管两面用沥青防腐漆二遍防腐,套与管道的空隙应用棉绳或沥青油麻石棉水泥封填凿打严密。、 管道安装:() 根据设计图管道的测量的标高,走向制作支架,支架制作严禁用气割割断,割孔应用砂轮机、台钻等工具。制作支架按测量好标高把前后支架安装好,用纱线拉平吊垂直安装,中间支架、吊托架间距,按管道管径大小与
10、施工规范施工,有阀门两边加密支架安装。() 水平干管道安装,在安装层的结构顶板完成后进行,沿管线的吊托架卡件均安装牢固,位置正确,按现场测量制作好的管段逐段安装,按图安装各类阀门,阀门安装位置准确,容易检修,朝向正确。() 立管安装应在主体结构完成后进行,高层建筑在主体结构达到安装条件后适当插入安装,每层应有明确的标高线,连接按现场测量制作好的管段逐段向上安装,竖井内法兰焊接钢管,因场地操作不方便,应分段吊装焊接,然后在适当的位置拼装焊接。第二节 塑料PP-R给水管施工质量技术措施材料的质量要求与检验、 生活用水塑料管道选用的管材应具备卫生检验部门的检验报告或认证文件,具有质量检验部门的质量合
11、格证,并应有明显标志表明生产厂家的名称和规格。包装上应标有批号、数量、生产日期和检验代号。、 管材和管件颜色应一致,无色泽不匀及分解变色线,内外壁应光滑、平整、无气泡、裂口、裂纹、脱皮和严重冷斑及明显的纹痕,凹陷。、 管件的壁厚不得小于相应管材的壁厚。、 管材和管件的承插熔接接面,必须表面平整,尺寸准确,以保证接口的密封性能。、 塑料管道与金属管配件连接的塑料转换接头所承受的强度实验压力不应低于管道的实验压力,其所承受的水密性实验压力不应低于应低于管道的系统工作压力,其螺纹应符合现行国家标准的规定。螺纹应完整,如果断丝或缺丝,不得大于螺纹扣数的10%。不得在塑料管材及管件上直接套丝。、 管材和
12、管件应在同一批中抽样进行规格尺寸及必要的外观性能检查。如不能达到规定的质量要求,应按国家标准,由指定的检测单位进行检验。、 不得使用有损坏迹象的材料,长期存放的材料,在使用前必须进行外观检查,若发现异常,应进行技术鉴定或复检。、 管道电熔连接时,应采用管道生产厂的电熔管件,并由生产厂提供专用配套的电熔连接机具。电熔连接机具应安全可行,便于操作,并附有产品合格证书和使用说明书。第三节 PP-R给水管道施工方法、 管道安装前,应了解建筑物的结构,熟悉设计图纸及其他工程的配套措施,安装人员必须熟悉PP-R塑料管的一般性能,掌握基本的操作要求,严禁盲目施工。、 管道安装前,应对材料的外观和接头配合的公
13、差还是误差进行仔细的检查,必须清除管材及管件内外的污垢,沥青等有机污染物与塑料管材管件的接触。、 当管道采用电熔连接时,应符合下列规定:A、 应保持电熔管件与管材的熔合部位不受潮;B、 电熔承插连接管材的连接端应切割垂直,并应用洁净棉布擦净管材的连接面上的污物,并标记插入深度,割除其表皮;C、 校直两对应在连接件,使其处于同一轴线上。D、 电熔连接机具与电熔管件的导线连通应正确。连接前,应检查通电加热的电压,加热时间应符合电熔连接机具与电熔管件生产厂家的有关规定。E、 在熔合及冷却过程中,不得移动、转动电熔管件饿熔合的管道,不得在连接件上施行任何压力。F、 电熔连接的标准加热时间应由生产厂家提
14、供,并应随环境温度的不同而加以调整。若电熔机具有温度自动补偿功能,则不需调整加热时间。、 管道系统安装间断或完毕的敞口处,应随时封堵。、 管道穿墙壁,楼板及嵌墙暗敷设时,应配合土建预留孔槽。其尺寸设计无规定时,预留孔洞尺寸宜较管外径大50-100mm。嵌墙暗管墙槽尺寸的宽度宜为de+600mm,深度宜为de+300mm,架定管顶的净空不宜小于100mm。、 管道穿过地下室或地下构筑物外墙时,应采取严格的防水措施。、 塑料管与金属管配件,阀门等的连接应采用螺纹连接或卡箍式连接。、 管道的熔接接头应牢固,并留有2-3扣螺纹。、 管道系统的横管宜有2%-5%的坡度向泄水装置。、 断管工具宜选用细齿锯或专用割刀机具。、 断管时,断口应平整,并垂直与管轴线。、 应去掉断口处的毛刺和毛边,并倒角。倒角坡度宜为10-15,倒角坡度宜为2.5-3.0mm。、 配管时应先对承插口的配合程度进行检验。将承口进行试插,自然试插深度以承口长度的1/2-1/3为宜,并作出标记。、 管道熔接时,应使用鬃刷或尼龙刷。用于擦抹承接口的干布不得带有油腻及污垢。、 先用干布将承、插口处熔接表面擦净。粘接表面有油污,可用干布蘸清洁剂将其擦净。熔接表面不得有尘埃、水迹及油污。、 熔接操作时,必须承口、插口同时进
