《某建筑工程全轻混凝土楼面施工方案.doc》由会员分享,可在线阅读,更多相关《某建筑工程全轻混凝土楼面施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

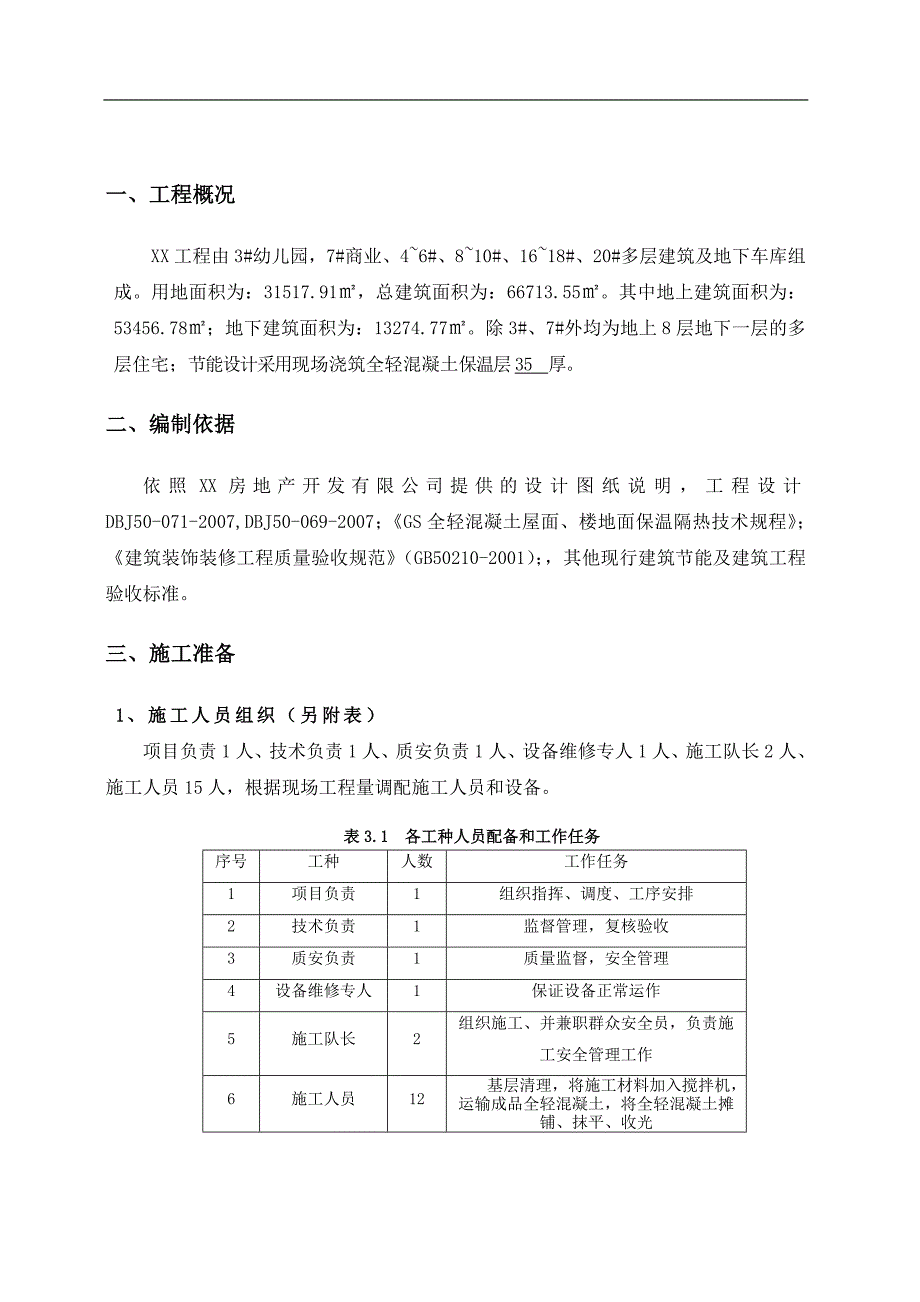

1、XX工程全轻混凝土楼地面施工方案重庆XX建筑工程有限公司2014年6月20日目 录一、工程概况1二、编制依据1三、施工准备11、施工人员组织(另附表)12、隔热材料13、工具准备2四、施工进度计划 2五、产品应用范围 2六、安全施工保证措施 2七、施工工艺流程 3八、施工注意事项 5九、施工工艺及难点 5十、养护 6十一、成品保护 6十二、中间工序及质量控制6十三、工程质量验收 7十四、保工期目标的主要措施7十五、安全施工保证措施 8 一、工程概况XX工程由3#幼儿园,7#商业、46#、810#、1618#、20#多层建筑及地下车库组成。用地面积为:31517.91,总建筑面积为:66713.
2、55。其中地上建筑面积为:53456.78;地下建筑面积为:13274.77。除3#、7#外均为地上8层地下一层的多层住宅;节能设计采用现场浇筑全轻混凝土保温层35 厚。二、编制依据 依照XX房地产开发有限公司提供的设计图纸说明,工程设计DBJ50-071-2007,DBJ50-069-2007;GS全轻混凝土屋面、楼地面保温隔热技术规程;建筑装饰装修工程质量验收规范(GB50210-2001);,其他现行建筑节能及建筑工程验收标准。三、施工准备1、施工人员组织(另附表)项目负责1人、技术负责1人、质安负责1人、设备维修专人1人、施工队长2人、施工人员15人,根据现场工程量调配施工人员和设备。
3、表3.1 各工种人员配备和工作任务序号工种人数工作任务1项目负责1组织指挥、调度、工序安排2技术负责1监督管理,复核验收3质安负责1质量监督,安全管理4设备维修专人1保证设备正常运作5施工队长2组织施工、并兼职群众安全员,负责施工安全管理工作6施工人员12 基层清理,将施工材料加入搅拌机,运输成品全轻混凝土,将全轻混凝土摊铺、抹平、收光2、主要材料1. 干粉料:RQ全轻混凝土保温干粉料是通过采用干混设备将水泥、粉煤灰、乳胶粉、纤维素醚、聚丙烯纤维、灰钙、木纤维等制成干粉料(A料);2、轻集料:各种级配的陶粒、陶砂、蛭石、防水剂、微膨胀剂制成轻集料(B料)。产品性质:RQ全轻混凝土是一种新型保温
4、材料,具有轻质高强、隔热保温、防火、隔音、减震等特性,降低结构内保温层的使用温度也可以隔绝保温材料中有机成分,受太阳光的直接照射,有效地保护保温层中的有机材料,防止老化,从而起到更好、更长期的保温作用;材料均应有出厂合格证,出厂性能报告,产品使用说明等,并按规定做相关的进场检验。3、工具准备1、专用设备:全轻混凝土专用成套设备、打毛设备、水管、量墨盒、扫帚、铁钉、锤子、锯子、手套、2m长木工尺;2、 普通工具:吹(吸)尘器、开刀、钢丝刷、抹子、滚刷、量具、台称、铁桶及其配套的施工设施;四、施工进度计划配合其它工序的进度进行施工,外墙装饰脚手架施工拆除完成后进入地坪保温隔热层施工,保温隔热层每台
5、设备每天完成800-1000m2;根据施工进度计划安排,根据各栋号完成情况依次穿插浇筑其它楼栋全轻混凝土。由总包单位安排好穿插施工计划;五、产品应用范围:RQ全轻混凝土用于地面、屋面节能工程的水泥类基层及整体面层,合理施工厚度为40-50mm。与普通楼地面系统相比易施工,不需要做垫层和找平层,施工简单。六、产品优点:1保温性能优:热阻约为普通混凝土的611倍。2密度低:干表观密度为800 1200 kg /m3,是普通混凝土密度的1/51/8,可减轻建筑物整体荷载,提高结构的抗震性能。 3. 抗压强度高:抗压强度大于15MPa,符合楼地面混凝土的使用要求。 4. 施工工序简单:与泵送混凝土施工
6、方法一致,无需其他找平层。5. 隔音效果佳:全轻混凝土中包含大量的轻集料,且分布均匀,吸音能力为0.150.32%,是普通混凝土的3倍,具备有效隔音的功能。 6. 整体性好:现场浇注施工,与主体工程结合紧密。 7. 防水性与抗冻性好 8. 变形性能好 9. 寿命长:与主体工程寿命相同。RQ全轻混凝土的物理力学性能 等级项目指标B09抗压强度标准值(Mpa)15.0导热系数W/mk0.28蓄热系数w/m2k2.91体积吸水率%20燃烧性能不燃,A级干燥收缩值mm/m0.36碳化系数0.75抗冻性F25质量损失%5抗压强度损失%20放射性检验内照射指数IRa1.0外照射指数Ir1.0基层清理,凿毛
7、七、 施工工艺流程 拉线打耙,标高控制特殊部位埋设分格条基层洒水湿润,涂刷界面砂浆将干粉料、轻集料加入搅拌机搅拌均匀将搅拌好的RQ全轻混凝土浇注在基面上赶平压实用A料配河砂加石粉提浆收光RQ全轻混凝土终凝前切割伸缩缝浇水养护7-14天验收A.0.2 RQ全轻混凝土系统地面保温构造详见下面图例。图A.0.2.1 地面构造图八、施工注意事项1. 施工前,施工队长必须对全体施工人员进行技术交底和安全教育;2. 装卸捣制设备时,要注意安全,不要砸伤手脚;3. 施工人员统一着装,佩戴安全帽,穿长衣、长裤、长筒靴,袖口、裤脚扎紧,戴乳胶手套或帆布手套等;4. 用电设施要有专人负责,捣制机械出现故障,要立即
8、切断电源,确保安全时进行维修;5. 吊运捣制材料时,思想要高度集中,防止意外事故发生;6. 避免在高温烈日下施工(温控:5Ct40C);7. 施工期间如遇到风、霜、雪、雨和低温应做好保护措施;8. 捣制时对污染器具、泵送管道要清洗干净,材料存放要有专人保管;9. 下班或吃饭前要洗手洗脸。九、施工工艺及难点9.1 在一般混凝土基面上浇筑RQ全轻混凝土,应先用混凝土凿毛机进行抓毛,阴阳角和渣子清理干净,不能有异物杂质,然后用高压水泵冲洗地面,充分发水不少于12小时。并拉线打耙做标高,控制一套房的平面高度相差不超10mm。9.2 严格按设计的强度和配合比要求施工;干粉料1:骨料1.65:水0.43。
9、9.3 在基层上涂刷一层界面砂浆,等待其初凝后(1224小时),保证其均匀密实。然后浇筑全轻混凝土。9.4 高温季节全轻混凝土浇筑的最高温度不得超过40。9.5 按照RQ全轻混凝土层的设计厚度,用水泥砂浆2m2m打出定点。9.6 全轻混凝土采用现场搅拌,在搅拌机内加入水和干粉料搅拌35分钟,再加轻集料搅拌510分钟。二者添加比例按配合比执行。之后将搅拌均匀的成品GS全轻混凝土倾倒在基砰上。9.7 采用分段流水作业摊铺RQ全轻混凝土,虚铺厚度为实际厚度的1.21.3倍,然后用长3米的铝合金刮杠初次抹平,用滚筒压实,再进行表面二次抹平。平整度用2m直尺检查,基面与直尺间的最大空隙不应超过5mm,且
10、每米长度内不得多于一处,空隙处只允许平缓的变化,根据天气情况约4-6小时后,用干粉料、河砂石粉配制浆料收光拉毛地面。9.8 浇筑完的RQ全轻混凝土采用洒水养护714天,养护期间严禁行走和在其上面堆积物品9.9 在RQ全轻混凝土接近终凝时,及时用切割机具切割分格缝,分格缝间距宜为3m3m,分格缝的宽度按5mm留置,深度同铺设的GS全轻混凝土厚度(注:分格缝在整体施工面积超过36m2才设置),也可直接切割十字缝。十、养护1. RQ全轻混凝土施工完24小时后应浇水养护;2. 喷水次数应能保持全轻混凝土处于湿润状态;3. 全轻混凝土养护时间为7-14天并形成养护记录,养护期内尽量避免人员在其上面行走及
11、禁止堆积物品,以免破坏其内部结构,影响隔热效果;十一、成品保护1. RQ全轻混凝土浇筑72小时以内,严禁上人踩踏;2. 在保养期间不得穿钉鞋在上行走,不能堆重物,不能在上面拉车,不得在其上面凿孔安装管道、支架等;3.保温层完工验收合格后,应避免在已完工的保温层上打眼凿洞,如确需打眼凿洞时,损坏的保温层应做重点密封处理;十二、中间工序及质量控制1. 工程质量自检、互检、交接检;优良的施工质量,是靠操作人员通过精心、熟练的施工技术做出来的。质量的优劣只有施工操作人员心中最有数,他们最清楚自己的产品质量,当然工人在自检时,由于技术水平和知识水平有限,不一定能够完全发现问题,所以要求班组长或施工员组织
12、小组内和同工种小组间进行互检,交流经验,小组除了对自己施工的产品进行检查外,还应对上道工序或分项工程进行交接检查,这不但严把了质量关,还明确了质量责任;2. 工程质量专业检查;当每一分项工程或每一层次施工完成后,由专业质量检查人员,根据验收评定标准进行检查,并检查原材料质保书、复检资料、施工记录。质量不合格的工程必须返工,修补使其达到合格要求,以确保保温隔热工程施工质量;3. 检查内容查看原始资料和记录内容;检查资料是否完整有效,数据是否准确,施工记录、自检记录、隐蔽工程记录是否完整、准确。4. 试块留设检验按设计配合比,制备RQ全轻混凝土,并留设9组试块进行如下项目检验:干表观密度 3组9块
13、(100100100)抗压强度 5组15块(100100100)导热系数 1组3块(30300300)十三、工程质量验收1一般规定(1). 全轻混凝土保温建筑地面工程质量验收应符合建筑节能工程施工质量验收规范(GB 50411)、建筑地面工程施工质量验收规范(GB50209)、轻骨料混凝土技术规程(JGJ 51)、企业标准中对楼地面保温隔热工程的有关规定。(2) 全轻混凝土建筑地面保温工程的施工,应在主体或基层质量验收合格后进行。施工过程中及时进行质量检查,施工完成后应进行地面建筑节能分项工程验收。(3)应对基层、被封闭的保温材料厚度、隔断热桥部位部位进行隐蔽工程验收,并有文字记录和必要的图像资料:(4)地面节能分项工程检验批划分应符合下列规定:检验批划分:参照建筑节能工程施工质量验收规范GB50411-2007中对地面节能工程的规定,结合本工程实际情况,决定以每四层划分一个检验批。2质量检验(1) 全轻混凝土工程质量所列技术性能的检测、试验和评定方法应按轻骨料混凝土技术规程(JGJ 51)标准规定的相应方法进行。(2)全轻混凝土拌
