某抹灰工程施工方案.doc

上传人:p** 文档编号:949025 上传时间:2024-05-16 格式:DOC 页数:13 大小:175.13KB
下载 相关 举报
某抹灰工程施工方案.doc_第1页
第1页 / 共13页
某抹灰工程施工方案.doc_第2页
第2页 / 共13页
某抹灰工程施工方案.doc_第3页
第3页 / 共13页
某抹灰工程施工方案.doc_第4页
第4页 / 共13页
某抹灰工程施工方案.doc_第5页
第5页 / 共13页
某抹灰工程施工方案.doc_第6页
第6页 / 共13页
某抹灰工程施工方案.doc_第7页
第7页 / 共13页
某抹灰工程施工方案.doc_第8页
第8页 / 共13页
某抹灰工程施工方案.doc_第9页
第9页 / 共13页
某抹灰工程施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某抹灰工程施工方案.doc》由会员分享,可在线阅读,更多相关《某抹灰工程施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

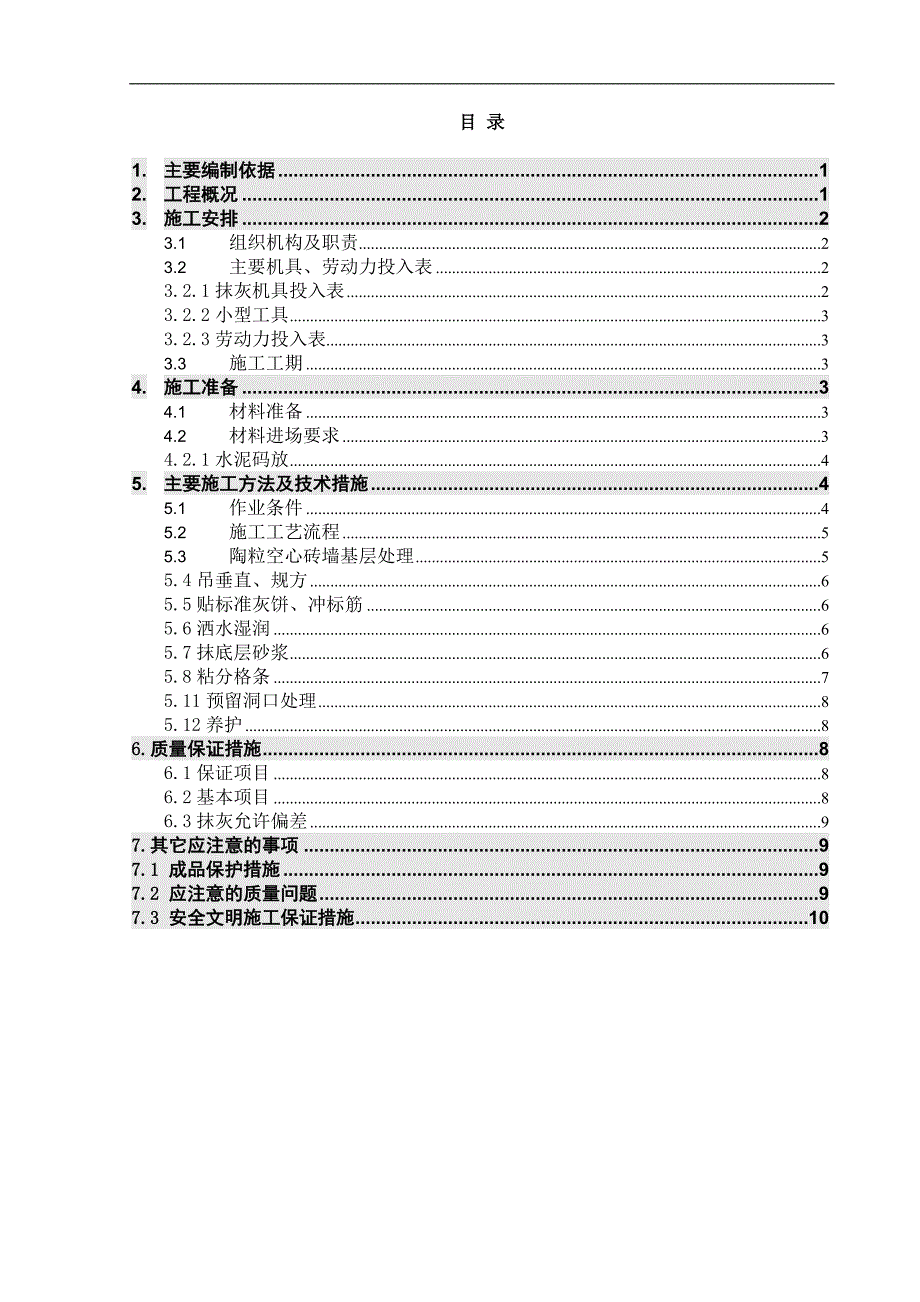

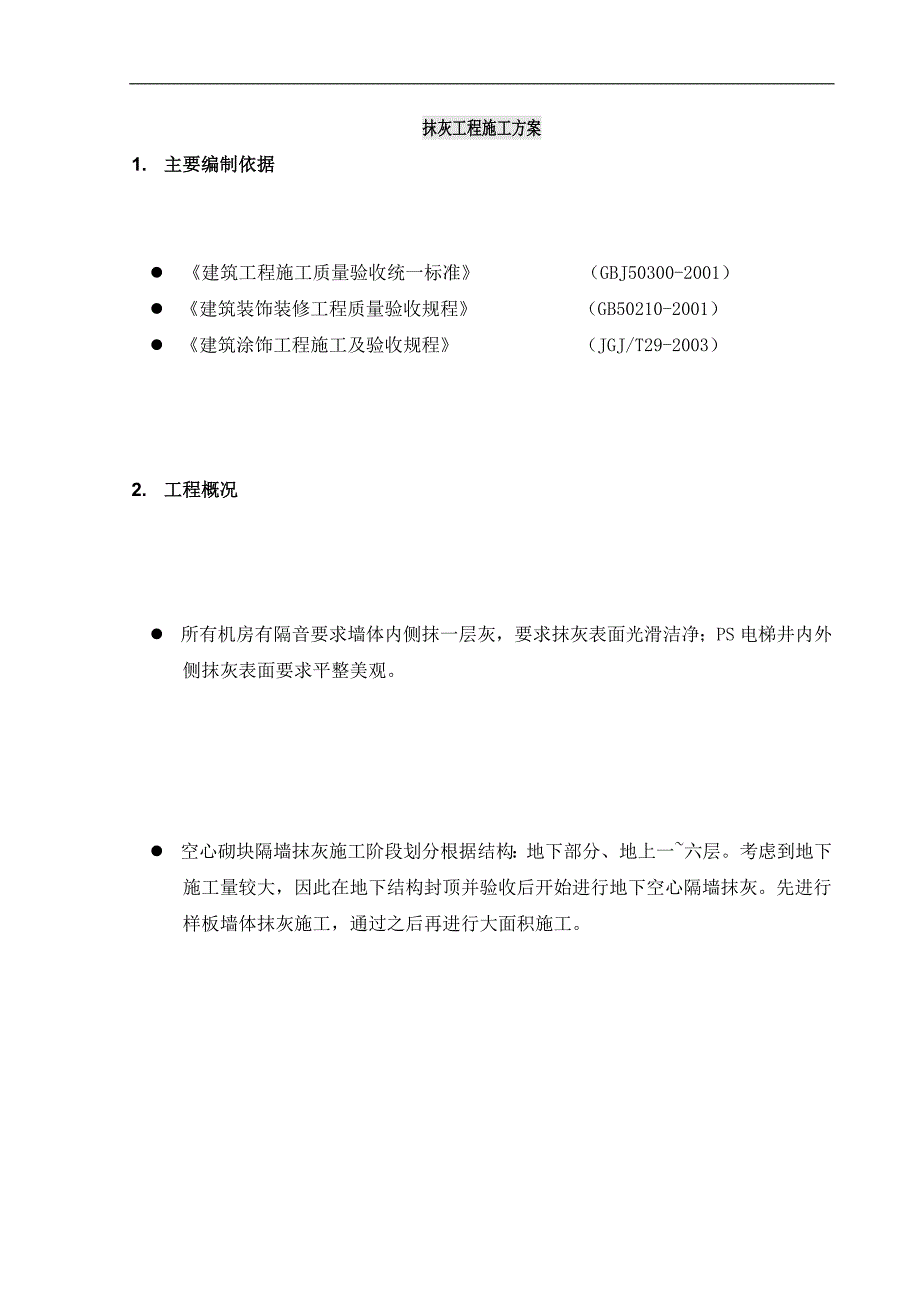

1、抹灰工程施工方案某某学院教研楼(南段)项目部目 录1.主要编制依据12.工程概况13.施工安排23.1组织机构及职责23.2主要机具、劳动力投入表23.2.1抹灰机具投入表23.2.2小型工具33.2.3劳动力投入表33.3施工工期34.施工准备34.1材料准备34.2材料进场要求34.2.1水泥码放45.主要施工方法及技术措施45.1作业条件45.2施工工艺流程55.3陶粒空心砖墙基层处理55.4吊垂直、规方65.5贴标准灰饼、冲标筋65.6洒水湿润65.7抹底层砂浆65.8粘分格条75.11预留洞口处理85.12养护86.质量保证措施86.1保证项目86.2基本项目86.3抹灰允许偏差97

2、.其它应注意的事项97.1 成品保护措施97.2 应注意的质量问题97.3 安全文明施工保证措施10抹灰工程施工方案1. 主要编制依据l 建筑工程施工质量验收统一标准 (GBJ50300-2001)l 建筑装饰装修工程质量验收规程 (GB50210-2001)l 建筑涂饰工程施工及验收规程 (JGJ/T29-2003)2. 工程概况l 所有机房有隔音要求墙体内侧抹一层灰,要求抹灰表面光滑洁净;PS电梯井内外侧抹灰表面要求平整美观。l 空心砌块隔墙抹灰施工阶段划分根据结构:地下部分、地上一六层。考虑到地下施工量较大,因此在地下结构封顶并验收后开始进行地下空心隔墙抹灰。先进行样板墙体抹灰施工,通过

3、之后再进行大面积施工。项目工程部项目经理对施工现场全面负责生产经理对施工作业层指挥施工队长组织现场工人施工操作工人现场施工3. 施工安排3.1 组织机构及职责3.2 主要机具、劳动力投入表3.2.1抹灰机具投入表抹灰机具计划投入表机具名称型号数量备注砂浆搅拌机0.2M3/台2台两塔楼各一台孔径5mm筛子2X2个小推车10X2台平锹20X2把2m靠尺板5X2把灰槽8X2个3.2.2小型工具l 除抹灰工一般常用的工具外,还应备有大杠、线坠、托灰板、阴阳角抹子、软毛刷、钢丝刷、筷子笔、粉线包、喷壶、胶皮水管、小水壶、水桶、分格条、扫帚、锤子、錾子。 3.2.3劳动力投入表 劳动力计划投入表序号劳动力

4、人数1抹灰工30X22力工15X23架子工10X24合计1103.3 施工工期l 地下室抹灰计划于4月1日6月1日;l 主楼F1F5层抹灰计划于5月1日6月1日l 主楼F6F30层抹灰计划于6月1日8月1日4. 施工准备4.1 材料准备l 水泥:PO32.5普通硅酸盐水泥。水泥必须有出厂合格证和材质报告。l 砂:中砂,用5mm筛网过筛,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱及其他有机物。l 其它掺合料:8407胶、外加剂、其掺量通过试验确定。l 根据施工图纸计算抹灰所需材料数量,提出材料进场的日期,在不影响施工用料的原则下,尽量减少施工用地,按照供料计划分期分批组织材料进场,材料的

5、加工要集中解决。4.2 材料进场要求4.2.1水泥码放 4.2.2砂的堆放4.3技术准备l 要熟悉图纸、施工规范,了解掌握抹灰的施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。l 按施工图纸和技术规程对操作者进行安全技术交底及作业技术交底。l 认真做好抹灰材料进场验收检验工作、复查材料材质证明及材料进场储存工作。l 做好抹灰施工的技术资料和施工过程中的检验记录。5. 主要施工方法及技术措施5.1 作业条件l 陶粒砌筑墙体砌筑完成后,至少沉降两周以上才能进行抹灰。l 必须经过有关部门进行主体结构工程质量验收,合格后方可进行抹灰工程,并弹好50cm水平线。l 抹灰前,应

6、检查陶粒砌块墙是否整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消火栓箱的位置是否正确,与墙体联结是否牢固。门口交底是否符合室内水平线标高。对连接处的缝隙应用1:3水泥砂浆分层嵌塞密实。l 大面积抹水泥砂浆施工前应先做样板,经验收合格,作为作业队施工中材料、工艺、质量的样板,并进行技术交底后方可组织施工。l 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200250mm,以减少抹灰接搓保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥颜色一致,严禁采用单排外架子,严禁在墙面上预留临时孔洞。l 抹灰前应先检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面弹出

7、抹灰层控制线,以作为打底的依据。5.2 施工工艺流程基层清理吊垂直、规方贴标准灰饼、冲标筋洒水湿润抹底层砂浆分隔条(先弹线)抹面层砂浆养护5.3 陶粒空心砖墙基层处理l 抹灰前检查陶粒空心砖墙体,对松动、灰浆不饱满的拼缝及梁板下的顶头缝,用掺水量10的8407胶水液砂浆填塞密实。对露于墙面的舌头灰刮净,凸出墙面不平整的部位剔凿平整。坑凹不平,空心砖缺楞掉角,设备管线槽、洞剔凿以后用砂浆整修密实、平顺。用吊线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。基层允许偏差(mm)项次平整内容允许偏差(mm)检查方法1表面平整度 2用2m靠尺检查2阴阳角垂直 2用2m垂直检测尺检查3阴阳角方正 2用

8、直角检测尺检查4立面垂直 3拉5m线,不足5m拉通线,用钢直尺检查5分隔缝深浅一致和横平竖直 1拉5m线,不足5m拉通线,用钢直尺检查5.4吊垂直、规方l 按墙上已弹的基准线,分别在门口角,垛墙面等处吊垂直,套方抹灰饼。并按灰饼冲筋。5.5贴标准灰饼、冲标筋l 用拖线板检测一遍墙面不同部位垂直、平整情况,以墙面的实际平整度决定灰饼和冲筋的数量。一般水平及高度间距以1.5m为宜。用1:3水泥砂浆,做成50mm见方的灰饼。灰饼厚度以满足墙面抹灰厚度1520mm为宜。上下灰饼用吊线板找垂直。水平方向用靠尺板或拉通线找平,先上后下。保证墙面上的灰饼表面处在同一平面内,作为冲筋的依据。l 冲筋:依据已贴

9、好的灰饼,从水平方向各灰饼之间用水泥砂浆冲筋,反复搓平,上下吊垂直。5.6洒水湿润l 将墙上浮土清扫干净,分数遍浇水湿润,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被空心砌块墙吸走,墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇二次)。以利于砂浆强度增长,不出现空鼓、裂缝。5.7抹底层砂浆l 陶粒空心砖应在前一天用水把墙面浇透并应及时抹灰,第一遍底灰应抹一道1:3水泥砂浆,厚度79mm,抹灰时不要将标筋碰坏,应分层分遍与所抹筋齐平,并用大杠将抹灰面刮平找直,木抹子搓平。用吊线板检查,要求垂直、平整,阴阳角方正。5.8粘分格条l 首先应按分格尺寸、弹线分格,粘分格条(

10、塑料条或木线条,用铁钉固定,宽度 1cm)。注意分格竖条粘贴位置应在所弹立线的一侧。防止左右乱粘。底层砂浆抹好后,即可粘分格条,条粘好后,即可抹面层砂浆,抹灰厚度分两次抹与分格条抹平。在用杠横竖刮平,木抹子搓毛,铁抹子压实压光,待表面无明水后,用刷子蘸水按垂直于地面方向轻刷一遍,使其面层颜色均匀一致。当抹灰墙体较长时,分格条应尽量置于两构造柱之间位置,并且间距不大于6米。保证分隔条宽度、深度均匀一致,条缝平整光滑、楞角整齐、横平竖直、通顺。5.9抹面层砂浆l 底层砂浆抹好后,第二天即可抹面层砂浆,首先应将墙面洇湿,按图示尺寸弹分格线,粘分格条。面层砂浆应采用1:2.5水泥砂浆,抹时先薄薄地刮一

11、层灰使其与底灰粘牢,紧跟抹第二道灰。并用杠横竖刮平,木抹子搓平,铁抹子溜光压实。待表面无明水后,用刷子蘸水按垂直于地面的同一方向,轻刷一遍,以保证面层抹灰的颜色均匀一致,避免和减少收缩裂缝。及时将分格条起出,待灰层干后,用素水泥浆将缝子勾好。l 面层抹灰应平整光滑,颜色均匀,抹纹应均匀一致。.l 在混凝土墙和混凝土加气砖交接处宜用嵌缝密封胶填塞密实。5.11预留洞口处理l 修抹墙面上的箱、槽、孔洞,当底层灰找平后,应立即把电气设备的箱、槽、孔洞用1:3水泥砂浆把槽、孔洞口周边修抹平齐、方正、光滑。管道后面平整、洁净。5.12养护l 水泥砂浆抹灰层应在潮湿的环境下养护。抹完后第二天应设专人用喷壶

12、浇水养护,时间至少一周。6.质量保证措施6.1保证项目l 所用的材料品种、性能、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、裂缝。面层无爆灰和裂缝等缺陷。6.2基本项目l 中级抹灰:表面光滑、洁净、接搓平整,线角顺直清晰,分格缝和灰缝平直、方正。l 孔洞、槽、盒尺寸正确、方正、整齐、光滑、管道后面抹灰平整。l 分格条(缝)宽度、深度均匀一致,条(缝)平整光滑、楞角整齐、横平竖直、通顺。6.3抹灰允许偏差 抹灰允许偏差(mm)项次项目允许偏差(mm)检查方法1立面垂直度3用2m垂直检测尺检查2表面平整度3用2m靠尺和塞尺检查3阴阳角方正3用直角检测尺检查4分

13、隔条(缝)直线度3拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度3拉5m线,不足5m拉通线,用钢直尺检查7.其它应注意的事项7.1 成品保护措施l 门窗框上残留的砂浆应及时清理干净。钢门窗框装前要粘贴保护模,嵌缝用砂浆应及时清理,并用洁净的棉丝将框擦净。l 翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损失,特别对边角处应钉木版保护l 推小车或搬运东西时不要碰坏口角和墙面。抹灰用的大杠和铁锹不要靠放在墙上。严禁踩踏窗台,防止损坏其棱角。l 各抹灰层在凝结前应防止曝晒、快干、水冲、撞击和振动,以保证其灰层有足够的强度。l 搬运物料及拆除脚

14、手架要轻抬、轻放,及时清除杂物,工具、材料码放整齐,不要撞坏和污染门窗、墙面。不许破坏地面面层,严禁在地面拌灰,避免硬伤。保护地面完好。7.2 应注意的质量问题l 粘结不牢 ,空鼓、裂缝:陶粒空心砖抹灰,最常见通病之一就是灰层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。由于砂浆在强度增长、硬化过程中,自身产生不均匀的收缩,形成干缩裂缝。改进措施,可采用喷洒防裂剂或涂刷8407胶素水泥浆。增加粘结作用,减少砂浆的收缩,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决陶粒空心砖空鼓、裂缝的关键。为解决好空鼓,开裂等质量问题,应从三方面解决,第一,施工前的浇水、清理;第二,施工操作分层分遍压实,需认真、不马虎;第三,施工后及时浇水养护,并注意施工地点的洁净。l 抹灰配合比使用不合适;底灰的强度太高,使灰层出现空鼓、开裂。改进办法:各层灰的配合比要

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
