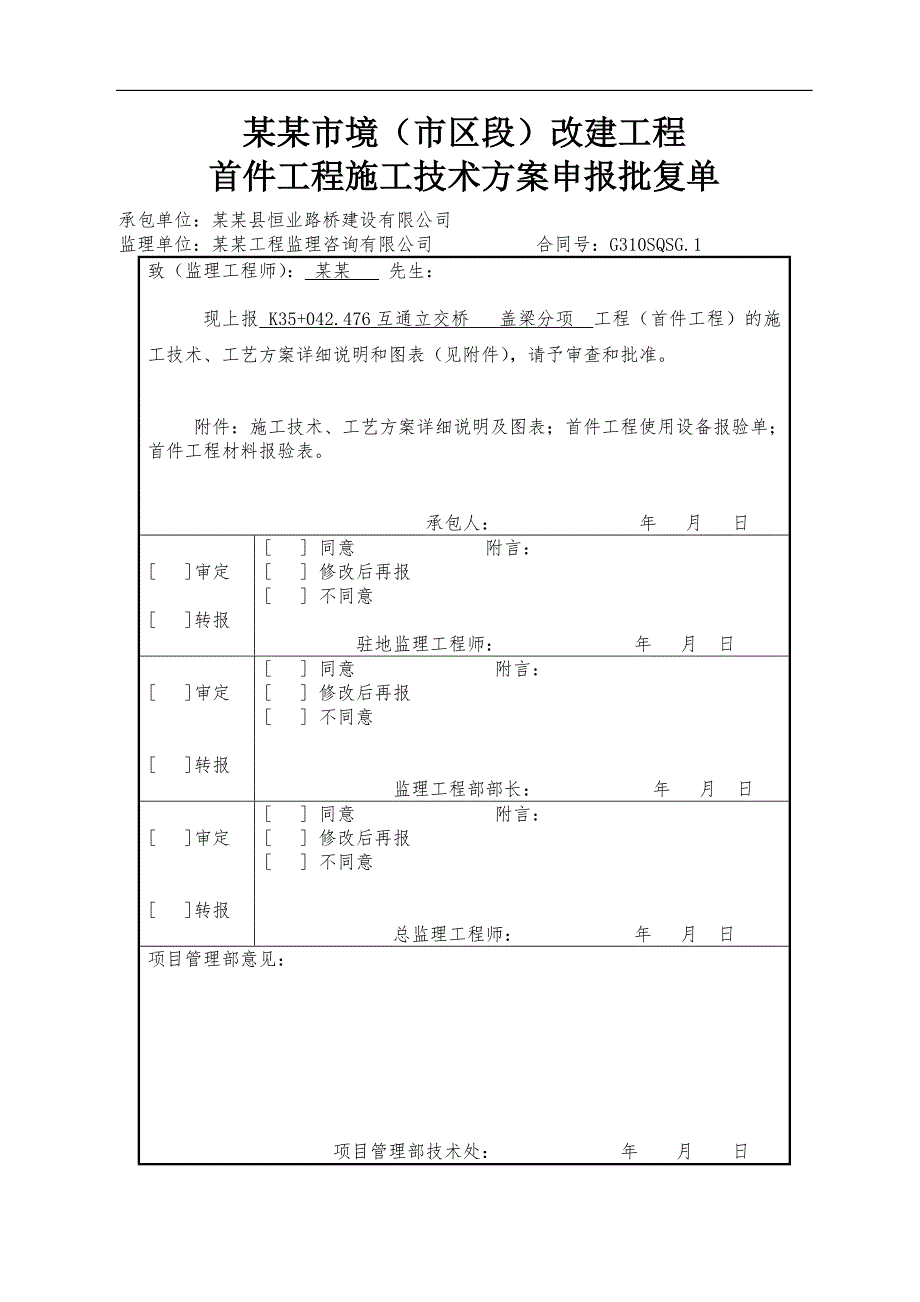

1、某某市境(市区段)改建工程首件工程施工技术方案申报批复单承包单位:某某县恒业路桥建设有限公司 监理单位:某某工程监理咨询有限公司 合同号:G310SQSG.1致(监理工程师): 某某 先生: 现上报 K35+042.476互通立交桥 盖梁分项 工程(首件工程)的施工技术、工艺方案详细说明和图表(见附件),请予审查和批准。 附件:施工技术、工艺方案详细说明及图表;首件工程使用设备报验单;首件工程材料报验表。 承包人: 年 月 日 审定 转报 同意 附言: 修改后再报 不同意 驻地监理工程师: 年 月 日 审定 转报 同意 附言: 修改后再报 不同意监理工程部部长: 年 月 日 审定 转报 同意

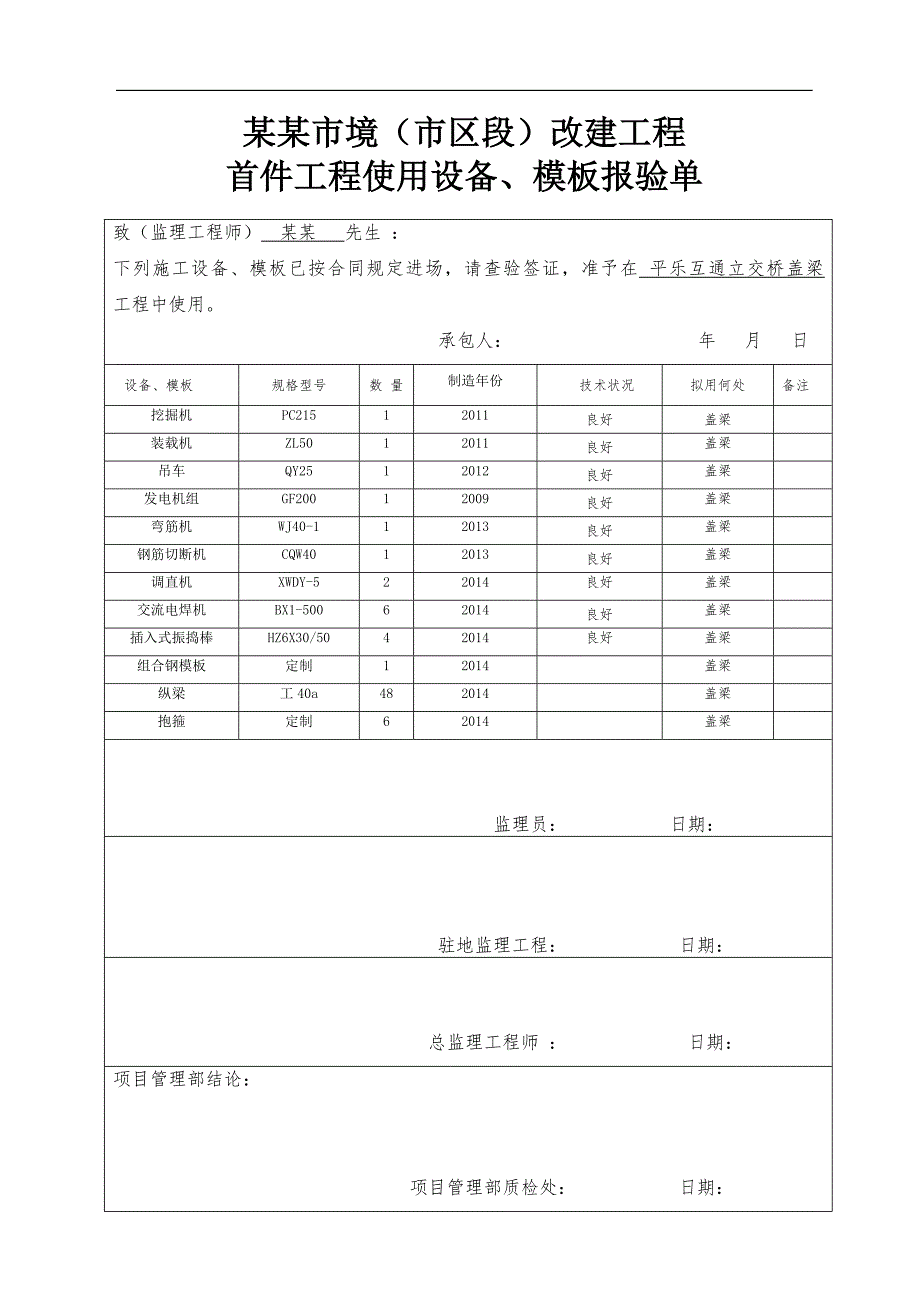

2、附言: 修改后再报 不同意总监理工程师: 年 月 日项目管理部意见: 项目管理部技术处: 年 月 日某某市境(市区段)改建工程首件工程使用设备、模板报验单 致(监理工程师)某某 先生 :下列施工设备、模板已按合同规定进场,请查验签证,准予在 平乐互通立交桥盖梁 工程中使用。 承包人: 年 月 日设备、模板规格型号数 量制造年份技术状况拟用何处备注挖掘机PC21512011良好盖梁装载机ZL5012011良好盖梁吊车QY2512012良好盖梁发电机组GF20012009良好盖梁弯筋机WJ40-112013良好盖梁钢筋切断机CQW4012013良好盖梁调直机XWDY-522014良好盖梁交流电焊机

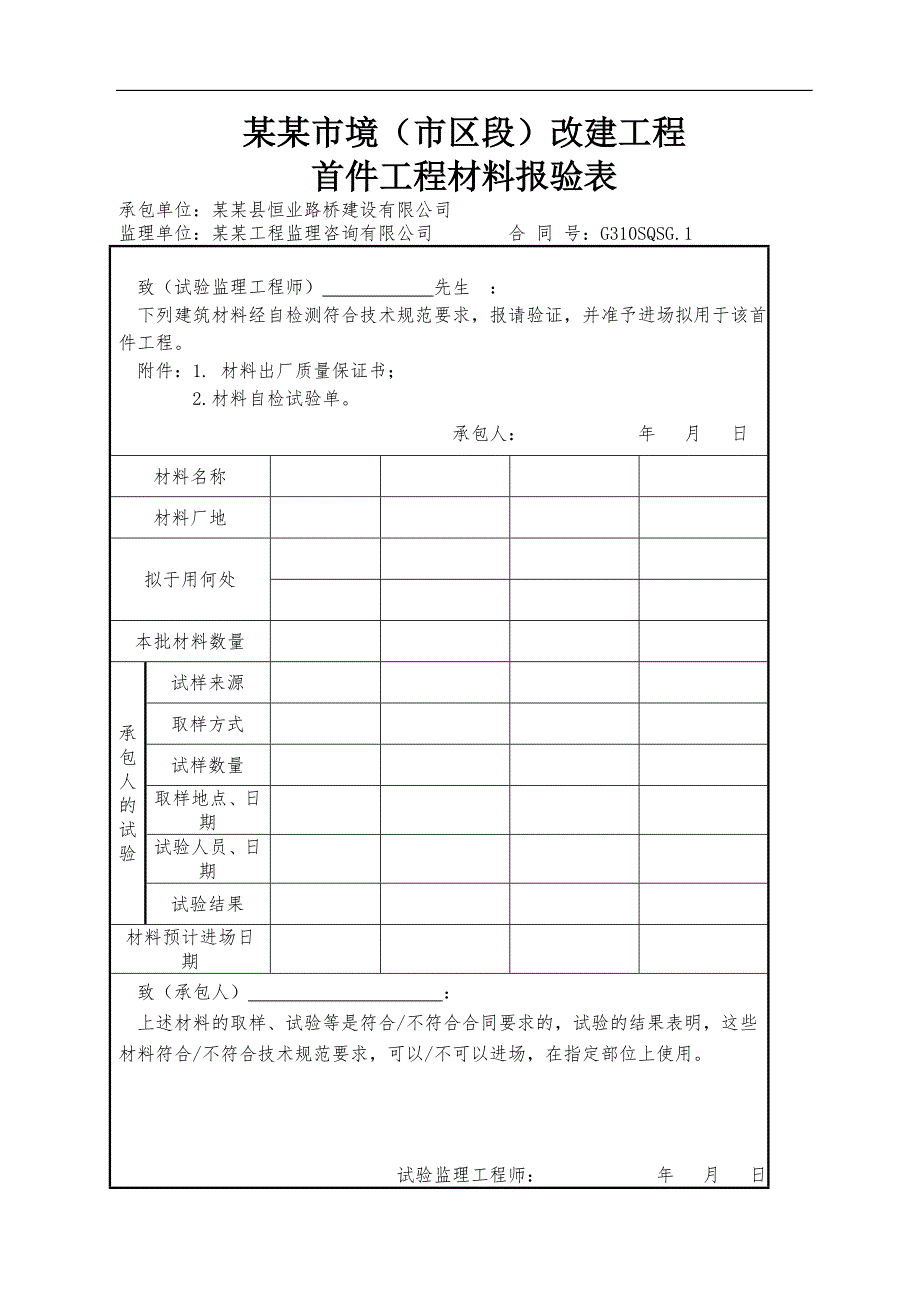

3、BX1-50062014良好盖梁插入式振捣棒HZ6X30/5042014良好盖梁组合钢模板定制12014盖梁纵梁工40a482014盖梁抱箍定制62014盖梁监理员: 日期: 驻地监理工程: 日期: 总监理工程师 : 日期: 项目管理部结论:项目管理部质检处: 日期:某某市境(市区段)改建工程首件工程材料报验表承包单位:某某县恒业路桥建设有限公司 监理单位:某某工程监理咨询有限公司 合 同 号:G310SQSG.1 致(试验监理工程师) 先生 : 下列建筑材料经自检测符合技术规范要求,报请验证,并准予进场拟用于该首件工程。附件:1. 材料出厂质量保证书; 2.材料自检试验单。 承包人: 年 月

4、 日材料名称材料厂地拟于用何处本批材料数量承包人的试验试样来源取样方式试样数量取样地点、日期试验人员、日期试验结果材料预计进场日期 致(承包人) : 上述材料的取样、试验等是符合/不符合合同要求的,试验的结果表明,这些材料符合/不符合技术规范要求,可以/不可以进场,在指定部位上使用。 试验监理工程师: 年 月 日平乐互通立交跨A匝道桥盖梁施工方案一、工程概况某某市境(市区段)改建工程一标,全长9.185km,路基宽32米。本工程在互通区K35+042处设主线跨匝道桥一座,为320m空心板梁,桥台为1.2m群桩基础、肋板桥台;桥墩桩柱式,桩基直径1.5m,立柱直径1.2m;桥台桩基共28根,桥墩

5、桩基础共12根;三柱式桥墩,桥墩盖梁4片,肋板式桥台,桥台盖梁4片,空心板81片。二、确定首件工程盖梁具体参数见表一盖梁参数 (表一)单位工程盖梁(个)尺寸(m) 平乐互通立交跨A匝道立交桥桥墩左幅217.21*1.3*1.7右幅221.35*1.3*1.7桥台左幅217.643*1.2*1.6右幅222.057*1.2*1.6根据以上盖梁参数表数据以及设计图纸,桥台为埋置式肋板桥台,拟采用地模,待台背回填后组织施工。桥墩为桩柱式接盖梁,盖梁施工拟采用抱箍法,结合施工组织设计安排及工程特性确定选右幅2墩盖梁做为首件工程。三、施工进度计划施工工期:自2014年10月20日开始至2014年11月2

6、0日结束,共30日历天。四、施工准备及布署1、施工前对控制点进行复核,并报监理审批。然后准确的在柱顶测放纵、横向中线并划出盖梁底平面尺寸位置。2、现场准备:控制好标高及预埋钢筋的位置,对柱与盖梁连接处进行凿毛并清理连接面。3、施工便道:重新整修从主便道通往盖梁施工现场的便道,保证水泥输送车、吊车等能顺利进出施工现场。4、砼搅拌站本合同段共采用商品混凝土5、机械设备充足,施工前通过试运转检查其状况完好。6、施工用电:对于电焊机、弯曲机、切断机等机械设备,设置专线供电。在施工场地配备大型发电机组(100kW),做为备用电源。7、施工人员配备人员均已进行了安全、岗位培训。具体人员进场情况见下表:主要

7、人员及人工报表人数日期测量电工钢筋工起重工砼工模板工总数2013年1月30日317234198、施工机械按工期、工艺的要求,配备了相应的机具设备。具体机具设备进场情况见下表:主要机械设备清单序号设备名称型号、规格数量产地制造年份定额功率KW生产能力来源情况1.挖掘机PC2151日本2011120kw1.0m3自有2.装载机ZL501柳州2011155kw3.0m3自有3.吊车QY251徐州201225t自有4.发电机组GF2001上海2009200kw自有5.弯筋机WJ40-11浙江20133kw自有6.钢筋切断机CQW401浙江20133kw自有7.调直机XWDY-52天津20143kw自有

8、8.交流电焊机BX1-5006上海201450KVA自有9.插入式振捣棒HZ6X30/504上海20141.5kw自有10.组合钢模板定制12014自有11.纵梁工40a482014自有12.抱箍定制62014自有五、施工工艺1、测量放样 利用全站仪将设计提供的导线点进行复核无误后,用全站仪放出墩柱中心线,经测量监理工程师复核无误并签认后方可进行下道工序。我标盖梁施工采用抱箍法进行施工,为了便于控制标高,要求测量人员根据盖梁底模及横向工字钢的排列情况确定抱箍顶标高,抱箍顶标高作为标高控制的重点。2.模板制作本桥梁盖梁8个,根据本工程需要,盖梁模板采用整体钢模,钢模要求尺寸准确,刚度强度满足要求

9、,接缝平整、密实,保证砼在强烈振动下不漏浆,并且要求钢模表面抛光处理,以保证砼的光洁度,设计科学,合理、施工操作方便,保证安全。 墩柱平均高度为5.49m,由于墩柱较低,采用抱箍法施工。盖梁施工时用高度100厘米的钢抱箍,抱箍厚度为18 mm.墩柱砼满足强度要求后,在墩台柱顶部安设钢抱箍,并用高强螺栓栓死,与墩身接触部分用橡胶片衬垫,以免破坏墩柱表面砼,影响其外观。横桥向根据立柱间的距离和盖梁结构,经过验算后,在钢抱箍上采用二根40工字钢做为主骨架支撑梁架立在钢抱箍上,放置在两立柱沿路线前进方向前后两侧,主骨架工字钢之间采用拉杆对拉固定。槽钢钢上每50厘米排放10型方钢以支撑上方模板。3、安装

10、底模板由测量人员放出盖梁中心线位置,支立底模。底模采用定型钢模,底模设计为侧模夹底模型式,下穿对拉螺杆紧固。4、安装侧模板侧模、堵头模板均采用定型钢模,安装之前涂上脱模剂,脱模剂采用专用脱模剂。安装模板时,采用上、下拉杆固定侧模板,拉杆间距75cm盖梁施工工艺流程图墩柱验收支撑架安装安装底模盖梁钢筋整体吊装安装侧、端模浇注混凝土养生拆侧、端模至规定强度拆架钢筋绑扎成型试件制作混凝土搅拌混凝土运输为防止漏浆,模板连接处均贴双面胶。为保证保护层厚度,砼浇注前再检查一次模板尺寸,通过对拉螺栓调节至符合设计要求。盖梁支模示意图如下: 5、钢筋制作、安装、钢筋要求:、钢筋表面应洁净,使用前将表面油渍、漆

11、皮、鳞锈等清除干净。、钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋应调直后方可使用。、所有的钢筋必须有出厂证明及质量合格证,并经试验、检验合格后方可用于本工程。 、钢筋在加工场地按设计要求下料,运输车运到现场绑扎安装。、钢筋笼加工要符合规范要求,受力钢筋间距偏差控制在10mm,箍筋间距偏差控制在10mm,钢筋骨架长偏差控制在10mm,宽、高或直径允许偏差控制在5mm,保护层厚度偏差控制在5mm。、盖梁主钢筋接头应相间布置,钢筋焊接要符合规范要求,主筋接长采用双面搭接焊焊接。双面焊缝长度不小于5d,单面焊接长度不小于10d(d为钢筋直径)。焊缝宽度0.8d,焊缝厚度0.3d(d为钢筋直径)。焊条采用502或506型,进入盖梁的钢筋若于盖梁钢筋发生碰撞,可适当调整伸入其内的墩身钢筋。、主要施工步骤:
