某改造车间钢筋工程施工方案.doc

上传人:p** 文档编号:949036 上传时间:2024-05-16 格式:DOC 页数:13 大小:254.61KB
下载 相关 举报
某改造车间钢筋工程施工方案.doc_第1页
第1页 / 共13页
某改造车间钢筋工程施工方案.doc_第2页
第2页 / 共13页
某改造车间钢筋工程施工方案.doc_第3页
第3页 / 共13页
某改造车间钢筋工程施工方案.doc_第4页
第4页 / 共13页
某改造车间钢筋工程施工方案.doc_第5页
第5页 / 共13页
某改造车间钢筋工程施工方案.doc_第6页
第6页 / 共13页
某改造车间钢筋工程施工方案.doc_第7页
第7页 / 共13页
某改造车间钢筋工程施工方案.doc_第8页
第8页 / 共13页
某改造车间钢筋工程施工方案.doc_第9页
第9页 / 共13页
某改造车间钢筋工程施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某改造车间钢筋工程施工方案.doc》由会员分享,可在线阅读,更多相关《某改造车间钢筋工程施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

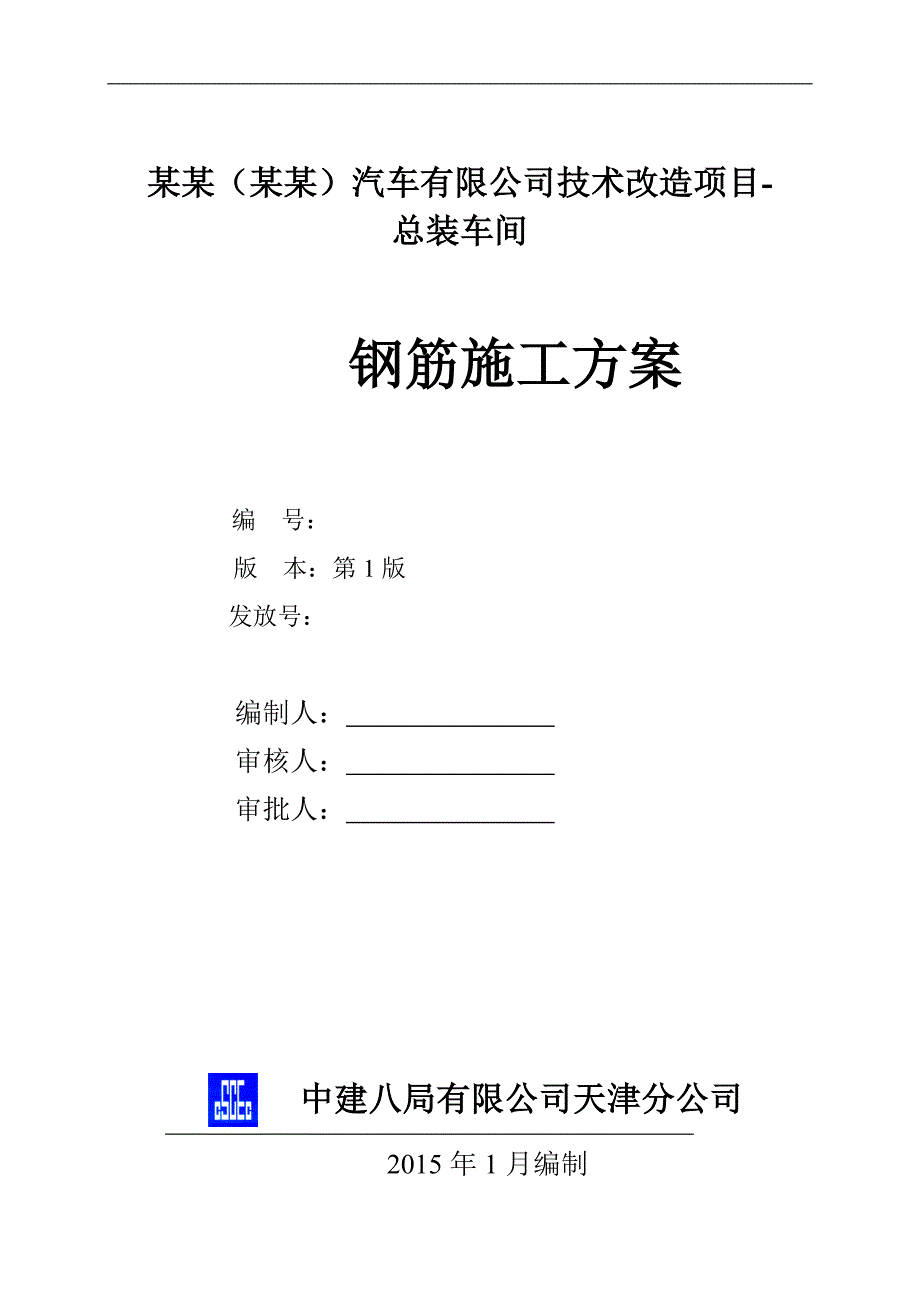

1、某某(某某)汽车有限公司技术改造项目-总装车间钢筋施工方案 编 号: 版 本:第1版 发放号:编制人: 审核人: 审批人: 中建八局有限公司天津分公司2015年1月编制目 录一、编制依据1二、工程概况32.1 建筑概况32.2 结构概况3三、施工部署43.1 施工段划分43.2 劳动组织43.2.1 管理层管理组织43.2.2 劳务人员组织4四、施工准备44.1 技术准备44.2 机具准备54.3 材料准备5五、主要施工方法和措施75.1 钢筋加工75.1.1 钢筋配料及除锈75.1.2 钢筋切断75.1.3 钢筋弯曲成型85.2 钢筋连接95.2.1 钢筋的绑扎95.2.2 钢筋绑扎搭接技术

2、要求95.2.3 钢筋保护层控制措施10六、质量要求106.1 钢筋加工质量要求106.1.1 主控项目106.1.2 一般项目116.2 钢筋安装制质量要求116.2.1 主控项目116.2.2 一般项目12七、成品保护措施12八、安全文明保证措施12一、编制依据序号类别文件名称编号1国家行政文件工程建筑标准强制性条文建设部2002219号文2建设工程质量管理条例国务院令第279号3建设工程安全生产管理条例国务院令第393号4中华人民共和国安全生产法国家主席令第70号5中华人民共和国环境保护法国家主席令第22号6房屋建筑工程和市政基础设施工程实行见证取样和送检的规定建设部2000211号文7

3、国家行业规范混凝土结构工程施工质量验收规范GB502042002 (2010年版)8低碳钢热轧圆盘条GB/T701-19979钢筋混凝土用热轧带肋钢筋GB1499-9110建筑工程施工质量验收统一标准GB50300201311混凝土结构施工图平面整体表示方法制图规则和构造详图(独立基础、条形基础、桩基承台)11G101-312合同某某(某某)汽车有限公司技术改造项目-总装车间总承包合同13设计文件某某(某某)汽车有限公司技术改造项目-总装车间建筑施工图14某某(某某)汽车有限公司技术改造项目-总装车间结构施工图15招投标文件某某(某某)汽车有限公司技术改造项目-总装车间结构施工图招标文件16企

4、业管理文件施工管理手册CSCEC8B-PM-201317科技与设计管理手册CSCEC8B-TD-201318企业技术标准混凝土结构工程施工技术标准ZJQ08-SGJB204-200319其他滚轧直螺纹钢筋连接接头JGJ163-200820建筑机械使用安全技术规程JGJ332001二、工程概况2.1 建筑概况工程名称某某(某某)汽车有限公司技术改造项目-总装车间工程性质工业建筑建设规模工程地址江苏省某某市总占地面积74782.89总建筑面积77177.7建设单位某某(某某)汽车有限公司项目承包范围设计单位中国汽车工业工程有限公司主要分包工程勘察单位江苏南京地质工程勘察院合同要求质量合格监理单位北

5、京京龙工程项目管理公司工期总承包单位中国建筑第八工程局有限公司安全工程主要功能或用途汽车厂房及辅助用房2.2 结构概况序号项 目2层数地下0层地上主体1层,辅房2层3结构形式基础独立基础主体结构形式钢结构4钢筋强度等级HPB3008、10HRB4008、12、14、16、18、20、22、254混凝土强度垫层C15基础、基础梁C30梁、板、楼梯、圈梁、过梁C30地面C30钢纤维5结构断面杯型基础三、施工部署3.1 施工段划分为保证施工进度,进行流水施工,本工程施工区、施工段划分如下: A(1-25/A-G轴)、B(25-53/A-G轴)、C(53-82/A-G轴)三个区,每个区分四个施工段(D

6、-G/1-13轴为A1段,A-D/1-13轴为A2段,A-D/13-25轴为A3段,D-G/13-25轴为A4段,D-G/25-41轴为B1段,A-D/25-41轴为B2段,A-D/41-53轴为B3段,D-G/41-53轴为B4段,D-G/53-69轴为C1段,A-D/53-69轴为C2段,A-D/69-82轴为C3段,D-G/69-82轴为C4段,)。具体施工顺序如下:B1B2A3A4A1A2,B4B3C2C1C4C3。3.2 劳动组织3.2.1 管理层管理组织组长:李恒稳副组长:张磊技术组长:尹继彪材料组长:陈涛现场主管:庞开祥测量组长:李培洋3.2.2 劳务人员组织工种人数分组备注混凝

7、土40人分两组钢筋工40人分两组木工60人分两组力工20人分两组四、施工准备4.1 技术准备1、组织施工管理人员和班组长认真看图,组织图纸会审,对于不清楚的地方主动和设计联系,保证管理人员对图纸明确。2、对现场轴线进行技术复核,确保基础位置和标高正确。3、技术部根据图纸、方案的有关规定做好对施工员的技术交底,确保管理人员明确每道工序关键控制点。4、编制好有针对性的季节性施工方案。5、编制专项施工方案。4.2 机具准备序号机械名称型号设备功率(KW)数量备注1钢筋弯曲机GQ4042台2钢筋切断机GW4042台3钢筋调直机GT4-147.52台4套丝机HGS-40D25切割机26汽车吊15t/1材

8、料倒运7运输车5t/1材料倒运4.3 材料准备为保证现场施工需在施工前15天提出材料进场计划,按照计划分批进场,进场材料必须具备出厂合格证、材质单及厂家相关资质。材料名称规格质量主要钢筋一级钢筋A8合格一级钢筋A10合格三级钢筋C12 合格三级钢筋C14合格三级钢筋C16合格三级钢筋C20合格三级钢筋C22合格三级钢筋C25合格1、进场钢筋的检验进场钢筋须具有出厂合格证明或试验报告单,钢筋表面或每捆(盘)钢筋均须有标志。钢筋进入加工或施工现场时须按炉罐(批)号及直径分批检验;检验内容包括查对标志、外观检查,并按现行国家有关标准的规定抽取试样做力学性能试验,合格的钢筋方能使用。在钢筋的加工过程中

9、如发现钢筋脆断、焊接性能不良或机械性能显著不正常时,须立即停止使用,并须进行化学成分分析,确认合格后才能继续使用。(1)钢筋外观检查钢筋表面不得有裂纹、折叠、结疤、耳子及夹渣。盘条允许有压痕及局部的凸块、凹块、划痕、麻面,但其深度或高度(从实际尺寸算起)不得大于0.2mm。带肋钢筋表面凸块不得超过横肋高度。钢筋表面其它缺陷的深度和高度不得大于所在部位尺寸的允许偏差。冷拉钢筋不得有裂纹和局部缩颈。(2)力学性能检查原材复试见证取样数必须总试验数的30%。钢筋取样流程见下页图所示。2、钢筋的存放和运输要求(1)堆放场地堆放钢筋的场地要坚实平整,在场地基层上用混凝土硬化,并从中间向两边设排水坡度,避

10、免基层出现积水。对经过加工处理的钢筋应搭设棚架,集中码放,防止雨淋锈蚀,其他钢筋应架空分规格码放,其架空高度不应小于20cm。(2)钢筋堆放钢筋原材进入加工场后,按照平面图的位置分规格、分型号进行堆放,不能为了卸料方便而随意乱放。将加工成型的钢筋分区、分部、分层、分段和构件名称按号码顺序堆放,同一部位钢筋或同一构件要堆放在一起,保证施工方便。(3)钢筋标识钢筋原材及成品钢筋堆放场地必须设有明显标识牌,钢筋原材标识牌上应注明钢筋进场时间、受检状态、钢筋规格、长度、产地等;成品钢筋标识牌上应注明使用部位、钢筋规格、钢筋简图、加工制作人及受检状态。(4)钢筋运输钢筋运输时,尤其是成品钢筋,要采取相应

11、措施避免钢筋在运输或装卸过程中变形。五、主要施工方法和措施5.1 钢筋加工5.1.1 钢筋配料及除锈钢筋配料是根据设计图中构件配筋图,先绘出各种形状和规格的单根钢筋简图并加以编号,然后分别计算钢筋下料长度和根数,填写配料单,经审查无误后,方可以对此钢筋进行下料加工,所以一个正确的配料单不仅是钢筋加工、成型准确的保证,同时在钢筋安装中不会出现钢筋端部伸不到位,锚固长度不够等问题,从而保证钢筋工程的质量。因此对钢筋配料工作必须认真审查,严格把关。钢筋的表面应洁净,所以在钢筋下料前必须进行除锈,将钢筋上的油渍、漆污和用锤敲击时能剥落的浮皮、铁锈清除干净。对盘圆钢筋除锈工作是在其调直过程中完成;对螺纹

12、钢筋采用自制电动除锈机来完成,并装吸尘罩,以免损坏工人的身体和污染环境。5.1.2 钢筋切断钢筋切断设备主要有钢筋切断机和无齿锯等,将根据钢筋直径的大小和具体情况进行选用。1、切断工艺:将同规格钢筋根据长度进行长短搭配,在工作台上标出尺寸刻度线,并设置控制断料尺寸用的档板。在切断过程中,如发现钢筋劈裂,缩头或严重的弯头等必须切除。2、质量要求:钢筋的断口不能有马蹄形或起弯现象。钢筋加工的允许偏差(mm)项 目允许偏差受力钢筋顺长方向全长的净尺寸10弯起钢筋的弯折位置20箍筋的内净尺寸55.1.3 钢筋弯曲成型1、弯曲设备:钢筋弯曲成型主要利用钢筋弯曲机和手动弯曲工具配合共同完成。2、弯曲成型工

13、艺:钢筋弯曲前,对形状复杂的钢筋,根据配料单上标明的尺寸,用石笔将各弯曲点位置划出。划线工作宜从钢筋中线开始向两边进行;若为两边不对称钢筋时,也可以从钢筋一端开始划线,如划到另一端有出入时,则应重新调整。经对划线钢筋的各尺寸复核无误后,即可进行加工成型。对所有箍筋的弯钩应弯成135,其弯钩的平直部分长度为10d、且75mm,对于当设计无要求的钢筋作为受拉钢筋时,其末端应弯曲成180,弯后平直段长度不应小于3d;对于剪力墙的拉筋也应弯成135,其弯钩的平直部分长度为10d、且75mm。3、质量要求:钢筋在弯曲成型加工时,必须形状正确,平面上无翘曲不平现象。钢筋未端弯钩的净空直径不小于钢筋直径的2.5倍。钢筋弯曲点处不能有裂缝,因此对II级钢筋不能弯过头再弯回来。钢筋弯曲成型后的允许偏差为:钢筋全长10mm;箍筋的边长5mm。级钢筋末端弯钩要求项目技术要求备注圆弧弯曲直径D2.5d弯后平直部分长度L应符合设计及规范要求当无要求时3d、级钢筋末端弯折要求项目技术要

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
