《某水库除险加固工程施工度汛专项方案.doc》由会员分享,可在线阅读,更多相关《某水库除险加固工程施工度汛专项方案.doc(9页珍藏版)》请在第壹文秘上搜索。

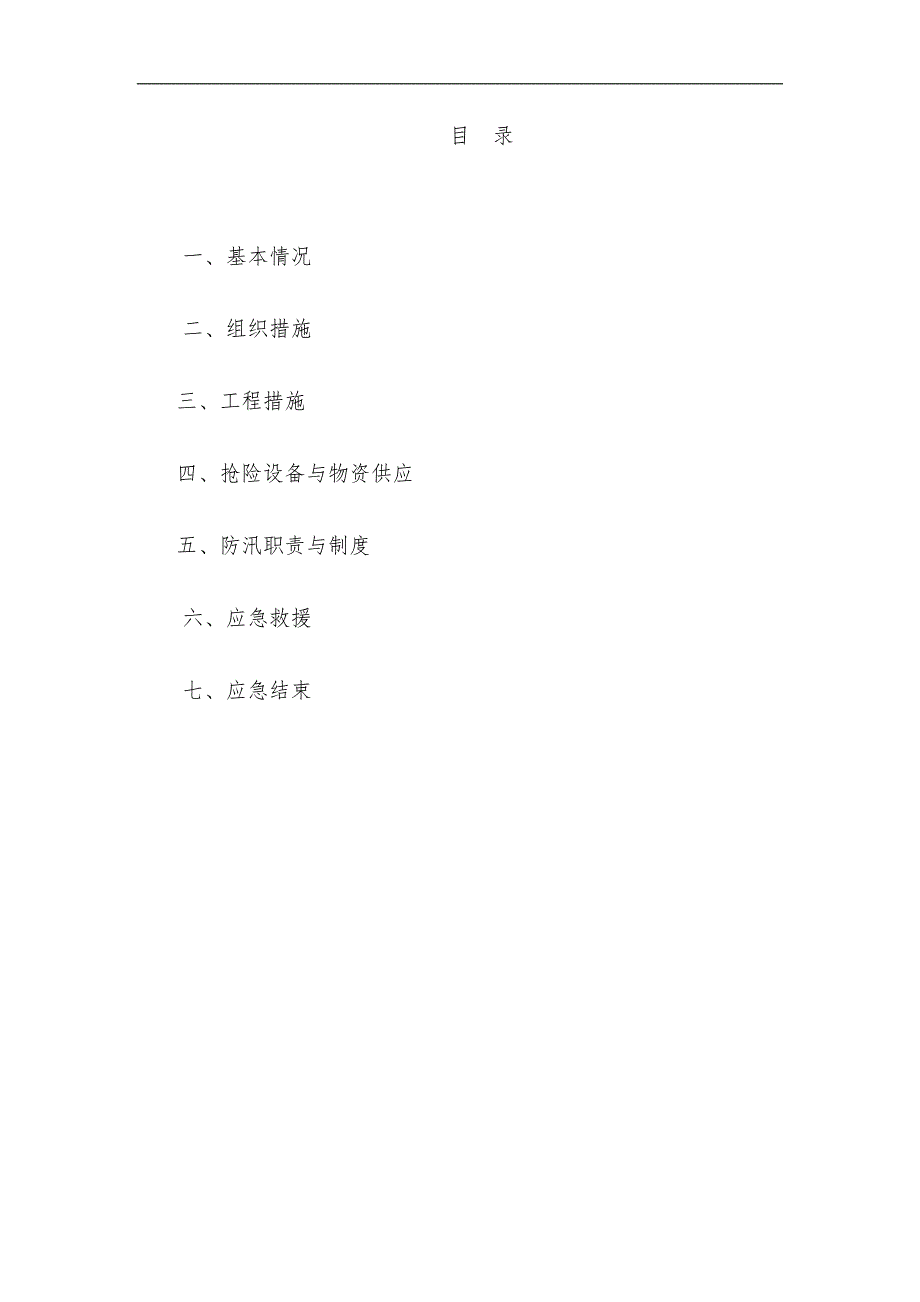

1、XX水库除险加固工程施工度汛专项方案编制单位: XX编制日期:施工组织设计(或方案)审批表单位工程XX监理单位XX建设单位XX施工单位XX施工组织设计(或方案)主要内容:附施工组织设计(或方案)说明图表 1 份施工单位(盖章)项目负责人:日 期: 年 月 日监理单位审查意见:监理单位(盖章)总监理工程师:日 期: 年 月 日建设单位审查意见:建设单位(盖章)项目负责人:日 期: 年 月 日重庆市建设工程质量监督总站重庆市城市建设档案馆 监制目 录一、基本情况二、组织措施三、工程措施四、抢险设备与物资供应五、防汛职责与制度六、应急救援七、应急结束 一、基本情况XX水库位于XX村境内。水库设计灌溉
2、面积XX亩,有效灌溉面积为XX亩;担负着周边X个村X个生产队的人畜饮水任务。坝址距XX镇约X公里,无公路与坝址相通,交通条件差。是一座以农田灌溉为主的小(2)型水库。工程地处亚热带湿润季风气候区,四季分明,气候温和,据据江津气象局1955年2008年观测资料统计,多年平均气温为18.3,极端最高气温41.3,最低为-2.3。XX南北温差大,南部山区较北部丘陵区年均气温偏低35;多年平均降水量为1013.4mm,年际年内分配不均,最大年降水量为1267.2mm,最少年降水量为663.8mm;多年平均蒸发量为1094.1mm;多年平均风速2.9m/s,多年平均最大风速18m/s。设计流域地处亚热带
3、湿润季风气候区,洪水由暴雨形成,洪水发生时间与暴雨一致。每年4月开始进入汛期,5月9月是本流域暴雨多发季节,特大暴雨、洪水常发生在此时期。而8月本流域常发生伏旱,若遇暴雨也有较大洪水发生。10月以后,副高南移,流域内降水较多,但雨强较小,一般不会形成大洪水。本工程施工期间,为了安全,我司将编制防洪度汛安全方案。二、组织措施为了加强工程施工期渡汛的领导,有效地组织和指挥工程的施工渡汛工作,成立了防汛指挥部,指挥部设置在施工现场办公室。防汛期间各支防汛抢险队由防汛指挥部统一调度与指挥。 总指挥:XX XX副总指挥:XX办公室主任:XX 救援小组队员:XX、XX、XX、XX总指挥:领导指挥水库防汛抢
4、险工作;副总指挥:审查及实施防洪度汛方案和防汛抢险应急预案,落实安全责任,建立健全的防汛抢险保障体系;队员:全面负责防汛抗洪日常管理、值班工作,传达公司有关文件会议精神,组织各队防汛抢险工作,落实指挥部的决议、决定,组织开展汛前、汛期、汛后专项检查并督促追踪整改情况。三、工程措施根据上述渡汛方案安排,在正常施工和发生设计洪水情况下,工程在施工期完全可以安全渡汛。如果因受不利因素的影响,导致工程不能按上述渡汛方案完成,汛期施工段不能安全度汛时,拟采取如下工程措施:在该工程施工过程中,为了保证周边3个村10个生产队的人畜饮水任务;为了便于加快施工进度,对坝体的加固能保质保量完成。经各方论证后决定对
5、水库进行截流。在水库内水面较窄处,从水库两边采用装满砂的编织袋逐步向中间,层层、错缝、交叉堆码挡水,进行围堰,最终达到截流。砂袋挡水墙的堆码高度:达到近年来有记录的同期最高洪水水位线。为了迅速截住水流,安排施工作业人员20人,技术负责人1人,分两个班组同时进行作业。从XXX年XX月XX日开始组织人员施工,争取在10个工作日内全部完成截流任务,即XXX年XX月XX日前完工。 当发生洪水超过设计洪水标准时,抢险队需进一步准备已装好的土石的编织袋,使其洪水来时封堵来水处,要做好生活区的保护及撤离工作。并听从上级防汛主管部门和当地防汛部门的指挥及调遣。四、抢险设备与物资供应根据施工期渡汛需要,工程防汛
6、指挥部已进行了抢险设备和抢险物资蓄备,充分做好防大汛抢大险的各项准备工作。防汛抢险物资储备及设备清单序号名称规格单位数量备注1铁锹套302十字镐套103布袋条10004篷布张205车辆台16潜水泵5.5KW台107电缆4*2.5mm2米6008排水管50mm条20消防带9雨衣套10010手电筒个1011扩音器个112探照灯个1五、防汛职责与制度为了做好工程施工期的渡汛工作,工程防汛指挥部明确了各施工队在渡汛总的责任,并制定了相应的制度:1、工程防汛指挥部防汛总指挥对该工程施工渡汛负总责,在渡汛抢险工作中,总指挥直接对指挥部各成员进行渡汛抢险调度,确保施工安全。当施工区水位超过设计洪水位时,指挥
7、部听从上级防汛部门的抢险统一调度。各抢险队必须做好配合。2、工程防汛指挥部在进入汛期以后,设立24小时值班制度。值班人员要坚守岗位,不得擅自离岗,值班期间不得请假,特殊情况需经指挥部总指挥或指挥批准后换岗。工程防汛指挥部值班人员电话:值班人员联系电话总指挥:XX副总指挥:XXXXXXXXXXXXXXXX工程防汛指挥部值班电话 :02347XXXX。3、工程防汛指挥部与上级防汛主管部门及工程属地防汛部门建立联系,同时与气象站建立联系,汛期随时了解气象、雨情、水情信息。各抢险队安排专人按时查询水位和流量,对重要信息及时向防汛指挥部汇报并做好记录。4、各抢险队相应设立24小时值班制度,队长手机汛期必
8、须保持24小时开机。5、值班人员必须做好值班日记,及时接听电话,做好记录。有关汛情、工情和上级有关的防汛指示要及时向总指挥或指挥汇报。6、建立值班巡视制度,当施工区域发现汛情、险情时,值班人员要及时赶赴现场,了解情况及时报告。7、严格交接班手续,值班人员要当面向接班者讲清值班情况和未尽事宜。交接班时间为每天早晨八时,由当班者按值班表顺序通知下一班值班人员。9、值班人员要妥善保护和使用通信设施,发现异常,及时处理,确保防汛信息畅通。六、应急救援发生事故时,救援小组要立即救人,救人时应先排除危险,防止抢救进行中事故再发生。1、抢救受伤害人员。事故发生后,由郑忠富立即派出车辆,由熊万兵与120联系就
9、近医院,由财务科张志华准备好医疗费用,将受伤人员送至医院治疗。建立互联互通,确保及时、有效地实施现场救援与安全转移任务,降低伤亡率,减少事故损失。2、立即切断主供电闸刀,由张洪兵负责。3、抢救物资。立即组织抗灾抢险队伍,组织机械,将被淹的物资如水泥、模板、电机等抢运到安全地方;组织人员机械做好流水的疏通堵截工作,控制事故继续扩大。由XX、XX、XX和施工队负责人负责。4、指导和组织人员采取自救和互救,迅速撤离危险区或可能受到危害的区域,对伤员及时送至就近医疗机构进行紧急治疗。由XXX、XX及施工队负责人执行。5、 进行现场清理,清除隐患。针对事故对人体、土壤、水源造成的现实危害和可能发生的危害,迅速采取措施处理,防止对人和环境的继续污染和危害,由XX、XX负责。6、与相关部门按政策处理好伤亡人员的善后工作,由XX、XXX负责。7、及时与气象局取得联系,取得后一段时间内天气情况,及对外联系由郝明航负责。七、应急结束 1、当灾害得到有效控制后,根据汛情,报经上一级防汛指挥部同意,宣布结束紧急防汛期。 2、紧急处置工作结束后,应进一步恢复正常生活、生产、工作秩序,修复水毁基础设施,尽可能减少突发事件带来的损失和影响。XX水库除险加固工程项目部 二0XX年XX月
