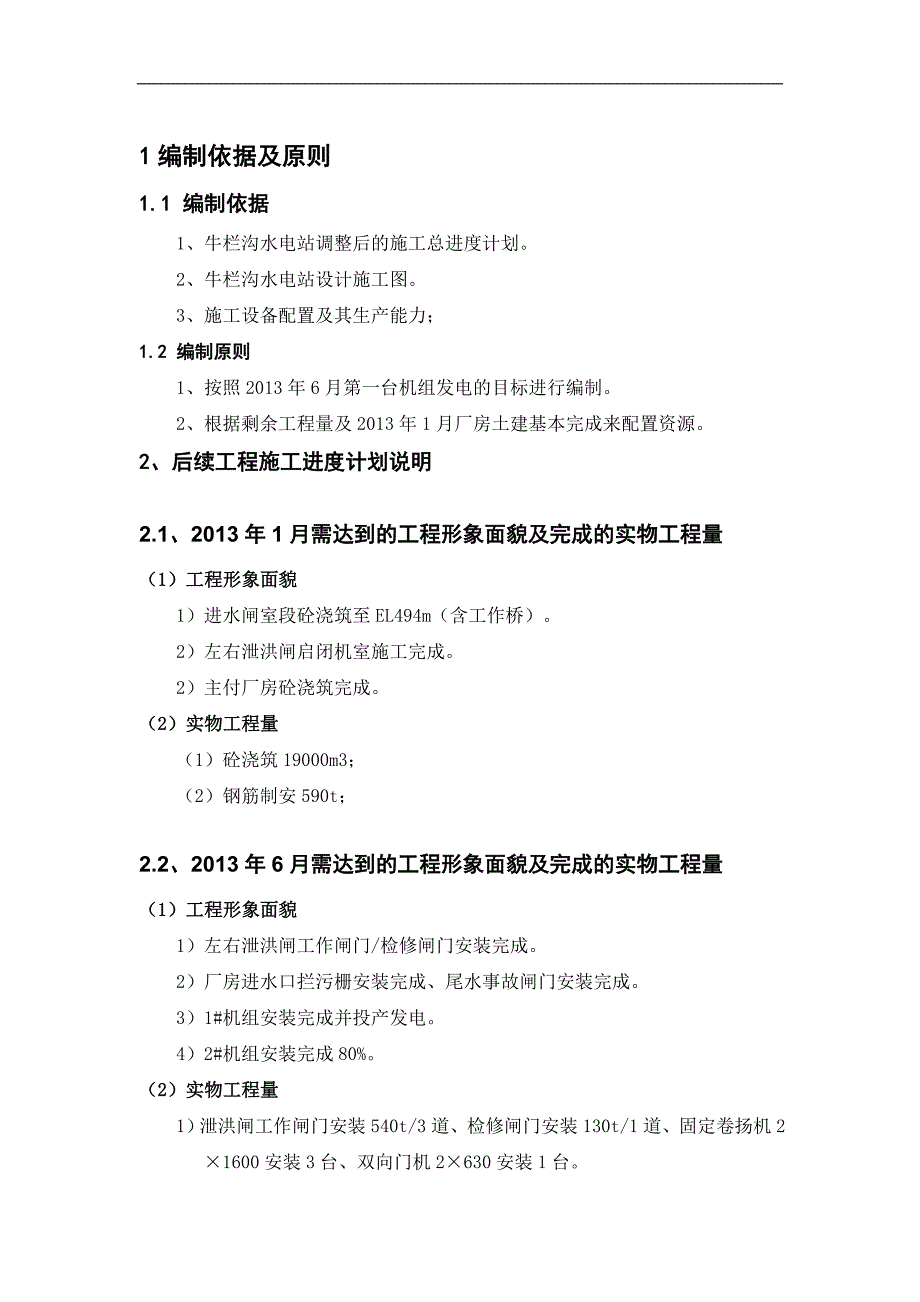

1、某某水电站剩余工程施工进度计划某某有限公司某某水电站总承包项目部1编制依据及原则1.1 编制依据1、牛栏沟水电站调整后的施工总进度计划。 2、牛栏沟水电站设计施工图。3、施工设备配置及其生产能力;1.2 编制原则1、按照2013年6月第一台机组发电的目标进行编制。2、根据剩余工程量及2013年1月厂房土建基本完成来配置资源。2、后续工程施工进度计划说明2.1、2013年1月需达到的工程形象面貌及完成的实物工程量(1)工程形象面貌1)进水闸室段砼浇筑至EL494m(含工作桥)。2)左右泄洪闸启闭机室施工完成。2)主付厂房砼浇筑完成。(2)实物工程量(1)砼浇筑19000m3;(2)钢筋制安590

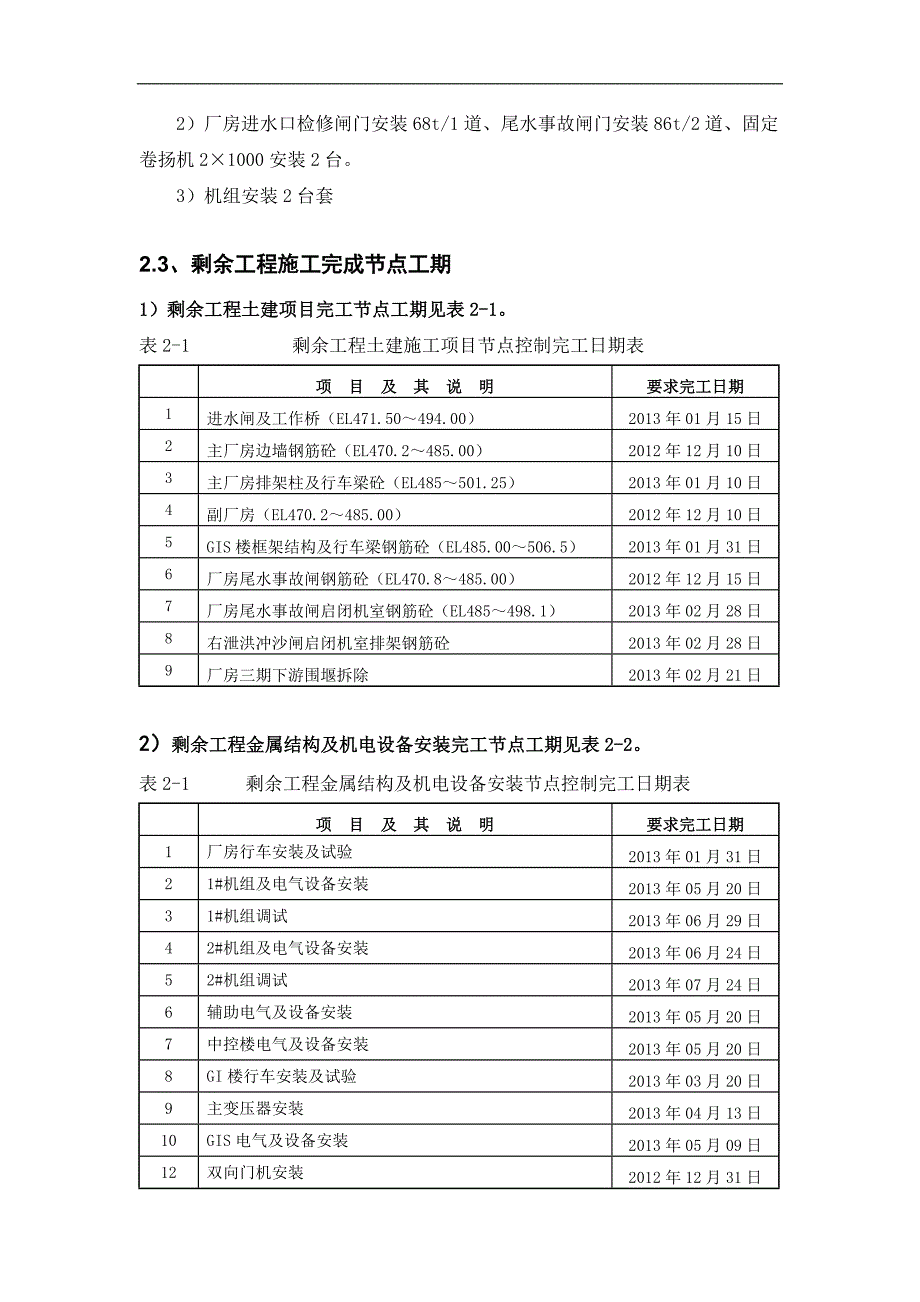

2、t;2.2、2013年6月需达到的工程形象面貌及完成的实物工程量(1)工程形象面貌1)左右泄洪闸工作闸门/检修闸门安装完成。2)厂房进水口拦污栅安装完成、尾水事故闸门安装完成。3)1#机组安装完成并投产发电。4)2#机组安装完成80%。(2)实物工程量1)泄洪闸工作闸门安装540t/3道、检修闸门安装130t/1道、固定卷扬机21600安装3台、双向门机2630安装1台。2)厂房进水口检修闸门安装68t/1道、尾水事故闸门安装86t/2道、固定卷扬机21000安装2台。3)机组安装2台套2.3、剩余工程施工完成节点工期1)剩余工程土建项目完工节点工期见表2-1。表2-1 剩余工程土建施工项目节

3、点控制完工日期表项 目 及 其 说 明要求完工日期1进水闸及工作桥(EL471.50494.00)2013年01月15日2主厂房边墙钢筋砼(EL470.2485.00)2012年12月10日3主厂房排架柱及行车梁砼(EL485501.25)2013年01月10日4副厂房(EL470.2485.00)2012年12月10日5GIS楼框架结构及行车梁钢筋砼(EL485.00506.5)2013年01月31日6厂房尾水事故闸钢筋砼(EL470.8485.00)2012年12月15日7厂房尾水事故闸启闭机室钢筋砼(EL485498.1)2013年02月28日8右泄洪冲沙闸启闭机室排架钢筋砼2013年0

4、2月28日9厂房三期下游围堰拆除2013年02月21日2)剩余工程金属结构及机电设备安装完工节点工期见表2-2。表2-1 剩余工程金属结构及机电设备安装节点控制完工日期表项 目 及 其 说 明要求完工日期1厂房行车安装及试验2013年01月31日21#机组及电气设备安装2013年05月20日31#机组调试2013年06月29日42#机组及电气设备安装2013年06月24日52#机组调试2013年07月24日6辅助电气及设备安装2013年05月20日7中控楼电气及设备安装2013年05月20日8GI楼行车安装及试验2013年03月20日9主变压器安装2013年04月13日10GIS电气及设备安装

5、2013年05月09日12双向门机安装2012年12月31日13拦污栅安装2013年03月05日14进水闸闸门安装2013年03月31日15尾水事故闸闸门安装2013年02月20日16左泄洪闸闸门安装2013年01月25日17右泄洪/冲沙闸闸门安装2013年05月10日2.4、分项工程施工计划安排2.4.1土建工程分项工程施工进度安排见表2-3,主要项目施工进度安排详见某某水电站后续工程施工进度计划横道图。表2-3 分项工程施工进度安排表工程部位及主要项目名称工期(d)开工时间完工日期发电厂房工程三期下游围堰填筑及基坑排水清理1212.10.2512.11.05进水闸及工作桥(EL471.50

6、494.00)7112.11.0613.01.15主厂房边墙钢筋砼(EL470.2485.00)3512.11.0612.12.10主厂房排架柱及行车梁(EL485501.25)3112.12.1113.01.10副厂房(EL470.2485.00)3512.11.0612.12.10厂房装修2613.01.1113.01.31厂房尾水事故闸钢筋砼(EL470.8485.00)3512.11.1012.12.15厂房尾水事故闸启闭机室钢筋砼(EL485498.1)4512.12.1613.01.31厂房事故闸启闭机室装修2013.03.0113.03.20中控楼装修4112.11.2012.1

7、2.31安装间装修4112.11.2012.12.31三期下游围堰及贝雷桥拆除、公路挡墙恢复1513.03.1113.03.25升压变电站GIS楼框架结构及行车梁钢筋砼(EL485.00506.5)6112.12.1113.01.31GIS楼装修2813.02.0113.02.28右泄洪闸启闭机室及边坡右泄洪冲沙闸启闭机室排架钢筋砼15112.10.0113.02.28右岸边坡贴坡及坝肩回填砼2813.02.0113.02.28进厂公路排水沟、涵洞及防护3013.01.0113.01.30路面砼5913.02.0113.03.31渣场渣场平整及防护2813.02.0113.02.282.4.2

8、金属结构设备及机电安装工程金结及机电设备分项工程安装进度安排见表2-4,主要项目安装进度安排详见某某水电站后续工程施工进度计划横道图。表2-4 金属结构设备及机电设备分项工程安装进度安排表工程部位及主要项目名称工期(d)开工时间完工日期发电厂房工程进水闸门槽安装及二期砼2113.01.1613.02.05拦污栅安装3113.02.0613.03.05进水闸闸门安装2513.03.0613.03.31尾水事故闸门槽安装及二期砼2012.12.1613.01.05厂房尾水闸启闭机安装513.01.3113.02.05尾水事故闸闸门安装1513.02.0613.02.20安装间屋顶安装1513.02

9、.0113.02.15厂房屋顶安装(封顶)1613.01.1613.01.31厂房行车安装及试验3113.01.0113.01.311#机组及电气设备安装10913.02.0113.05.201#机组调试3513.05.2613.06.292#机组及电气设备安装10013.02.1013.06.242#机组调试3013.06.2513.07.24辅助电气及设备安装10913.02.0113.05.20中控楼电气及设备安装10913.02.0113.05.20泄洪冲沙闸双向门机安装2212.12.1012.12.31左泄洪闸启闭机安装513.01.0113.01.05左泄洪闸闸门安装2013.0

10、1.0613.01.25右泄洪冲沙闸启闭机安装1113.03.2113.03.31右泄洪冲沙闸启闭机室金属结构安装2013.04.0113.04.20右泄洪/冲沙闸闸门安装1913.04.2113.05.10升压变电站GI楼行车安装及试验2013.03.0113.03.20主变压器安装3013.03.2613.04.26GIS电气及设备安装3013.04.1013.05.093、 投入的设备人员3.1、投入的主要施工设备表3-1 主要施工设备表序号设备名称型号及规格单位数量备筑一开挖设备1反向挖掘机CT320C台12侧卸装载机ZL50(3m3)台13红岩自卸车15t辆2二砼浇筑设备1砼拌合系统

11、HZS180(13000)座1 180m3/h2砼搅拌车MR45型(10.0 m)台23砼输送泵HBT60A型台14塔式起重机TC6013台1租用三安装设备1吊车100t台1租用3.2投入的施工人员表3-2 劳动力配置表工种管理人员拌合厂机电队驾驶员挖机手钢筋工木工砼工电焊工金结安装机电安装合计2012.1010646220354010681472012.1110644025354010681522012.12106440303540126815920.13.011062401520205253013720.13.0284240445325308920.13.0384262445325309120.13.048422044530306220.13.058422044530306320.13.068422035530205320.13.078022000000203220.13.08802200000020303.3投入的水工、金结、机电设计代表和监理工程师人员序号年 月设计代表监理工程师备注水工金结机电水工金结机电12012.1011011022012.1111011132012.12100101420.13.01111111520.13.02111111620.13.03111111720.13

展开阅读全文
