某水泥土搅拌桩施工方案.doc

上传人:p** 文档编号:949234 上传时间:2024-05-16 格式:DOC 页数:24 大小:188.96KB
下载 相关 举报
某水泥土搅拌桩施工方案.doc_第1页
第1页 / 共24页
某水泥土搅拌桩施工方案.doc_第2页
第2页 / 共24页
某水泥土搅拌桩施工方案.doc_第3页
第3页 / 共24页
某水泥土搅拌桩施工方案.doc_第4页
第4页 / 共24页
某水泥土搅拌桩施工方案.doc_第5页
第5页 / 共24页
某水泥土搅拌桩施工方案.doc_第6页
第6页 / 共24页
某水泥土搅拌桩施工方案.doc_第7页
第7页 / 共24页
某水泥土搅拌桩施工方案.doc_第8页
第8页 / 共24页
某水泥土搅拌桩施工方案.doc_第9页
第9页 / 共24页
某水泥土搅拌桩施工方案.doc_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某水泥土搅拌桩施工方案.doc》由会员分享,可在线阅读,更多相关《某水泥土搅拌桩施工方案.doc(24页珍藏版)》请在第壹文秘上搜索。

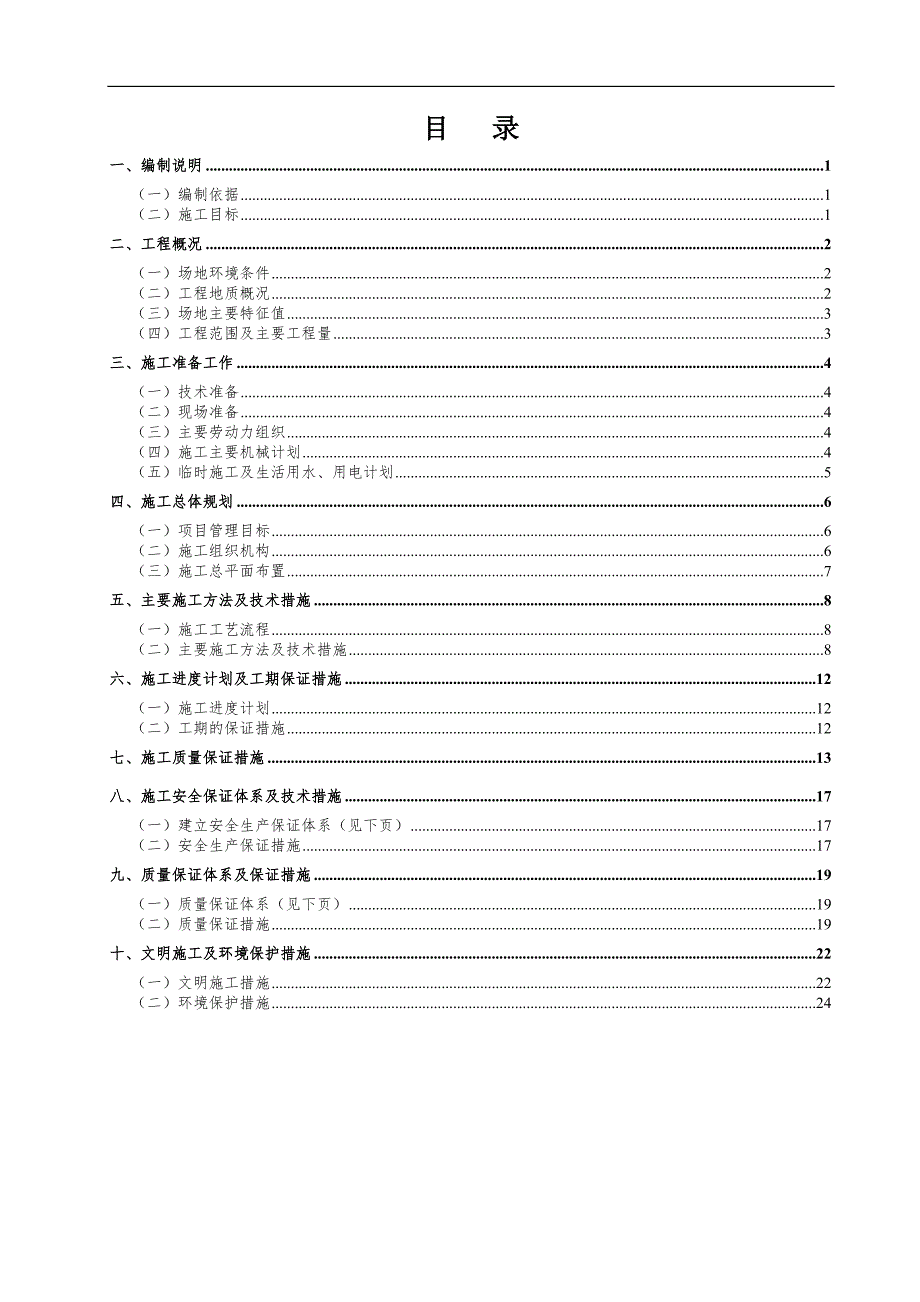

1、目 录一、编制说明1(一)编制依据1(二)施工目标1二、工程概况2(一)场地环境条件2(二)工程地质概况2(三)场地主要特征值3(四)工程范围及主要工程量3三、施工准备工作4(一)技术准备4(二)现场准备4(三)主要劳动力组织4(四)施工主要机械计划4(五)临时施工及生活用水、用电计划5四、施工总体规划6(一)项目管理目标6(二)施工组织机构6(三)施工总平面布置7五、主要施工方法及技术措施8(一)施工工艺流程8(二)主要施工方法及技术措施8六、施工进度计划及工期保证措施12(一)施工进度计划12(二)工期的保证措施12七、施工质量保证措施13八、施工安全保证体系及技术措施17(一)建立安全生

2、产保证体系(见下页)17(二)安全生产保证措施17九、质量保证体系及保证措施19(一)质量保证体系(见下页)19(二)质量保证措施19十、文明施工及环境保护措施22(一)文明施工措施22(二)环境保护措施24鹤山市沙坪联围泵站更新改造工程搅拌桩施工方案一、编制说明(一)编制依据1、工程测量规范(GB50026-93);2、建筑基坑支护技术规程(国标JGJ120-99)。3、建筑基坑支护工程技术规程(广东省标准DBJ/T15-20-97)。4、建筑基坑支护技术规范(JGJ120-99)。5、建筑桩基技术规范(JGJ94-94);6、建筑地基基础工程施工质量验收规范(GB50202-2002);7

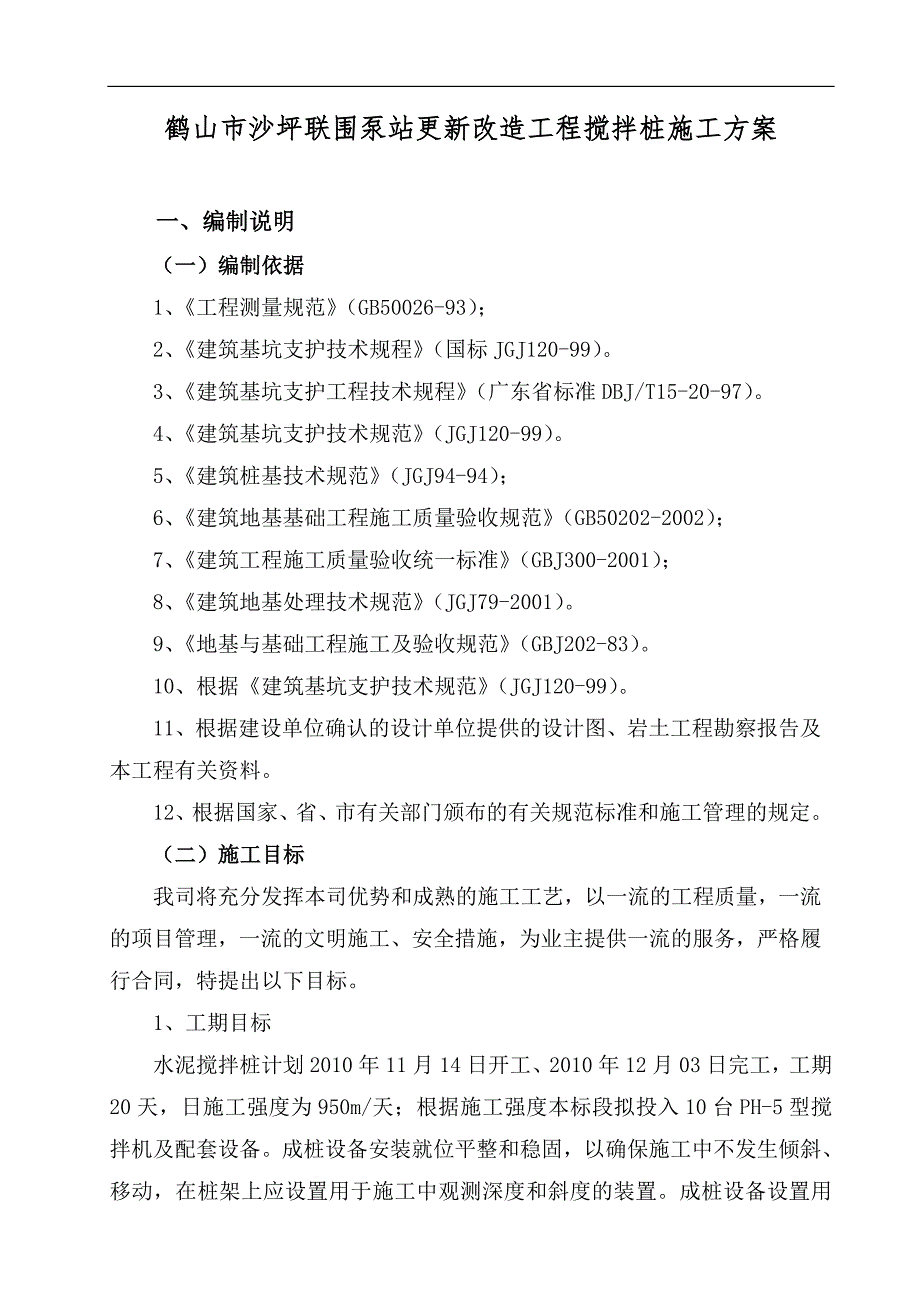

3、、建筑工程施工质量验收统一标准(GBJ300-2001);8、建筑地基处理技术规范(JGJ79-2001)。9、地基与基础工程施工及验收规范(GBJ202-83)。10、根据建筑基坑支护技术规范(JGJ120-99)。11、根据建设单位确认的设计单位提供的设计图、岩土工程勘察报告及本工程有关资料。12、根据国家、省、市有关部门颁布的有关规范标准和施工管理的规定。(二)施工目标我司将充分发挥本司优势和成熟的施工工艺,以一流的工程质量,一流的项目管理,一流的文明施工、安全措施,为业主提供一流的服务,严格履行合同,特提出以下目标。1、工期目标水泥搅拌桩计划2010年11月14日开工、2010年12月

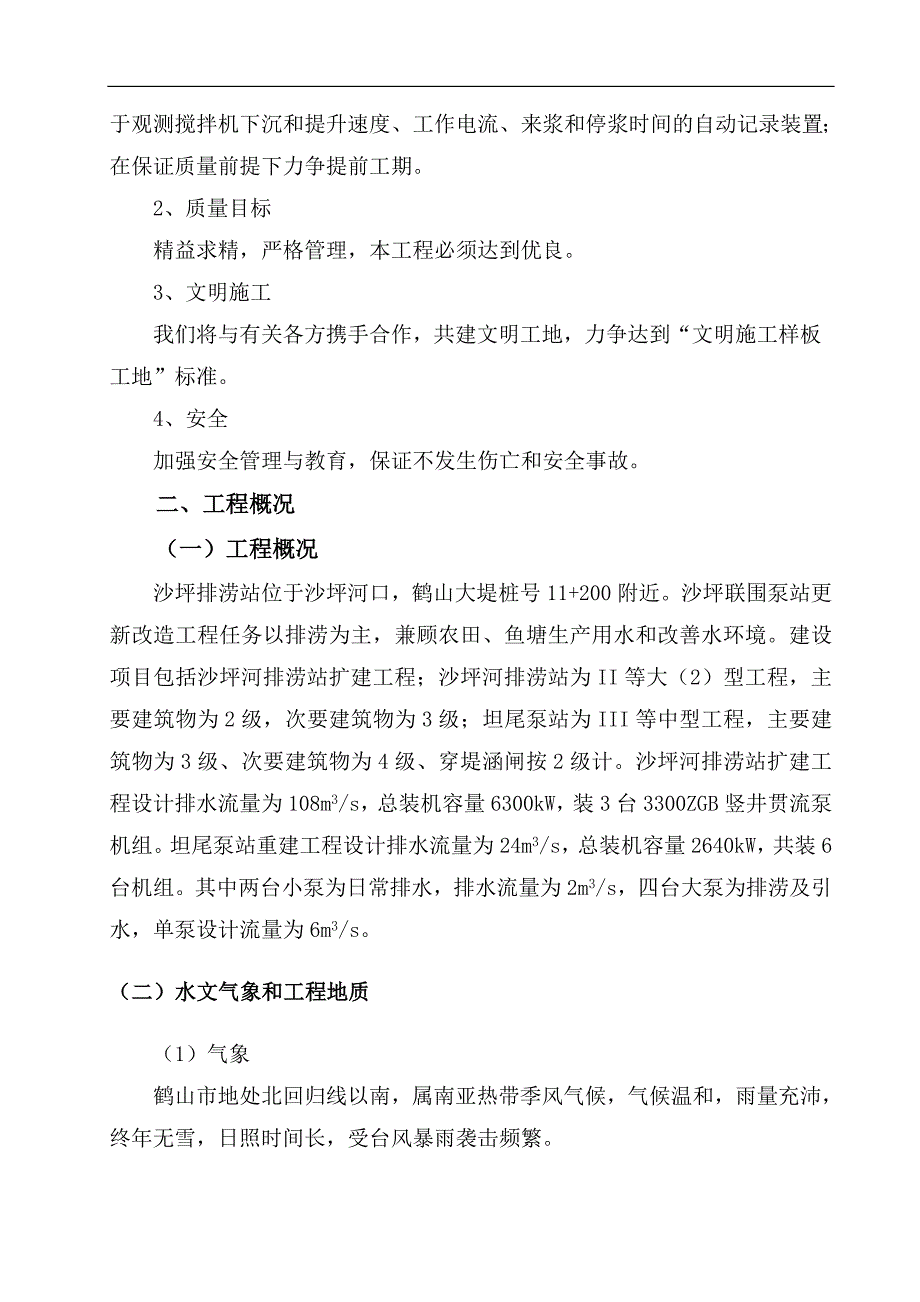

4、03日完工,工期20天,日施工强度为950m/天;根据施工强度本标段拟投入10台PH-5型搅拌机及配套设备。成桩设备安装就位平整和稳固,以确保施工中不发生倾斜、移动,在桩架上应设置用于施工中观测深度和斜度的装置。成桩设备设置用于观测搅拌机下沉和提升速度、工作电流、来浆和停浆时间的自动记录装置;在保证质量前提下力争提前工期。2、质量目标精益求精,严格管理,本工程必须达到优良。3、文明施工我们将与有关各方携手合作,共建文明工地,力争达到“文明施工样板工地”标准。4、安全加强安全管理与教育,保证不发生伤亡和安全事故。二、工程概况(一)工程概况沙坪排涝站位于沙坪河口,鹤山大堤桩号11+200附近。沙坪

5、联围泵站更新改造工程任务以排涝为主,兼顾农田、鱼塘生产用水和改善水环境。建设项目包括沙坪河排涝站扩建工程;沙坪河排涝站为II等大(2)型工程,主要建筑物为2级,次要建筑物为3级;坦尾泵站为III等中型工程,主要建筑物为3级、次要建筑物为4级、穿堤涵闸按2级计。沙坪河排涝站扩建工程设计排水流量为108m3/s,总装机容量6300kW,装3台3300ZGB竖井贯流泵机组。坦尾泵站重建工程设计排水流量为24m3/s,总装机容量2640kW,共装6台机组。其中两台小泵为日常排水,排水流量为2m3/s,四台大泵为排涝及引水,单泵设计流量为6m3/s。(二)水文气象和工程地质(1)气象鹤山市地处北回归线以

6、南,属南亚热带季风气候,气候温和,雨量充沛,终年无雪,日照时间长,受台风暴雨袭击频繁。1)降雨根据沙坪气象站资料统计,多年平均年降雨量为1768mm,最大年降雨量为2569mm,最小年降雨量为1062mm。流域内降雨年内分配不均匀,汛期(49月)降水量约占全年降雨量的80%。2)气温据统计,流域多年平均气温21.6,历年最高气温37.5(1980年7月10日),历年最低气温0(1961年1月19日),多年平均无霜期358.6天,多年平均日照时间1797.8h。3)风速此区域是台风活动侵袭多发地区之一。据统计,多年平均最大风速16.2m/s。(2)水文沙坪河是西江下游右岸的一级支流,发源于皂幕山

7、,流经龙口镇、沙坪镇,经沙坪水闸汇入西江。全流域集雨面积328km2,主河道长39.0km。根据水文资料分析,每年49月为汛期,10月翌年3月为枯水期。(三)工程地质概况扩建沙坪排涝站位于已建沙坪河排涝泵站东侧,场地原为鱼塘,地势低洼,现已填平,地面高程5m7m。场地呈狭长三角形分布,东侧为沙坪河,西侧为已建泵站进水泵,拟建泵房位于场地中南部空地,出水箱涵由泵房向北从地下穿过,最后与旧出水渠相连。根据地质资料成果,泵站站址区分布地层有第四系填土层(Qs)、第四系冲积层(Qa1),基岩为燕山三期(52(3)黑云母花岗岩。第四系土层根据物质组成不同,共划分为5层:人工填土层,-1冲积粘土层,-2冲

8、积淤质粘土层,-3冲积淤质砂层,-4冲积砂层;以下地层根据风化程度划分为全风化带(V)、强风化带(IV)、弱风化带(III)。(四)工程量状况进口挡墙搅拌桩总共1413根、总有效长度为17679.8m、空桩长度为2226m,具体布置、参数和工程量见下表:区域布置形式桩径桩距(m)根数平均桩长(m)端桩持力层A.B矩形布置0.5mA:1.151.35m、B:1.1659.84冲积砂层A.C矩形布置0.5mA:1.151.35m、C:1.16510.154冲积砂层A.D矩形布置0.5mA:1.151.35m、D:1.16510.94冲积砂层A.E矩形布置0.5mA:1.151.35m、E:1.16

9、511.354冲积砂层A.F矩形布置0.5mA:1.151.35M、f:1.16510.74冲积砂层A.G矩形布置0.5mA:1.151.35M、g:1.16512.34冲积砂层A.H矩形布置0.5mA:1.151.35M、h:1.16512.954冲积砂层A.I矩形布置0.5mA:1.151.35M、i:1.16513.654冲积砂层A.J矩形布置0.5mA:1.151.35M、j:1.16514.34冲积砂层K.L矩形布置0.5mK:1.151.35M、l:1.156(13)14(13.3)4冲积砂层M.N矩形布置0.5mM:1.151.35M、n:1.170(14)13(12.3)4冲积

10、砂层M.O矩形布置0.5mM:1.151.35M、o:1.165(13)13(12.3)4冲积砂层M.P矩形布置0.5mM:1.151.35M、p:1.170(14)13(12.3)4冲积砂层P.Q矩形布置0.5mP:1.151.35M、q:1.179(17)13(12.3)4冲积砂层进口斜段挡墙梅花形布置0.5m1m417133淤质砂层三、施工准备工作(一)技术准备1、与甲方、监理、设计等单位联系,办理开工手续。2、根据现场甲方提供的轴线、标高点和基准点进行基线复核。3、项目部人员会同甲方、监理、设计等各方有关人员做好图纸会审工作。4、项目部有关人员编制好施工计划。5、对各班组施工人员进行详

11、细的技术、安全交底。6、制定出各种施工机具计划、主要材料计划和劳动力配置计划。(二)现场准备1、根据现场情况和“施工现场平面图”搭设好各种临时设施,准备好各种材料堆场。2、根据甲方提供的临时水电线路接口,做好施工现场临水临电的铺设。3、现场安设好各种施工机械设备,并调试正常。(三)主要劳动力组织开工前三天必须组织好经培训合格的相关工人,并对其进行班前的安全生产教育及施工技术交底工作。主要劳动力配置表序号工种人数备注序号工种人数备注1项目经理16测量工22技术负责18电工23施工员59钻桩工204材料员110搅浆工205资料员211杂工5(四)施工主要机械计划为了保证本工程的施工进度,考虑投入充

12、足的施工机具,配备的主要机具有:钻桩机30台,灰浆泵30台,潜水泵30台等。见主要施工机具配备表主要施工机具配备表序号机械名称规格型号单位数量功率KW1钻桩机SJBF-45台套30452灰浆泵DW-150台套305.53潜水泵GY-26台套302.2(五)临时施工及生活用水、用电计划1、临时施工及生活用水本工程的临时施工及生活用水,根据甲方提供的用水接口和现场实际情况进行布置驳接使用。2、临时施工及生活用电施工用电量按施工高峰投入的用电设备考虑,其照明用电按动力用电的5%计。施工现场用电设备表序号用电设备名称功率(KW)台数总功率(KW)1钻桩机453013502泥浆泵5.5301653潜水泵

13、2.230664照 明80合计1661工地施工现场的总用电量为1661KW,考虑到各工序的不同,设备的投用不同,实际用电量只需1000KW即可。四、施工总体规划(一)项目管理目标1、工程质量目标严格按现行施工技术标准和规范执行,科学管理,精心施工,严格检查,提供业主满意、市民满意的精品工程,确保工程质量达到优良等级。2、工程工期目标严格按施工组织设计工期安排组织、落实施工进度,密切配合业主单位、监理单位、设计单位,确保本工程在既定的工期内完成施工任务。 3、安全及文明施工目标1)保证安全生产,不发生重大安全事故。2)严格按施工组织设计、有关工程文明施工标准及管理规定执行,做好施工场地管理、施工秩序管理、施工安全管理、工地卫生管理及环境保护管理等工作。(二)施工组织机构为确保优质、高效完成本工程,根据本公司的特点及工程施工的实际需要,公司挑选施工经验丰富、年富力强、有强烈责任心的人员作为施工骨干力量,组成“鹤山市沙坪联围泵站更新改造工程项目经理部”,按项目管理组织工程施工,代表公司直接对现场统一管理,配备相应的施工管理人员实施该工程的施工。项目经理代表公司全面履行合同并直接对工程负责。为保质按期(或提前)完成各项施工任务,争创“安全生产、文明施工”样板工地,各主要施工管理、技术人员必须严格服从项目经理的统一指挥、协调,真正做到各施其职,各

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
