《某污水厂沉井专项施工方案.doc》由会员分享,可在线阅读,更多相关《某污水厂沉井专项施工方案.doc(32页珍藏版)》请在第壹文秘上搜索。

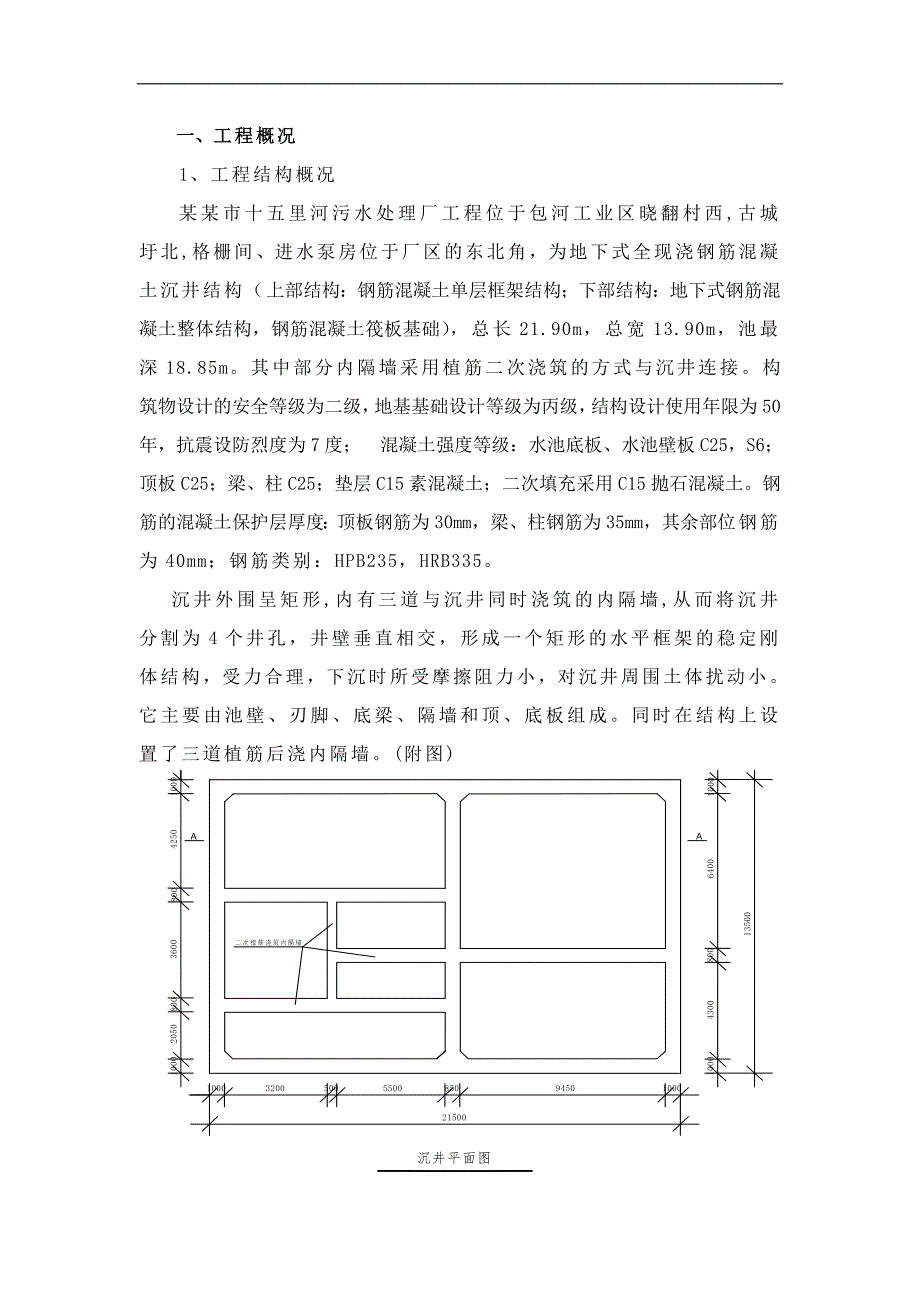

1、一、工程概况1、工程结构概况某某市十五里河污水处理厂工程位于包河工业区晓翻村西,古城圩北,格栅间、进水泵房位于厂区的东北角,为地下式全现浇钢筋混凝土沉井结构(上部结构:钢筋混凝土单层框架结构;下部结构:地下式钢筋混凝土整体结构,钢筋混凝土筏板基础),总长21.90m,总宽13.90m,池最深18.85m。其中部分内隔墙采用植筋二次浇筑的方式与沉井连接。构筑物设计的安全等级为二级,地基基础设计等级为丙级,结构设计使用年限为50年,抗震设防烈度为7度; 混凝土强度等级:水池底板、水池壁板C25,S6;顶板C25;梁、柱C25;垫层C15素混凝土;二次填充采用C15抛石混凝土。钢筋的混凝土保护层厚度

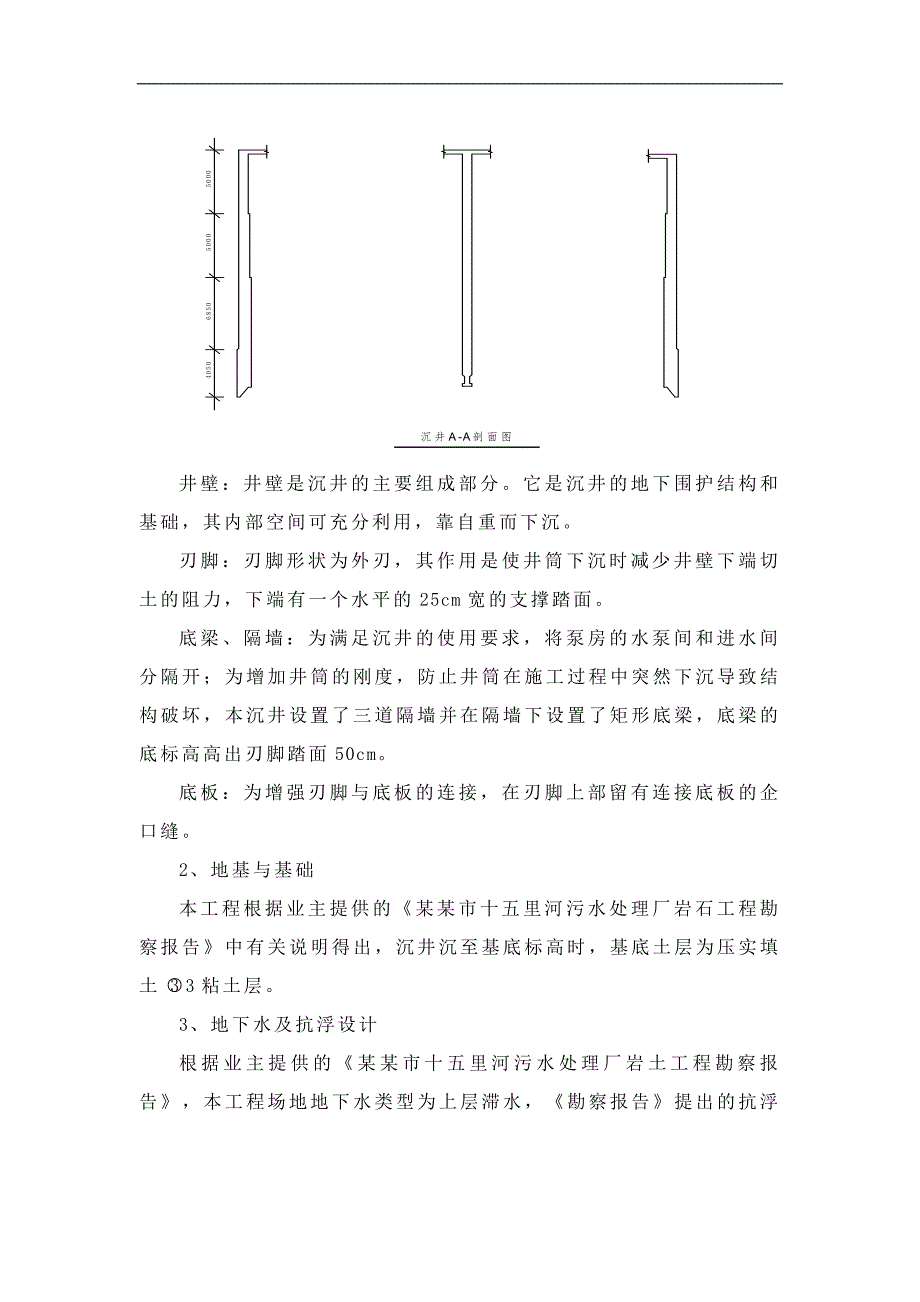

2、:顶板钢筋为30mm,梁、柱钢筋为35mm,其余部位钢筋为40mm;钢筋类别:HPB235,HRB335。 沉井外围呈矩形,内有三道与沉井同时浇筑的内隔墙,从而将沉井分割为4个井孔,井壁垂直相交,形成一个矩形的水平框架的稳定刚体结构,受力合理,下沉时所受摩擦阻力小,对沉井周围土体扰动小。它主要由池壁、刃脚、底梁、隔墙和顶、底板组成。同时在结构上设置了三道植筋后浇内隔墙。(附图)井壁:井壁是沉井的主要组成部分。它是沉井的地下围护结构和基础,其内部空间可充分利用,靠自重而下沉。刃脚:刃脚形状为外刃,其作用是使井筒下沉时减少井壁下端切土的阻力,下端有一个水平的25cm宽的支撑踏面。底梁、隔墙:为满足

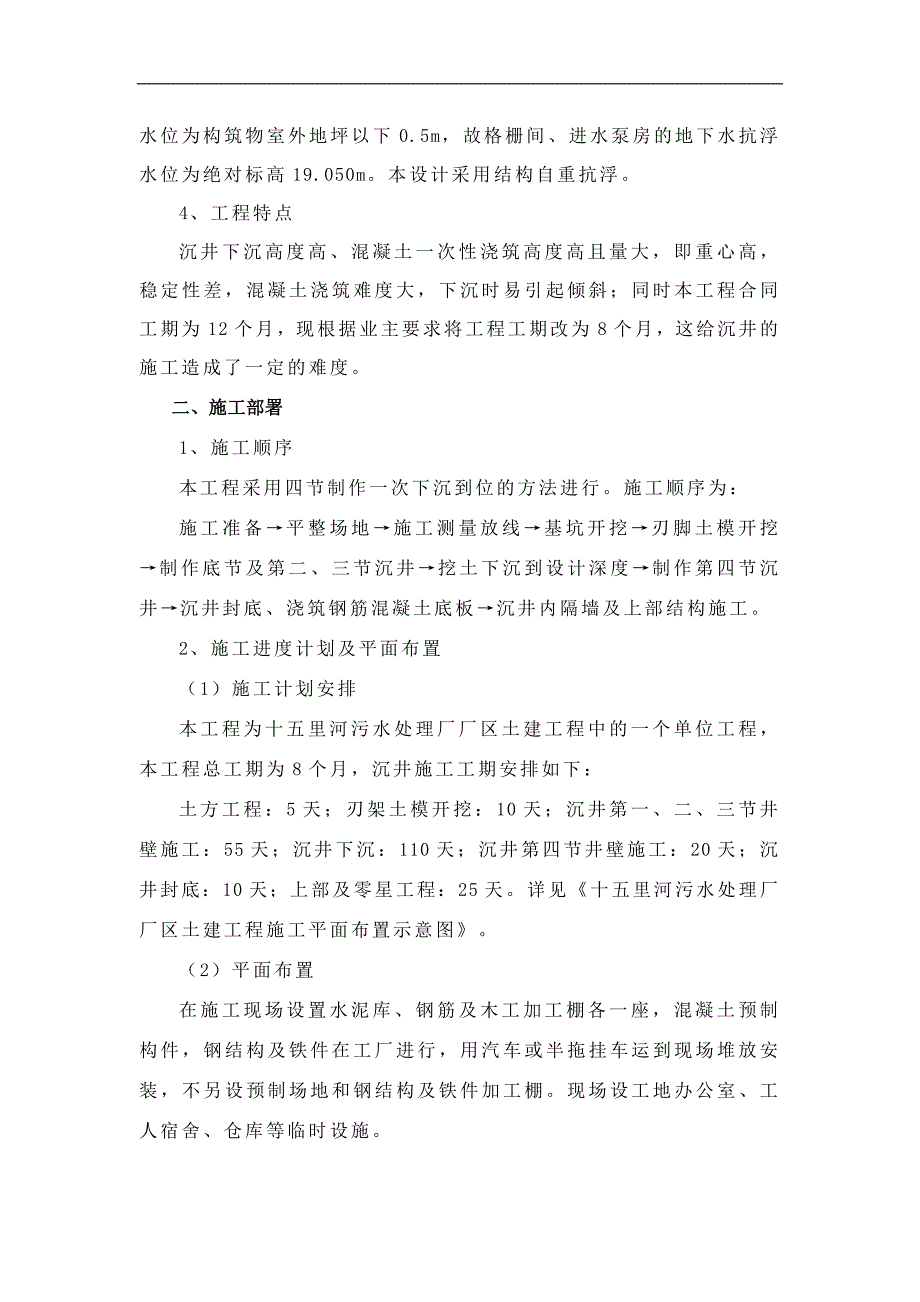

3、沉井的使用要求,将泵房的水泵间和进水间分隔开;为增加井筒的刚度,防止井筒在施工过程中突然下沉导致结构破坏,本沉井设置了三道隔墙并在隔墙下设置了矩形底梁,底梁的底标高高出刃脚踏面50cm。底板:为增强刃脚与底板的连接,在刃脚上部留有连接底板的企口缝。2、地基与基础本工程根据业主提供的某某市十五里河污水处理厂岩石工程勘察报告中有关说明得出,沉井沉至基底标高时,基底土层为压实填土3粘土层。3、地下水及抗浮设计根据业主提供的某某市十五里河污水处理厂岩土工程勘察报告,本工程场地地下水类型为上层滞水,勘察报告提出的抗浮水位为构筑物室外地坪以下0.5m,故格栅间、进水泵房的地下水抗浮水位为绝对标高19.05
4、0m。本设计采用结构自重抗浮。4、工程特点沉井下沉高度高、混凝土一次性浇筑高度高且量大,即重心高,稳定性差,混凝土浇筑难度大,下沉时易引起倾斜;同时本工程合同工期为12个月,现根据业主要求将工程工期改为8个月,这给沉井的施工造成了一定的难度。二、施工部署1、施工顺序本工程采用四节制作一次下沉到位的方法进行。施工顺序为:施工准备平整场地施工测量放线基坑开挖刃脚土模开挖制作底节及第二、三节沉井挖土下沉到设计深度制作第四节沉井沉井封底、浇筑钢筋混凝土底板沉井内隔墙及上部结构施工。2、施工进度计划及平面布置(1)施工计划安排本工程为十五里河污水处理厂厂区土建工程中的一个单位工程,本工程总工期为8个月,
5、沉井施工工期安排如下:土方工程:5天;刃架土模开挖:10天;沉井第一、二、三节井壁施工:55天;沉井下沉:110天;沉井第四节井壁施工:20天;沉井封底:10天;上部及零星工程:25天。详见十五里河污水处理厂厂区土建工程施工平面布置示意图。(2)平面布置在施工现场设置水泥库、钢筋及木工加工棚各一座,混凝土预制构件,钢结构及铁件在工厂进行,用汽车或半拖挂车运到现场堆放安装,不另设预制场地和钢结构及铁件加工棚。现场设工地办公室、工人宿舍、仓库等临时设施。现场临时用水接到现场,进水位置根据现场勘察暂定设于施工现场东北角,详见施工平面布置示意图,施工总进水管用100镀锌管,支管用50镀锌管,施工用水与
6、消防用水使用同一套给水装置和管道。根据现场勘察,施工用电从施工场地北侧引至现场配电房内,详见施工平面布置示意图。现场设置总配电房及总配电箱,进线用BX-240平方毫米铜芯线,使用三相五线制供电,采取三级配电二级漏电保护。三、施工准备工作1、生产准备(1)拆迁沉井周围和管道范围内以及施工需用场地内所有障碍物,如房屋、管道、电线杆、树木等。(2)平整场地,修通至沉井的临时道路,主干线尽量利用正式道路,仅做基层。(3)按施工总平面布置图修建临时设施,安装临时水、电线路,并试水试电,修好临时排水沟。(4)编制施工预算。提出工程需用混凝土、钢筋、木材、钢结构、预埋铁件等的预制加工委托,注明规格数量、使用
7、时间,并提出有关图纸资料和技术要求。(5)将钢筋、模板等主要施工材料进场,并进行材料检验及加工。(6)组织施工人员,机具设备,工程和施工用料进场,对施工机械设备进行必要的检查、维修、试运转。2、技术准备(1)组织现场施工人员学习、审查施工图纸和进行各专业图纸会审,进行设计交底和施工技术交底。(2)编好沉井施工、进水管敷设,上部结构吊装施工工艺技术资料。培训沉井和顶管施工操作人员,并掌握操作工艺要点。(3)按设计总图做好测量控制和设置水准点,按设计图位置进行工程定位放线。四、项目组织机构本工程作为我公司的重点工程进行管理,由单位直接组建项目管理机构。选派一名有同类工程施工经验的项目经理担任本工程
8、的项目经理,以确保该工程的各项目标的实现。选派一名高级工程师担任本工程的项目总工程师,充分发挥技术保障作用。在项目经理的领导下,各专业管理人员对工程施工进行全方位配合和管理。1、项目组织机构图详见附图项目组织机构图2、项目组织主要人员职责(1)项目经理:项目经理全面负责履行施工合同,对项目的工程质量、安全生产、施工进度全面负责。负责为工程的顺利实施配备必要的资源;负责建立本项目部质量保证体系及相关规章制度,制定各级岗位职责,保证实现项目质量目标;坚持“质量第一”的方针,正确处理质量与进度的关系,组织好均衡施工,严格按施工组织设计和质量计划执行;严格执行上级有关法令、法规、标准和规章制度、操作规
9、程;认真执行各项质量制度和质量控制程序,严肃工艺纪律。严格执行“三检制”,对本单位人员违反工艺纪律造成的质量问题负领导责任;组织好对本单位职工的质量、安全教育工作,结合工程实际,组织开展全面质量管理活动。(2)项目副经理负责组织管理项目的建筑安装施工任务,根据施工计划组织施工生产。全面保证施工进度、工程质量、安全,重点负责现场施工管理工作。在项目经理的授权下代行部分项目经理职责。树立“质量第一”的意识,组织好工程均衡生产和施工管理,在掌握生产进度的同时掌握质量动态,负责落实各项安全管理制度,抓好生产环境管理,搞好文明施工。当进度与质量发生矛盾时,在保证质量的前提下采取有效措施加快进度,实现项目
10、质量目标。(3)项目技术负责人负责项目技术管理。认真执行国家有关技术政策、规范、标准及上级下达的各项技术管理规定;负责组织编制项目施工组织设计、项目质量计划和专题施工方案,并具体组织实施;负责编制本项目的关键工序和特殊过程的作业指导书,并组织实施;对从事特殊过程施工的人员组织培训,设备进行鉴定,并对特殊过程实施连续监控。处理施工中的技术问题;参加重要隐蔽工程和分部工程质量评定;组织相关人员作好质量记录。 (4)项目质量负责人负责项目的质量管理。严格按照国家标准、规范、规程进行全面检查,持证上岗,对管辖范围的检查工作负全面责任;严把材料检验、工序交接、隐蔽验收关,审查操作者的资格和技术熟练情况,
11、审查分项工程评定及有关施工记录;对违反操作规程、技术措施、技术交底、设计图纸等情况,应坚持原则,立即提出和制止,可决定返修或停工;负责本专业质量动态分析和事故调查分析;协助技术负责人、质量管理部门作好分项、分部工程质量验收、评定工作,作好工程质量有关记录。具有质量否决权。(5)项目安全与环境负责人负责项目的安全管理。主要职责如下:审查项目安全、卫生管理计划,并贯彻实施。执行本单位劳动、安全手册和安全卫生等规章制度。负责监督施工现场的安全教育和培训。参与施工组织设计和施工方案、技术措施的编写,负责项目总体安全技术措施计划编制、执行。建立现场安全抽检制度。组织施工单位安全人员对现场安全情况进行检查
12、,对不合格单位提出批评、罚款甚至停工的权力。建立工程安全、环境档案,按时提交工程安全情况监督报告。严格按文明工地标准进行检查,确保文明工地目标的实现。对现场违章指挥、违章操作及现场重大安全隐患有应急停工处置权。(6)项目造价负责人负责项目的造价管理。主要职责如下:审查项目的预结算,并负责对业主的工程预结算工作。签署工程材料采购计划等。(7)项目计划统计负责人负责项目的计划统计管理。主要职责如下:审查项目的工程生产计划及工程量统计,负责材料采购等计划的把关。(8)施工负责人对本施工区工程的质量、进度、安全负责;执行一级项目部下达的工程指令、接受一级项目部的监督、检查;履行一级项目部建立的各项保证
13、体系的职能;组织本施工区工程的施工;实施施工组织设计和质量计划;在一级项目部制定的总体网络计划的基础上编制本施工区的施工计划,并组织实施;负责为工程的顺利实施配备必要的资源并进行管理;负责落实各项安全管理制度,抓好生产环境管理,搞好文明施工。五、沉井的施工方法及技术措施沉井施工法在工程实践每一阶段、每一部位的应用,通常会有许多种方案和方法来完成。我们在拟选方案和采用技术措施时,主要考虑到如下因素:施工工期,施工操作的难易程度和安全保障、工程质量的可靠性、冬雨季施工和给工程施工带来困难的多少、施工机械和设备的使用情况、技术协作、材料、技术资源的供应、施工组织管理水平、施工物资耗量及工程成本费用等
14、方面。在定性定量分析和比较选择后,确定如下的施工实施方案。1、施工阶段的划分经我施工单位对十五里河污水处理厂厂区格栅间、进水泵房工程进行探讨、分析与研究。提出以下施工方案。本工程为沉井结构,施工采用排水下沉法施工。若本工程施工期间周边土层内有地下水,须采取相应措施降水。进水泵房及其周边地下水位的设计要求:顶板未浇筑完毕之前,地下水位须位于刃脚底以下0.5m。主要施工部分的划分:格栅间、进水泵房划分为三个主要施工部分:沉井壁制作、沉井壁下沉和沉井封底等三个主要部分。 沉井壁制作及下沉施工阶段的划分如下:本工程沉井壁采取四次制作一次下沉的施工方法。第一阶段:-1.050米至3.200米井壁及刃脚制
15、作第二阶段:3.200米至9.850米井壁制作第三阶段:9.850米至14.850米井壁制作及下沉第四阶段14.850米至19.850米井壁制作本工程沉井的池壁在开挖的基坑内制作,每个阶段的混凝土须一次浇筑完成,待前三个阶段的混凝土浇筑完毕并达到设计强度后,再进行沉井下沉施工。下沉施工时在沉井内挖土,使沉井靠自重以克服其外壁与土间的摩擦阻力,而逐渐下沉至设计标高。沉井沉入到位后,平整井内土层,浇筑混凝土垫层和混凝土底板,完成沉井的封底工作。2、基坑土方开挖沉井采取在基坑中制作,为减少下沉深度,降低施工作业面。开挖深度为8m,基坑开挖采用大开挖方式进行,边坡坡比为11,在4m处设置1m宽平台,基坑底的平面尺寸比刃脚的外壁每侧各大2m,在基底四周挖设30cm30cm的排水沟,并接入基坑内的集水井中。集水井尺寸为80cm80cm100cm,用排水泵将集水井内的水抽排到远离基坑以外处。在原地面基坑开挖边缘1m处,设置深30cm、宽30cm的截水沟截留雨水,在沟东侧预埋200mm雨水管伸入施工区域外的土垅中,使水自流入施工现场东边的水沟中(详图如下)。挖土采用1台1.2m3反铲挖土机进行,配合人工修坡和平整坑底,挖出的土方除部分放在基坑周边外其余全部用翻斗汽车运到弃土场地堆放。3、
