《某焦炉安装施工组织设计.doc》由会员分享,可在线阅读,更多相关《某焦炉安装施工组织设计.doc(76页珍藏版)》请在第壹文秘上搜索。

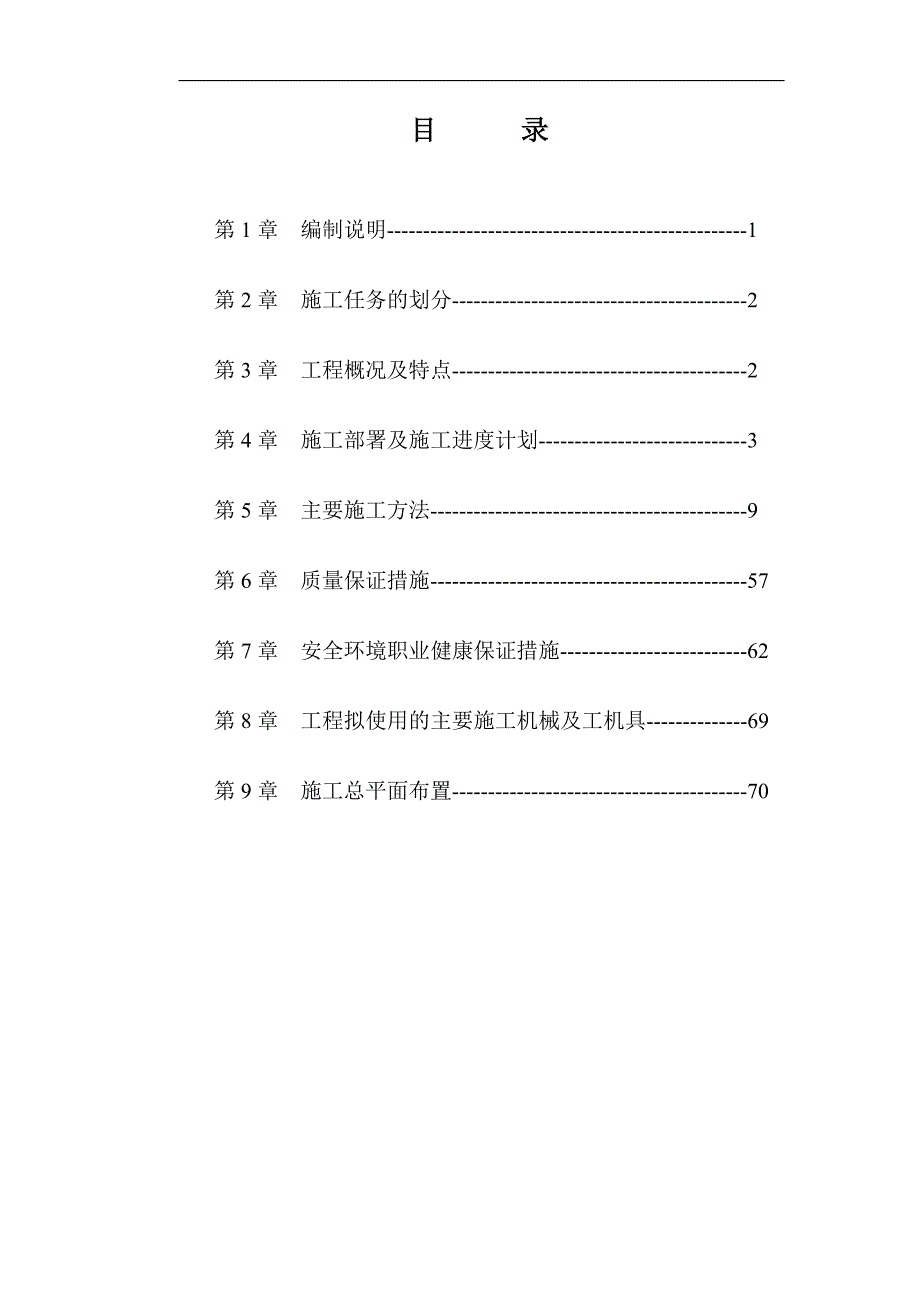

1、1#,2#焦炉安装施工组织设计编制:审核:审批: 目 录第1章 编制说明-1第2章 施工任务的划分-2第3章 工程概况及特点-2第4章 施工部署及施工进度计划-3第5章 主要施工方法-9第6章 质量保证措施-57第7章 安全环境职业健康保证措施-62第8章 工程拟使用的主要施工机械及工机具-69第9章 施工总平面布置-70第1章 编制说明1、编制原则1.1本工程的施工组织设计是依据XX焦化公司提供的有关资料,国家及行业现行规范、规程等而编制的。1.2本施工组织设计在编制时结合了本工程的具体特点,工程设备情况,当地的气候条件,安装的技术和施工条件等。2、编制的主要依据2.1XX公司提供的“招标文
2、件”。2.2有关规范、规程、标准图集2.2.1 GB12710-91 焦化安全规程。2.2.2 GB50235-97 工业金属管道工程施工及验收规范。2.2.3 GB50236-98 现场设备、工业管道焊接工程施工及验收规 范。2.2.4 GB4272-92 保温及管道保温技术通则。2.2.5 GBJ126-89 工业设备及管道绝热工程施工及验收规范。2.2.6 GB50205-2001 钢结构工程施工质量验收规范。2.2.7 GB50231-98 机械设备安装工程施工及验收规范。2.2.8 GB50242-2002 建筑给水排水与采暖工程施工及验收规范。2.2.9GB50268-97 给水排
3、水管道工程施工及验收规范。 2.2.10GB50275-98 压缩机、风机、泵安装工程施工及验收规范。2.2.11JGJ82-91 钢结构高强度螺栓连接的设计施工及验收规范。2.2.12GB50194-93 建设工程施工现场供用电安全规范。2.2.13JGJ81-2002 建筑钢结构焊接技术规程。2.2.14YBJ214-88 冶金机械设备安装工程施工及验收规范(焦化)。2.2.15TJ231-78 机械设备安装工程施工及验收规范。2.2.16YBJ207-85 冶金机械设备安装工程施工及验收规范液压、气动和润滑系统。 2.2.17GB50270-98 连续输送设备安装工程施工及验收规范。第2
4、章 施工任务的划分1、本次施工的工程范围1.1炼焦通用设备安装。1.2炼焦专用设备安装。1.3炼焦非标设备安装。1.4炼焦转让非标设备安装。1.5炼焦工艺管道安装。1.6金属结构制作安装。2、工程物资供应2.1设备供应:工程设备由甲方供应。2.2工程材料供应:主材甲方供应,辅材由施工单位供应。第3章 工程概况及特点1、工程概况 1.1 工程名称:1.2 业主:1.3 总包单位:1.4 建设地点:1.5工程承包范围:1、2焦炉及煤塔的所有设备安装、工艺钢结构制作安装、管道制作安装。2、主要工作内容2.1机械设备安装、单机试车、联动试车。2.2工艺钢结构制作安装。2.3钢板卷管制作安装。2.4管道
5、系统安装。2.5钢结构、管道及设备防腐。 2.6管道及设备绝热。 3、工期要求3.1焦炉护炉设备安装绝对工期30天(包括和操作台钢结构交叉作业工期在内)。3.2 其余的施工工期按甲方要求执行。4、质量要求:本工程的质量要求为合格,质量标准的评定以国家或行业及业主要求的质量检验评定标准为依据。5、工程特点5.1业主对工期的要求较高,制定的工期进度计划比类似工程的工期短。分包单位在既要确保安全、质量的前提下又要确保工期,将面临较大的压力。5.2现场的施工用地、加工场地紧张,会在一定程度上影响工程进度。5.3 本次施工的工程项目除部分与其他专业有交叉外,多数均可独立组织施工,有利于分包单位组织平行施
6、工、流水作业。第4章 施工部署及施工进度计划1、施工总体布署1.1 施工流程分析及工期优化措施1.1.1 总进度的主要矛盾是焦炉本体设备安装的施工,本着确保安装工期从而确保总工期的指导思想,土建、筑炉应尽快交付安装,其他设施的土建、筑炉施工应全面、同步进行。1.1.2 因为工期较紧,所以在安装过程中土建及筑炉与安装的穿插、安装各专业间的交叉、安装各工序间的交叉作业几乎贯穿于施工的全过程。分包单位内部的各专业间的组织协调,是确保工程顺利进行的关键环节。安装工程在具备条件时,在保证安全、质量的前提下,必须地上、地面、地下全面铺开作业,才能减少窝工并缩短施工工期。1.1.3 为了搞好土建、筑炉和安装
7、的成品、半成品保护,满足现场文明施工要求,必须搞好各专业、各工序的组织协调工作。1.1.4 安装施工以焦炉本体设备安装为主线,以其他安装、钢板卷管制作、管道安装为次主线,同时兼顾其他设施的安装工作。2、施工部署2.1 施工部位划分2.1.1炼焦设备安装。2.1.2钢板卷管制作安装。2.1.3成品管道安装。2.1.4工艺钢结构制作安装。2.1.5其中以焦炉本体设备安装为整个工程的施工主线。2.2各部位的施工顺序2.2.1四个施工部位中金属构件加工、钢板卷管加工、炉门耐材砌筑最先开工,设备安装、钢结构安装、管道安装等次之。在施工中期,各施工部位全面展开。2.3具体部署2.3.1焦炉护炉铁件安装:组
8、建两个综合班组,其中安装一个班组,设备倒运一个班组,计划30天内安装完毕。2.3.2焦炉其他设备安装:组建一个综合班组,计划15天内安装完毕。2.3.4钢板卷管制作安装:组建一个综合班组,计划50天内制安完毕。2.3.5管道安装:组建两个综合班组,按部位展开,计划40天内安装完毕。2.3.4工艺钢结构制安:组建一个综合班组,计划50天制作安装完毕。3、主要施工机械及劳动力部署3.1焦炉护炉铁件安装:投入的主要施工机械为吊装设备、铆工机具、起重机具、钳工机具、保护板安装专用工装等。最高峰投入劳动力40人。3.2焦炉其他设备安装:投入的主要施工机械为吊装设备、铆工机具、起重机具、钳工机具等。最高峰
9、投入劳动力15人。3.3钢板卷管制作安装、管道安装:投入的主要施工机械为吊装设备、焊接设备、卷板机、切割设备及铆工机具、管工机具、起重机具等。最高峰投入劳动力20人。3.4管道安装:投入的主要施工机械为吊装设备、焊接设备、切割设备及管工机具、起重机具等。最高峰投入劳动力25人。3.5工艺钢结构制作安装:投入的主要施工机械为吊装、焊接、切割设备及铆工机具、起重机具等。最高峰投入劳动力15人。3.6以上各部位的安装,平均投入劳动力80人/月。 4、工期承诺4.1工期特点4.1.1本工程的工期很短,影响工期的因素较多。4.1.2影响本工程的主要因素有:交叉作业多,施工场地紧张,与其他专业的穿插作业等
10、。4.2工期承诺4.2.1焦炉护炉设备安装绝对工期30天(包括和操作台钢结构交叉作业工期在内)。4.2.2其余的施工工期按甲方要求执行。5、本工程主要的施工控制节点5.1护炉铁件安装。5.2加热煤气管道安装。6、工期保证措施 6.1 保证工期的组织措施6.1.1如果我公司有幸中标,我公司将把该工程作为重点工程进行管理。该工程的项目管理班子,均由具有丰富的施工组织经验和强有力的组织协调能力的同志组成,其中项目负责人、技术负责人等分别直接指挥或主持过同类工程,并由他们负责组织一批技术能力强、职责分明、管理有序、协调到位的优秀管理人员和精干队伍参加本项工程建设。6.1.2 为了本工程能够顺利开工,目
11、前本工程项目管理班子已经组建完毕,一旦工程具备施工条件,将立即有效地组织展开各项工作。6.1.3 本施工组织设计的工程进度计划是结合本工程具体情况及我公司的施工、技术等条件而编制,我公司将保证本计划工期“后墙不倒”。6.1.4 我公司将根据计划工期的各个控制点,安排充裕的施工劳动力,同时对每一个工期控制点和一般节点,设置不同的工作责任制、经济责任制考核点,对工程项目的各个节点实行严格考核并进行相应奖罚。6.1.5 若没有按期实现工期控制点,由公司制定、实施确保工期控制点的措施,保证抢回已拖误的工期,使之不影响下个工期控制点。6.1.6 为了顺利地实现每一个工期控制点,公司在施工现场将采用两级工
12、期计划控制。6.1.6.1 一级计划采用横道图进度计划,由公司制定。本计划是在保证施工总进度计划的基础上,根据现场的实际情况对合同总工期计划的进一步完善,是以总进度计划的控制点为依据而编制,以5天为一个考核周期,以分部分项工程为控制对象,对各专业、各工序进行工期控制,以此保证每一个工期控制点按期完成。6.1.6.2 二级计划采用任务计划书,本计划书是在一级计划的基础上,按每一个工序必须完成的时间,以计划任务书的形式下达给作业班组进行控制,由项目管理班子对作业班组进行每3天一次的检查考核,保证每一个工序按期或者提前完成。6.1.6.3 在施工高峰期采取“天天读”的形式,针对现场施工存在的各种问题务求当天解决,确保工程施工进度按照既定计划进行。7.2 保证工期的施工措施7.2.1 本工程施工安排组织7个施工作业班组。7.2.1.1焦炉护炉铁件安装:组建两个综合班组。7.2.1.2焦炉其他设备安装:组建一个综合班组。7.2.1.3钢板卷管制作安装:组建一个综合班组。7.2.1.4管道安装:组建两个综合班组。
