某综合楼卸料平台施工计划.doc

上传人:p** 文档编号:949408 上传时间:2024-05-16 格式:DOC 页数:24 大小:183.50KB
下载 相关 举报
某综合楼卸料平台施工计划.doc_第1页
第1页 / 共24页
某综合楼卸料平台施工计划.doc_第2页
第2页 / 共24页
某综合楼卸料平台施工计划.doc_第3页
第3页 / 共24页
某综合楼卸料平台施工计划.doc_第4页
第4页 / 共24页
某综合楼卸料平台施工计划.doc_第5页
第5页 / 共24页
某综合楼卸料平台施工计划.doc_第6页
第6页 / 共24页
某综合楼卸料平台施工计划.doc_第7页
第7页 / 共24页
某综合楼卸料平台施工计划.doc_第8页
第8页 / 共24页
某综合楼卸料平台施工计划.doc_第9页
第9页 / 共24页
某综合楼卸料平台施工计划.doc_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某综合楼卸料平台施工计划.doc》由会员分享,可在线阅读,更多相关《某综合楼卸料平台施工计划.doc(24页珍藏版)》请在第壹文秘上搜索。

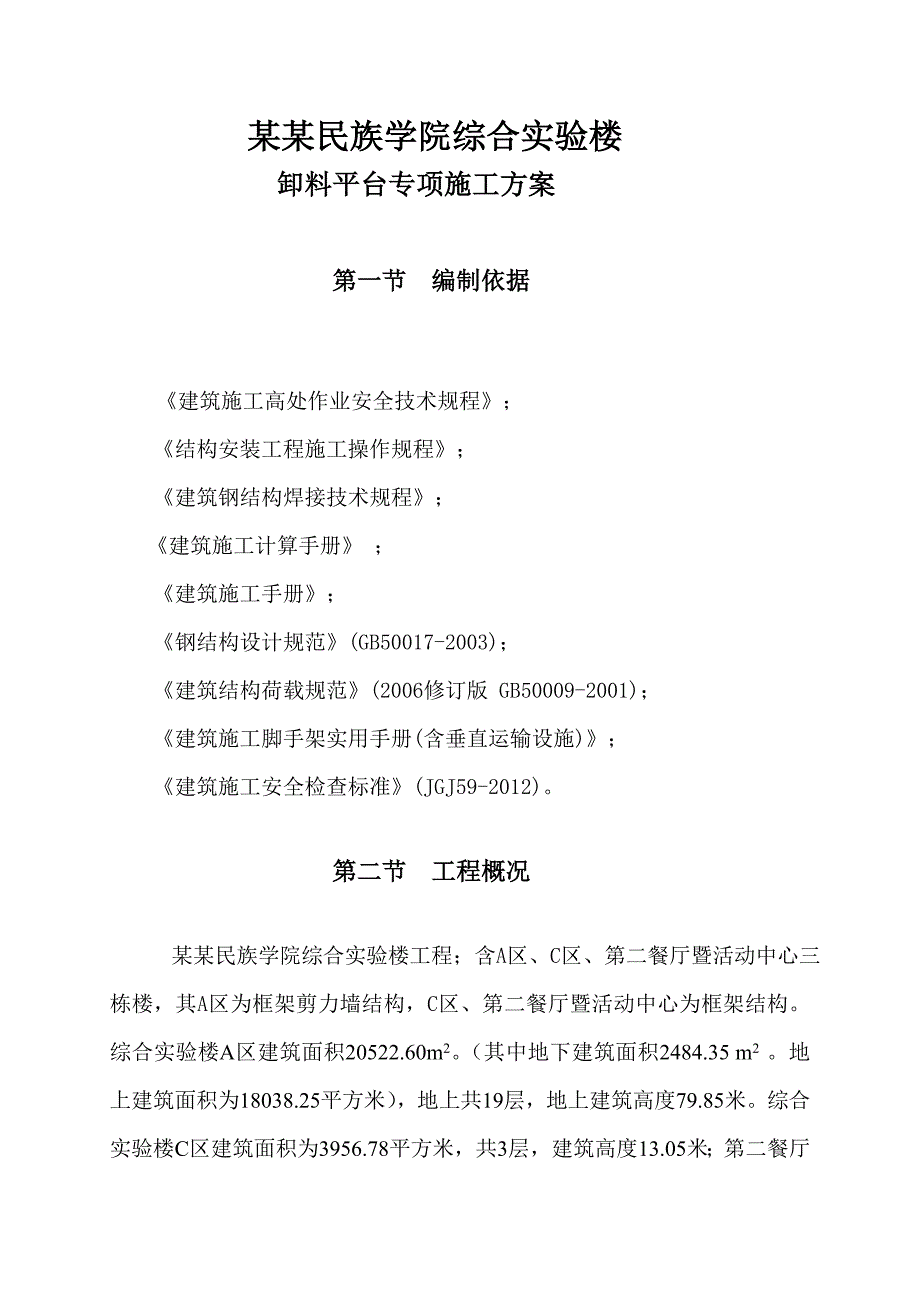

1、 某某民族学院综合实验楼 卸料平台专项施工方案 编制: 审核: 批准: 某某建筑工程有限公司 某某民族学院综合实验楼 卸料平台专项施工方案 第一节 编制依据 建筑施工高处作业安全技术规程; 结构安装工程施工操作规程; 建筑钢结构焊接技术规程; 建筑施工计算手册 ; 建筑施工手册; 钢结构设计规范(GB50017-2003); 建筑结构荷载规范(2006修订版 GB50009-2001); 建筑施工脚手架实用手册(含垂直运输设施); 建筑施工安全检查标准(JGJ59-2012)。 第二节 工程概况 某某民族学院综合实验楼工程;含A区、C区、第二餐厅暨活动中心三栋楼,其A区为框架剪力墙结构,C区、

2、第二餐厅暨活动中心为框架结构。综合实验楼A区建筑面积20522.60m2。(其中地下建筑面积2484.35 m2 。地上建筑面积为18038.25平方米),地上共19层,地上建筑高度79.85米。综合实验楼C区建筑面积为3956.78平方米,共3层,建筑高度13.05米;第二餐厅暨活动中心楼建筑面积为9079.96平方米,共3层,建筑高度15.15米;(地下建筑面积为3039.93平方米,地上建筑面积为6039.83平方米)。每栋每层设置3个上料台。本工程由某某民族学院投资建设,西北综合勘察设计研究院设计,陕西秦军国防工业工程建设监理所监理,某某建筑工程有限公司承建。第三节 危险源与相关控制措

3、施(1).脚手架卸料台施工现场重大危险源部位是:上料台架体失稳,垂直坍塌;人员从高处坠落;落物伤人;不当操作事故等,危险源的识别、评估及控制如下:(2).引发事故的主要原因1).上料台架体失稳,垂直坍塌构架缺少必须的结构杆件,未按照规定数量和要求搭设连墙杆件等。在使用过程中任意拆除必不可少的杆件和连墙杆件。连墙杆的设置不符合要求。控制措施是按照建筑施工扣件式钢管脚手架安全技术规范(JGJ130)标准的要求,经过检查符合安全要求后方能投入使用。构架尺寸过大,承载力不足或设计安全不够与严重超载。2).人员从高处坠落作业人员注意力不集中,情绪低落;夏季高温天气作业,容易中暑。作业层面未按照规定设置围

4、挡围护。酒后作业。不当操作产生的碰撞或闪失等。作业层未满铺脚手板或台面与墙之间的间隙过大。脚手板和杆件因搁置不稳或发生断裂而坠落。3).落物伤人在搭设或拆除时,高空抛掷构配件,砸伤工人或路过行人。架体上物体堆放不牢靠或意外碰落,砸伤工人或路过行人。整架倾覆、垂直坍塌或局部垮架,砸伤工人或路过行人。4).不当操作事故用力过猛,导致身体失稳在料台上面拉车退着行走。集中多人搬运,拥挤碰撞。5).其他伤害在不安全的天气条件下(六级以上大风、雷雨和雪天)继续作业。搁置时间过长未作检查的情况下重新投入使用等。(3)危险源的监控 对上料台构件材料的材质进行监控。 对构架和防护设施承载可靠和使用安全进行监控。

5、 对料台的搭设、拆除和使用进行监控。 加强安全管理和日常维护,对施工环境和施工条件进行监控。第四节 安全技术设计及计算详见卸料平台计算书1)构造要求 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、料台架体的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,上料平台的搭设,还必须符合建筑施工安全检查标准要求,要符合省文明标化工地的有关

6、标准。 6、结合本工程的实际情况,综合考虑了以往的施工经验,决定采用 型钢悬挑卸料平台方案。2) 材料选择 型钢悬挑卸料平台 1、主梁槽钢采用16a号槽钢槽口水平,次梁采用14a号槽钢槽口水平。钢材强度等级不低于Q235-B,其质量应符合现行国家标准碳素钢结构(GB/T 700)和低合金高强度结构钢GB/T 1591的规定。 2、脚手板、脚手片采用符合有关要求。 3、斜拉钢丝绳采用钢丝绳。 4、预埋钢筋的直径为18.0 mm。3)设计计算详见卸料平台计算书4)搭拆要求 卸料平台加工悬挑钢梁紧固段长度不小于悬挑段的1.25倍,型钢悬挑梁固定端采用3组U形钢筋压环或紧固螺栓与建筑结构梁板固定,U形

7、钢筋压环应预埋至混凝土梁板底部受力钢筋位置,并与底层钢筋绑扎牢固,其锚固长度为31d。U形压环应冷弯成型,压环与型钢梁之间应用钢楔或硬木楔楔紧。 整个平台架体在地面上完成制作和组装,完毕后经过监理单位验收合格后方可吊装。吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中的平稳。吊装至预定位置后,先将平台工字钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装完毕后经验收合格后方可使用。要求提升一次验收一次。具体构造要求如下: 1、悬挑式卸料平台应按现行的相应规范进行设计,其结

8、构构造应能防止左右晃动。 2、悬挑式卸料平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。 3、斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算。 4、应设置四个经过验算的吊环,吊运平台时使用卡环,不得使吊钩直接钩挂吊环,吊环应用甲类3号沸腾钢制作。 5、悬挑式卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡于不得少于三个,建筑物锐角利口围系钢丝绳处应加衬软垫物,悬挑式卸料平台外口应略高于内口。 6、台面应面铺脚手板。 7、悬挑式卸料平台左右两侧必须装固定的防护栏杆。 8、悬挑式卸料平台吊装,需待横梁

9、支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。 9、悬挑式卸料平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。10、卸料平台上应显著地标明容许荷载值。操作平台上人员和物料的总重量严禁超过设计的容许荷载,应配备专人加以监督。 上料平台的拆除 1、拆架体前,全面检查拟拆上料台,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。作业计划一般包括:拆架的步骤和方法、安全措施、材料堆放地点、劳动组织安排等。 2、拆除时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。 3、拆除的高处作业人员

10、应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。 4、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。 5、拆除时严禁碰撞脚手架附近电源线,以防触电事故。 6、在拆除时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。 7、拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。 8、高层建筑料台拆除,应配备各良好的通讯装置。 9、输送至地面的杆件,应及时按类堆放,整理保养。 10、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。 11、如遇强风、雨、雪等

11、特殊气候,不应进行脚手架的拆除,严禁夜间拆除。 12、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。 第五节 检查与验收 1).材质要求(1) 质量检查首先检查钢管的材质证明文件、管件及型钢的产品质量合格证、钢丝绳的材质证明及连墙件、安全网的材质证明等1).安全要求 (1)上料台搭设完毕,用合格密目安全网铺于钢管围挡上的外围。 2).卸料平台的上部拉结点,必须设于建筑物上,不得设置在脚手架等施工设备上; 3).卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,建筑物锐角口围系钢丝绳处应加 补软垫物,平台外口应略高于内口;钢丝绳与水平钢梁的夹角宜为45

12、度60度;4).卸料平台左右两侧必须装置固定的防护栏,高度为1.5米;卸料平台的限重为1吨;5).卸料平台吊装,需要横梁支撑点电焊固定,接好钢丝绳,经过检验后才能松卸起重吊钩;6).卸料平台使用时,应有专人负责检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复;7).操作平台上应显著标明容许荷载,人员和物料总重量严禁超过设计容许荷载,配专人监督。 第六节 安全管理与日常维护1、 日常维护 (1)料台架体安装完毕,用合格密目安全网铺于料台的外围 (2)型钢、钢管与扣件进场前应经过检查挑选,所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。每个螺栓的预紧力在40Nm65 Nm之间。

13、(3)安装完成先由技术人员进行自检;安全员、安拆人员签字;再会同业主代表、监理单位对整个料台进行验收检查,验收合格后方可投入使用。 (4)严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在料台上;严禁超载。(5)必须满铺脚手板,每天检查钢丝绳及紧固点,检查悬挑锚固端的U形埋件的钢楔或硬木楔。 (6)做好型钢及钢管的防锈防腐处理。 2、安全管理 (1)操作人员必须持有登高作业操作证方可上岗。技术人员在料台架体搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员。必须严格依据本施工组织设计进行搭设安装,安装时,技术人员必须在现场监督安装情况,保证安装质量达到设计要求。 (2)必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上料台作业。 (3)在料台上施工的各工种作业人中应注意自身安全,不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。 (4)雨、雪及六级以上大风等天气严禁进行搭设、拆除工作。 (5)应设专人负责对料台架体及钢丝绳等进行经常检查和保修。 A 在下列情况下,必须对上料台进行检查 a 在六级大风和大雨后 b 停用超过二个月,复工前。 B 检查保修项目 a 各主节点处各杆件的安装、连墙件等构造是否符合施工组织设计的 要求; b 扣件螺丝是否松动; c 安全防护措施是否符合要求。 (6)在料台

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
