某船闸土建施工项目拌合站施工方案.doc

上传人:p** 文档编号:949424 上传时间:2024-05-16 格式:DOC 页数:11 大小:267.66KB
下载 相关 举报

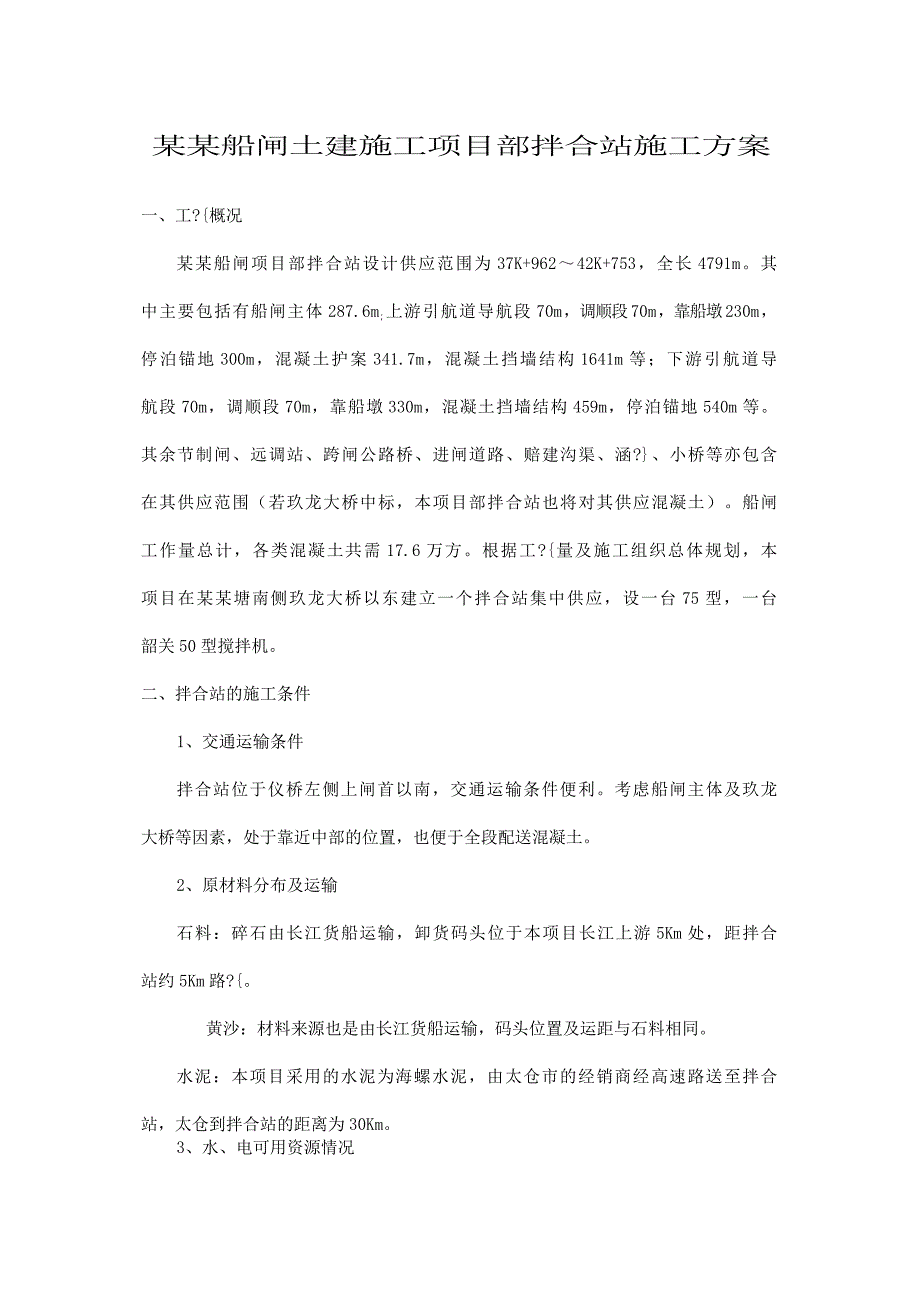

某船闸土建施工项目拌合站施工方案.doc_第1页
第1页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第2页
第2页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第3页
第3页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第4页
第4页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第5页
第5页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第6页
第6页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第7页
第7页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第8页
第8页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第9页
第9页 / 共11页
某船闸土建施工项目拌合站施工方案.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某船闸土建施工项目拌合站施工方案.doc》由会员分享,可在线阅读,更多相关《某船闸土建施工项目拌合站施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

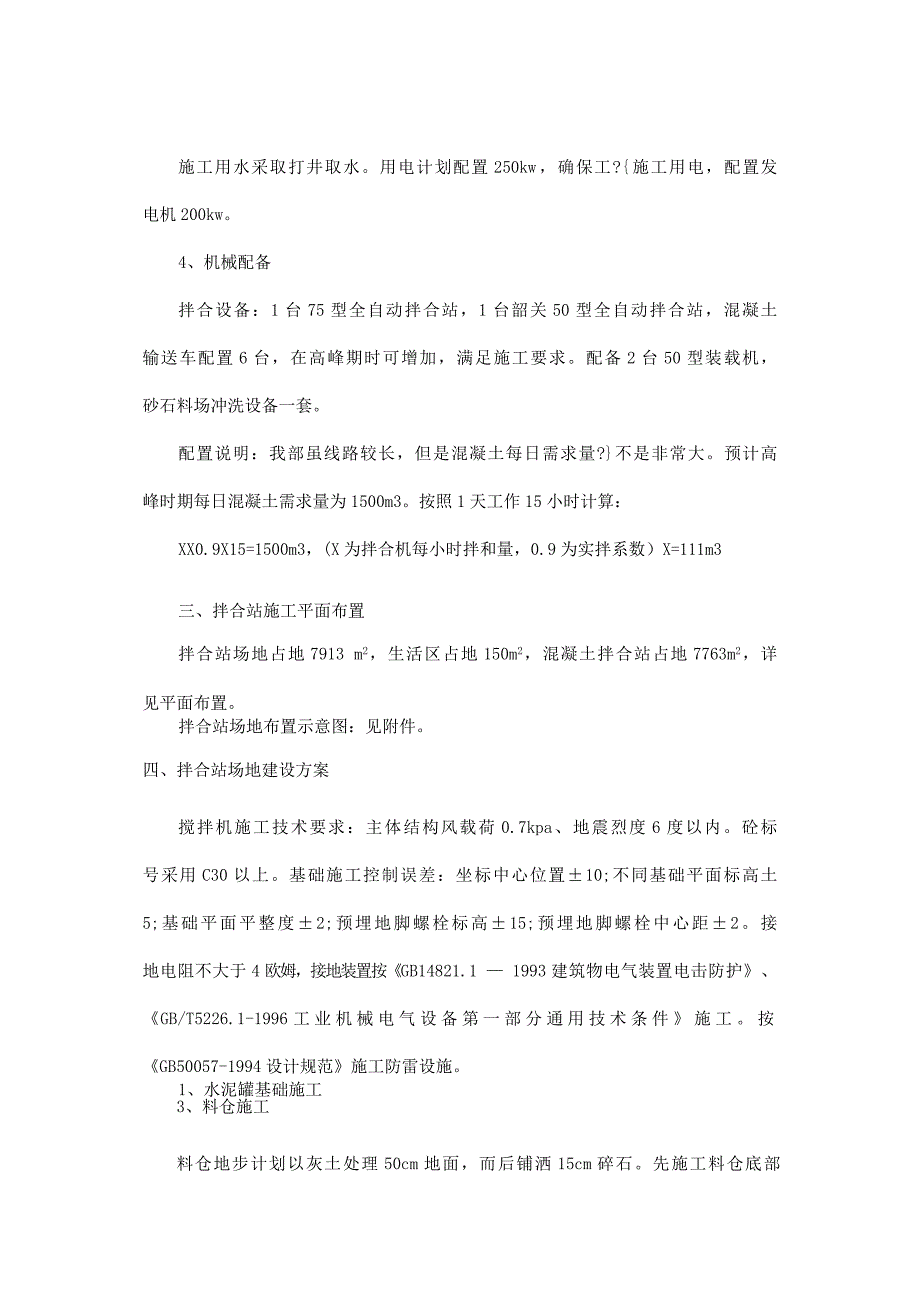

1、某某船闸土建施工项目部拌合站施工方案一、工?概况某某船闸项目部拌合站设计供应范围为37K+96242K+753,全长4791m。其中主要包括有船闸主体287.6m;上游引航道导航段70m,调顺段70m,靠船墩230m,停泊锚地300m,混凝土护案341.7m,混凝土挡墙结构1641m等;下游引航道导航段70m,调顺段70m,靠船墩330m,混凝土挡墙结构459m,停泊锚地540m等。其余节制闸、远调站、跨闸公路桥、进闸道路、赔建沟渠、涵?、小桥等亦包含在其供应范围(若玖龙大桥中标,本项目部拌合站也将对其供应混凝土)。船闸工作量总计,各类混凝土共需17.6万方。根据工?量及施工组织总体规划,本项

2、目在某某塘南侧玖龙大桥以东建立一个拌合站集中供应,设一台75型,一台韶关50型搅拌机。二、拌合站的施工条件1、交通运输条件拌合站位于仪桥左侧上闸首以南,交通运输条件便利。考虑船闸主体及玖龙大桥等因素,处于靠近中部的位置,也便于全段配送混凝土。2、原材料分布及运输石料:碎石由长江货船运输,卸货码头位于本项目长江上游5Km处,距拌合站约5Km路?。黄沙:材料来源也是由长江货船运输,码头位置及运距与石料相同。水泥:本项目采用的水泥为海螺水泥,由太仓市的经销商经高速路送至拌合站,太仓到拌合站的距离为30Km。3、水、电可用资源情况施工用水采取打井取水。用电计划配置250kw,确保工?施工用电,配置发电

3、机200kw。4、机械配备拌合设备:1台75型全自动拌合站,1台韶关50型全自动拌合站,混凝土输送车配置6台,在高峰期时可增加,满足施工要求。配备2台50型装载机,砂石料场冲洗设备一套。配置说明:我部虽线路较长,但是混凝土每日需求量?不是非常大。预计高峰时期每日混凝土需求量为1500m3。按照1天工作15小时计算:XX0.9X15=1500m3,(X为拌合机每小时拌和量,0.9为实拌系数)X=111m3三、拌合站施工平面布置拌合站场地占地7913 m2,生活区占地150m2,混凝土拌合站占地7763m2,详见平面布置。拌合站场地布置示意图:见附件。四、拌合站场地建设方案搅拌机施工技术要求:主体

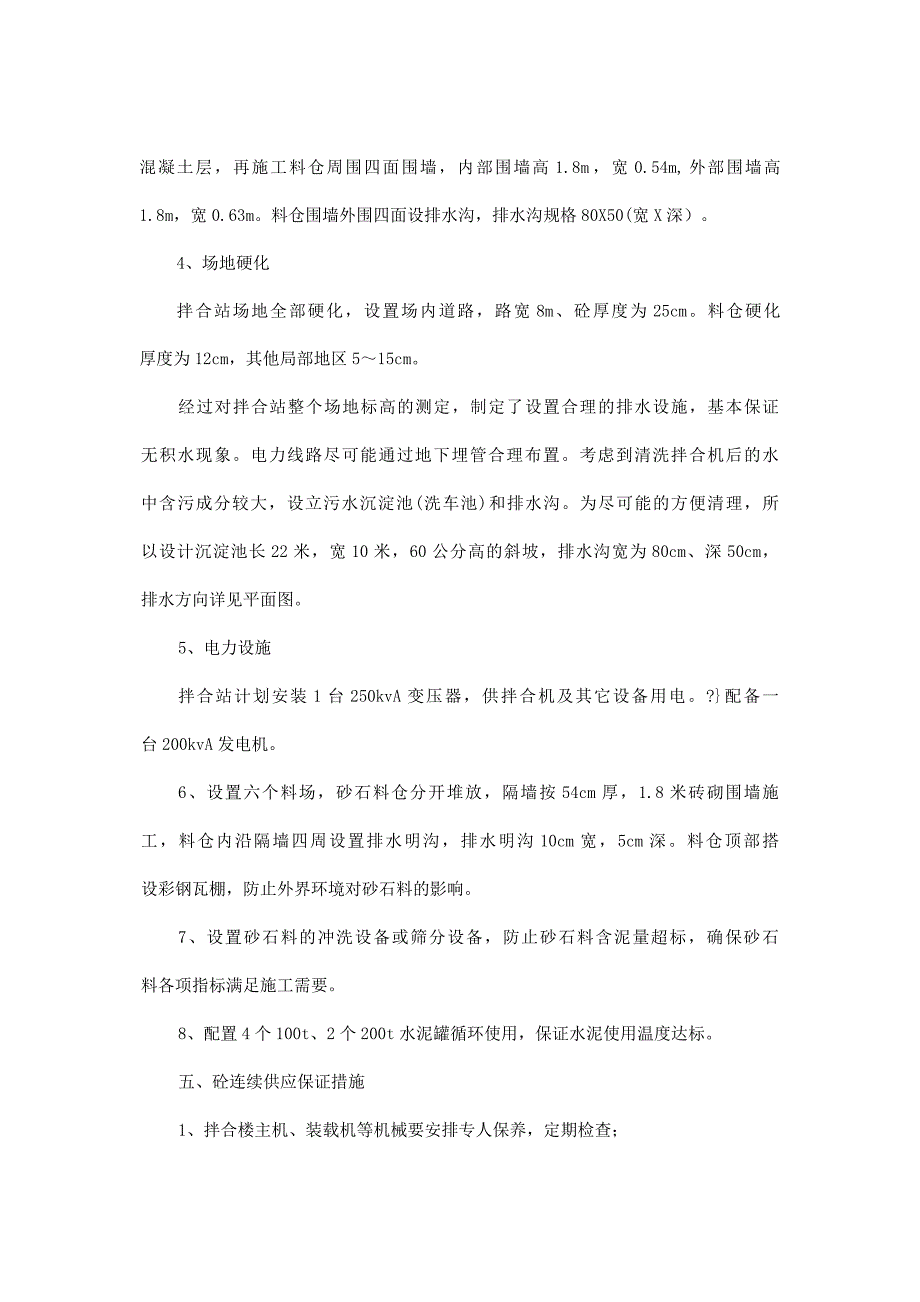

4、结构风载荷0.7kpa、地震烈度6度以内。砼标号采用C30以上。基础施工控制误差:坐标中心位置10;不同基础平面标高土5;基础平面平整度2;预埋地脚螺栓标高15;预埋地脚螺栓中心距2。接地电阻不大于4欧姆,接地装置按GB14821.1 1993建筑物电气装置电击防护、GB/T5226.1-1996工业机械电气设备第一部分通用技术条件施工。按GB50057-1994设计规范施工防雷设施。1、水泥罐基础施工3、料仓施工料仓地步计划以灰土处理50cm地面,而后铺洒15cm碎石。先施工料仓底部混凝土层,再施工料仓周围四面围墙,内部围墙高1.8m,宽0.54m,外部围墙高1.8m,宽0.63m。料仓围墙

5、外围四面设排水沟,排水沟规格80X50(宽X深)。4、场地硬化拌合站场地全部硬化,设置场内道路,路宽8m、砼厚度为25cm。料仓硬化厚度为12cm,其他局部地区515cm。经过对拌合站整个场地标高的测定,制定了设置合理的排水设施,基本保证无积水现象。电力线路尽可能通过地下埋管合理布置。考虑到清洗拌合机后的水中含污成分较大,设立污水沉淀池(洗车池)和排水沟。为尽可能的方便清理,所以设计沉淀池长22米,宽10米,60公分高的斜坡,排水沟宽为80cm、深50cm,排水方向详见平面图。5、电力设施拌合站计划安装1台250kvA变压器,供拌合机及其它设备用电。?配备一台200kvA发电机。6、设置六个料

6、场,砂石料仓分开堆放,隔墙按54cm厚,1.8米砖砌围墙施工,料仓内沿隔墙四周设置排水明沟,排水明沟10cm宽,5cm深。料仓顶部搭设彩钢瓦棚,防止外界环境对砂石料的影响。7、设置砂石料的冲洗设备或筛分设备,防止砂石料含泥量超标,确保砂石料各项指标满足施工需要。8、配置4个100t、2个200t水泥罐循环使用,保证水泥使用温度达标。五、砼连续供应保证措施1、拌合楼主机、装载机等机械要安排专人保养,定期检查;2、材料员按生产计划制定材料需求计划,及时上报项目部物资材料部,以确保在砼拌和前已备足水泥、砂石料等原材料;原材料进场后及时通知试验员取样;3、试验员接到材料员的原材料进场通知后,及时完成取

7、样或送检工作,检验结果出来后,及时通知拌合站材料员;4、项目部已联系外部商品拌合站,当项目部拌合站在砼拌合期间出现故障时,立即联系外部商品拌合站拌和砼,以确保砼能够连续浇注,从而避免因砼供应不及时导致断桩等情况发生。六、拌合站组织机构设置生产经理1人、拌合站负责人1人、调度1人、试验3人等管理人员,具体人员配置情况详见下表。主要施工队人员表工种名称人数备注生产经理1拌合站负责人1混凝土调度1试验质检工?师1拌合站人员配置试验员3材料员1搅拌机操作人3装载机司机2砼车司机6电工1修理工1拌合站建设完成后,由相关单位进行标定,标定证书及实物卷表排放至明显位置。组织机构图七、搅拌工艺搅拌施工工艺图:

8、不合格原材料检测丄合格骨料配料系统(分仓独立计量)带机冲洗合格斜皮主楼储料斗一细骨料!搅拌机搅拌(彡30s)水泥、粉煤灰、分别单矿粉、独计量外加剂加水粗骨料搅拌(彡30s)文字说明:骨料配料系统有四个储料仓,四种骨料独立计量,互不干涉。四种骨料计量完成后,分别由各自的骨料秤卸入平皮带机上(先送细骨料再送粗骨料)再经由斜皮带机将计量好的骨料送入楼顶的骨料储存料斗中:粉料仓中的粉料由螺旋输送机送往各自计量斗中计量,水、外加剂由水泵送入各自计量斗中计量。当各种物料计量完毕后,按时序图设定的顺序,将骨料储料斗门打开,先向拌合机投入细骨料、水泥、矿物参合料(粉煤灰、矿粉)和专用复合外加剂,搅拌30s后,

9、再投入水,待砂浆充分搅拌30s后投入粗骨料,再继续搅拌30s之后卸出混泥土,以上时间可调。搅拌时按上述投料顺序投料。每一搅拌阶段不少于30s总搅拌时间为90s。以上过?周而复始,使整个生产过?连续自动运行。八、原材料质量控制1. 源头控制物资部门根据料源供货情况,不定期到各料源头进行了解材料的生产能力、质量状况,保证有充足合格的材料供应。必要时派人进驻源头,杜绝不合格材料装车。2. 进场控制试验室负责对混凝土的所有原材料实施进场检验,发现不合格原材禁止其进场。3. 材料员对原材料的实时控制拌合站材料员负责材料统计工作?按生产计划制定材料需求计划。根据台帐中材料消耗情况,报项目部物资设备部,由物

10、资设备部统计各拌合站材料需求情况,统一安排材料供应,拌合站材料员负责材料进场初验,明显不合格的责令退回;经目测合格后可先卸货?标识,索取质量证明书(产品合格证),达到一个检验批时30分钟内通知拌合站试验员进行抽样检验,?填写进场材料通知单一式两份,双方各留一份。根据试验员回馈的试验结果,材料员对材料进行重新标识或处理。材料员负责材料的覆盖,以免雨淋和灰尘等污染。4. 试验员原材检验试验员负责原材料的取样、送检(检验)、报检、检验结果回馈等工作。试验员接到材料员的原材料进场通知后,及时完成取样或送检工作,检验结果出来后,及时通知拌合站材料员。拌合站试验员完成砂石料等的日常检验;自检合格后报监理工

11、?师进行材料报验。5.拌合站负责人质量责任拌合站负责人是拌合站质量第一责任人,全面主持拌合站工作,全力支持配合材料员、试验员及其它相关人员的工作。九、安全环保保障措施安全生产工作关系到国家和人民生命财产安全,关系到社会稳定和经济的健康发展,认真贯彻“安全第一,预防为主”的方针,在加快安全生产法制建设,确立安全生产工作机制,加强事故隐患监控,治理和事故调查处理,建立安全生产责任制。1、安全生产目标:无因工死亡和重大伤亡事故,无机械设备大事故,无交通行车事故,无等级火灾事故,无重要器材和爆炸事故。2、安全管理组织机构建立健全管理体系,成立以项目经理为首的安全领导小组,健全岗位责任制,从组织上、制度上,防范措施上保障安全生产。3、环保措施拌合机采用环保型75、50型混凝土搅拌设备,控制室、操作台、主机、气路系统、外加剂系统均设置封闭体,且骨料储料斗、水泥、粉煤灰、矿粉卸料门采用蝶阀,密封性能好。在各连接处均采用防水帆布式橡胶连接,计量斗端设有除尘口与除尘系统相连通。水泥仓、粉煤灰仓出料口上装有翻板式卸料门,顶部设有电动除尘器。生产污水通过排水沟排入沉淀池,经过沉淀后循环利用,生活污水经过沉淀处理再排出至拌合站外水渠。5*10排水凹槽111.74-觀排水管拌合站平面布置图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
