某跨线桥拆除施工方案.doc

上传人:p** 文档编号:949450 上传时间:2024-05-16 格式:DOC 页数:19 大小:109.72KB
下载 相关 举报
某跨线桥拆除施工方案.doc_第1页
第1页 / 共19页
某跨线桥拆除施工方案.doc_第2页
第2页 / 共19页
某跨线桥拆除施工方案.doc_第3页
第3页 / 共19页
某跨线桥拆除施工方案.doc_第4页
第4页 / 共19页
某跨线桥拆除施工方案.doc_第5页
第5页 / 共19页
某跨线桥拆除施工方案.doc_第6页
第6页 / 共19页
某跨线桥拆除施工方案.doc_第7页
第7页 / 共19页
某跨线桥拆除施工方案.doc_第8页
第8页 / 共19页
某跨线桥拆除施工方案.doc_第9页
第9页 / 共19页
某跨线桥拆除施工方案.doc_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某跨线桥拆除施工方案.doc》由会员分享,可在线阅读,更多相关《某跨线桥拆除施工方案.doc(19页珍藏版)》请在第壹文秘上搜索。

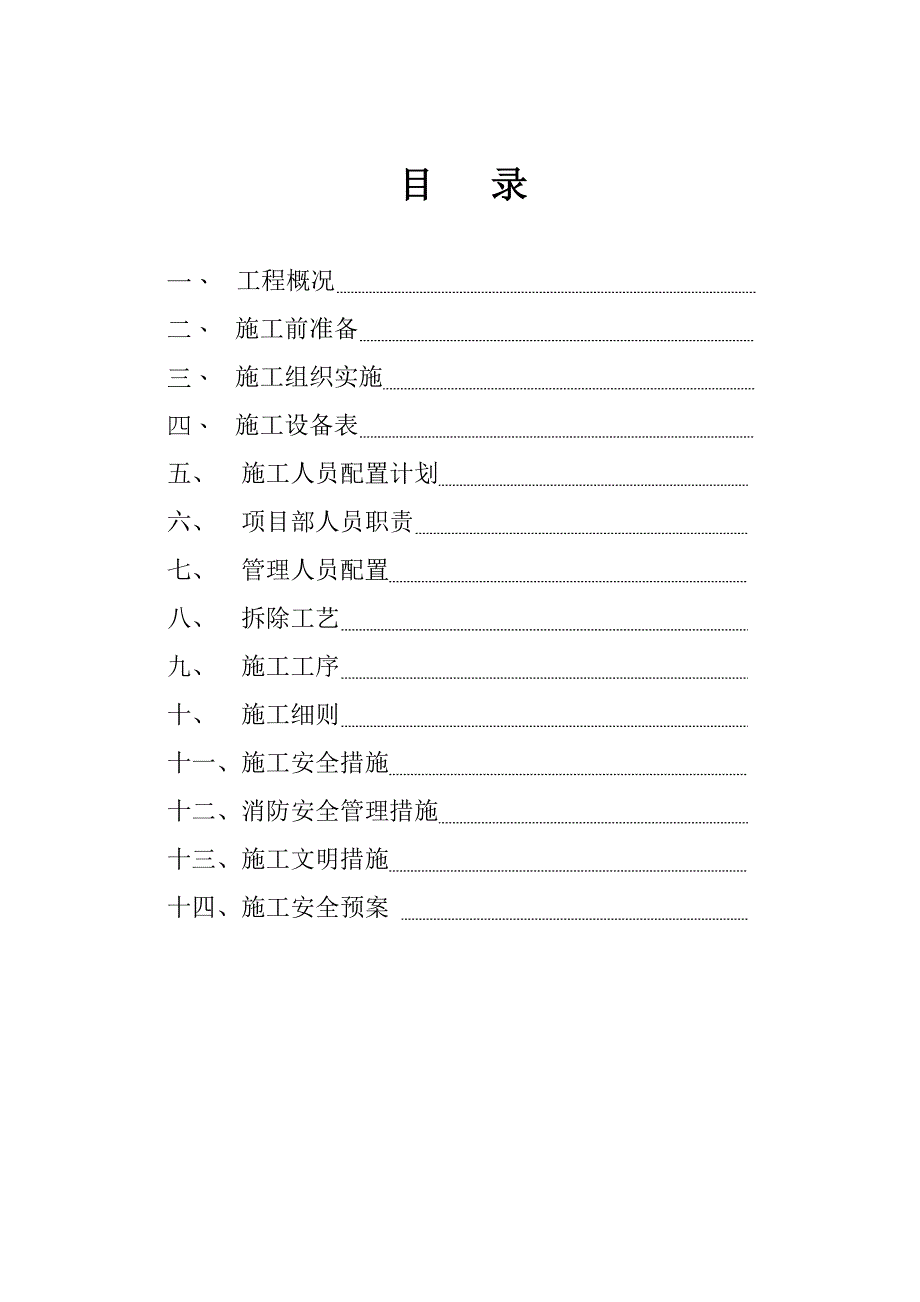

1、工程名称: 跨线桥拆除工程 施工方案 施工单位: 编制日期:目 录一、 工程概况 二、 施工前准备 三、 施工组织实施 四、 施工设备表 五、 施工人员配置计划 六、 项目部人员职责 七、 管理人员配置 八、 拆除工艺 九、 施工工序 十、 施工细则 十一、施工安全措施 十二、消防安全管理措施 十三、施工文明措施 十四、施工安全预案 第一章 工程概况一、基本情况序号项 目内 容1工程名称上跨大广高速路某跨线桥拆除工程2工程地址开封以东 公里处4施工单位5工程性质保护性拆除6工程规模拆除构筑物总面积 平方米7结构形式混凝土现浇连续箱梁8工期要求天二、建筑概况拟拆除桥梁位于开封以东,大广高速路上的

2、跨线桥。本桥高7.5m,上部结构为混凝土现浇连续箱梁,桥面宽8m、长80m,悬臂板宽约1.5m。桥两边设防撞墙,高1m,厚0.3m,上部装有1.2m高铁护网。桥下部结构为3根圆形墩柱,中央墩柱设在大广高速路的中部隔离带处,两侧墩柱位于高速路外侧。桥端为混凝土薄壁型桥台、椎形缸砖面护坡。本桥正向横跨大广高速路,桥下净空约5.5m,引桥匝道长约100m,路基宽20m。甲方在开工前将封闭高速路及匝道,另修支路供车辆通行,并将周边树木迁移,因此桥梁拆除是在封闭的环境中进行。三、工程要求:本工程要求在拆除时必须保护高速路不受到损害,并保护路面、路旁设施不能收到破坏。尤其要注意大型机械不能压坏任何路面。第

3、二章 方案编制依据1、甲方提供的图纸资料和现场踏勘信息。2、建筑施工现场安全防护基本标准3、建设工程现场管理环境保护工作基本标准4、建筑工程施工质量验收统一标准5、建筑拆除工程安全技术规范6、其它依据序号名 称1ISO9001 质量体系保证手册2ISO14001 环境管理手册3ISO18000 职业健康与安全管理手册4本工程多年来各类型工程的施工经验、施工管理能力及技术装备水平5根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析6本单位以往施工过的类似工程组织管理和技术管理的成功经验:第三章 施工部署一、施工指导思想:“安全第一、确保工期”是本项目的指导方针,实行以多台拆除机械同

4、时拆除人工为辅的施工方式,施工中认真执行各项操作规程,尽量不窝工、不返工、确保工期,严格实行“三检制”(自检、互检和专检)确保施工顺利进行,确保安全施工,文明施工,环保施工。二、工程总体要求:施工人员在拆除施工作业前要熟悉掌握现场情况,与甲方及有关方面了解桥梁周边各种电力、通讯、地下光缆等各种管网设施的分布情况,以及交通转移情况,做到心中有数,措施得力。所有拆除施工人员必须经过岗前培训、安全教育,树立安全第一的思想,进入施工现场必须按规定着装,戴好安全帽及劳保用品。施工现场负责人要掌握全局情况,始终职守现场指挥拆除,要协调好与有关各方的关系,提高应变能力,处理好突发事件,保证拆除施工作业顺利进

5、行三、施工组织机构:1 、施工现场由公司任命项目负责人,由项目负责人与现场施工经理共同建立现场指挥部,根据施工方案制定具体的安全技术措施。2 、制定的现场管理制度,明确管理人员责任。针对本工程特点建立快速指挥机制。项目组织机构图项目主管 总工程师现场总指挥财务总管项目副经理项目副经理 质量施工车 队绳锯组机械组人工组后勤安全技术 第四章、施工准备1、甲方责任:(1)进场前对乙方进行施工安全技术交底,安排好机械进场路线,为防止车辆、机械压坏路面和地下设施,提供各种隐蔽的、地下的管、线位置。封闭桥梁两端交通,清理通知非施工人员离开桥梁;(2)切断、迁移桥梁拆除所涉及的各种管线设施、树木,指派一名专

6、人在现场协同工作,以便施工中发生问题随时沟通联系。(3)提供乙方施工临时水源、电源等,如有条件请提供施工人员临时做饭、住宿的生活基本条件,以利于工人集中管理。2、乙方责任:(1)组织技术人员分析研究“施工方案”,作好施工前的安全防护和安全教育工作。告诫现场人员必须服从甲方在现场的管理和监督,遵守各项规章制度。(2)开工前对施工人员逐级进行安全技术交底,熟悉掌握施工范围、结构特点和安全防护措施。了解施工场地及周边可能影响施工的各种因素,排除一切影响工期的不利因素。(3)所有施工人员签订安全责任书,项目经理当场颁布各项奖罚条例,让所有施工人员明确本次施工的重点要求,确保施工安全和工期,严格按照甲方

7、要求文明施工,让甲方百分之百满意。3、机械设备准备:(1)根据施工需要,提前调配工程机械设备,事先做好检修和保养。(2)安排专人对设备进行施工前的全面维护,保证设备性能完好。对选调的液压机械,要做一次全面超声波探伤检查,因为本次拆除物为现浇桥梁结构,由于承载要求其水泥标号必然较高,因此液压杆、件绝对不能发生断裂现象,机械运行正常是保证本工期的关键,切勿掉以轻心。(3)施工现场应有施工机械安装、使用、检测、处理记录。(4)所有拆除设备及工具必须在开工前一天全部到位。4、技术准备:(1)技术人员对本桥的结构、地形、周边情况应对照资料信息进行确认分析,不相符的地方做好记录和标志,并制定书面技术交底下

8、达施工小组,发现重大差异应补充施工方案、设计防护措施,并通报甲方请示处理意见。(2)提出有针对性的文明、环保施工措施。(3)做好安全技术交底的书面材料,和相应的安全技术培训方案。5、施工用水准备: 现场施工用水主要为绳锯冷却用水,如现场没有水源,须备用2台水车,或于桥下设置集水池、水泵,收集冷却水循环使用。6、施工现场安全设置:(1)场地外围设置警戒线,桥头关键部位进行围挡封闭。在现场周边凡是涉及安全的部位,张贴警示标牌。(3)根据现场地形设置安全监控点,监视点的位置、个数应达到监视人员观察到全部拆除环境,本项工作应在开工前设计好位置和人员,并订立责任制度。7、劳动力准备:现场人员表:序号工种

9、人数(人)职责1项目经理1项目管理现场经理2工地全面管理2工长2施工管理3联络员1对外、对内联络4安全员2工地安全检查管理5技术人员3工程施工技术6材料员1施工材料供应8机械组20机械操作施工9运输组10材料及渣土运输10后勤组3后勤保障11壮工40拆除、搬运12合计858 、施工用水准备:现场要准备施工用水,主要作用是喷水降尘。 9、工程投入的主要施工机械设备情况序号机械设备名称型号规格数量国别产地制造年份用于施工部位备注1绳锯设备D-LP30套进口20102-3跨切割后文详述2液压剪PC-4501台日本20061-4跨拆除3汽车吊KATO500T1台日本20082-3跨拆除4液压锤C-30

10、02台日本2006破碎钢筋砼桥台拆除5挖机小松2802台日本2001挖土、装车桥台.匝道6推土机TY2201台徐州2007平整土地7材料车1304辆北京1998运送材料燃气、油料8自卸车15T2辆北京2005运输渣土9气割枪套4北京2001切割钢筋10工具锤、剪50 2003拆除清理11发电机3000W1台德国2009水泵、照明应急备用第五章 主要施工方法一、工作计划流程交通转移后,封闭全桥,使闲杂人员不得进入拆除施工现场人工拆除防撞墙上铁网2-3跨搭设卸荷脚手架液压绳锯对2-3跨桥梁切割分段500T汽车吊运梁段至高速路外侧拆除卸荷脚手架液压绳锯切割中央桥墩500T汽车吊运桥墩块至路外侧人工拆

11、除清理中墩底部、墩台液压锤破碎吊拆的桥梁构筑物液压剪拆除1、4跨桥梁构筑物液压剪拆除1、4跨桥墩机械拆除墩台拆除桥台椎形护坡拆除混凝土桥台拆除引道搭板拆除匝道硬路面挖掘匝道土方土方场内倒运、平整场地、验收、人机撤离 二、施工整体思路: 本工程在保证安全、质量及工期的同时,还必须保护高速路的路面及周边设施,以便将来正常运行。考虑按普通拆除方法,难以避免渣块坠落砸坏路面,并存在局部塌陷的可能性,另外大型链机在路面频繁作业很难保证高速路面层及下部结构完好无损。如果大型机械爬上桥面拆除,安全情况需要论证,没有确凿的数据难以排除安全隐患。因此,本工程对该桥的跨路部分采用绳锯切块、汽车吊配合拆卸的拆除方法,高速路外侧的部分用液压剪控制拆除(防止拆除物坠落方向失控),确保高速路完好无损。三、施工工艺:1、封闭全桥 甲方移交现场后,会同甲方确认全桥封闭状态,设置安全哨禁止一切非施工人员进入施工现场。确认周边树木、管线已迁移。2、人工拆除防撞墙上铁网 采用气焊切割。拆除前须用绳索栓住铁网上缘,辅助人员拉紧绳索,防止切割后的网片坠落桥下。操作人员应系好安全带,不得探身于桥外切割。3、绳锯切割施工3.1、绳锯简介:液压金刚石绳锯切割是金刚石绳索在液压马达带动下绕切割面高速运动研磨切割

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
