《某隧道照明工程安全施工组织设计secret.doc》由会员分享,可在线阅读,更多相关《某隧道照明工程安全施工组织设计secret.doc(17页珍藏版)》请在第壹文秘上搜索。

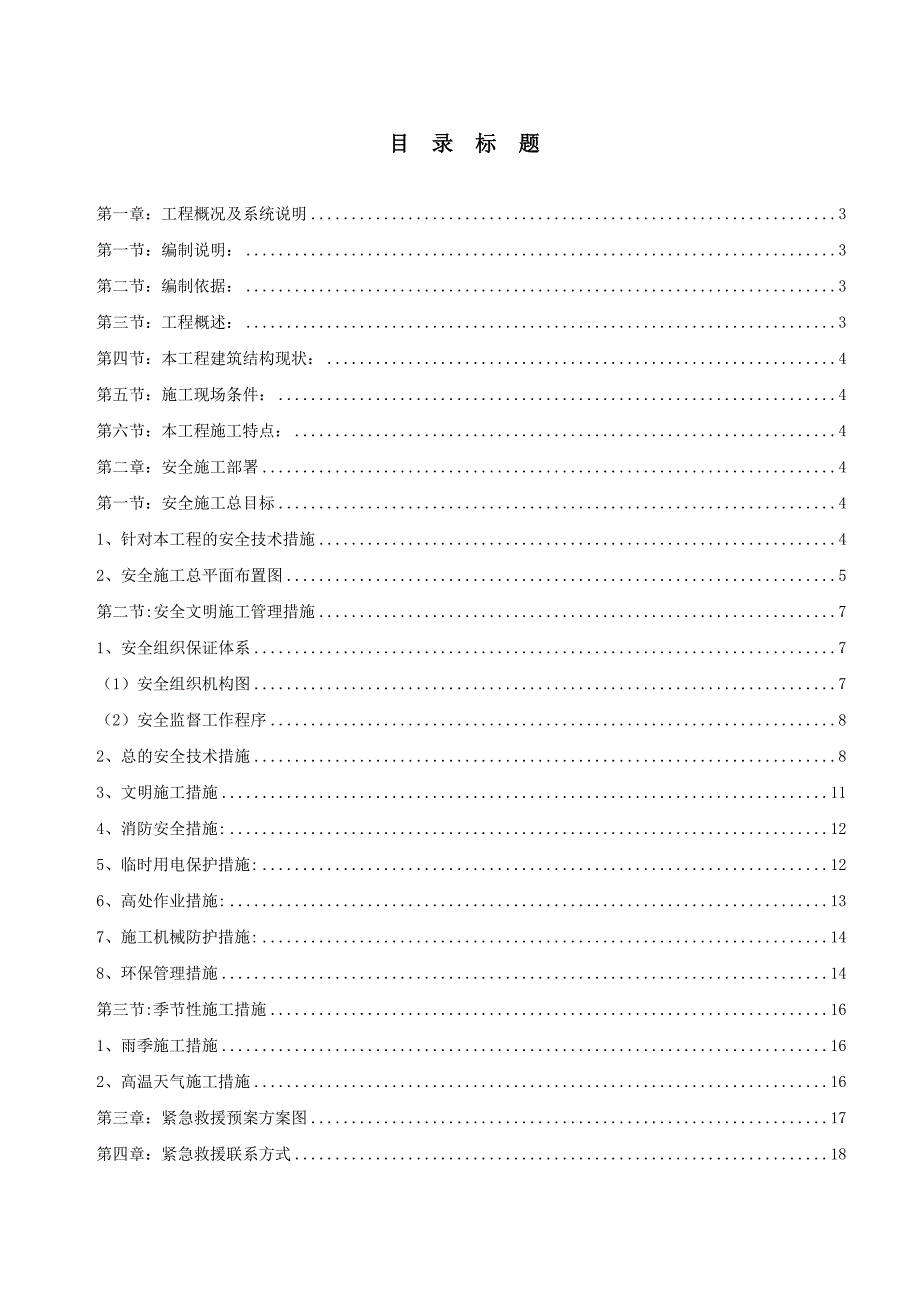

1、XXXXXXX隧道照明工程安全专项方案审 核 人:编 制 人:施工单位:编制日期:目 录 标 题第一章:工程概况及系统说明3第一节:编制说明:3第二节:编制依据:3第三节:工程概述:3第四节:本工程建筑结构现状:4第五节:施工现场条件:4第六节:本工程施工特点:4第二章:安全施工部署4第一节:安全施工总目标41、针对本工程的安全技术措施42、安全施工总平面布置图5第二节:安全文明施工管理措施71、安全组织保证体系7(1)安全组织机构图7(2)安全监督工作程序82、总的安全技术措施83、文明施工措施114、消防安全措施:125、临时用电保护措施:126、高处作业措施:137、施工机械防护措施:1

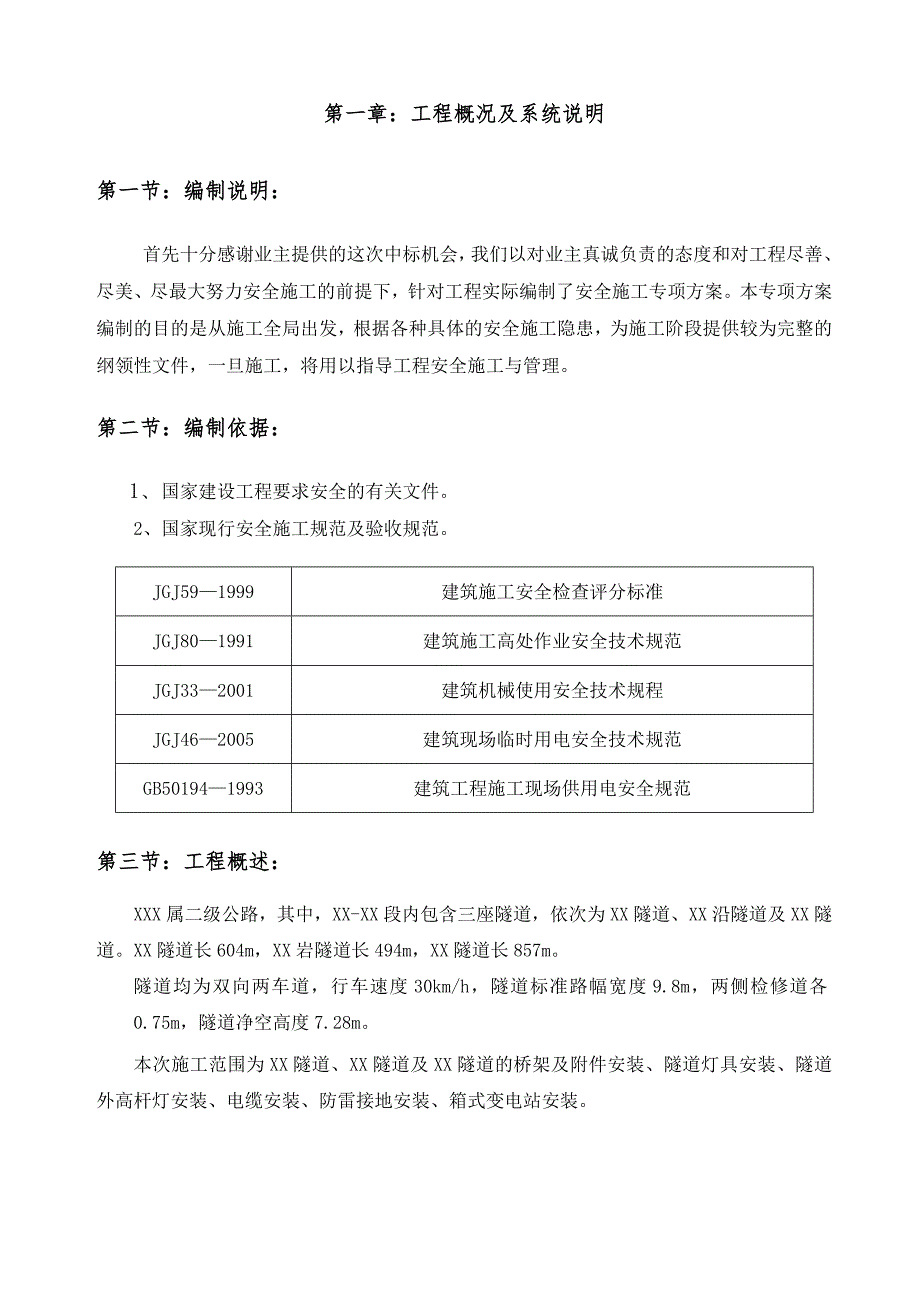

2、48、环保管理措施14第三节:季节性施工措施161、雨季施工措施162、高温天气施工措施16第三章:紧急救援预案方案图17第四章:紧急救援联系方式18第一章:工程概况及系统说明第一节:编制说明:首先十分感谢业主提供的这次中标机会,我们以对业主真诚负责的态度和对工程尽善、尽美、尽最大努力安全施工的前提下,针对工程实际编制了安全施工专项方案。本专项方案编制的目的是从施工全局出发,根据各种具体的安全施工隐患,为施工阶段提供较为完整的纲领性文件,一旦施工,将用以指导工程安全施工与管理。第二节:编制依据:1、国家建设工程要求安全的有关文件。2、国家现行安全施工规范及验收规范。JGJ591999建筑施工安
3、全检查评分标准JGJ801991建筑施工高处作业安全技术规范JGJ332001建筑机械使用安全技术规程JGJ462005建筑现场临时用电安全技术规范GB501941993建筑工程施工现场供用电安全规范第三节:工程概述:XXX属二级公路,其中,XX-XX段内包含三座隧道,依次为XX隧道、XX沿隧道及XX隧道。XX隧道长604m,XX岩隧道长494m,XX隧道长857m。隧道均为双向两车道,行车速度30km/h,隧道标准路幅宽度9.8m,两侧检修道各0.75m,隧道净空高度7.28m。本次施工范围为XX隧道、XX隧道及XX隧道的桥架及附件安装、隧道灯具安装、隧道外高杆灯安装、电缆安装、防雷接地安装
4、、箱式变电站安装。第四节:本工程建筑结构现状:本工程是一个施工距离远,先通车后施工,施工时人车混杂,空气质量严重超标的施工现场。第五节:施工现场条件:1、施工现场三通一平已完毕,建筑结构已完成,具备施工条件。2、施工用水、电已接至就近现场。3、工程原有资料已勘察完毕。第六节:本工程施工特点:工程量大、工期短、质量要求高、施工距离远、先通车后施工、施工时人车混杂、空气质量严重超标的施工现场第二章:安全施工部署第一节:安全施工总目标杜绝死亡及重大机械事故,避免重伤1、针对本工程的安全技术措施(1)、在施工隧道口300米外设置施工告示牌、旋转警示灯。(2)、在施工隧道口300米外向洞口设置逐步减速标
5、志,减速从40KM逐步减到5KM,设置二道合一标志、严禁超车标志、(3)、在隧道口200米外设置限速5KM、限宽4m、限高4.5m标志、设置前方施工减速慢行反光标志带,设置值班室,值班人员手提反光停车标志。(4)、从值班室到隧道全线每15m设置反光隔离桩。在隧道口设置单道通行单边施工标志、旋转警示灯、施工与行车隔离墙。(5)、隧道内全线每15m设置60W节能临时照明灯一个、施工用插座一个、红色危险标志灯一个,移动作业车上贴反光标志带、旋转警示灯。(6)、隧道内主要照明以XX隧道(靠武隆方向)、XX隧道(靠涪陵方向)就近变压器接出,装一机一闸一漏一表计量使用,控制方式为XX隧道单独控制,XX和X
6、X一起控制,应急配备两台8KW汽油发电机。(7)、隧道施工人员穿反光背心,高度超过两米的带安全带,穿防滑鞋。移动作业车设置专人看守。(8)、为了隧道空气流通,在隧道两端设置风量15000m/h,风压300Pa的送排风机,采用一边送一边排的方式保持空气流通。(9)、在隧道拐弯处设置旋转警示灯,红色危险警示灯标志。第二节:安全文明施工管理措施为加强安全生产、文明施工管理,保障施工人员的作业条件和生活环境,防止施工安全事故的发生,必须加强组织施工人员认真学习和严格执行中华人民共和国建筑法、中华人民共和国安全生产法、建设工程安全生产管理条例、安全生产许可证条例等法律法规,以及建设施工安全检查标准(JG
7、J59-99)、重庆市建筑工地文明施工标准(渝建发2004132号)等有关规定和要求。做好安全文明施工及环保管理工作。1、安全组织保证体系(1)安全组织机构图总经理项目经理安全员技术负责人安全部后勤保障部质检部施工班组材设部工程部技术部(2)安全监督工作程序熟悉施工计划,了解安全重点,审查安全措施的完整性和可行性监督安全措施的落实情况现场巡查,纠正违章现象、确认作业点的安全作业条件对查出的问题下发隐患整改通知单对责任人员进行处罚监督隐患整改及时上报不能按要求完成的整改任务定期向业主/监理公司及公司本部汇报安全生产情况。2、总的安全技术措施(1)安全技术措施交底工程开工前,总工程师或技术负责人,
8、要将工程概况、施工方法和安全技术措施,向参加施工的工地负责人、班长和作业人员进行安全技术交底。每个单项工程、特殊工程如运输吊装、开始之前,重复交待单项工程的安全技术措施。对安全技术措施中的具体内容和施工要求,向工地负责人、工长进行详细交底和讨论,安全交底有书面材料,有双方签字。(2)人员防护措施、职工在指定的任务范围内完成指定的工作并严格遵守安全操作规程和工作纪律。职工不得有侵害人身自由或对安全造成危害的行为。一切违章行为会受到警告处罚甚至请除现场,目的是让职工认识所犯的错误及其后果。个人防护设备职员进入现场必须穿戴:合适的工作服、安全帽、安全鞋、安全防护眼镜、安全带、防护手套、呼吸保护设施等
9、。进入施工现场,一律穿结实的耐油底和皮帮的防砸工作鞋。所有职工工作期间必须穿统一式样、统一着色的工作服。电焊、切割等热作业时穿帆布工作服。给所有职工发放工作手套,作业时必须配戴手套。电、气焊作业时发给绝缘隔热阻燃的电焊专用手套。为所有职工提供安全帽,进入任何施工现场的职工必须戴符合国家标准的安全帽。如果安全帽变脆、破裂或已损坏时立即更换。任何职工进行高空作业时必须拴安全带,安全带结构及式样符合国家标准,所有安全带使用前进行直观检查和负重检查,有伤痕的装备必须更换。在2米以上高度作业人员将安全带系挂于附近牢固的结构上。尽可能地将绳子系在作业的上方,拴绳点必须能自由地在职工工作的地方吊住并有足够的
10、强度。为现场工作的有关人员配备防冲击眼镜,在有可能出现飞溅物体时如切屑、冲刷、撬、敲打等,配戴防护眼镜。焊接、切割、打磨作业时配戴能防冲击和热辐射的防护眼镜,在有引发危险可能时设置防护网或屏障。进行吊装工作前,技术人员计算负荷重量并根据吊车性能、环境条件制定吊装方案,向包括起重工人、司索工、吊车司机交待清楚,司机在作业过程中通过观察负责表验证负荷重量与作用力矩。防止坠落一切坠落高度在2m及2m以上的临边及所有的孔洞采取合适的措施,如护栏、盖板等防护措施,其有效负荷不小于100Kg,设置合适的警示标志。如因特殊原因无法实现,则设专人看护:所有移动梯每次使用前都必须进行检查。带有缺陷的梯子不能使用
11、,予以更换。所有移动梯每次使用完毕必须搬走并放倒合理存放。金属梯子不能靠近电气设备使用,并在梯子上贴上警告标志。焊接和切割进行焊接和切割作业,必须办理好作业许可证。焊接和切割场所及其周围区域无着火的可能。电缆、焊接设备及软管、表、焊枪、气瓶在使用前进行检查。乙炔表使用时配回火防止器。焊接和动火作业时采取防护措施如使用防护棚或毡子等,避免对附近人员造成伤害。压缩气瓶不使用时,关闭其阀门,气瓶特别是乙炔瓶必须立放,有防震圈并有防晒措施。气瓶与明火距离不小于10m。焊接设备用直流焊机,开路电压不大于100V,电焊机的把线用橡皮护套多股软电缆,禁止用角钢、扁钢、圆钢代替,电焊机一次线长度小于5m。工具
12、和手提式电动工具所使用的所有手动、电动及类似的设备保持安全的运行状态。损坏的工具立即停止使用或修理好。工具只能按照其设计的用途进行使用。设计有保护罩和手柄的工具,其保护罩和手柄要完好。不许取下保护罩、手柄或使用无保护罩的工具。电动工具在不使用或更换刀片、钻头和砂轮片时,要断开电源。使用电动工具时,要扣好袖扣并戴好恰当的劳保手套。当砂轮机工作时,操作人员保持身体平衡,保证在砂轮片卡住时砂轮机就不会从操作人员手中脱落。临时用电所有电气工作安装和导线的容量符合国家规定、危险等级分类及公认的行业规范。永久及临时输配电线路施工安装应满足国家有关规定,临时电源系统符合有关要求。施工机械所有防护设施都能保护
13、操作人员和其他作业人员免遭如锋利尖角的工件、旋转的部件和飞溅的切屑及火花造成的伤害。设备管理人员负责确保防护设施满足操作需要且全部到位。施工机械进入现场前经安全检查,合格后投入使用,操作人员落实安全责任制严格按设备操作堆积进行,并持政府部门颁发的上岗证上岗。各种施工机械传动部分等危险部位装设安全防护装置。施工机械在运行中如发现有异常发热、异常响声或其它故障时立即停车,切断电源后进行检修。消防现场的临时建筑必须符合政府“消防规范”的防火要求,消防设施:根据现场的需要配置干粉灭火器、二氧化碳灭火器、水、砂子、消防桶、消防铲等。消防设施的配置数量符合安全要求。对“火源”和易燃物品的控制:在施工现场,
14、每个监督管理人员施工作业人员必须意识到火灾发生的危险性,要密切注意下述火源和易燃物品:动力设备、手工电弧焊接、切割、研磨等。电器设备(包括开关、电灯、电动机、整流器、电取暖器等)易燃易爆物品(包括氧气、乙炔气、油漆、涂涮溶剂等)。现场拆卸下来的废包装材料(包括木板、纸板、塑料制品等)。在办公生活区域,严格生活用火管理,根据需要设“吸烟室”,张贴标志提醒员工注意防火安全。对易燃物品设置专库存,或专门的区域,集中保管存放,并设专人加强防火安全管理。3、文明施工措施(1)标志:安全帽红色操作人员白色管理人员黄色安全监督员、特种作业人员标牌蓝底白字指示牌黄底黑字警告牌(2)废物废钢及废金属当地有关废品回收站施工垃圾按业主的规定进行处理废水按指定的排放点(3)材料堆放项目所需材料、构件、机具、废物等按平面布置定点分区分类堆放,并有醒目的标牌标识,堆放线、块成型,防晒防雨防潮措施得当,易燃易爆物品应分类妥善存放。(4)工完场清班组每日做到废物及时处理和按规定堆放,排列整齐,所有机具、材料应做好维修保养和入库存放,做到工完、料净、场地整洁。(5)标识、标牌施工作业区域内必须挂有针对性的标识标牌和警告标语,施工机械旁有安全操作堆积和使用人、维修保养人员名字。特种作业时(吊装、试压用电设施等)应明确划出警戒线,晚间作业应安装警告灯。(6)封闭管理遵守统一制定的出入管理制度及现场管理制度。(
