某项目混凝土屋面工程施工方案.doc

上传人:p** 文档编号:949599 上传时间:2024-05-17 格式:DOC 页数:6 大小:65.50KB
下载 相关 举报
某项目混凝土屋面工程施工方案.doc_第1页
第1页 / 共6页
某项目混凝土屋面工程施工方案.doc_第2页
第2页 / 共6页
某项目混凝土屋面工程施工方案.doc_第3页
第3页 / 共6页
某项目混凝土屋面工程施工方案.doc_第4页
第4页 / 共6页
某项目混凝土屋面工程施工方案.doc_第5页
第5页 / 共6页
某项目混凝土屋面工程施工方案.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《某项目混凝土屋面工程施工方案.doc》由会员分享,可在线阅读,更多相关《某项目混凝土屋面工程施工方案.doc(6页珍藏版)》请在第壹文秘上搜索。

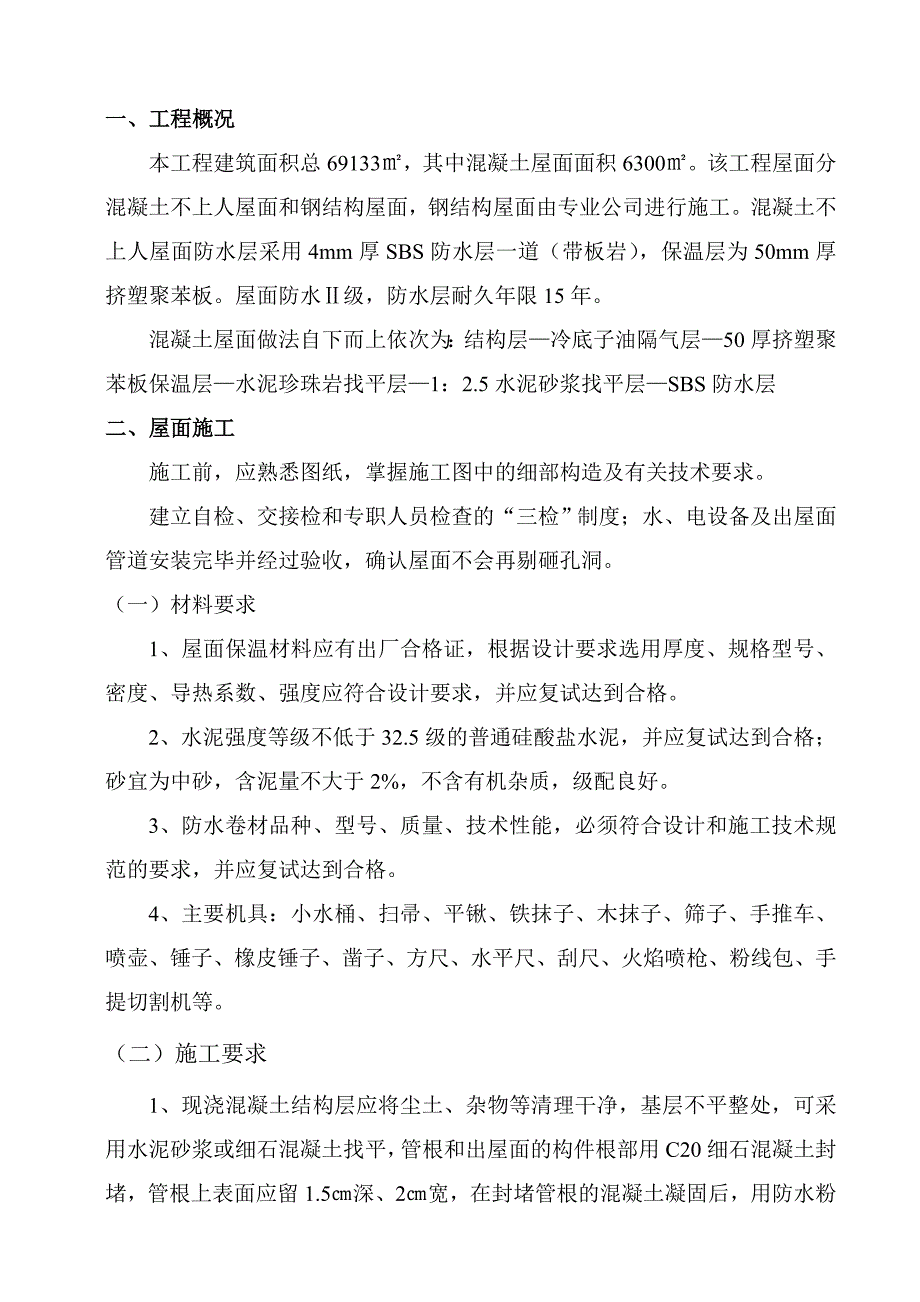

1、一、工程概况本工程建筑面积总69133,其中混凝土屋面面积6300。该工程屋面分混凝土不上人屋面和钢结构屋面,钢结构屋面由专业公司进行施工。混凝土不上人屋面防水层采用4mm厚SBS防水层一道(带板岩),保温层为50mm厚挤塑聚苯板。屋面防水级,防水层耐久年限15年。混凝土屋面做法自下而上依次为:结构层冷底子油隔气层50厚挤塑聚苯板保温层水泥珍珠岩找平层1:2.5水泥砂浆找平层SBS防水层二、屋面施工施工前,应熟悉图纸,掌握施工图中的细部构造及有关技术要求。建立自检、交接检和专职人员检查的“三检”制度;水、电设备及出屋面管道安装完毕并经过验收,确认屋面不会再剔砸孔洞。(一)材料要求1、屋面保温材

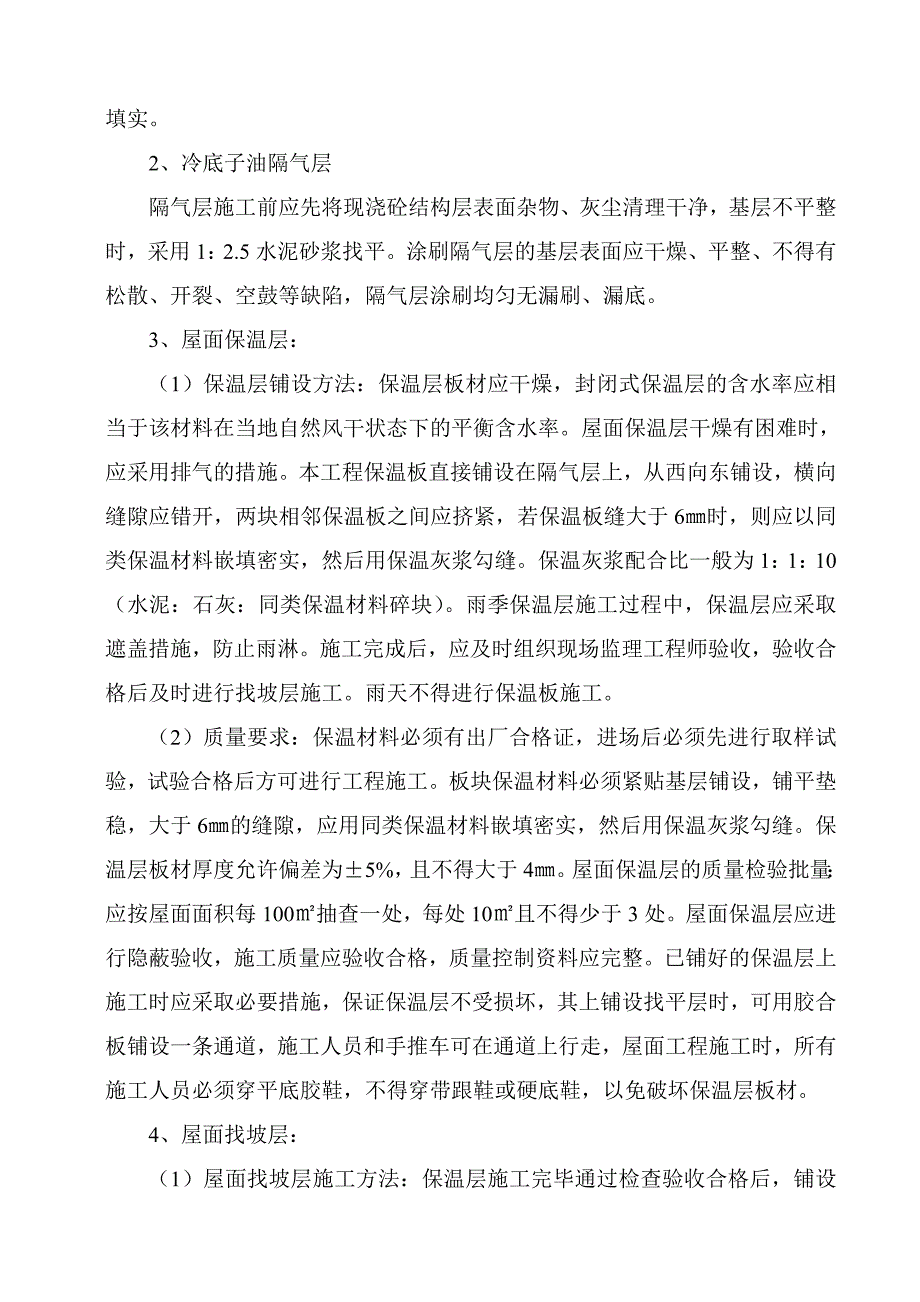

2、料应有出厂合格证,根据设计要求选用厚度、规格型号、密度、导热系数、强度应符合设计要求,并应复试达到合格。2、水泥强度等级不低于32.5级的普通硅酸盐水泥,并应复试达到合格;砂宜为中砂,含泥量不大于2%,不含有机杂质,级配良好。3、防水卷材品种、型号、质量、技术性能,必须符合设计和施工技术规范的要求,并应复试达到合格。4、主要机具:小水桶、扫帚、平锹、铁抹子、木抹子、筛子、手推车、喷壶、锤子、橡皮锤子、凿子、方尺、水平尺、刮尺、火焰喷枪、粉线包、手提切割机等。(二)施工要求 1、现浇混凝土结构层应将尘土、杂物等清理干净,基层不平整处,可采用水泥砂浆或细石混凝土找平,管根和出屋面的构件根部用C20

3、细石混凝土封堵,管根上表面应留1.5深、2宽,在封堵管根的混凝土凝固后,用防水粉填实。2、冷底子油隔气层隔气层施工前应先将现浇砼结构层表面杂物、灰尘清理干净,基层不平整时,采用1:2.5水泥砂浆找平。涂刷隔气层的基层表面应干燥、平整、不得有松散、开裂、空鼓等缺陷,隔气层涂刷均匀无漏刷、漏底。3、屋面保温层:(1)保温层铺设方法:保温层板材应干燥,封闭式保温层的含水率应相当于该材料在当地自然风干状态下的平衡含水率。屋面保温层干燥有困难时,应采用排气的措施。本工程保温板直接铺设在隔气层上,从西向东铺设,横向缝隙应错开,两块相邻保温板之间应挤紧,若保温板缝大于6时,则应以同类保温材料嵌填密实,然后用

4、保温灰浆勾缝。保温灰浆配合比一般为1:1:10(水泥:石灰:同类保温材料碎块)。雨季保温层施工过程中,保温层应采取遮盖措施,防止雨淋。施工完成后,应及时组织现场监理工程师验收,验收合格后及时进行找坡层施工。雨天不得进行保温板施工。(2)质量要求:保温材料必须有出厂合格证,进场后必须先进行取样试验,试验合格后方可进行工程施工。板块保温材料必须紧贴基层铺设,铺平垫稳,大于6的缝隙,应用同类保温材料嵌填密实,然后用保温灰浆勾缝。保温层板材厚度允许偏差为5%,且不得大于4。屋面保温层的质量检验批量:应按屋面面积每100抽查一处,每处10且不得少于3处。屋面保温层应进行隐蔽验收,施工质量应验收合格,质量

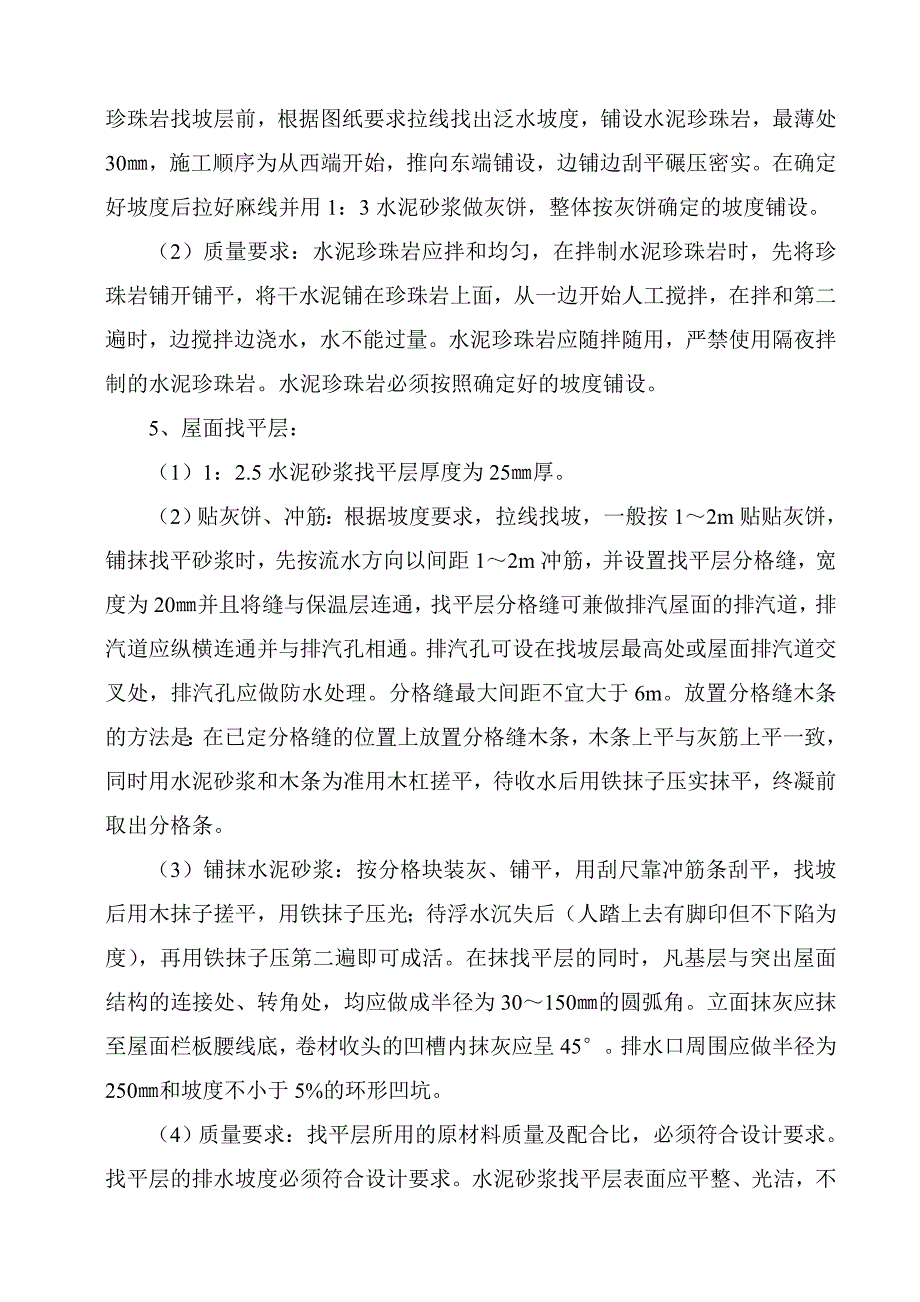

5、控制资料应完整。已铺好的保温层上施工时应采取必要措施,保证保温层不受损坏,其上铺设找平层时,可用胶合板铺设一条通道,施工人员和手推车可在通道上行走,屋面工程施工时,所有施工人员必须穿平底胶鞋,不得穿带跟鞋或硬底鞋,以免破坏保温层板材。4、屋面找坡层:(1)屋面找坡层施工方法:保温层施工完毕通过检查验收合格后,铺设珍珠岩找坡层前,根据图纸要求拉线找出泛水坡度,铺设水泥珍珠岩,最薄处30,施工顺序为从西端开始,推向东端铺设,边铺边刮平碾压密实。在确定好坡度后拉好麻线并用1:3水泥砂浆做灰饼,整体按灰饼确定的坡度铺设。 (2)质量要求:水泥珍珠岩应拌和均匀,在拌制水泥珍珠岩时,先将珍珠岩铺开铺平,将

6、干水泥铺在珍珠岩上面,从一边开始人工搅拌,在拌和第二遍时,边搅拌边浇水,水不能过量。水泥珍珠岩应随拌随用,严禁使用隔夜拌制的水泥珍珠岩。水泥珍珠岩必须按照确定好的坡度铺设。5、屋面找平层:(1)1:2.5水泥砂浆找平层厚度为25厚。(2)贴灰饼、冲筋:根据坡度要求,拉线找坡,一般按12m贴贴灰饼,铺抹找平砂浆时,先按流水方向以间距12m冲筋,并设置找平层分格缝,宽度为20并且将缝与保温层连通,找平层分格缝可兼做排汽屋面的排汽道,排汽道应纵横连通并与排汽孔相通。排汽孔可设在找坡层最高处或屋面排汽道交叉处,排汽孔应做防水处理。分格缝最大间距不宜大于6m。放置分格缝木条的方法是:在已定分格缝的位置上

7、放置分格缝木条,木条上平与灰筋上平一致,同时用水泥砂浆和木条为准用木杠搓平,待收水后用铁抹子压实抹平,终凝前取出分格条。(3)铺抹水泥砂浆:按分格块装灰、铺平,用刮尺靠冲筋条刮平,找坡后用木抹子搓平,用铁抹子压光;待浮水沉失后(人踏上去有脚印但不下陷为度),再用铁抹子压第二遍即可成活。在抹找平层的同时,凡基层与突出屋面结构的连接处、转角处,均应做成半径为30150的圆弧角。立面抹灰应抹至屋面栏板腰线底,卷材收头的凹槽内抹灰应呈45。排水口周围应做半径为250和坡度不小于5%的环形凹坑。(4)质量要求:找平层所用的原材料质量及配合比,必须符合设计要求。找平层的排水坡度必须符合设计要求。水泥砂浆找

8、平层表面应平整、光洁,不得有酥松掉灰、起砂、起皮、空鼓、裂缝等质量缺陷。找平层表面平整度的允许偏差为5。屋面找平层的施工质量检验批量:应按屋面面积100抽查一处,每处10,不得少于3处。6、屋面防水层:(1)涂刷冷底子油涂刷前,在边角、管根、出屋面排烟道、雨水口等处先喷刷一遍,然后再大面积涂刷,待第一遍喷刷冷底子油干燥后,再涂刷第二编,涂刷要均匀,不能有砂眼和漏白。(2)铺贴阴阳角、管根、分割缝卷材附加层卷材冷底子油涂刷完毕干燥后在女儿墙根部、出屋面管根部、出屋面排烟气道根部、出屋面柱根部、分割缝、水落口、阴阳角处等细部铺贴一层4厚SBS防水卷材的附加层。附加层铺贴的卷材面积较小、部位较复杂,

9、施工时注意加热时间和铺贴的时机,保证粘贴严密牢固,贴好后卷材周边烤热抹平、封严。排气道上的附加卷材每边宽度不小于250,必须单面点贴。(3)卷材的层数、厚度应符合前做法表要求。采用满粘法粘贴,多层铺贴时接缝应错开。将SBS防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交接处,喷枪距加热面300左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,边铺边压实。(4)卷材铺贴时长边及短边的搭接宽度,满粘法均为80。上下层卷材短边接茬要错开50,长边接茬要错开卷材宽度的1/21/3。(3)卷材铺贴应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长边与流水坡向垂直。注意卷材配制应减少阴阳角处的接头。(4)铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时对卷材不可拉得太紧,且不得有皱、空鼓等质量缺陷。防水层的施工,除应按本节规定执行外,尚必须按屋面工程施工质量验收规范(GB50207-2002)及现行国家有关标准中的规定执行。三、屋面细部做法屋面工程严格按设计要求施工,应注意以下细部构件的处理:屋面排气孔做法 : 屋面面积36m2设置1个排气孔。伸出屋面管道细部做法见下图。 直式落水口做法见下图。屋面栏板泛水收头

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
