梁平基础施工方案.doc

上传人:p** 文档编号:949736 上传时间:2024-05-17 格式:DOC 页数:10 大小:62KB
下载 相关 举报
梁平基础施工方案.doc_第1页
第1页 / 共10页
梁平基础施工方案.doc_第2页
第2页 / 共10页
梁平基础施工方案.doc_第3页
第3页 / 共10页
梁平基础施工方案.doc_第4页
第4页 / 共10页
梁平基础施工方案.doc_第5页
第5页 / 共10页
梁平基础施工方案.doc_第6页
第6页 / 共10页
梁平基础施工方案.doc_第7页
第7页 / 共10页
梁平基础施工方案.doc_第8页
第8页 / 共10页
梁平基础施工方案.doc_第9页
第9页 / 共10页
梁平基础施工方案.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《梁平基础施工方案.doc》由会员分享,可在线阅读,更多相关《梁平基础施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

1、基础施工方案一.工程概况某某市梁平县中央商务区商务中心工程,由地下商场(-1层)、车库(1层)、信访接待中心(3+2层)、行政中心(4层)、会议中心(4层)、规划及非物质文化展览馆(6层)等单位工程组成,总建筑面积90048.88;工程结构抗震等级:地下商场、车库、会议中心基础设计安全等级为乙级,主体结构安全等级为二级;信访接待中心、行政中心框架结构抗震等级为四级,规划及非物质文化展览绾框架结构抗震等级为三级。建筑结构合理使用年限为50年。本工程基础形式:地下商场为独立柱基、其它单位工程均为人工挖孔桩。结构形式为单层及多层框架剪力墙结构。二、编制依据1、某某市梁平县中央商务区商务中心施工设计图

2、2、某某市梁平县中央商务区商务中心施工组织设计3、建筑桩基技术规范4、中华人民共和国安全生产法5、建设工程安全生产管理条例6、建设部建筑施工安全检查标准(JGJ5999) 7、建筑工程施工质量验收规范GB50300-20018、其它相关规范、质量标准等三、基础类型()人工挖孔桩工程1.施工工艺:放线定桩位砌筑井圈(有承台时应考虑承台尺寸)二次投线在井圈上安装提升机械挖孔(每天下挖1m土层,修整桩孔壁,效正桩孔垂直度和桩径)制作安装护壁钢筋安装护壁钢模板浇筑护壁砼重复以上挖掘工序,挖(钻)至设计桩底(强风化砂岩不做护壁)清孔对桩孔垂直度、直径、嵌岩深度、持力层性质进行检查验收制作钢筋笼(主筋接长

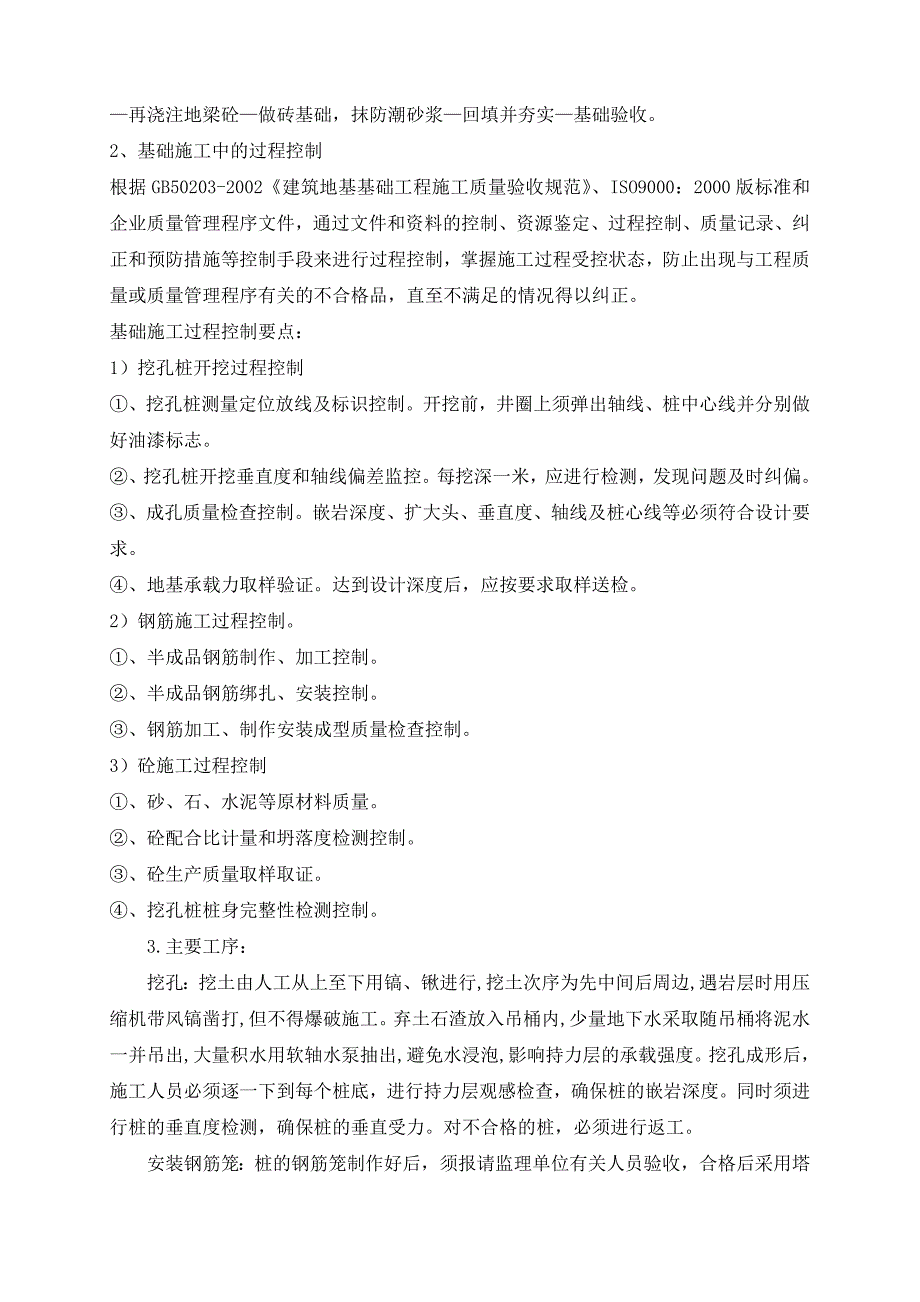

3、按图示可以采用绑扎接头)再次清理桩底积水、杂物、垫层封底安装钢筋笼(用铁马或砂浆垫块垫好保护层)预埋超声检测管(桩长超过15米时或按质检站要求)安装投料串筒浇筑桩身砼到设计高度(不含浮浆层)做桩动测试、或超深波检测合格后进行地梁施工,同时予埋好柱墙插筋,并安装好避雷带再浇注地梁砼做砖基础,抹防潮砂浆回填并夯实基础验收。2、基础施工中的过程控制根据GB50203-2002建筑地基基础工程施工质量验收规范、ISO9000:2000版标准和企业质量管理程序文件,通过文件和资料的控制、资源鉴定、过程控制、质量记录、纠正和预防措施等控制手段来进行过程控制,掌握施工过程受控状态,防止出现与工程质量或质量管

4、理程序有关的不合格品,直至不满足的情况得以纠正。基础施工过程控制要点:1)挖孔桩开挖过程控制、挖孔桩测量定位放线及标识控制。开挖前,井圈上须弹出轴线、桩中心线并分别做好油漆标志。、挖孔桩开挖垂直度和轴线偏差监控。每挖深一米,应进行检测,发现问题及时纠偏。、成孔质量检查控制。嵌岩深度、扩大头、垂直度、轴线及桩心线等必须符合设计要求。、地基承载力取样验证。达到设计深度后,应按要求取样送检。2)钢筋施工过程控制。、半成品钢筋制作、加工控制。、半成品钢筋绑扎、安装控制。、钢筋加工、制作安装成型质量检查控制。3)砼施工过程控制、砂、石、水泥等原材料质量。、砼配合比计量和坍落度检测控制。、砼生产质量取样取

5、证。、挖孔桩桩身完整性检测控制。 3.主要工序:挖孔:挖土由人工从上至下用镐、锹进行,挖土次序为先中间后周边,遇岩层时用压缩机带风镐凿打,但不得爆破施工。弃土石渣放入吊桶内,少量地下水采取随吊桶将泥水一并吊出,大量积水用软轴水泵抽出,避免水浸泡,影响持力层的承载强度。挖孔成形后,施工人员必须逐一下到每个桩底,进行持力层观感检查,确保桩的嵌岩深度。同时须进行桩的垂直度检测,确保桩的垂直受力。对不合格的桩,必须进行返工。安装钢筋笼:桩的钢筋笼制作好后,须报请监理单位有关人员验收,合格后采用塔吊吊装安装,安装时,须采取可靠措施以保证不变形。同时垫好保护层。浇注桩芯砼:成孔和钢筋安装质量检查合格后,应

6、尽快浇注砼,砼采用商品砼,坍落度控制在18-20cm。砼浇注前,应将孔内的积水等杂物清理干净;砼浇注时,应分层浇筑振捣密实,每层浇筑高度500700mm,并连续浇筑直至地梁底标高或柱插筋锚固高度。桩基砼必须留试块,每根桩留置一组。地梁施工:地梁高度1000时土方按1:1放坡(回填土)开挖,松次石按1:0.3放坡开挖,并按规定留好工作面(每边300mm),开挖至设计深度后人工夯实并按设计做好垫层。然后将轴线投在垫层上,并用墨斗弹出梁的边线,而后开始地梁筋的安装工作。安装完须报监理检查验收合格后,方才进行模板安装工作,模板安装须在保证结构平面位置、几何尺寸的同时,应加固牢固。其后进行柱墙插筋安装,

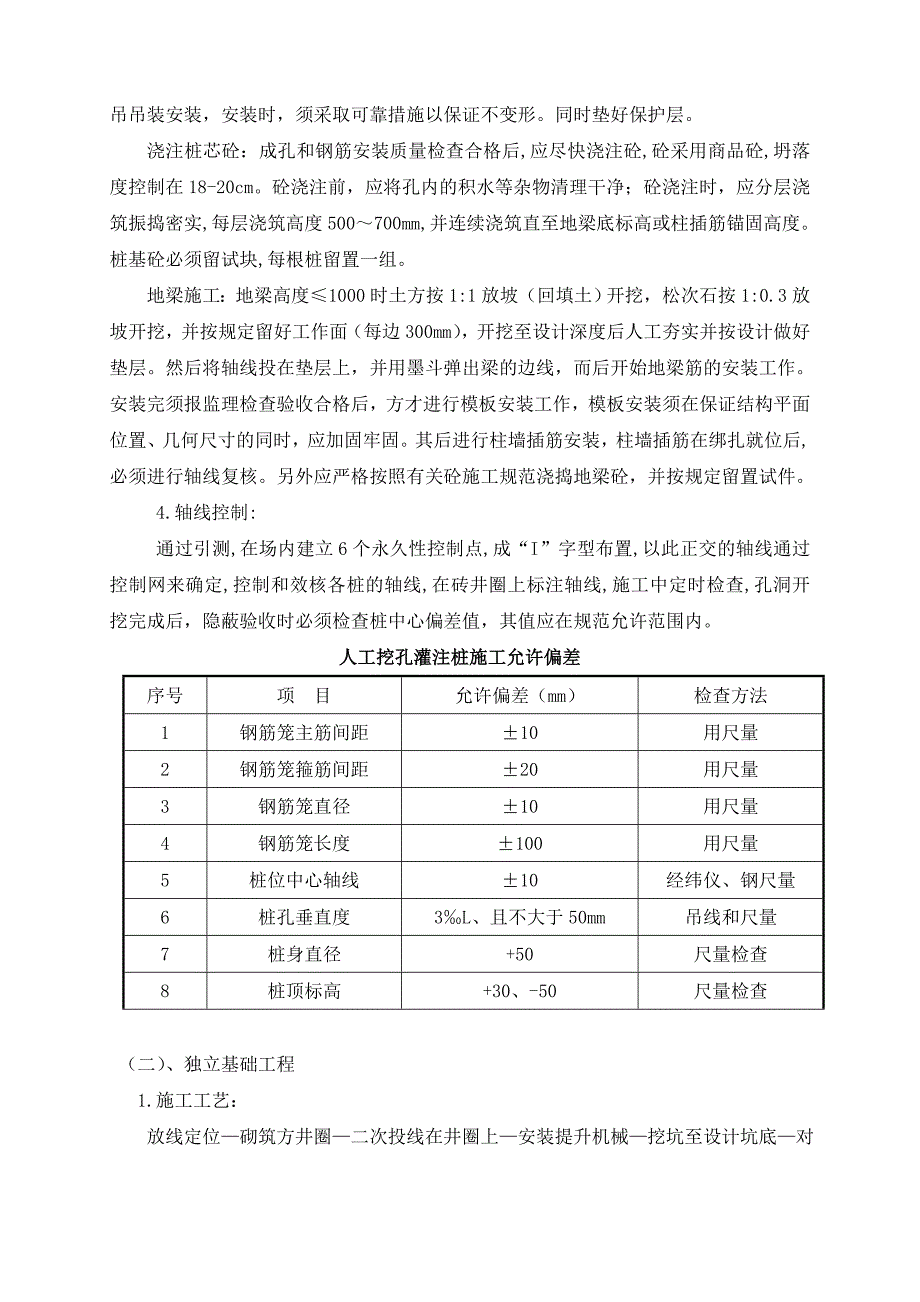

7、柱墙插筋在绑扎就位后,必须进行轴线复核。另外应严格按照有关砼施工规范浇捣地梁砼,并按规定留置试件。4.轴线控制:通过引测,在场内建立6个永久性控制点,成“I”字型布置,以此正交的轴线通过控制网来确定,控制和效核各桩的轴线,在砖井圈上标注轴线,施工中定时检查,孔洞开挖完成后,隐蔽验收时必须检查桩中心偏差值,其值应在规范允许范围内。人工挖孔灌注桩施工允许偏差序号项 目允许偏差(mm)检查方法1钢筋笼主筋间距10用尺量2钢筋笼箍筋间距20用尺量3钢筋笼直径10用尺量4钢筋笼长度100用尺量5桩位中心轴线10经纬仪、钢尺量6桩孔垂直度3L、且不大于50mm吊线和尺量7桩身直径+50尺量检查8桩顶标高+

8、30、-50尺量检查(二)、独立基础工程1.施工工艺: 放线定位砌筑方井圈二次投线在井圈上安装提升机械挖坑至设计坑底对坑垂直度、几何尺寸、嵌岩深度进行检查验收提取岩芯作岩性检测,合格后立即做好垫层并在坑槽两侧立面采用M5水泥砂浆抹面,上翻至平面宽300(保证在钢筋模板施工时渣子不下掉)制作基础钢筋及柱插筋清理桩底积水、杂物安装基础钢筋(垫好保护层)预埋好柱墙插筋,并安装好避雷带浇筑基础砼到设计高度隔墙基础施工做砖基础,抹防潮沙浆回填并夯实基础验收。 2.主要工序:挖坑:土方开挖按1:1放坡施工,挖土由人工从上至下用镐、锹进行,挖土次序为先中间后周边。遇松次石岩层时,按1:0.3放坡施工,用压缩

9、机带风镐凿打,但不得爆破施工。弃土石渣放入吊桶内,少量地下水采取随吊桶将泥水一并吊出,大量积水用软轴水泵抽出,避免水浸泡,影响持力层的承载强度。挖坑成形后,施工人员必须逐一下到每个坑底,进行持力层观感检查,确保基础的嵌岩深度。同时须进行坑的轴线检测。对不合格的坑,必须进行返工。安装基础钢筋:基础钢筋制作好后,须报请监理单位有关人员验收,合格后才能进行安装。安装前,须将轴线投于基坑中作好的,并弹出基础边线及柱定位线,确保基础钢筋及插筋安装平面位置的准确性,绑扎好后,还应用钢管搭设井字架,将基础钢筋加固并与四壁撑牢(以保证浇注砼时钢筋不会偏移),同时垫好保护层。并安装好避雷带。浇注基础砼:基础砼采

10、用原槽浇灌。钢筋安装质量检查合格后,应尽快浇注砼,砼采用商品砼,坍落度控制在18-20CM。砼浇注前,应将孔内的积水清理干净;砼浇注时,应分层浇筑振捣密实,并连续浇筑直至基顶标高。并按规定留设试块。隔墙基础施工:土方1:1放坡开挖,松次石按1:0.3放坡施工,并按规定留好工作面(每边200),开挖至设计深度后人工夯实,作100厚C15垫层。然后将轴线投在垫层上,并用墨斗弹出基础边线,然后进行模板安装工作,模板安装须在保证结构平面位置、几何尺寸的同时,应加固牢固。另外应严格按照有关砼施工规范浇捣,并按规定留设试件。然后进行的施工,砖基础应严格按照砌体施工规范施工,并按图做好防水防潮工作。3.轴线

11、控制:通过引测,在场内建立6个永久性控制点,成“I”字型布置,以此正交的轴线通过控制网来确定,控制和效核各基础的轴线,在预先砌好的砖井圈上标注轴线,施工中定时检查,基坑开挖完成后,隐蔽验收时必须检查基坑轴线偏差值,其值应在规范允许范围内。(三)、负一层挡墙施工1、工艺流程:测量放线地梁基位基础开挖验槽浇100厚C15砼垫层(或按单位工程设)绑扎地梁及相连独立柱基底板网片预埋挡墙插筋钢筋隐蔽验收浇筑地梁砼施工缝清理绑扎挡墙钢筋钢筋隐蔽验收关挡墙模板模板支撑体系检查浇筑砼养护2、挡土墙防开裂和防渗漏的措施:1)、钢筋砼挡墙使用掺膨胀剂的补偿收缩混凝土,抗渗等级S8;挡墙后填土应在墙顶楼板砼达100

12、强度后进行。挡墙后填土用砂性土或碎石土,填土应分层夯实,土的内摩角30。2)、严格控制砼水灰比,减缓砼平缩应力;配制防水砼,增强砼的和易性和保水性。3)、确保砼在同一截面应力发展均匀一致,加强砼在浇筑过程中钢筋的位移和变形控制,使砼在同一截面的约束一致,起到砼应力在同一截面发展均匀一致的功效。4)、加强模板控制,避免漏浆造成砼墙渗漏。5)、严格砼振捣控制,避免漏振造成砼墙渗漏。3、过程控制要点:1)、钢筋在绑扎前先搭设好固定挡墙钢筋的架子,以保持挡墙钢筋在关模前不产生偏倒。2)、模板支撑体系需牢固,内侧挡墙模板斜撑按600加密支撑于梁板满堂架上,斜撑顺长方向。2000加设横楞,防止斜撑弯曲变形

13、后爆模,外侧挡墙应加斜撑于后壁竖向岩石上,1200,防止挡墙向背侧倾斜,若岩壁岩石不够,加木枋作斜撑支撑于后壁,坚硬岩石上挡墙内按600设带止水环的对拉杆,可适当上疏下密(450)布置,对拉杆强度计算如下:新浇砼对横板侧后力的标准值:F0.22rcto12v1/2 F= rcHrc砼重力密度to砼初凝时间1外加剂修系数2坍落度修正系数砼V砼浇筑速度 H砼浇筑高度(基顶梁下口) 其中: 对拉条受力计算: 选用2.5厚40宽600600的对拉满足要求。本工程选用直径14高强镙杆作为止水对拉杆,挡土墙下四排对拉杆两边分别套双“3”形扣和双螺母。4、砼浇筑:与柱相连的挡墙砼应同柱砼,抗渗等级为P8。严

14、格控制浇筑高度是防止爆模的另一重要方面,挡墙分层浇筑,每层浇筑控制在300以内,泵管下料口移动要及时、频繁,严防在未设定施工缝处形成施工冷缝。5、养护砼设专人循环养护14天。注:浇筑砼前应按设计要求留置后浇带、结构缝、施工缝等。(四)、塔吊基础工程根据施工工期情况和施工组织措施要求,在施工现场安装8台QTZ63塔吊。1:塔吊基础布置位置 详见施工组织设计总平面布置图。2:基础土质概况规划及非物质文化展览馆、车库、信访中心、行政中心、会议中心塔吊基础土质为填方区,地下商场为挖方区,属中风化泥岩层。3;塔吊基础结构设计及技术要求3-1、根据GB5007-2002建筑地基基础设计规范和GB50010

15、-2002砼结构设计规范,QTZ63塔机为例,砼基础平面尺寸为45004500,高度为1350,砼强度为C35,内配钢筋,各台塔吊基础地脚螺栓与主筋连接方式及配筋见塔吊基础图。3-2、 塔吊基础必须置于硬岩层或原状老土上,地基承压力大于250kpa(25吨/平方米)。3-3、在浇注基础砼前,应做好接地装置,塔吊接地电阻不得大于4。3-4、基础制作后,应对基础平台表面进行较平,四角平整度误差控制在5mm内。4:规划及非物质文化展览馆、车库、信访中心、行政中心、会议中心塔吊基础施工方案4-1:以上五单位工程塔吊基础是回填区,根据塔吊基础承载力的要求,回填土不能满足塔吊基础承载力,故采用人工挖孔桩承台式基础,挖孔桩直径1600mm,设砼护壁,护壁上口厚度150mm,下口厚度100mm,纵横方向配8200箍筋,挖孔桩芯砼C2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 专业基础教材

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
