楼 无机保温砂浆外墙保温系统专项施工方案.doc

上传人:p** 文档编号:949749 上传时间:2024-05-17 格式:DOC 页数:13 大小:115.80KB
下载 相关 举报
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第1页
第1页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第2页
第2页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第3页
第3页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第4页
第4页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第5页
第5页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第6页
第6页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第7页
第7页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第8页
第8页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第9页
第9页 / 共13页
楼 无机保温砂浆外墙保温系统专项施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《楼 无机保温砂浆外墙保温系统专项施工方案.doc》由会员分享,可在线阅读,更多相关《楼 无机保温砂浆外墙保温系统专项施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

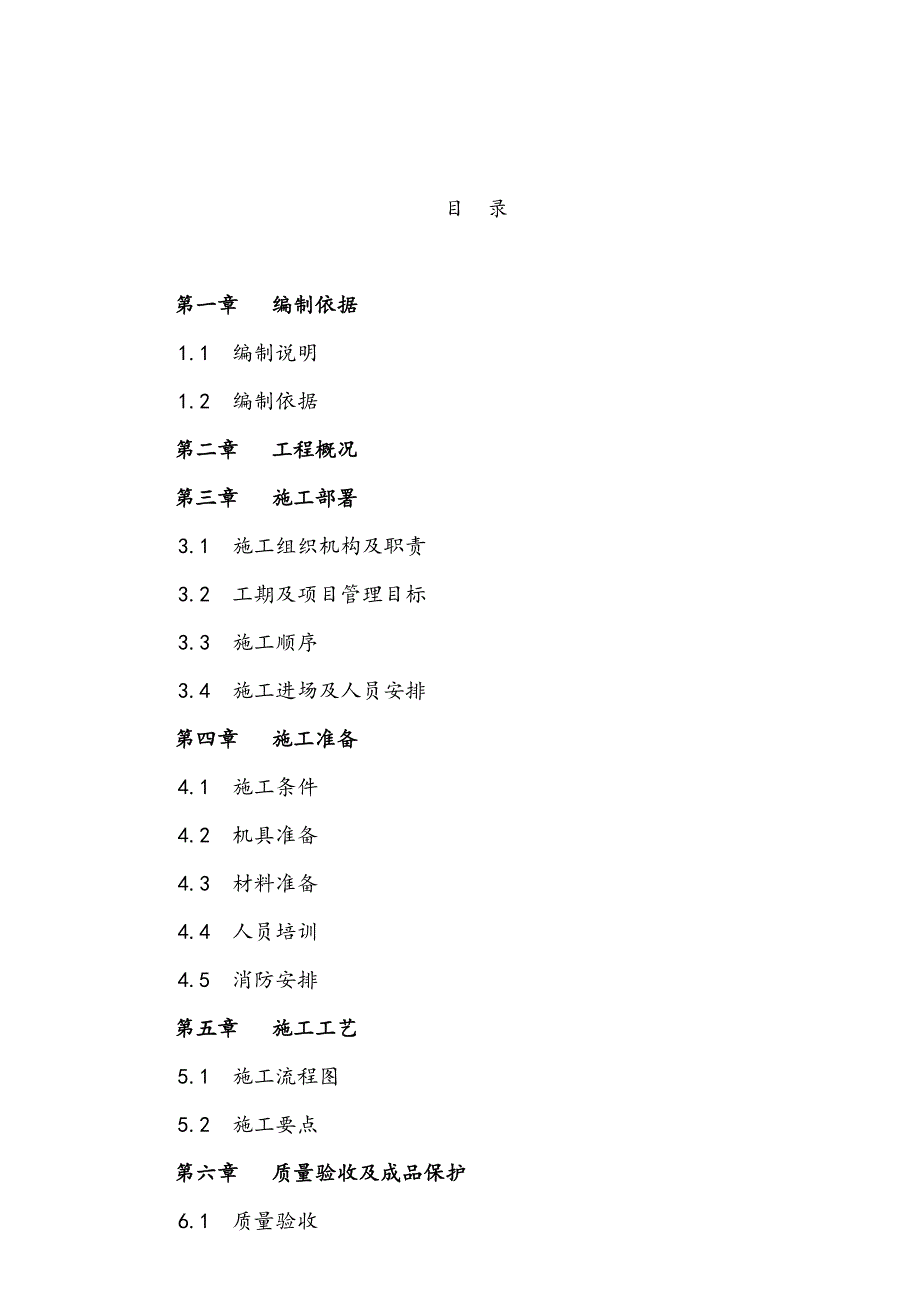

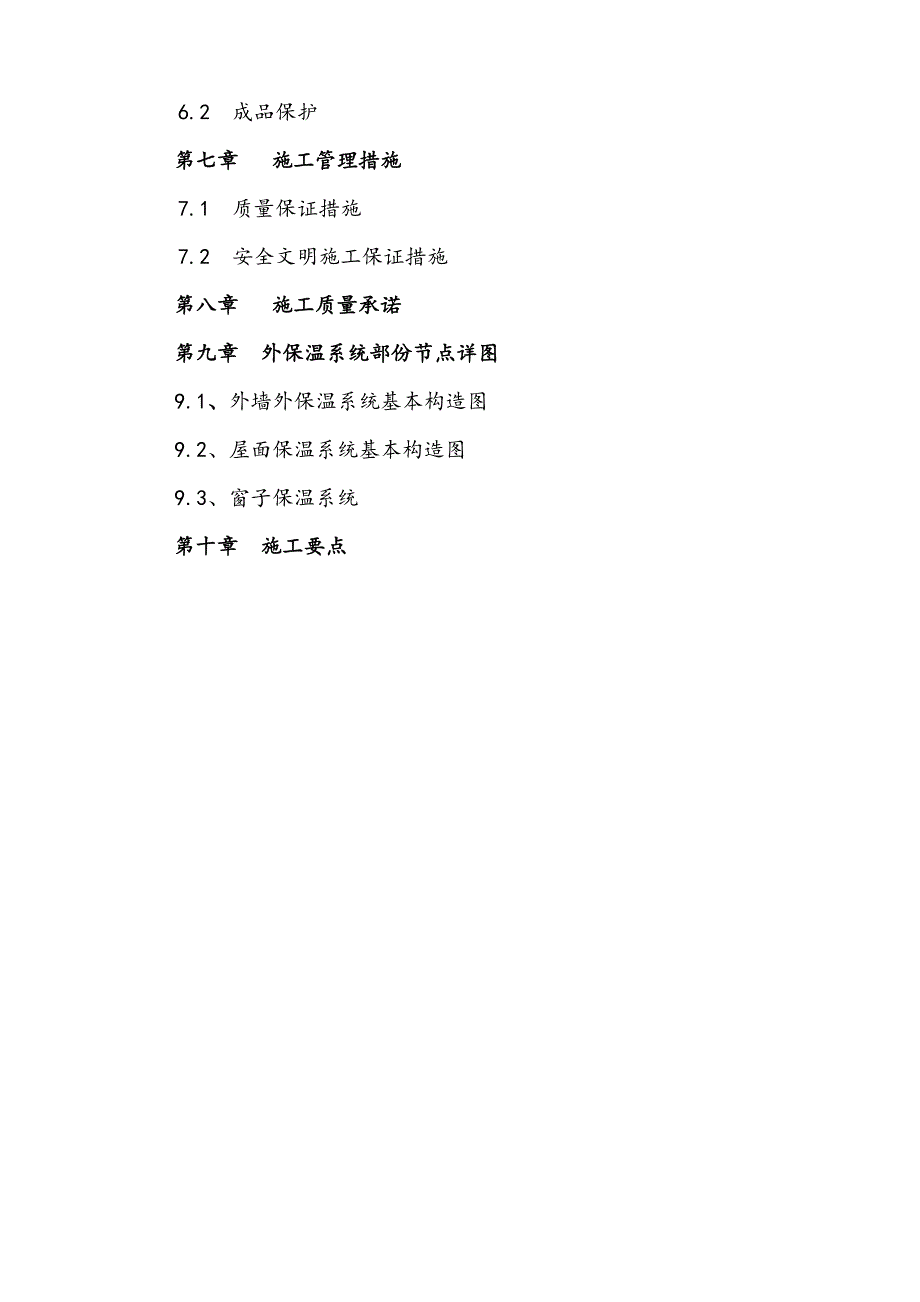

1、“某某”1、2号楼无机保温砂浆外墙保温系统专项施工方案编制人:审核人:编制单位:某某有限公司 某某项目部编制时间:目 录第一章 编制依据1.1 编制说明1.2 编制依据第二章 工程概况第三章 施工部署3.1 施工组织机构及职责3.2 工期及项目管理目标3.3 施工顺序3.4 施工进场及人员安排第四章 施工准备4.1 施工条件4.2 机具准备4.3 材料准备4.4 人员培训4.5 消防安排第五章 施工工艺5.1 施工流程图5.2 施工要点第六章 质量验收及成品保护6.1 质量验收6.2 成品保护第七章 施工管理措施7.1 质量保证措施7.2 安全文明施工保证措施第八章 施工质量承诺第九章 外保温

2、系统部份节点详图9.1、外墙外保温系统基本构造图9.2、屋面保温系统基本构造图9.3、窗子保温系统第十章 施工要点 第一章 编制依据1.1 编制说明“某某“1、2号楼,位于万州内,外墙保温面积暂定8000.0,外墙面层采用瓷砖饰面。该工程采用外墙外保温系统(即玻化微珠无机保温系统)作围护结构的保温隔热层,设计保温层厚35mm。 基本构造层次为:基层界面层保温浆料层抗裂砂浆热镀锌电焊网抗裂砂浆保护层。1.2 编制依据(1)建筑保温节能设计图或更改设计通知单及施工合同(2)建筑节能工程施工质量验收规范GB50411-2007(3)外墙外保温技术规程JGJ114-2004(4)胶粉聚苯颗粒外墙外保温

3、系统JG158-2004(5)外墙外保温建筑构造(一)02J121-1(6)建筑工程质量验收统一标准GB50300-2001(7)建筑施工方案作业安全技术规程JGJ80-91(8)无机保温砂浆建筑保温系统应用技术规程BJ50-103-2010第二章 工程概况2.1.1工程设计为商品住宅楼,平面布置呈条形。2.1.2 工程建筑面积分别为:4615.1。 2.1.3工程建筑高度为:24.3M。2.1.4工程建筑等级、分类及防水等级标准:建筑等级建筑分类耐久等级屋面防水等级防水标准外墙厨卫地面内墙二级三类二级二级作法11作法1作法122 工程结构设计概况:2.2.1主体结构采用全现浇钢筋混凝土短肢剪

4、力墙结构、结构层数为 8层,结构总高度24.3米。 2.2.2建筑结构设计使用年限50年。2.2.4建筑结构的安全等级二级。2.2.5地基基础的设计等级乙级。2.2.6抗震设防烈度为6度。第三章 施工部署3.1 施工组织机构及职责3.1.1 施工组织机构图技术员质检员材料员安全员施工组长技术主管施工员项目经理3.1.2 职责分工(1)项目经理:受公司法人代表委托,执行企业经营方针,实现工程的工期、进度、质量目标。全面负责该工程施工管理,对工程质量、施工、进度、安全、文明施工、质量验收等负全责。(2)施工员:负责安排组织施工,完善施工条件,协调各方面的关系,对施工安全、工程质量负责,参加总包方和

5、监理方组织的各类会议。(3)技术主管:协助项目经理管理施工过程中的技术质量工作,制订详细的施工方案,及时采取切实措施,解决施工中出现的技术难题。严格执行施工标准、规范,确保施工目标的实现。主持质量技术会议,参加甲方和监理方组织的各类会议。(4)施工组长:安排组织施工,对现场工人进行安排调动,确保工程质量及进度。(5)安全员:对进场工人进行安全教育培训,日常检查安全设施及防护用品,检查脚手架及提升机(吊篮),确保安全施工,及时办理有关安全保卫方面的一切手续。(6)质检员:独立执行质量检查的权威性,不合格工序决不放行,严格执行工艺及相关操作规程。(7)技术员:对进场工人进行技术培训及技术交底,严格

6、按施工方案施工,把好质量技术关。(8)材料员:确保按施工进度,组织配备各种材料。3.2工期及项目管理目标3.2.1 工期:计划工期20天,以甲方通知之日起计算。甲方提供2天放线时间不计入总工期.3.2.2 质量目标:工程质量目标等级:合格3.2.3 质量事故为:零3.2.4 安全事故为:零3.3 施工顺序与甲方、监理单位协商,根据施工现场提供的工作面合理安排人力,整栋楼采用立体交叉流水作业,抹保温材料自上而下,分步实施。3.4 外保温施工四周同时进行,计划安排20人,分成6个大组交叉作业,外墙外保温计划20天工期,实际人员安排应根据总包单位提供的工作面情况而定。第四章 施工准备4.1 施工条件

7、4.1.1施工工作面墙体基层填充墙梁柱交叉部分,铺钢丝网。4.1.2 需保温施工外墙的消防梯、水落管、预埋件、进口线管或外门窗口,其它预留洞口,应按设计图和施工验收规范要求提前施工安装完毕。4.1.3 施工环境要求气温不应低于5,风力不大于5级,雨天不能施工;当保温层施工后遇雨应采取遮雨措施。4.1.4 材料保管环境要求干燥、通风。4.2 机具准备外墙外保温施工的机具有:强力砂浆搅拌机2台(4KW三相电源)、抹子、剪子、滚刷、扫帚、水桶搓抹子、手持电动搅拌器、多用刀、枪线、直尺、弹线墨合、靠尺、冲击钻等。4.3 材料准备4.3.1 瓷砖饰面序号材料名称规格配方及使用说明1界面剂50/袋界面剂加

8、水适量搅拌均匀后作界面砂浆用2无机保温砂浆25/袋按水无机保温砂浆适量水拌和,成品保温浆料要求在4小时用完。3抗裂砂浆50/袋抗裂砂浆加水搅拌均匀使用4热镀锌电焊网丝径0.9mm、孔径12.7x12.7mm网边搭接40mm用双股 0.7镀锌钢丝网绑扎,1504.4 人员培训由公司技术员、安全员对进场施工人员进行技术交底及安全教育培训。4.5 消防安排4.5.1人员安排每组设置专人负责防火巡逻,每日巡视施工场地,如发现火灾隐患,及时排除。4.5.2器材安排 每层楼至少设置3个手持式干粉灭火器,设置消防沙池2组消防桶,2柄消防铁锹。第五章 施工工艺5.1 施工工艺流程(瓷砖饰面):热镀锌电焊网配置

9、无机玻化微珠保温浆料压入镀锌钢丝网抗裂防护层验收涂抹保温浆料至设计厚度吊垂直、套方、弹控制线墙体基层涂刷专用界面砂浆用保温浆料作灰饼、冲筋、作口配置抗裂砂浆材料准备配置界面砂浆晾置干燥5天,平整度、垂直度验收5.2 施工要点5.2.1 基层墙面处理墙体基层填充墙梁柱交叉部分,铺钢丝网。5.2.2 对要求作界面处理的基层(主要是砼基层)应涂界面砂浆,用滚刷将界面砂浆均匀涂刷,界面砂浆配制;界面剂混合加水适量拌均匀后使用。5.2.3 吊垂直、套方找规矩、弹厚度控制线、拉垂直、水平通线、套方作口,按厚度线用无机保温浆料作标准厚度灰饼冲筋。5.2.4 无机保温保温浆料的施工(1)配料:按每批6包加入搅

10、拌机中,加入水,搅拌至均匀。(2)抹无机保温浆料一至两遍施工,保温层厚度1.5公分以下一遍即可。(3)后一遍施工厚度要比前一遍小,最后一遍厚度应在10mm左右为宜。(4)最后一遍操作时应达到冲筋厚度并用大杠搓平。(5)保温层固化干燥(用手掌按不动表面,一般约5天)后方可进行抗裂保护后施工。(6)在夏季施工时,在做抗裂砂浆保护层之前在保温层上应浇水湿润。5.2.5 抹抗裂砂浆网格布应符合的要求:先压入网格布(1)抹抗裂砂浆,总厚度约4-6mm抹平压实,平整度符合要求。(2)抹完抗裂砂浆后,应检查平整、垂直及阴阳角方正,对不符合要求的应进行修补。第六章 质量验收及成品保护6.1 主控项目6.1.1

11、 进场材料品种、质量、性能的抽样检查符合要求。6.1.2 保温层厚度及构造作法应符合建筑节能设计要求。6.1.3 保温层与墙体以及各构造层之间必须粘接牢固、无脱层、空鼓、裂缝、面层无粉化、起皮、爆灰现象。6.2 一般项目6.2.1 表面平整、洁净,接茬平整、无明显抹纹,线角顺直、清晰。6.2.2 墙面所有门窗口、孔洞、槽、盒位置和尺寸正确,表面整齐洁净,管道后面抹灰平整。6.3 材料复检项目材料名称复 检 项 目保温浆料湿密度、干密度、压缩性能、导热系数抗裂砂浆干燥状态和浸水48h的拉伸粘结强度6.4 成品保护6.4.1 门窗框残存砂浆应及时清理干净,严禁蹬踩窗台,防止损坏棱角。6.4.2 各

12、构造层硬化前禁止水冲、撞击和挤压门窗、墙角和大角,保温层未固化前应采取防雨措施。第七章 施工管理措施7.1 质量保证措施71.1所有进场材料必须有出厂合格证,杜绝低劣材料进入现场按规定抽样复检。7.1.2各种材料分类分规格堆放整齐,应有明显标识牌。7.1.3现场施工人员应熟悉图纸、施工规范、标准,严格按设计图施工。7.1.4人员培训,对操作人员须进行技术交底及培训后方可上岗。7.1.5严格按规定的施工流程和间隔时间施工。7.1.6隐蔽工程系统经检查无误后,经监理、甲方签字认可后方能作后续施工。7.1.7加强工序作业检查,实行“自检、互检、专检”三结合制度。7.2 安全文明施工措施外墙外保温为高

13、空作业,应认真执行相关安全法规:7.2.1施工人员必须戴安全帽、系安全带,不得穿硬底鞋。7.2.2严禁上下抛物,所使用材料和工具必须放稳。7.2.3施工人员在操作前认真检查当天需使用的脚手架是否有安全隐患,若有通知工长,由工长派人整改后才能使用。7.2.4施工人员不得擅自拆除脚手架的连墙设施和安全设施,若影响操作,请示工长同意后才能拆除,工作完后应恢复。7.2.5首层和每隔三层脚手架内应铺设兜网。7.2.6遵守甲方制定的文明施工规定,不酒后作业,不随便大小便,按时休息。7.2.7施工结束后清理现场。第八章 施工质量及服务承诺8.1.1为甲方作好技术参谋,施工前与相关多沟通,制定详细、可靠的施工

14、方案。8.1.2进场所有材料必须符合国家相关材料标准,杜绝不合格产品进入施工现场。8.1.3严格按图施工,不偷工减料、以次充好。8.1.4对保温工程质量按国家规定实行贰年质保期制度,在质保期内若我方原因出现质量事故,我司随时派人上门服务并维修。第九章 外墙外保温部份节点详图1、外墙外保温系统基本构造图1 围护结构2 界面层5mm3 保温层35mm 4热镀锌电焊网0.9x12.7x12.75 抗裂砂浆5mm6 外饰层第十章 施工要点为了保障梁柱部位与砌体部位做外墙外保温时形成良好的整体性,防止保温层、保护层空鼓、开裂,应当注意下列问题:10.1、基层处理:如基层(主体)不符合规范的偏差由土建施工单位负责处理,偏差在国家规范内,由保温公司负责。10.2、保护层:阴阳角部位的处理:不得在阴阳角部位进行搭接或对接,搭接缝隙与主体墙的缝隙

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
