模板专项施工方案8.doc

上传人:p** 文档编号:949883 上传时间:2024-05-17 格式:DOC 页数:98 大小:1.86MB
下载 相关 举报
模板专项施工方案8.doc_第1页
第1页 / 共98页
模板专项施工方案8.doc_第2页
第2页 / 共98页
模板专项施工方案8.doc_第3页
第3页 / 共98页
模板专项施工方案8.doc_第4页
第4页 / 共98页
模板专项施工方案8.doc_第5页
第5页 / 共98页
模板专项施工方案8.doc_第6页
第6页 / 共98页
模板专项施工方案8.doc_第7页
第7页 / 共98页
模板专项施工方案8.doc_第8页
第8页 / 共98页
模板专项施工方案8.doc_第9页
第9页 / 共98页
模板专项施工方案8.doc_第10页
第10页 / 共98页
亲,该文档总共98页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《模板专项施工方案8.doc》由会员分享,可在线阅读,更多相关《模板专项施工方案8.doc(98页珍藏版)》请在第壹文秘上搜索。

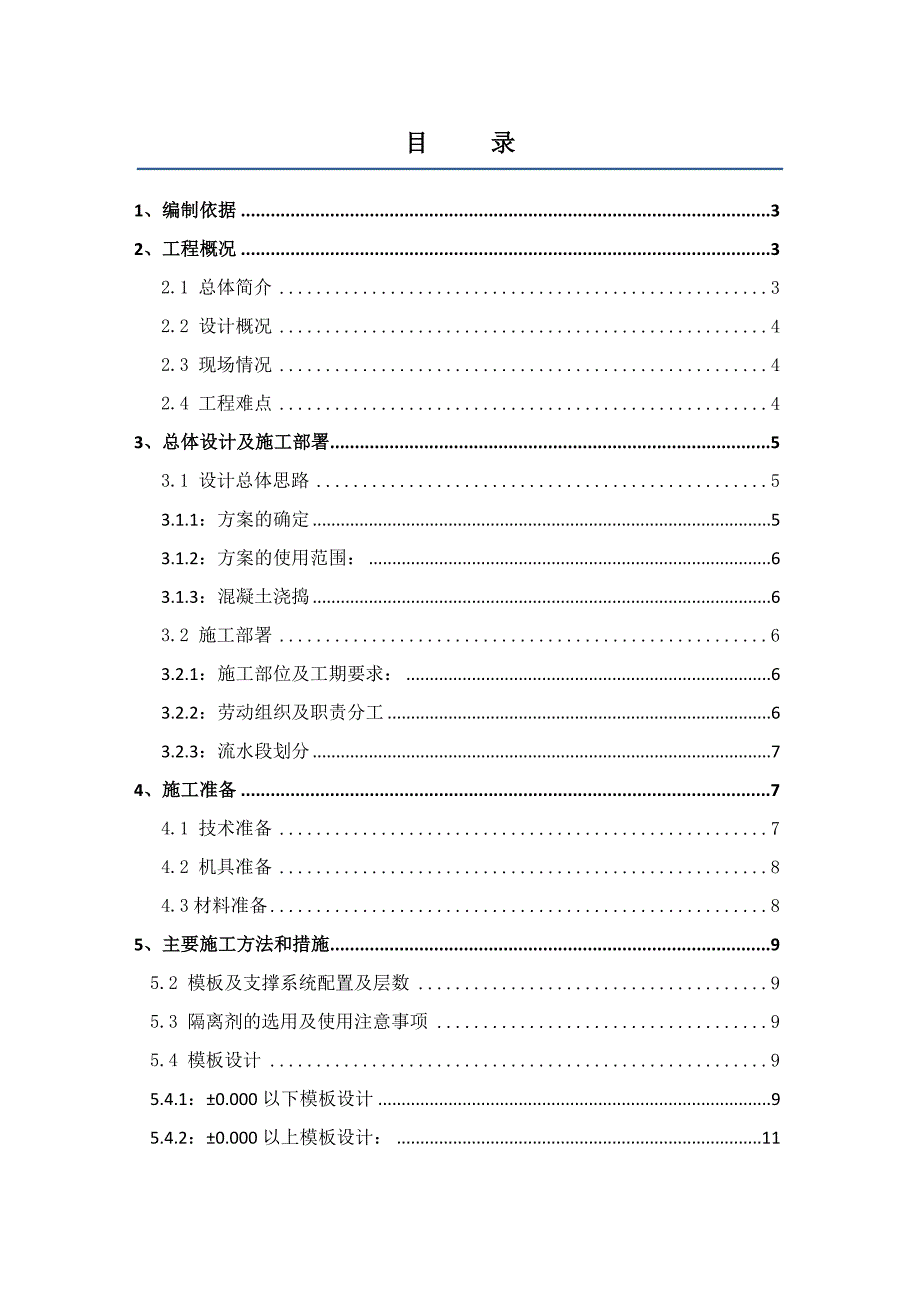

1、目 录1、编制依据32、工程概况32.1 总体简介32.2 设计概况42.3 现场情况42.4 工程难点43、总体设计及施工部署53.1 设计总体思路53.1.1:方案的确定53.1.2:方案的使用范围:63.1.3:混凝土浇捣63.2 施工部署63.2.1:施工部位及工期要求:63.2.2:劳动组织及职责分工63.2.3:流水段划分74、施工准备74.1 技术准备74.2 机具准备84.3材料准备85、主要施工方法和措施95.2 模板及支撑系统配置及层数95.3 隔离剂的选用及使用注意事项95.4 模板设计95.4.1:0.000以下模板设计95.4.2:0.000以上模板设计:115.5模

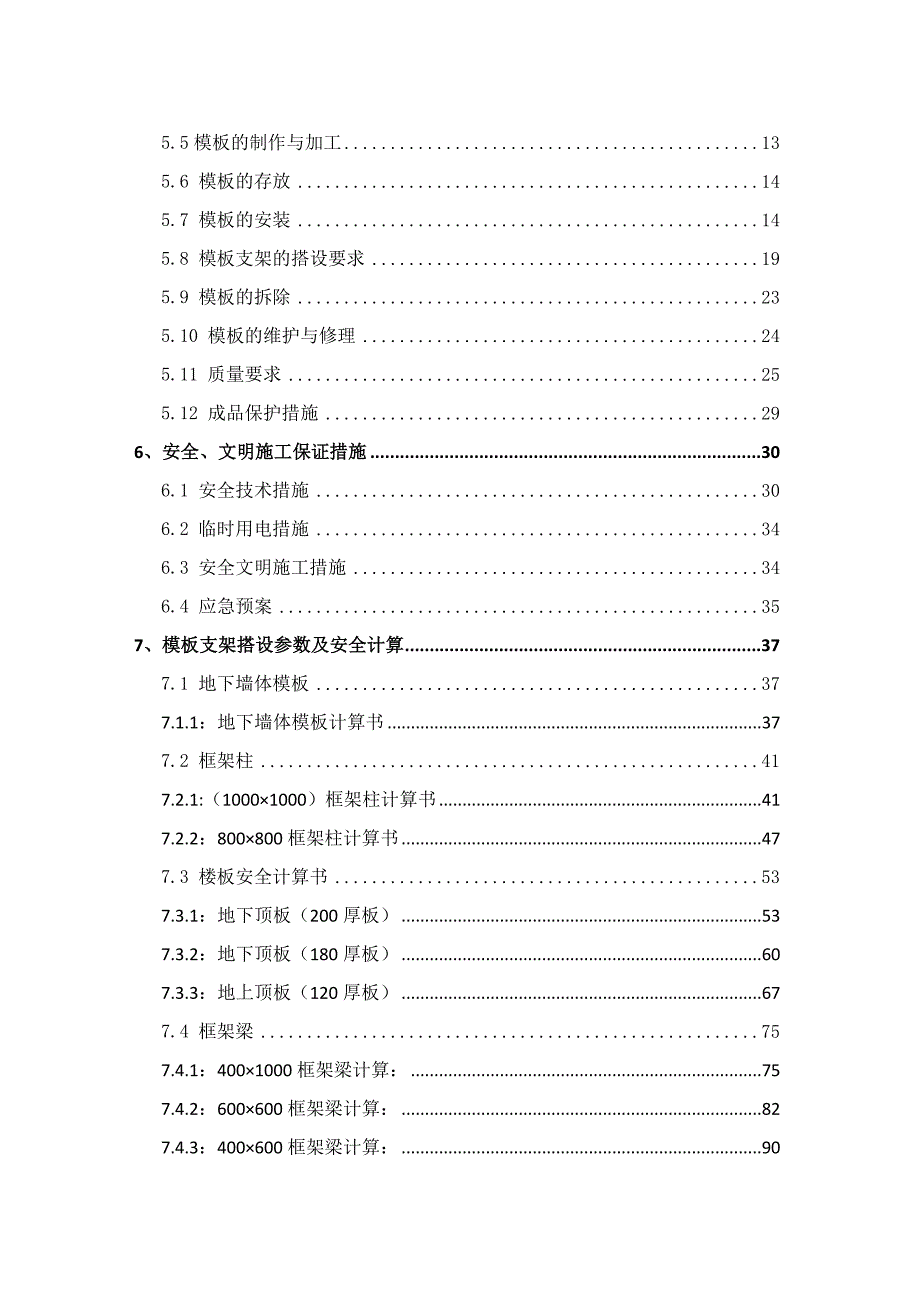

2、板的制作与加工135.6 模板的存放145.7 模板的安装145.8 模板支架的搭设要求195.9 模板的拆除235.10 模板的维护与修理245.11 质量要求255.12 成品保护措施296、安全、文明施工保证措施306.1 安全技术措施306.2 临时用电措施346.3 安全文明施工措施346.4 应急预案357、模板支架搭设参数及安全计算377.1 地下墙体模板377.1.1:地下墙体模板计算书377.2 框架柱417.2.1:(10001000)框架柱计算书417.2.2:800800框架柱计算书477.3 楼板安全计算书537.3.1:地下顶板(200厚板)537.3.2:地下顶板

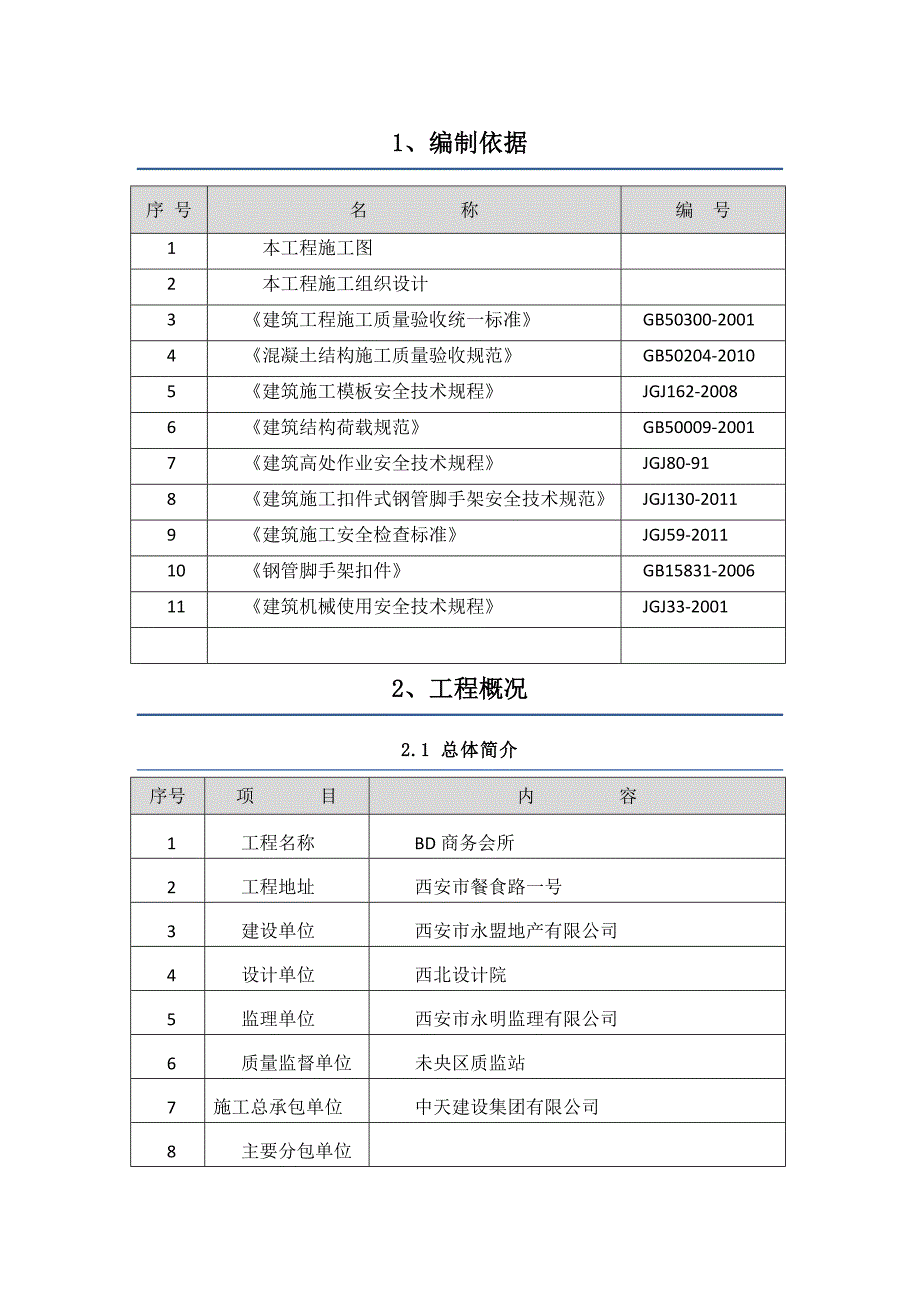

3、(180厚板)607.3.3:地上顶板(120厚板)677.4 框架梁757.4.1:4001000框架梁计算:757.4.2:600600框架梁计算:827.4.3:400600框架梁计算:901、编制依据序 号名 称编 号1本工程施工图2本工程施工组织设计3建筑工程施工质量验收统一标准GB50300-20014混凝土结构施工质量验收规范GB50204-20105建筑施工模板安全技术规程JGJ162-20086建筑结构荷载规范GB50009-20017建筑高处作业安全技术规程JGJ80-918建筑施工扣件式钢管脚手架安全技术规范JGJ130-20119建筑施工安全检查标准JGJ59-2011

4、10钢管脚手架扣件GB15831-200611建筑机械使用安全技术规程JGJ33-20012、工程概况2.1 总体简介序号项 目内 容1工程名称 BD商务会所2工程地址西安市餐食路一号3建设单位 西安市永盟地产有限公司4设计单位西北设计院5监理单位 西安市永明监理有限公司6质量监督单位 未央区质监站7施工总承包单位 中天建设集团有限公司8主要分包单位 2.2 设计概况序号项 目1建筑面积m2地上:9808.30 m2;地下:1514.23m2;2层数地下1地上53层高 m首层、二层:5.6米;3层4层:4.8米;5层:4.2米4结构形式基础类型梁板基础结构类型地上框架,地下外围挡土墙为剪力墙5

5、地下防水结构自防水S8抗渗混凝土材料防水4厚SBS改性沥青防水卷材1道构造防水6结构断面基础底板厚度()500外墙厚度地下剪力墙300mm、250mm内墙厚度地上200、120mm空心砖及砌块;柱断面800*800、1000*1000、700*700等梁断面400*600、600*1300、400*1400、250*600、250*500、250*450、400*800、400*1000、200*400、300*600、600*600、600*1800、200*300、200*400等楼板厚度200、180、120等7楼梯结构形式现浇梁板式楼梯2.3 现场情况模板存放位置及模板加工场地设置在会

6、所西南侧及东侧。2.4 工程难点本工程结构质量要求较高,施工模板必须具有足够的强度、刚度,以保证结构物的几何尺寸均匀、断面的一致,模板表面要求平整光洁,强度高、耐腐蚀。对模板的接缝要求严密,不允许漏浆。模板工程必须从施工放线、模板的选材、设计、制作与安装、浇筑过程控制、模板成品保护全过程采取有效措施加以控制,尤其是做好全过程各个工序质量的预控工作。本工程框架梁、框架柱断面尺寸较大、首层、二层楼层较高,集中、线荷载、层高均达到高支架范围。属较大危险源控制范围,模板的支设是本工程控制的重点。地下层设有游泳池,游泳池池壁为多个弧形组成,给模板的支设及配模带来了一定的困难。地下及地上楼层设有一处旋转楼

7、梯,给模板的支设带来了一定的困难。本工程地下模板工程存在如下施工关键点:1、质量要求高:为保证混凝土观感质量,对现有模板体系的设计、制作和安装的精度提出了更高的要求,因此模板节点的设计、施工缝的留设位置、做法、模板支撑成为关键控制部位。2、如何既降低成本,又能够达到较好的施工效果,是地下墙体模板体系选择的难点。3、游泳池壁、旋转楼体的模板支设及配置模板。4、较大框架梁及框架柱的支撑系统的控制。3、总体设计及施工部署3.1 设计总体思路3.1.1:方案的确定根据上述概况,梁、板结构的模板支架搭设为施工的重点、难点,选择模板支架的搭设方法是关键。支架方法选择主要从梁、板结构特点、施工条件、工期及技

8、术经济指标等方面综合比较后确定。顶板、梁支撑系统均采用碗扣架,立杆间距根据板厚、梁截面大小分别设置,大龙骨采用100*100方木,大龙骨间距根据立杆间距而定,基本为:9001200mm。小龙骨采用6080,小龙骨间距根据板厚及梁截面尺寸为:200400mm。梁、板均采用面板覆面木胶合板,面板厚度(15mm)。地下室模板墙体采用覆膜18mm厚多层板,竖向小龙骨采用4080木方立用,龙骨间距为200mm,横向龙骨采用 483钢管,间距2米以下450;2米以上600。穿墙螺栓直径采用 14,间距横向600;竖向:2米以下为:450;2米以上为:600mm 。框架柱模板面板均采用覆膜18mm厚多层板,

9、竖向小龙骨采用4080木方立用,龙骨间距为200mm,横向龙骨采用 483钢管,间距2米以下450;2米以上600。具体的结构梁、板、墙体、柱等模板支撑系统的材料、支架的立杆的间距等参数详见附后的计算书。超大截面的框架梁支撑系统详见专项方案。3.1.2:方案的使用范围:按集团公司的要求梁截面大于0.6m2(600*1800、600*1300、400*1400)的框架梁,属于超重梁结构,将另行编制专项施工方案。该方案只针对会所不超出危险源范围的顶板、梁、柱、墙体而编制,3.1.3:混凝土浇捣对于截面较大的框架梁浇筑时按中间向两端对称分层推进浇捣,由标高低的地方向标高高的地方推进。对于截面较小的框

10、架梁、板混凝土应同时浇筑,浇筑应由一端开始,“赶浆法”即先浇筑梁,根据梁高分层浇筑成阶梯型,当达到板底位置时,再与板混凝土一起浇筑,随着阶梯型不断延伸,梁板混凝土继续向前进行。墙、柱混凝土浇筑应分段、分层连续浇筑,分层厚度为振捣棒作用长度的1.25倍,最大不超过50cm。3.2 施工部署3.2.1:施工部位及工期要求: 时间部位开始时间结束时间备注年月日年月日基础底板1232912460.000以下1247125140.000以上12515128203.2.2:劳动组织及职责分工3.2.2.1 管理层负责人职 务职责分工总工程师技术方案的制定及审核生产经理现场生产管理和协调专业工程师技术方案的

11、编制及交底技术员技术交底及现场指导质量质量检查及验收材料组长材料进场及验收模板工长现场模板安装的生产指挥及交底落实3.2.2.2 施工队伍安排根据本工程特点和流水段划分情况,本工程采用钢筋、木工、架子、混凝土等专业劳务施工队进行施工。3.2.2.3 工人数量及分工 工种及数量施工部位木工测量员质量员安全员架子工基础2021150.00以下30211150.00以上30211203.2.3:流水段划分流水段划分既要考虑现浇砼工程的模板配置数量、周转次数及每日砼的浇筑量,也要考虑流水段材料和工程量的均衡程度和塔式起重机每台班的效率,具体流水段分规划如下:根据会所结构工程实际情况,每层按一个流水段施

12、工。4、施工准备4.1 技术准备认真审核施工图纸,发现问题及时解决,根据工程结构的实际情况和施工方案制定详细的有针对性和可操作性的技术交底。根据施工组织设计对施工工期和流水段的安排,明确需要配制模板的层段数量,计算好每段所需模板量,做到随用随到场,保证现场材料充分利用。4.2 机具准备依据模板使用材料的规格和数量,制定加工订货计划,按照施工进度的要求,组织材料进场。木工设备进场要组织质量验收。主要机具准备:序号名称规格单位数量功率进场日期1平刨台12KW20123102压刨台13KW20123103圆盘锯台12KW20123104无齿锯台21.5KW20123105电焊机台26砂轮机台17手电

13、锯台48手电刨台44.3材料准备:18mm、15厚多层板、钢管、4080方木、100100方木等,主要材料量见下表。序号名 称规 格数 量单位进场日期1木方100100400010m随进度2木方50100400016m随进度3多层板15122024402000张随进度4多层板1812202440533张随进度5架子管 482000m随进度6碗扣架 4823333m随进度7可调托撑 326004167个随进度8卡扣1600个随进度9穿墙螺杆 141000根随进度10平头山形扣40802000个随进度11螺帽144000颗随进度5、主要施工方法和措施5.2 模板及支撑系统配置及层数由于本工程单体层数为5层,为保证水平结构混凝土达到拆模强度,按单体需配置3层梁板的模板。框架柱模板按地下层高配置,标高不等时采用接高的方式,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
