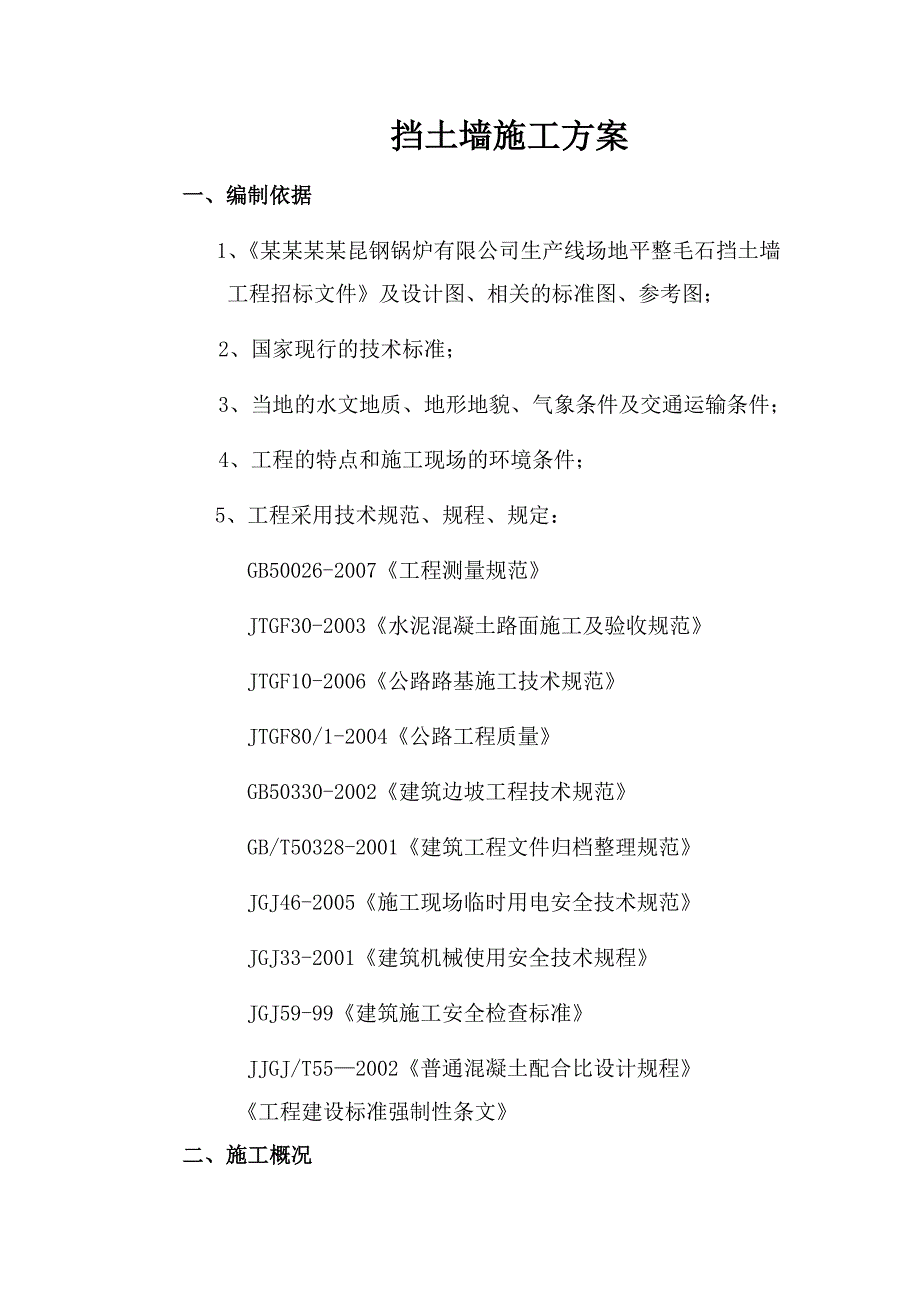

《毛石挡土墙施工方案1.doc》由会员分享,可在线阅读,更多相关《毛石挡土墙施工方案1.doc(20页珍藏版)》请在第壹文秘上搜索。
1、挡土墙施工方案一、编制依据1、某某某某昆钢锅炉有限公司生产线场地平整毛石挡土墙工程招标文件及设计图、相关的标准图、参考图;2、国家现行的技术标准;3、当地的水文地质、地形地貌、气象条件及交通运输条件;4、工程的特点和施工现场的环境条件;5、工程采用技术规范、规程、规定:GB50026-2007工程测量规范JTGF30-2003水泥混凝土路面施工及验收规范JTGF10-2006公路路基施工技术规范JTGF80/1-2004公路工程质量GB50330-2002建筑边坡工程技术规范GB/T50328-2001建筑工程文件归档整理规范JGJ46-2005施工现场临时用电安全技术规范JGJ33-2001

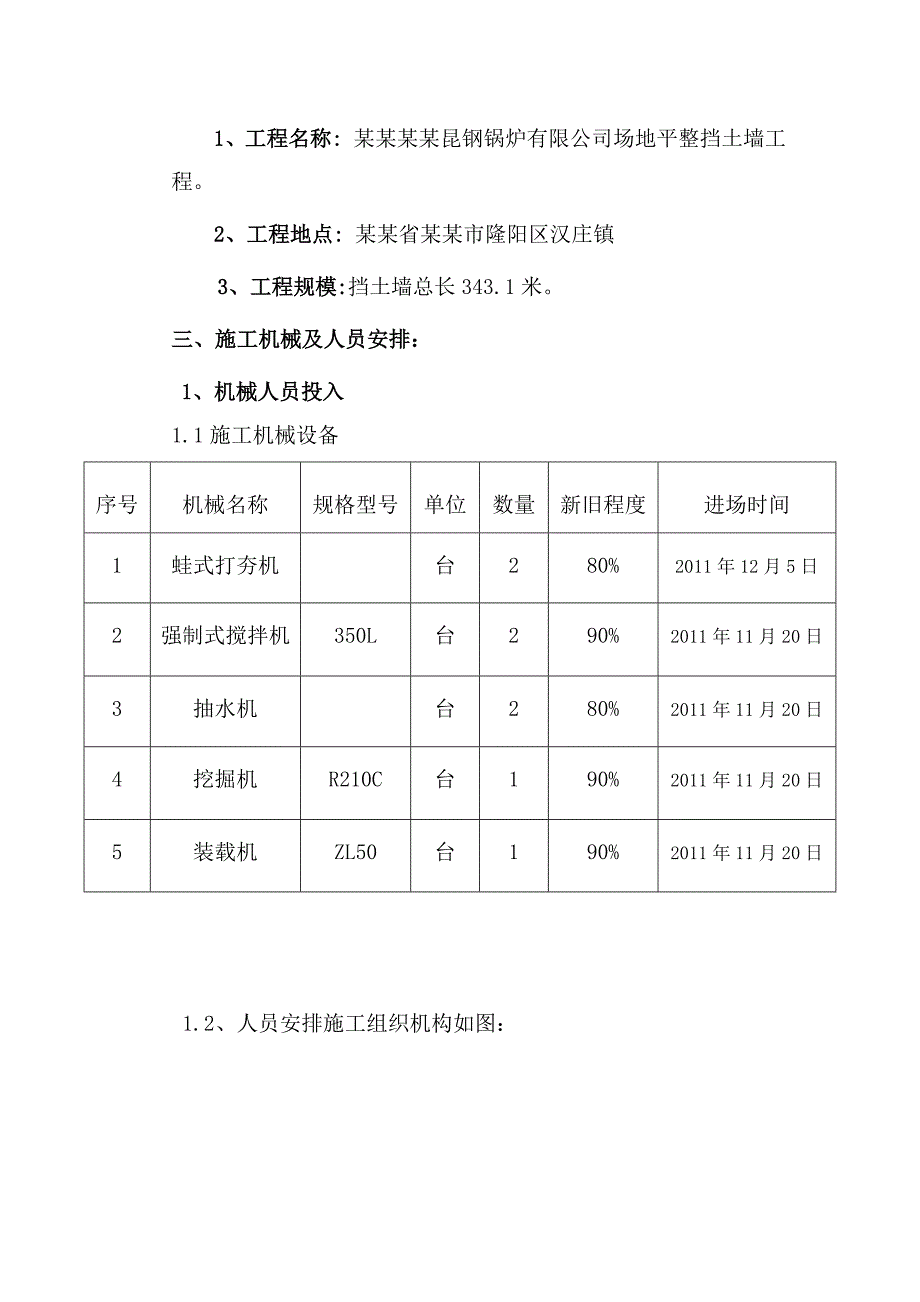

2、建筑机械使用安全技术规程JGJ59-99建筑施工安全检查标准JJGJ/T552002普通混凝土配合比设计规程工程建设标准强制性条文二、施工概况1、工程名称: 某某某某昆钢锅炉有限公司场地平整挡土墙工程。2、工程地点: 某某省某某市隆阳区汉庄镇3、工程规模:挡土墙总长343.1米。三、施工机械及人员安排:1、机械人员投入1.1施工机械设备序号机械名称规格型号单位数量新旧程度进场时间1蛙式打夯机台280%2011年12月5日2强制式搅拌机350L台290%2011年11月20日3抽水机台280%2011年11月20日4挖掘机R210C台190%2011年11月20日5装载机ZL50台190%201

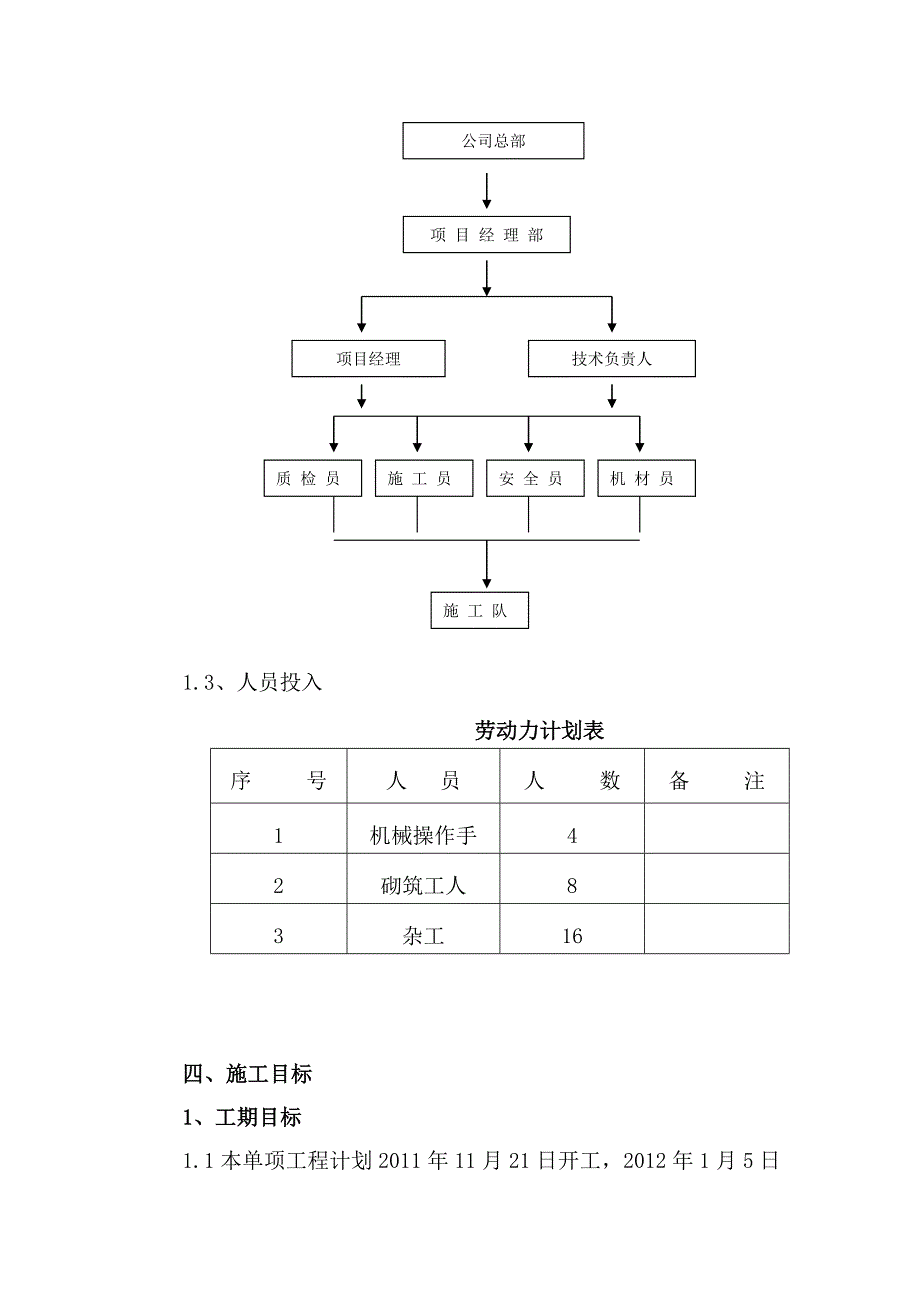

3、1年11月20日 1.2、人员安排施工组织机构如图:公司总部 项目经理机 材 员安 全 员施 工 队施 工 员质 检 员检员项 目 经 理 部技术负责人1.3、人员投入劳动力计划表序 号人 员人 数备 注1机械操作手42砌筑工人83杂工16四、施工目标1、工期目标1.1本单项工程计划2011年11月21日开工,2012年1月5日竣工,工期45天。1.2我公司将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,严格控制分项工程施工工艺,加大人员和设备投入,在保证工程质量的前提下确保工期,按时完成任务。2、质量要求本项工程实施过程中将全面贯彻 “实行科学管理,创建精品工程,确保优质服
4、务”的质量方针,严格按照设计文件和有关规范以及技术操作规程进行施工。3、安全目标本项工程在实施过程中贯彻“安全第一、预防为主”的方针,确保无工程安全事故,无人员伤亡事故。4、文明施工目标争创文明工地,本施工场地采用彩钢板围栏全封闭施工。五、主要施工方案:1、对材料的要求1.1石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于150mm。片石中部厚度不应小于200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。1.2砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用。1.3石砌体可采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致
5、平行的平毛石以及经过加工的块石,其强度等级均应不低于30Mpa。1.4石砌体所用砂浆为:挡墙墙身采用M7.5水泥砂浆砌块石,表面采用M10.0砂浆勾缝。2、浆砌挡土墙施工工艺流程施工准备基坑开挖报检复核砌筑基础基坑回填选修面石拌砂浆砌筑墙身填筑反滤层回填土清理勾缝竣工交验 3、施工准备3.1审核图纸,计算放样资料;3.2制作坡度架,准备施工机械设备;3.3现场施工放样,测放控制桩,护桩。3.3.1施工测量准备 (1)根据设计的要求,熟悉、校核设计图纸,编制测量方案,经技术负责人审批后,作为本工程测量施工的指导文件;施工测量方案应具有规范性、针对性、可操作性,一经批准,应认真检查落实情况,确保施
6、工过程自始至终受控。 (2)校核定位依据桩,对定位桩的坐标数据与设计条件进行校算;实地校测桩位精度应符合有关规范要求;对两个(或以上)水准点进行符合校测,进度符合要求后,取中值使用;定位桩经校测后采取保护措施,以保证施工期间正常使用。 (3)测量仪器、计算器具在使用前应按照计量法及测量仪器检定规程进行校验。 3.3.2施工测量 A、复测应对照施工设计资料进行导线、中线、水准点的复测,根据现场实际情况增设必要的导线、水准点。 B、验线,测量人员应根据设计单位交底的控制点先进行联测复测无误后,经监理工程师审批后,方可进行施工放线,施工。 C、使用高精度的全站仪和高精度水准仪,直接进行高精度的放样和
7、检测,从而大幅度地提高测量的精度。 4、明挖基坑施工根据地质情况确定其开挖线,严格按照开挖线按1:0.5坡度进行开挖。挡墙基底均嵌入岩石中不小于1米,开挖严禁放大炮,以保证地基不受破坏。 土质基础主要用挖掘机进行开挖,挖至挡土墙基础底部采用人工破碎开挖,人工清理、抬运。在距基底20cm,用人工准确修凿至标高。基坑开挖验槽合格后,及时原槽浇(砌)筑挡土墙基础,以封闭基坑并保护地基。 5、块石砌体施工5.1块石基础施工按设计图纸标高、尺寸采用机械开挖基坑,人工配合,当挡土墙内路基为挖方且自然坡度能满足挡土墙内边坡,则挖土顺坡后再行砌筑;当自然坡度不能满足,则需挖台阶,挡墙施工完毕后,按要求分层回填
8、。砌块石基础应双面拉线,采用“铺浆法”砌筑(即先铺砂浆,再摆砌石块,最后砂浆填缝、填塞小石块于大缝中)。砌第一皮最底层块石基础时,按所放的基础边线砌筑,先在基坑底铺设砂浆,再将有较大平面的石块面向下铺砌在砂浆上;第二皮以上各皮则按准线砌筑;砌筑每一皮块石时,应分皮卧砌,并应上下错缝、内外搭砌,不得采用先砌外面的石块后再进行中间填心的砌筑方法,石块之间的较大缝隙不得采用先填塞碎石块后塞砂浆或干填碎石块的方法;块石基础的灰缝厚度宜为20-30mm,砂浆应饱满,大小石块间均不得有直接接触或无砂浆的现象。块石基础的每一皮内均应每隔2m长设置一块拉结石。基础宽度小于、等于400mm时,拉结石长应与基础宽
9、度相同;基础宽度大于400mm时,可采用两块拉结石内外搭接砌筑,其搭接长度不应小于150mm,且其中一块长度不应小于该皮基础宽度的2/3。块石基础的转角处和交接处应同时砌筑,不能同时砌筑时应留斜槎,斜槎长度不应小于其高度,斜槎面上的块石不得用砂浆找平;在斜槎处继续接砌片石基础时,应先将斜槎石面清理干净、浇水润湿后,方可砌筑。(7)每2-3皮为一工作层,工作层中水平缝应大致找平,且竖缝错开不小于80cm,斜向通缝不的超过两皮.5.2块石墙体施工砌筑块石墙,采用“铺浆法”,顺墙面线支立好坡度架,沿坡度架双面拉准线,第一皮按墙边线砌筑,以上各皮均按准线砌筑。块石墙的第一皮、转角处、交接处、沉降缝处,
10、应用较大的平块石砌筑。灰缝厚度宜为20-30mm,砂浆饱满,不得有干接、空缝现象;石缝间较大空隙应先填砂浆后塞碎石块。块石墙应分皮卧砌,各皮石块利用其自然形状,经适当凿打修整,使之能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得采用侧立石块与外侧,中间填心的砌法。块石墙上,不得有尖石向下或斜尖向外的铲口石、上宽下尖三角形的斧刃石和仅在两端搭在下面石块上的过桥石。块石墙必须设置拉结石,拉结石应均匀分布,相互错开,一般每0.7m2墙面至少设置一块,且同一皮内的拉结石中间距离不大于2m。墙厚等于或小于400mm时,拉结石长度应与墙厚相等;墙厚大于400mm时,可用两块拉结石两面搭砌,搭接长度
11、不小于150mm,且其中一块的长度不应小于墙厚的2/3。浆砌块石挡土墙每天的砌筑高度不应超过1.2m。砌筑挡土墙时,除应满足上述要求外,还应注意以下几点:每砌2-3皮块石为一个分层高度,应找平一次;每皮应大体找平,外露墙面的灰缝宽度以20-30mm为宜,上下皮块石的竖向灰缝应相互错开80mm以上斜向通缝不许超过两层;挡土墙泄水孔为10cm,于地面上0.3m开始设置,纵横间距22米,梅花型布置,孔后对称布置5050 cm土工布(400g/m2)反滤层,土工布后设置粒径为3-7cm的碎石,设置范围不小于50cm。地面线以上挡土墙后面设30cm砂砾垫层,砂砾垫层和底部应用0.30.5米厚的胶泥(或其
12、他不透水材料)封闭,以防止水下流。(7)砌体勾缝采用凸缝,勾缝砂浆不低于M10,且勾缝砂浆嵌入砌缝不小于2cm,当不足2cm时,应掏槽够2cm.(8)挡土墙按纵断面图设置沉降缝,施工时可根据实际情况作局部调整,调整时控制分缝长度不大于15m,并于实际地形、地质变化处加设沉降缝。沉降缝宽2 cm,缝内充填沥青木丝板。6、挡土墙墙背回填施工 回填前清除现状地面的杂填土、有机土及残坡积粘性土等不良土层。墙背分层碾压回填至墙顶规划地坪高程。墙体强度达到70%后,方可进行墙背回填。 墙背回填料采用路基开挖料,路基土应有良好的天然级配,填料必须进行分层夯实,压实度在路槽以下80 cm外大于93%,0-80
13、cm之间大于95%。挡土墙的填料容重不小于19Kn/m3,内摩擦角35。六、整体及各阶段施工进度计划 1、根据业主要求工期及挖、填方和结构物实际情况,经过考证研究,整体施工任务完成定在2个月完成。 施工进度保证措施 A、认真做好施工准备: 按计划组织人员、材料、施工机具进场,搞好各项临建设施,为顺利施工创造条件。 B、按程序组织文明施工: 加强施工生产调度,组织协调好各项施工段交叉作业和流水施工,分阶段,分作业线,分块,分项进行工期规定,保证计划实施。 C、优化生产要素配置: 组织专业化队伍,推行“三全”管理制度,充分发挥职工积极性,提高工作效率。 D、使用先进的施工机具: 保证充足数量,同时
14、加强施工机具管理,保证机具运转良好。 E、科学管理入手: 宏观上搞好控制,微观上周密安排,切实执行流水作业,紧密部署,适当穿插,合理搭接。 F、按照施工组织设计: 合理划分流水线和流水作业线。 G、切实按照施工计划: 指导施工安排,日计划必须完成不得拖延,管理人员和施工班组实行工期奖罚制度,并切实实现。 H、农忙季节: 采取特殊政策和措施,吸收和留足劳动力,保证生产计划完成。 I、树立全局观念: 一切以大局为重,在共同的目标下,密切同建设单位、设计单位和配合施工单位之间的关系,加强团结,并肩战斗,共同保质保量的提前完成任务。 2、进度管理办法 本工程的进度管理办法采用三级网络计划进行控制利用先进技术,结合先进的计算机软件,将计划逐级细化分解落实到每个作业队,每个工作日。同时,对可能影响施工进度的种种原因进行分析控制,对于各种不利因素通过积极协调,早做准备,将各种不利因素预先排除在工程施工之前。 3、确保工程工期的技术组织实施 A、以高素质的管理班子保工期: 本工程项目经理有丰富的管理经验,保证班子管理的科学和规范。 B、以总进度控制计划为基础分别编制分部、分项和配合工作进度计划及其
