《沥青砼面层施工组织设计.doc》由会员分享,可在线阅读,更多相关《沥青砼面层施工组织设计.doc(21页珍藏版)》请在第壹文秘上搜索。

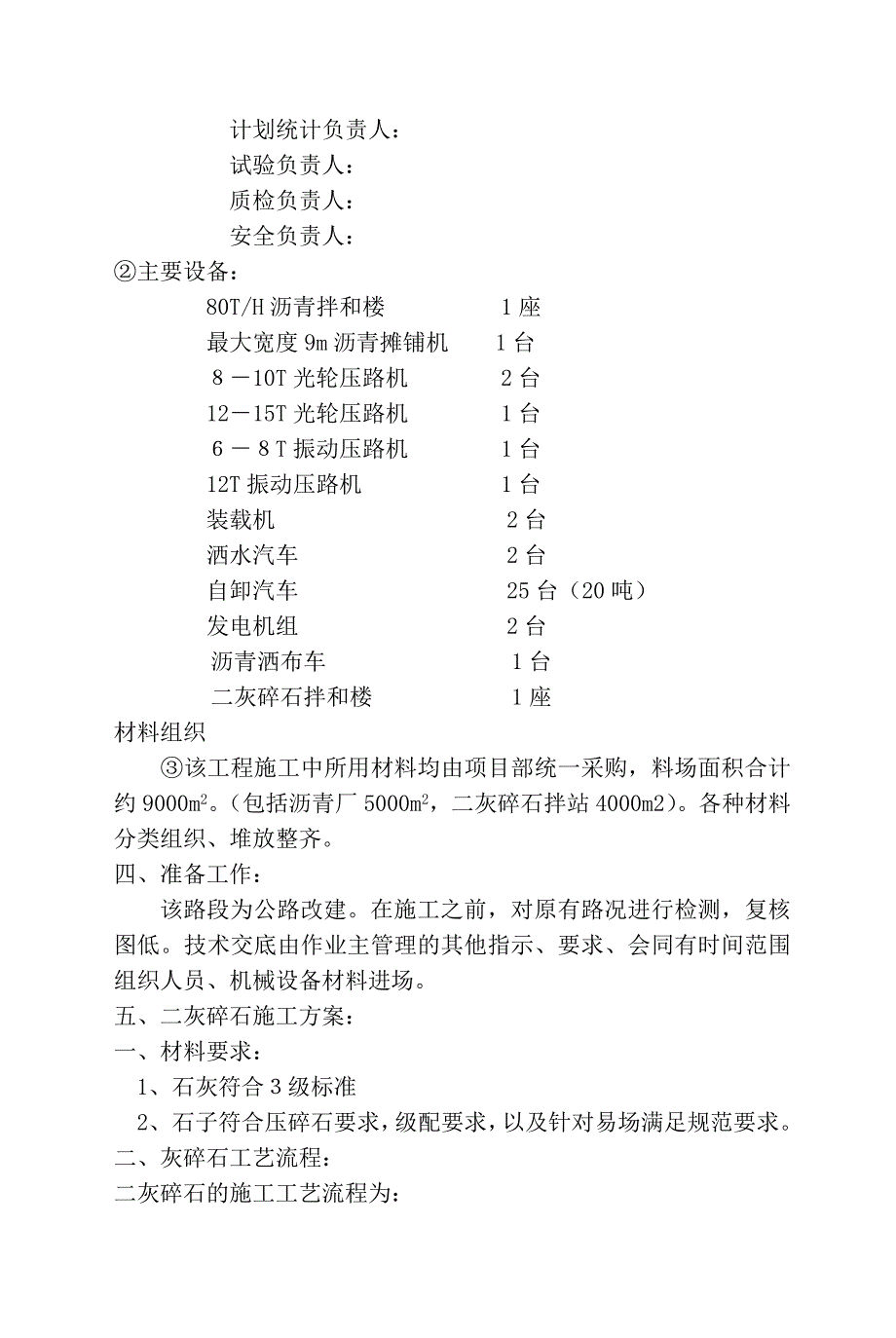

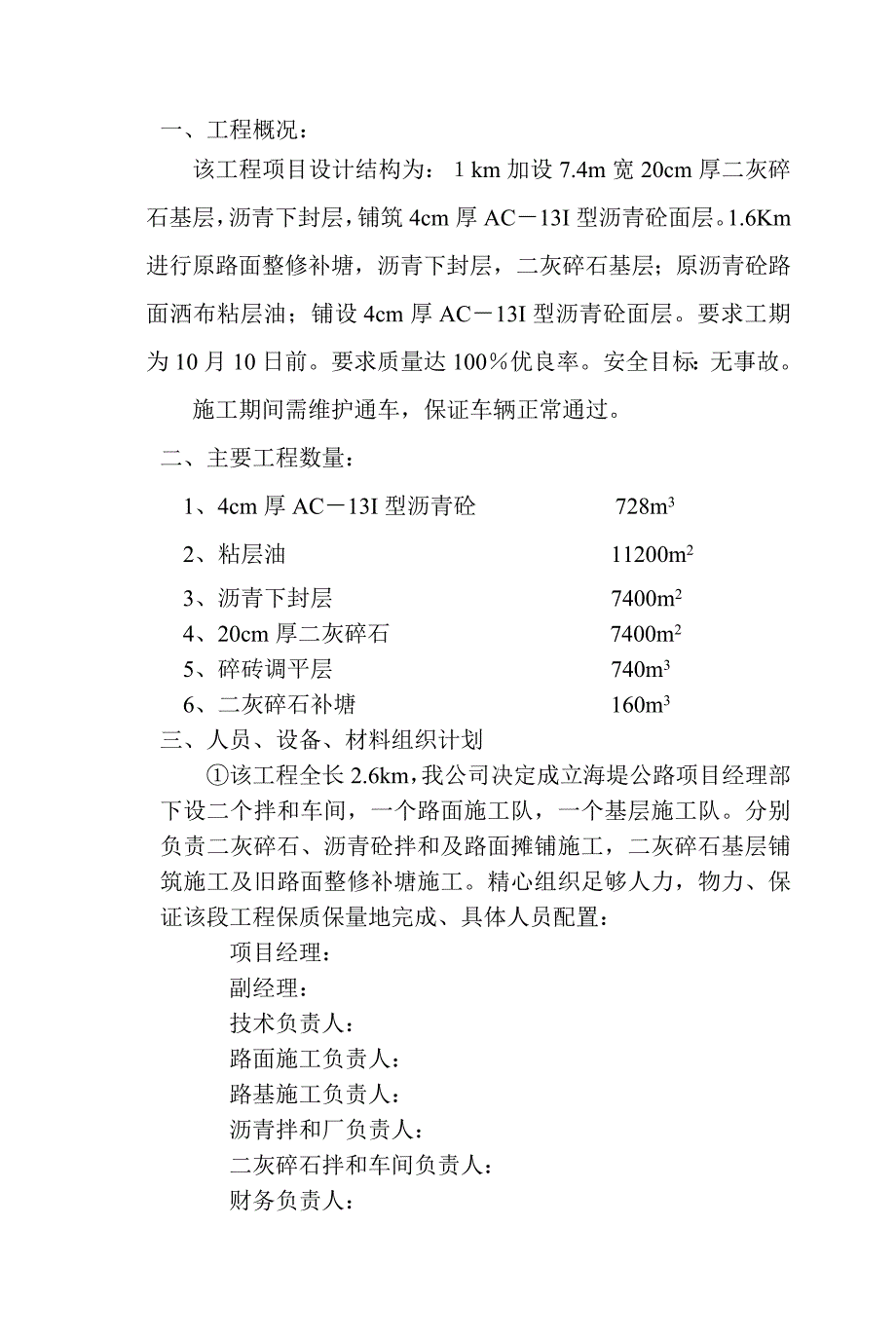

1、施工组织设计一、 工程概况:该工程项目设计结构为:km加设7.4m宽20cm厚二灰碎石基层,沥青下封层,铺筑4cm厚AC13I型沥青砼面层。1.6Km进行原路面整修补塘,沥青下封层,二灰碎石基层;原沥青砼路面洒布粘层油;铺设4cm厚AC13I型沥青砼面层。要求工期为10月10日前。要求质量达100优良率。安全目标:无事故。施工期间需维护通车,保证车辆正常通过。二、 主要工程数量:1、4cm厚AC13I型沥青砼728m32、粘层油11200m23、沥青下封层 7400m24、20cm厚二灰碎石 7400m25、碎砖调平层 740m36、二灰碎石补塘 160m3三、 人员、设备、材料组织计划该工程
2、全长2.6km,我公司决定成立海堤公路项目经理部下设二个拌和车间,一个路面施工队,一个基层施工队。分别负责二灰碎石、沥青砼拌和及路面摊铺施工,二灰碎石基层铺筑施工及旧路面整修补塘施工。精心组织足够人力,物力、保证该段工程保质保量地完成、具体人员配置:项目经理:副经理:技术负责人:路面施工负责人:路基施工负责人:沥青拌和厂负责人:二灰碎石拌和车间负责人:财务负责人:计划统计负责人:试验负责人:质检负责人:安全负责人:主要设备:80T/H沥青拌和楼1座最大宽度9m沥青摊铺机1台10T光轮压路机2台1215T光轮压路机1台T振动压路机1台12T振动压路机1台装载机2台洒水汽车2台自卸汽车25台(20
3、吨)发电机组2台沥青洒布车1台二灰碎石拌和楼1座材料组织该工程施工中所用材料均由项目部统一采购,料场面积合计约9000m2。(包括沥青厂5000m2,二灰碎石拌站4000m2)。各种材料分类组织、堆放整齐。四、准备工作:该路段为公路改建。在施工之前,对原有路况进行检测,复核图低。技术交底由作业主管理的其他指示、要求、会同有时间范围组织人员、机械设备材料进场。五、二灰碎石施工方案:一、 材料要求:1、 石灰符合级标准2、 石子符合压碎石要求,级配要求,以及针对易场满足规范要求。二、 灰碎石工艺流程:二灰碎石的施工工艺流程为:补水重型碾压施工放样二次整型轻型稳压摊铺整型运输混合料配料拌和修整路槽准
4、备下承层自检验收接缝和调头处理三、料场的堆放目前,集中拌和二灰碎石的广泛采用,因此,在料场的选用时,应尽量考虑到宜于材料的堆放、能按拌各楼的位置、不同规范的石子,石灰,粉煤灰的堆放,保证车辆运输有序地进行,同时在料场还应做到防电、防火保护工作。四、二灰碎石施工主要事项、控制好生产配合比,特别是石灰的剂量。拼幅塔形的处理须清除未成型部分:一般25cm左右,所洼的混合料右搀配后重新使用。不及使用二灰洒面再洒水养护。加强养护一般保持湿润即可。掌握宁刮不补为原则,若补时须已达到一定深度。养护不足宜杜绝车辆通行。五、下封层施工技术方案(一) 工艺流程准备工作施工放样洒布沥青养护1、 准备工作认真掌握下封
5、层的施工要点,严格检验进场使用材料的质量,确保使用材料的质量符合要求,做好沥青的加热设备安装工作,准备好加热材料。对施工路段进行清扫,去除表面的杂质,必要时用水冲或用鼓风吹去表面浮尘。2、 施工放样根据设计及导线点进行中线恢复,确定施工路段两侧路边线的位置。每隔25m放1断面,带线用石灰划出两侧边线。、将沥青加热至规定温度后,装入沥青洒布车中,用沥青洒布车在施工路段喷洒沥青。喷洒时喷头必须保持一定高度,沥青用量力求均匀一到,路面全宽度要洒面满,不得有花白或油后立即撒布石屑,用二轮型压路机稳压一遍。、养护施工完成后,开放交通,设专人养护。对局部的破损一经发现立即用沥青进行修补,对局部泛油重的地段
6、及时撒石屑,以保证下封层的质量。(二) 施工要点1、所用沥青材料必须符合规范质量要求。石屑必须洁净无石粉等杂质。、 沥青喷洒时必须加热到要求的温度。、 喷洒沥青务必均匀到位,要按设计用量施工。、 石屑撒布力求均匀,用量要满足施工需要。、养护时要设专入负责,发现问题立即处理。六、试验段铺筑(一)试拌。根据试验室对原材料进行的检测和审批的目标配合比,初定拌和机各冷料仓的供料比例,上料速度及试拌时间。从二次筛分后进入热料仓的材料取样筛分,确定各热料仓库的材料比例,供拌和控制室使用,并反复调整砼冷料仓进料比例以达到供料平衡。取目标配合比设计的最佳沥青用量0.3。进行马歇尔试验,确定生产配合比(见配合比
7、计算书)。(二)试铺。通过对工程现场的选择,选择宜在直线段作为试验段。其中应得到以下资料:(1)前场摊铺的控制,即摊铺机的摊铺速度,摊铺宽度及自动找平操作工艺,找补等;(2)前场的压实度控制,即压路机的碾压顺序,碾压温度,速度及遍数以确定松铺系数,接缝方式等。在试验段结束后,停下来进行试验段的成果总结,为控制全程摊铺打下良好的基础。七、沥青砼施工方案根据路面宽为20M的实际情况,结合摊铺机的机械性能,决定采用四幅摊铺,具体步骤如下:施工前准备1、施工前对各种材料进行调查试验,保证原材料在施工过程中保持稳定。沥青品种分标号密封储存,各种矿料分别堆放,不得混杂,矿粉存放在仓库内,其它集料堆放也准备
8、了防雨布。2、施工前对各种施工机具作全面检查,保证性能良好,数量配置充足,施工能力配套。沥青砼拌和1、沥青混合料采用的沥青为AH90型,石料均从宜兴采购,沥青砼的拌和时间以混合料拌和均匀,所有矿料颗粒全部裹覆沥青结合料为度,并经试拌确定。2、拌和出来的成品料,必须确保均匀一致,无花白无结团。 3、出厂的砼逐车用地磅称量,并及时测量运料车上沥青砼的温度,签发一式三份的运料单。沥青砼运输1、拌和厂准备了二十余辆20T自卸汽车,车厢内清扫干净,并用柴油与水(1:3)混合涂于车厢底及两侧,以防止卸料困难。2、摊铺机采用蓬布覆盖,用以保温防雨防污染。3、摊铺过程中,运输车在摊铺机前1030米处停住,不得
9、撞击摊铺机,卸料过程中运输车挂空档,靠摊铺机推行前进。沥青砼摊铺1、铺设沥青砼前,先检查确认原面层的质量,当下层有坑塘或质量不符合要求时,必须先进行处理。2、摊铺机采用自动找平装置,必须在摊铺前认真测量原基层的标高,横坡等。3、沥青砼的松铺系数应根据试铺及实际施工工艺而确定,并随时检查摊铺层厚度和横坡。4、沥青砼必须缓慢均匀连续不断的摊铺。5、正常摊铺后,紧接着必须碾压,缩短碾压长度。6、摊铺过程中,遇雨的砼不得使用,已摊铺而未碾压的混合料应予以铲除。7、中粒式完成后应立即进行上面层的摊铺,且下面层须清扫干净,不得有杂物。沥青砼的压实成型碾压后的沥青砼路面应及时检查压实及平整度是否符合要求。选
10、择合理的压路机组合方式及碾压步骤,以达到最佳密实度。沥青砼的压实按照初压复压终压三个阶段进行。初压在混合料摊铺后较高温度下进行,并不得产生推移发裂。压路机从外向中心碾压,压完全幅为1遍,当边缘有档板,路缘石等支挡时应紧靠支挡碾压;当边缘无支档时可用耙子将边缘的混合料稍稍耙高,然后将压路机的外侧轮伸出边缘1015CM碾压,初压后检查平整度路拱必要时予以适当修整。碾压时将驱动轮而向摊铺机压路机起动,停止必须减速缓慢进行。复压紧接着初压进行,采用振动压路机,不宜少于46遍,不但达到要求的压实度,还须无显著轮迹,在碾压过程中采用人工润湿轮或自洒水,但严禁大水浇洒。终压紧接复压后进行,终压可选用双轮钢筒
11、式压路机碾压,不少于两遍,并无轮迹,路面压实终了温度符合有关标准。注意点:1、压路机不能在未碾压成型并冷却的路段上转向调头或停车等侯。2、压路机的碾压段长度与摊铺速度平衡为原则选定。接逢处理在施工缝及构造物两段的连接处必须仔细操作,保证紧密平顺。平接逢做到紧密粘结,充分压实,连接平顺,施工时采用下列方法:1、摊铺时采用梯形作业的纵缝应采用热接缝,施工时应将已铺混合料部分留下10-20cm宽暂不碾压,作为后摊铺部分的高程基准,再最后作跨缝碾压以消除缝迹。2、分幅施工不能采用热接缝时,宜加设档板亦可采用切缝机切齐,铺另1幅前必须将缝边缘清扫干净,并涂洒少量粘层沥青,摊铺时应重叠在已铺层上5-10c
12、m,摊铺后用人工将摊铺在前1幅上面的混合料铲走。3、平接缝做到紧密粘结,充分压实,连接平顺,施工时采用下列方法:a.每次施工结束时,摊铺机在接近端部前约1M 处将熨平板稍稍招起驶离现场,用人工将端部混合料铲齐后再予碾压,使下次施工时成直角连接。b.向接缝的碾压先用双轮或在三轮钢筒式压路机进行横向碾压,碾压带的外侧放置供压路机行驶的垫木,碾压时压路机位于压实的混合料层上,伸入新铺层的宽度为15CM,然后每压一遍向新铺混合料移动1520CM,直至全部在新铺层上为止,再改为纵向碾压。开放交通热拌沥青砼路面待摊铺层安全自然冷却,混合料表而温度低于30C,方可开放交通。注意气象预报,加强工地现场与沥青拌
13、和厂的联系,缩短施工长度,各项工序紧密接。当遇雨或下层潮湿时,不得摊铺沥青混合料,对未经压实即遭雨淋的沥青砼,全部铲除,重新换料。八、文明施工,现场管理,安全生产。(一)文明施工1、建立现场文明施工管理和监督管理网络,推行现代化管理方法,组织科学施工,创造一个良好的施工环境和作业条件,保护职工的健康,确保施工活动正常进行。2、对施工现场进行合理布置,机械有序整齐,施工材料分类堆放,并做好标语牌。3、沿线做好质量、安全等宣传标志,施工现场人员佩带上岗证。4、施工现场配置一名项目副经理负责管理现场机械高度及现场的场容场貌,环境卫生、保卫消防、安全防护、物资存放等检查工作。(二)现场管理1、合理规划
14、施工现场用地,保证场内占地的合理使用。2、科学地进行施工总平面图设计。(见附件)3、根据施工进度的具体需要按阶段调整施工现场的布置。4、建立文明的施工现场,使施工和临时用地范围内秩序井然,文明安全,环境得到保持,绿地树木不被破坏,交通畅通、防火设施齐全,居民不受干扰。5、现场转移。施工结束后,及时组织清场,拆除临时设施恢复临时用地,不留后患。(三)安全生产1、制定安全生产劳动手册及现场安全管理规定,健全工地安全组织体系,采取安全防护措施,设置专职安全员一名,确保施工正常进行。2、施工现场设置提示警示、警告等安全防范标志,杜绝违章作业。3、定期检查各种消防设施的配置是否安全,并定期更换。4、加强对施工人员安全生产学习,明确各岗位安全责任,
