沥青混凝土路面的施工技术分析.doc

上传人:p** 文档编号:950048 上传时间:2024-05-17 格式:DOC 页数:7 大小:17KB
下载 相关 举报
沥青混凝土路面的施工技术分析.doc_第1页
第1页 / 共7页
沥青混凝土路面的施工技术分析.doc_第2页
第2页 / 共7页
沥青混凝土路面的施工技术分析.doc_第3页
第3页 / 共7页
沥青混凝土路面的施工技术分析.doc_第4页
第4页 / 共7页
沥青混凝土路面的施工技术分析.doc_第5页
第5页 / 共7页
沥青混凝土路面的施工技术分析.doc_第6页
第6页 / 共7页
沥青混凝土路面的施工技术分析.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《沥青混凝土路面的施工技术分析.doc》由会员分享,可在线阅读,更多相关《沥青混凝土路面的施工技术分析.doc(7页珍藏版)》请在第壹文秘上搜索。

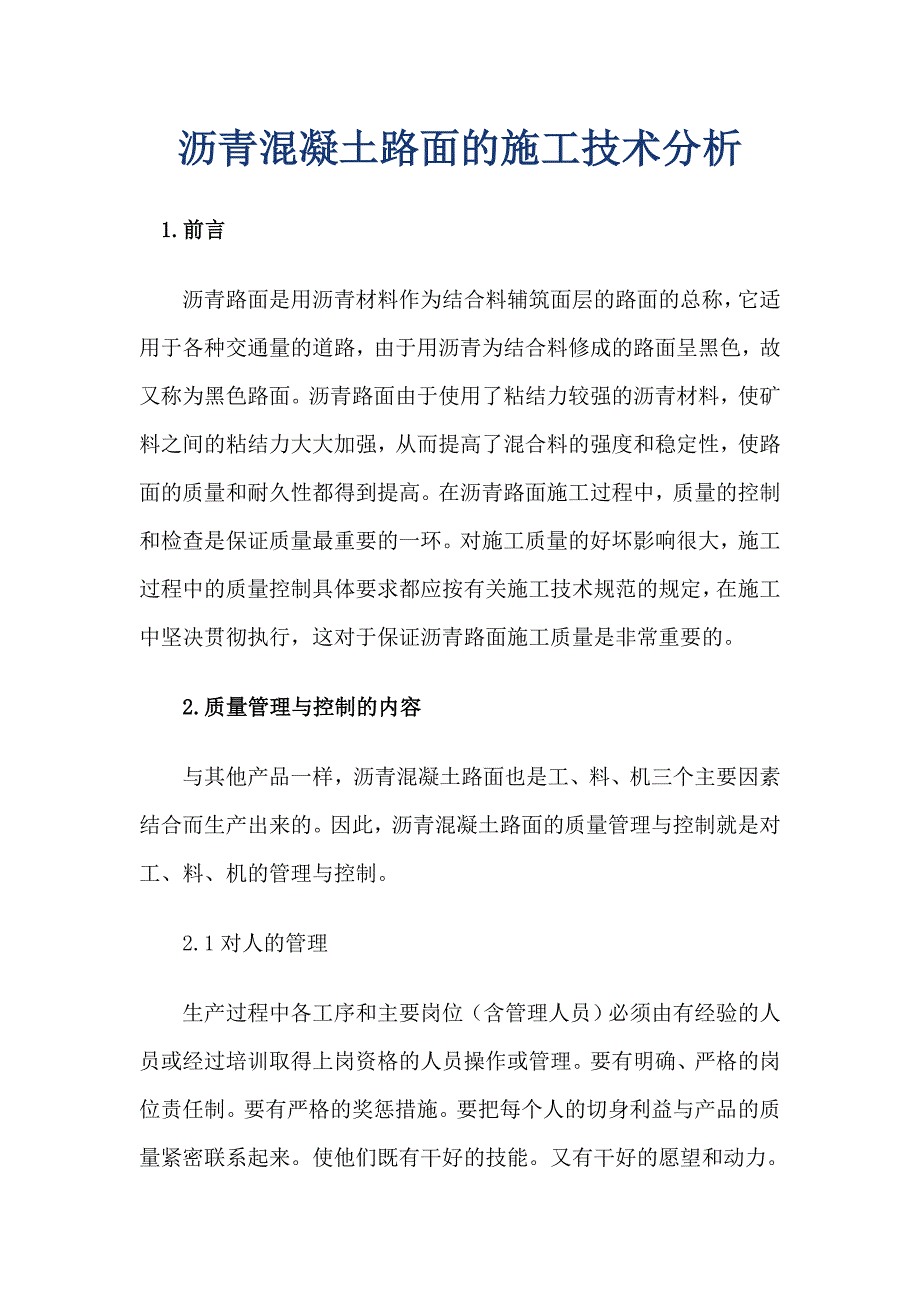

1、沥青混凝土路面的施工技术分析1.前言沥青路面是用沥青材料作为结合料辅筑面层的路面的总称,它适用于各种交通量的道路,由于用沥青为结合料修成的路面呈黑色,故又称为黑色路面。沥青路面由于使用了粘结力较强的沥青材料,使矿料之间的粘结力大大加强,从而提高了混合料的强度和稳定性,使路面的质量和耐久性都得到提高。在沥青路面施工过程中,质量的控制和检查是保证质量最重要的一环。对施工质量的好坏影响很大,施工过程中的质量控制具体要求都应按有关施工技术规范的规定,在施工中坚决贯彻执行,这对于保证沥青路面施工质量是非常重要的。2.质量管理与控制的内容与其他产品一样,沥青混凝土路面也是工、料、机三个主要因素结合而生产出

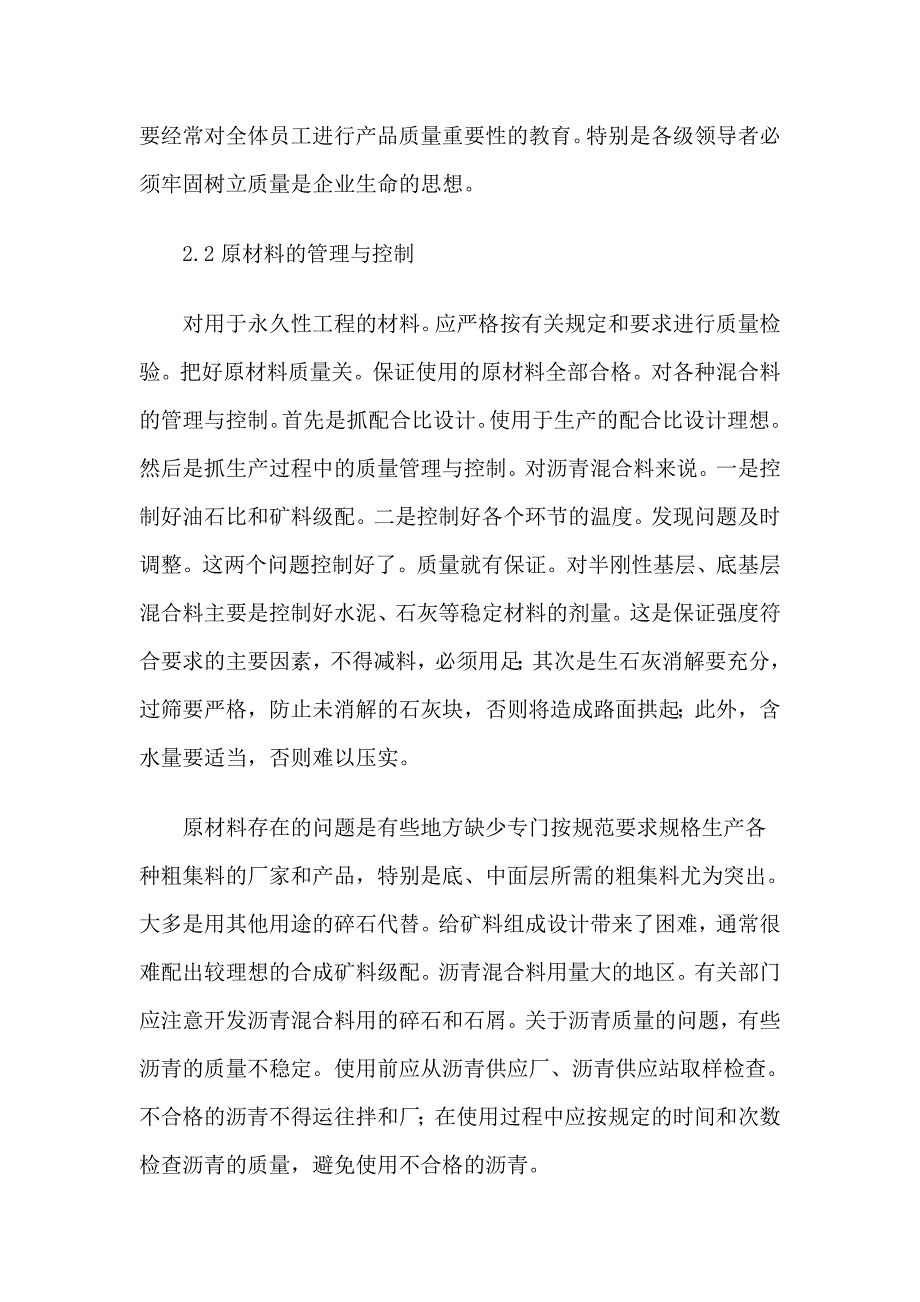

2、来的。因此,沥青混凝土路面的质量管理与控制就是对工、料、机的管理与控制。2.1对人的管理生产过程中各工序和主要岗位(含管理人员)必须由有经验的人员或经过培训取得上岗资格的人员操作或管理。要有明确、严格的岗位责任制。要有严格的奖惩措施。要把每个人的切身利益与产品的质量紧密联系起来。使他们既有干好的技能。又有干好的愿望和动力。要经常对全体员工进行产品质量重要性的教育。特别是各级领导者必须牢固树立质量是企业生命的思想。2.2原材料的管理与控制对用于永久性工程的材料。应严格按有关规定和要求进行质量检验。把好原材料质量关。保证使用的原材料全部合格。对各种混合料的管理与控制。首先是抓配合比设计。使用于生产

3、的配合比设计理想。然后是抓生产过程中的质量管理与控制。对沥青混合料来说。一是控制好油石比和矿料级配。二是控制好各个环节的温度。发现问题及时调整。这两个问题控制好了。质量就有保证。对半刚性基层、底基层混合料主要是控制好水泥、石灰等稳定材料的剂量。这是保证强度符合要求的主要因素,不得减料,必须用足;其次是生石灰消解要充分,过筛要严格,防止未消解的石灰块,否则将造成路面拱起;此外,含水量要适当,否则难以压实。原材料存在的问题是有些地方缺少专门按规范要求规格生产各种粗集料的厂家和产品,特别是底、中面层所需的粗集料尤为突出。大多是用其他用途的碎石代替。给矿料组成设计带来了困难,通常很难配出较理想的合成矿

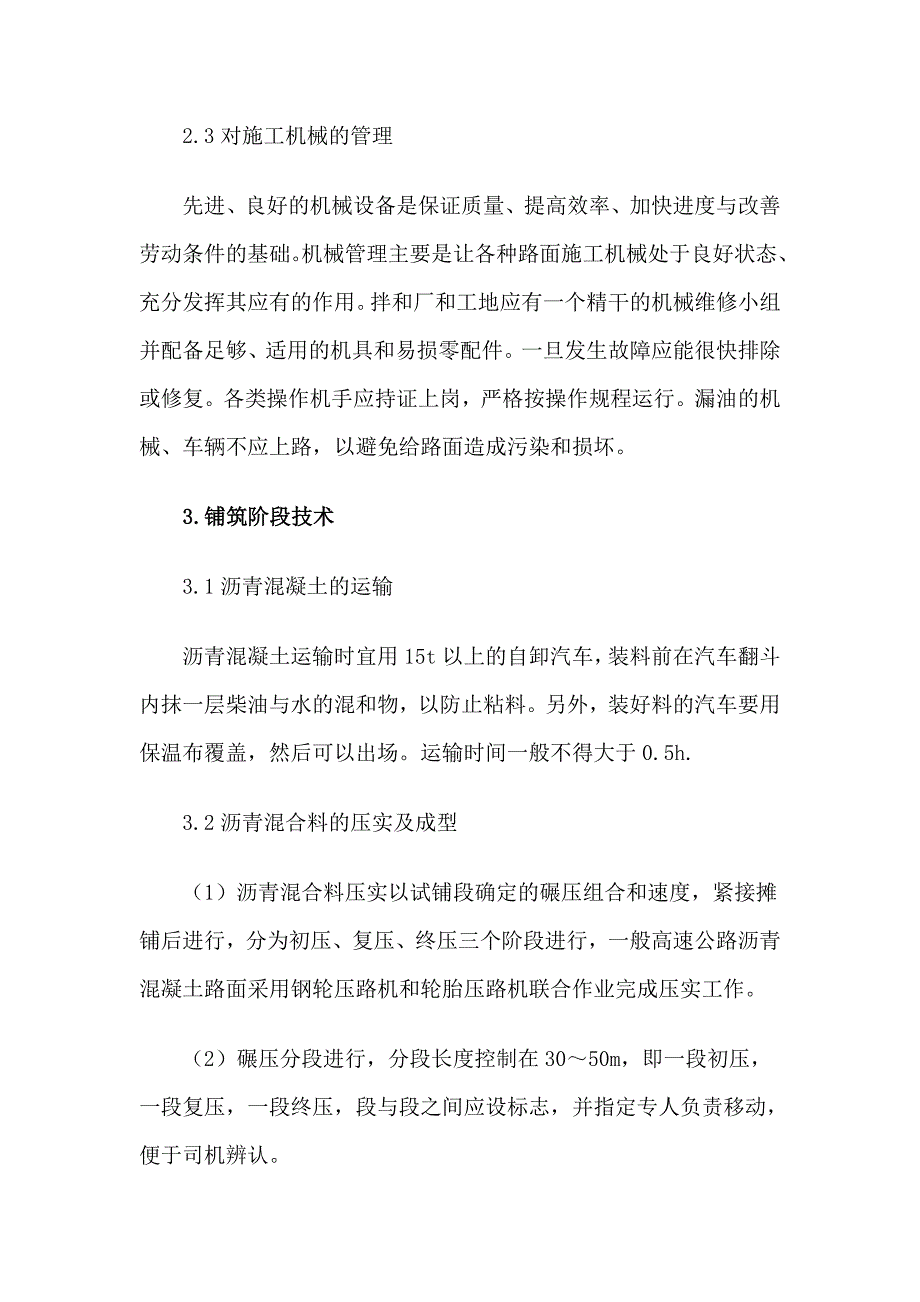

4、料级配。沥青混合料用量大的地区。有关部门应注意开发沥青混合料用的碎石和石屑。关于沥青质量的问题,有些沥青的质量不稳定。使用前应从沥青供应厂、沥青供应站取样检查。不合格的沥青不得运往拌和厂;在使用过程中应按规定的时间和次数检查沥青的质量,避免使用不合格的沥青。2.3对施工机械的管理先进、良好的机械设备是保证质量、提高效率、加快进度与改善劳动条件的基础。机械管理主要是让各种路面施工机械处于良好状态、充分发挥其应有的作用。拌和厂和工地应有一个精干的机械维修小组并配备足够、适用的机具和易损零配件。一旦发生故障应能很快排除或修复。各类操作机手应持证上岗,严格按操作规程运行。漏油的机械、车辆不应上路,以避

5、免给路面造成污染和损坏。3.铺筑阶段技术3.1沥青混凝土的运输沥青混凝土运输时宜用15t以上的自卸汽车,装料前在汽车翻斗内抹一层柴油与水的混和物,以防止粘料。另外,装好料的汽车要用保温布覆盖,然后可以出场。运输时间一般不得大于0.5h.3.2沥青混合料的压实及成型(1)沥青混合料压实以试铺段确定的碾压组合和速度,紧接摊铺后进行,分为初压、复压、终压三个阶段进行,一般高速公路沥青混凝土路面采用钢轮压路机和轮胎压路机联合作业完成压实工作。(2)碾压分段进行,分段长度控制在3050m,即一段初压,一段复压,一段终压,段与段之间应设标志,并指定专人负责移动,便于司机辨认。(3)初压采用2台双轮轻型钢轮

6、压路机(8t)在混合料摊铺后进行稳压,每台压路机至少碾压一遍,碾压速度23km/h.(4)复压采用3台重型轮胎压路机碾压,每台压路机至少碾压二遍,碾压速度4.55.5km/h.(5)终压采用1台轻型双钢轮压路机和1台重型双钢轮压路机静压。每台压路机至少碾压一遍,碾压速度57km/h.(6)压路机起动、停止必须减速缓慢进行,不得急刹车。(7)压路机加水时,应行驶到已复压的沥青混凝土路面边缘停放,加水后应就地来回碾压平整后再离开原位。(8)相邻碾压应重叠1/31/2轮宽,压路机转向角度不得大于35.(9)初压后的沥青混凝土面层不得产生推移、开裂现象;复压后的沥青混凝土面层表面要求无明显轮迹;终压后

7、要求表面平整,光洁,颜色均匀一致,无明显轮迹。(10)对压路机无法压实的边缘及构造物接头处应采用小型压路机或振动夯压实。(11)施工过程中禁止对路缘石及硬化土路肩造成污染,胶轮压路机碾压时需距路缘石边缘5口左右。(12)当天碾压的沥青混合料面层应封闭交通。不得停放任何机械设备或车辆,不得散落矿料、油料等杂物。3.3接缝处理(1)采用整幅摊铺时基本上无纵向接缝,有路面加宽的情况时按照半幅摊铺的施工方法设置纵向接缝。采用半幅摊铺的施工方法时,其纵向接缝应在前部已摊铺混合料部分留下10一20口宽暂不碾压,作为后面摊铺的高程基准面,并有510口左右的摊铺层重叠,以热接缝形式在最后做跨接缝碾压以消除缝迹

8、。有多层路面结构的上下层纵缝应错开15口以上。(2)横向施工缝采用平接缝,在摊铺段端部的3m直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用切缝机切齐铲除;继续摊铺时,应将接缝锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺熨平板从接缝处起步摊铺。(3)接缝处碾压时用钢轮压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层,碾压后用3m直尺检查平整度是否达到要求。(4)上下面层的横向接缝必须错位1m以上,横向施工缝应远离桥梁毛勒缝20m以外,不得设在毛勒缝处,以确保毛勒缝两边路面的平顺。4.检测及缺陷处理4.1检测贯穿于沥青混凝土路面施工的全过程,碾压成型后的路面必须满足设计要求。检测内

9、容包括:测定平整度、厚度、宽度、高程及钻芯取样等工作。平整度的测定有两种办法,一种是用6m长铝合金尺杆(规范要求是3m直尺),另一种办法是车载连续平整度仪。两种办法都要用到,对局部可采用6m直尺,对比较长的范围可采用车载连续平整度仪。两种办法综合使用,可以准确的测定路面的平整度。4.2常见沥青混凝土路面缺陷是多种多样的,从使用效果来看,主要表现在路面波浪、横缝跳车、密实度不够、局部推移、松散、隆起等,这些缺陷都是施工过程中造成的。路面波浪在施工过程中主要是由于摊铺机造成的,沥青混合料软弱或混合料温度组成的变化导致混合劲度的不均匀也是其中因素之一。4.3资料的收集整理。沥青混凝土路面施工过程中各种材料的自检资料,质量评定资料都是非常重要的。要真实准确的记录每一个工作环节的详细数据,资料要归档存放,资料的种类包括各种检测试验表、照片、声像及原始记录。做好资料是竣工验收的关键依据。5.结语沥青路面平整度涉及的面很广,影响因素多。沥青混凝土路面施工的关键是人员、材料、设备的合理配置。在施工过程中要善于总结,克服不良人为因素,注重引进新技术、新材料、新工艺、新设备。对整个施工过程实施有效的动态管理,严格控制各种试验及检测。施工当中发现问题及时处理,只有加强管理,精心组织施工,才能铺筑出高质量、高水平的沥青混凝土路面,创造优良工程。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
