《煤矿井下照明系统安装工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《煤矿井下照明系统安装工程施工组织设计.doc(13页珍藏版)》请在第壹文秘上搜索。
1、某某煤矿井下照明系统安装工程施工组织设计报审表工程名称:某某省某某煤矿井下照明系统安装工程 编号:JDA-10 致:某某省某某煤矿我方已经根据施工合同的有关规定完成了某某煤矿井下照明系统安装工程施工组织设计的编制工作,经我单位有关领导审查批准,并经江西煤矿设计院某某分院监理部审核,请予以审查。施工单位(章) 项 目 经 理 日 期 建设单位审核意见: 建设单位: (盖章) 年 月 日 某某煤矿井下照明系统安装工程施工组织设计报审表工程名称:某某省某某煤矿井下照明系统安装工程 编号:JDA-10 致:江西煤矿设计院某某分院监理部我方已经根据施工合同的有关规定完成了 某某煤矿井下照明系统安装工程施

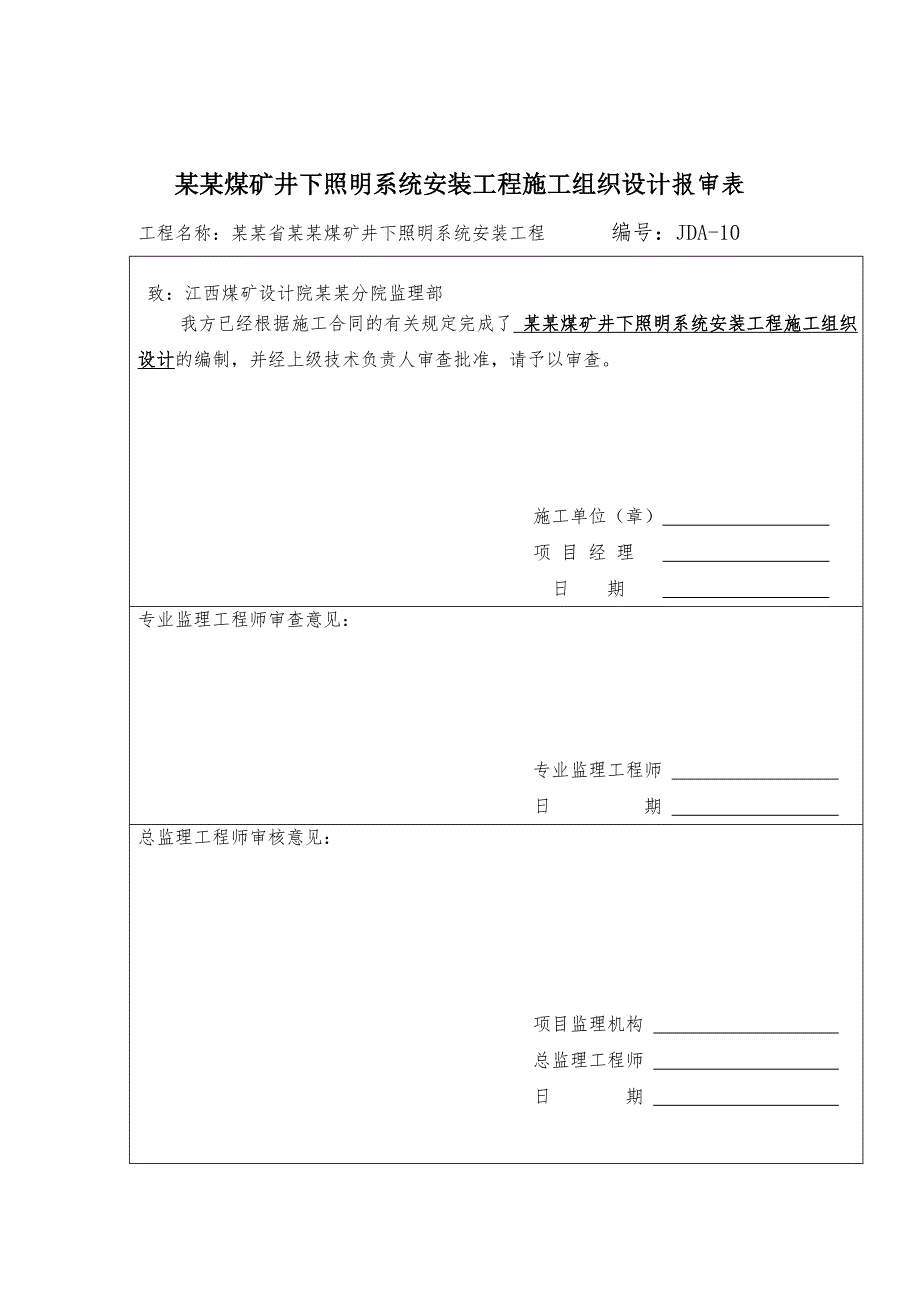

2、工组织设计的编制,并经上级技术负责人审查批准,请予以审查。施工单位(章) 项 目 经 理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审核意见:项目监理机构 总监理工程师 日 期 某某煤矿井下照明系统安装工程施工组织设计 编 制 人: 、施工队长: 、 项目经理: 、 编制日期:2012年8月28日施工日期:2012年8月28日 某某煤矿井下照明系统安装工程施工组织设计一、工程概况:某某煤矿井下照明系统安装工程主要包括电缆钩施工、电缆敷设和照明网络的安装,井下照明系统5937米电缆钩施工、电缆敷设和232盏照明灯的安装,主要包括:1、主平硐1818米电缆钩施工、电缆敷设
3、和63盏照明灯的安装;2、主平硐行人硐145米电缆钩施工、电缆敷设和11盏照明灯的安装;3、主平硐轨道平硐147米电缆钩施工、电缆敷设和6盏照明灯的安装;4、930运输巷820米电缆钩施工、电缆敷设和30盏照明灯的安装;5、930运输巷与主平硐行人绕巷120米电缆钩施工、电缆敷设和9盏照明灯的安装;6、提升斜巷280米电缆钩施工、电缆敷设和11盏照明灯的安装;7、行人斜巷136米电缆钩施工、电缆敷设和11盏照明灯的安装;8、皮带上山781米电缆钩施工、电缆敷设和28盏照明灯的安装;9、轨道上山692米电缆钩施工、电缆敷设和25盏照明灯的安装;10、1050运输巷998米电缆钩施工、电缆敷设和3
4、8盏照明灯的安装;11、设计图纸以外的增加工程量(现场签证);电缆、照明灯用量隔爆型照明灯 DGS18/127L(A) 232盏隔爆型照明综保 ZBZ2-10/1140 (660) 6台矿用照明电缆 MYQ-0.3/0.5 4*1.5 5937 m二、 施工准备(一)、技术准备1、 由项目部组织工程技术人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的问题作好记录。2、工程开工前及时与建设单位、监理公司、设计单位联系,作好设计交底及图纸会审工作。3、依照矿井要求及规程、标准规定,编制施工组织设计,经审批后组织施工人员贯彻学习。4、根据工程情况,及时计算各种原材料、成品及半成品的
5、用量,按有关的规范、标准进行试验工作。5、做好各种设备和材料进场计划,主要设备和材料施工用量计划。6、 施工现场临时用电设备主要有电钻。(二)、 材料设备准备1、 施工材料的准备,施工前根据施工器具使用计划准备好施工用器具,对所用设备进行检测和检修,合格后方能使用。2、施工试验器具准备 电气试验设备应准备齐全,各种试验记录应齐全。3、劳动力组织准备(1)建立工作队组根据施工要求,分班作业工作队形式。为使劳动组合优化,在队组内部根据工人技术等级比例合理分配人员。(2)人员配备工种钳工电工电焊工运输工技术员合计人数4618120三、施工组织(一)、电缆钩安装1、照明电缆钩安装在巷道中线上方,电缆钩
6、间距3米。按照矿井提供的照明电缆钩断面图进行安装。 2、电缆钩位置确定照明电缆钩安装位置的确定:先行在巷道顶板中心上划线,在中线上(按照电缆钩间距3米)画出钻眼位置,钻眼位置为直径14mm。 3、使用Z1C-QU-26电锤打眼,钻头直径14mm,钻眼深度100mm。4、打钻工使用平台作业,平台高度适合作业要求,稳定牢靠。5、电缆钩施工依次有外向里施工,每个地点每班3人一组,一人打眼,二人移动平台。6、打钻结束,清扫钻孔,保持钻孔洁净,无粉尘。钻孔不得偏离中心线。7、紧固构件:采用12mm膨胀钩固定,用开口扳手紧固膨胀螺栓,保留2-3丝余量。、膨胀螺栓外钩保持垂直巷道方向。、第一个电缆钩安装结束
7、,根据中心划线位置进行第二个安装。10、所有电缆挂钩的安装符合矿井图纸规定的要求,并做到平直一条线。(二)电缆敷设及照明灯具安装电缆敷设前进行测试,测试相间绝缘,测量电缆长度,并认真填写测试记录。安装结束根据矿井安排可进行试运转。试运转之前应先做送电试验,保证送电无异常现象,照明灯具全部亮且无闪光现象。所有照明均沿巷道中心线布置,照明灯挂在照明电缆钩的挂钩上;电缆均沿沿巷道中心线布置,敷设在照明电缆钩的挂钩上,用塑料绳卡与电缆钩的挂钩绑扎。照明灯具固定好后,用线拉通线,调整照明灯具的高度以及左右位置,使其高度一致,左右也在同一直线上。1、主平硐电缆敷设1818米,安装63盏照明灯;照明间距为3
8、0米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,安设照明综保2台,接地极敷设2处,辅助接地极敷设2处。2、主平硐行人硐电缆敷设145米,安装11盏照明灯;照明间距为15米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,使用主平硐照明综保;3、主平硐轨道平硐缆敷电缆147米,安装6盏照明灯,照明间距为30米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,使用主平硐照明综保;4、930运输巷电缆敷设820米,安装30盏照明灯,照明间距为30米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,安设照明综保1台,接地极敷设1处,辅助接地极敷设1处;5、
9、930运输巷与主平硐行人绕巷电缆敷设120米,安装9盏照明灯,照明间距为15米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,使用主平硐照明综保;6、提升斜巷电缆敷设280米,安装11盏照明灯,照明间距为30米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,使用930运输巷照明综保;7、行人斜巷电缆敷设136米,安装11盏照明灯,照明间距为15米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,使用930运输巷照明综保;8、皮带上山电缆敷设781米,安装28盏照明灯,照明间距为30米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,安设照明综保1台,
10、接地极敷设1处,辅助接地极敷设1处;9、轨道上山电缆敷设692米,安装25盏照明灯,照明间距为30米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,安设照明综保1台,接地极敷设1处,辅助接地极敷设1处;10、1050运输巷电缆敷设998米,安装38盏照明灯,照明间距为30米/盏,三路对称布置照明,照明灯型号为DGS18/127YA,安设照明综保1台,接地极敷设1处,辅助接地极敷设1处;行人巷道的交叉口,皮带机机头、机尾,猴车上下人员地点,绞车车房必须保证足够的照明。四、施工工期1、安装工程采用采取专业班组组织施工,打眼安装工人“三八”制(一天三班,每班八小时),每班3人,每天9人。
11、每个电缆钩需工时40分钟,每班安装12个电缆钩。电缆钩工期24天(5937/3/3/12=54。2、电缆敷设及照明灯安装,二人每班敷设电缆120米,二人安装照明灯10个,工期(5937/120,232/10,49/23,=36)3、为保证按时完成任务,安装作业必须根据劳动组织的人员配备,合理安排工序,工序和工序之间尽量做到协调进行,充分利用工作时间,提高工时利用。五、质量保证措施1 、提高全员质量意识和技术素质本工程质量目标为优良,为了达到目标质量保证四个体系要正常运转(质量决策体系,操作质量保证体系、技术保证体系、质量检查体系),各负其责,尽职尽责,做到奖罚分明。对持证上岗的工种,做好技术培
12、训,对合格证超期的工种,必须进行重新考试合格,方准作业。2 、加强质量管理工作:认真执行质量检验评定,对不合格一律不准进行评定验收;落实好质量奖罚制度,对于工程质量低下的,处以罚款外,限期整改,直致符合标准为止。3、认真审核班组施工自检记录是否与施工验收规范相符,同时以自检记录为依据进行工程实际质量检查,确认工程实际记录与工程质量相符,如低于质量标准,则令班组返工。六、工期进度保证措施认真做好开工前的准备工作,保证人、财、机及时到位。一是技术准备,技术人员及时做好技术交底工作,做好材料计划,及时提交给供应人员进行材料采购。二是做好人员、设备的组织、调运工作。根据工程要求及现场条件,合理安排任务
13、,保证施工队伍和设备能进场快、施工快。三是加强现场组织指挥,做好施工协调工作。按照施工要求,确保人员及时到位。七、施工安全措施所有施工人员必须牢固树立“安全第一,预防为主”的思想,相互监督,确保人身安全。除遵守本工种操作规程外,还应遵守以下安全操作技术措施:(1)、进入施工现场必须带好安全帽,带好自救器,作业前应穿带好个人劳保用品,严禁赤膊赤脚作业。(2)、严禁酒后或病态人员进入施工现场作业,更不得入井作业。(3)、所有工作人员应遵守有关规章制度和劳动纪律,工作中做到精力集中,按时上下班,不得随便脱离工作岗位。(4)、每日工作前应由施工队长向所有工作人员交代好工作内容及安全要求,做到任务落实,
14、责任明确,各负其责,严禁违章指挥和违章作业。(5)、现场特殊工种作业人员必须按规定经过专门培训,考核合格后持证上岗,无证不得操作。工作中必须保持精力集中,不得擅自脱离工作岗位。(6)、施工现场的各种临时用线应确保安全,防止裸线、杜绝明线头,当值电工须确保用电安全。(7)、作业人员应严格按照煤矿安全规程相关规定执行,严禁在井下吸烟或用明火。作业时,不得随意拆卸矿灯,以免造成指挥失误,出现事故。井下严禁携带手机等不防爆的电器部件。(8)、施工过程中不得带电检修、搬迁电气设备和电缆。检修或搬迁前,必须切断电源。开关的闭锁装置必须可靠地防止擅自开盖操作,开关把手在切断电源是必须闭锁,并悬挂“有人工作,不准送电”字样的警示牌,只有执行这项工作的人员才有权利取下此牌送电。(9)、电锤的操作柄
