禄丰县城供水项目工程(二标段)施工组织设计.doc

上传人:p** 文档编号:950327 上传时间:2024-05-17 格式:DOC 页数:40 大小:126.05KB
下载 相关 举报
禄丰县城供水项目工程(二标段)施工组织设计.doc_第1页
第1页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第2页
第2页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第3页
第3页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第4页
第4页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第5页
第5页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第6页
第6页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第7页
第7页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第8页
第8页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第9页
第9页 / 共40页
禄丰县城供水项目工程(二标段)施工组织设计.doc_第10页
第10页 / 共40页
亲,该文档总共40页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《禄丰县城供水项目工程(二标段)施工组织设计.doc》由会员分享,可在线阅读,更多相关《禄丰县城供水项目工程(二标段)施工组织设计.doc(40页珍藏版)》请在第壹文秘上搜索。

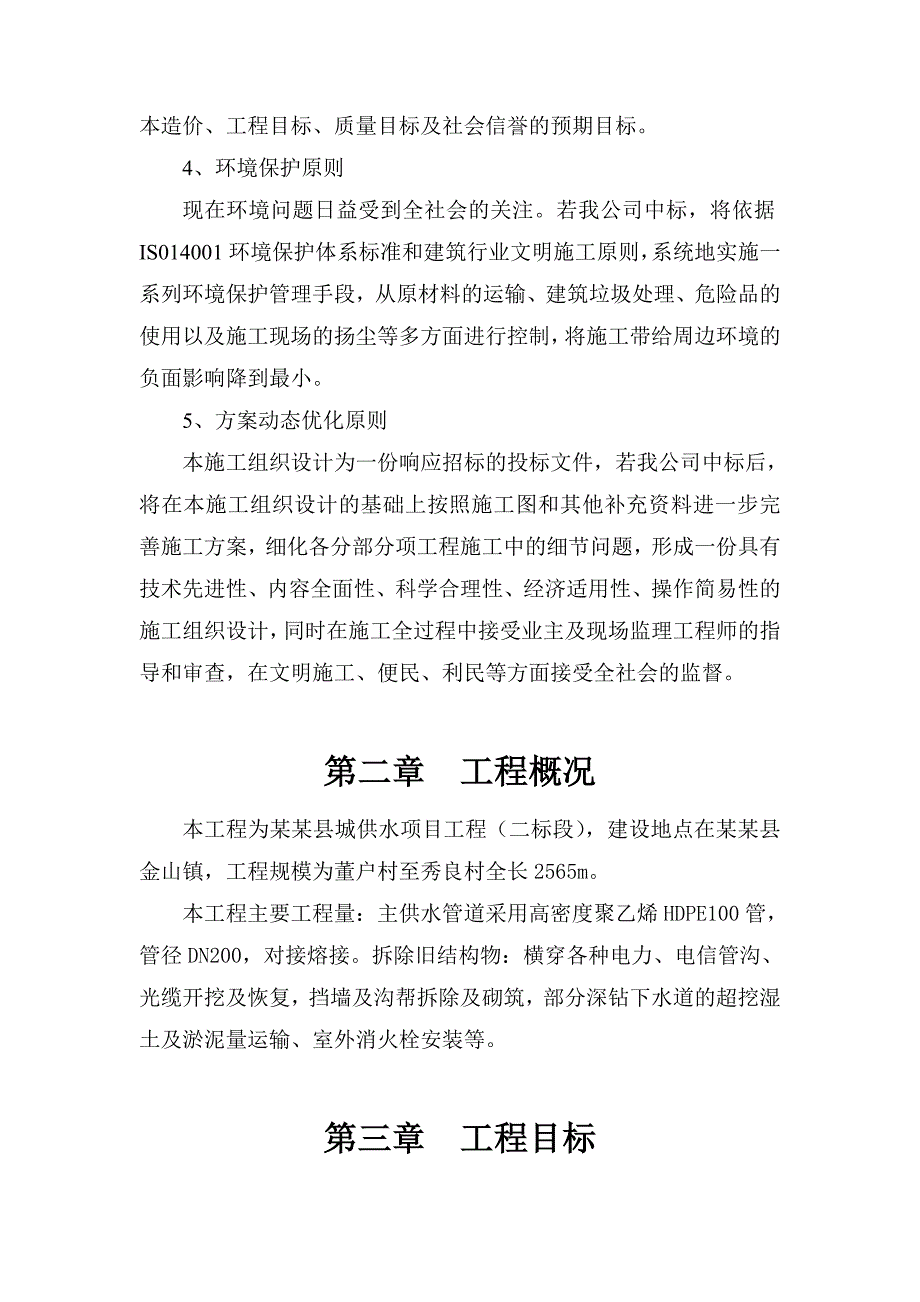

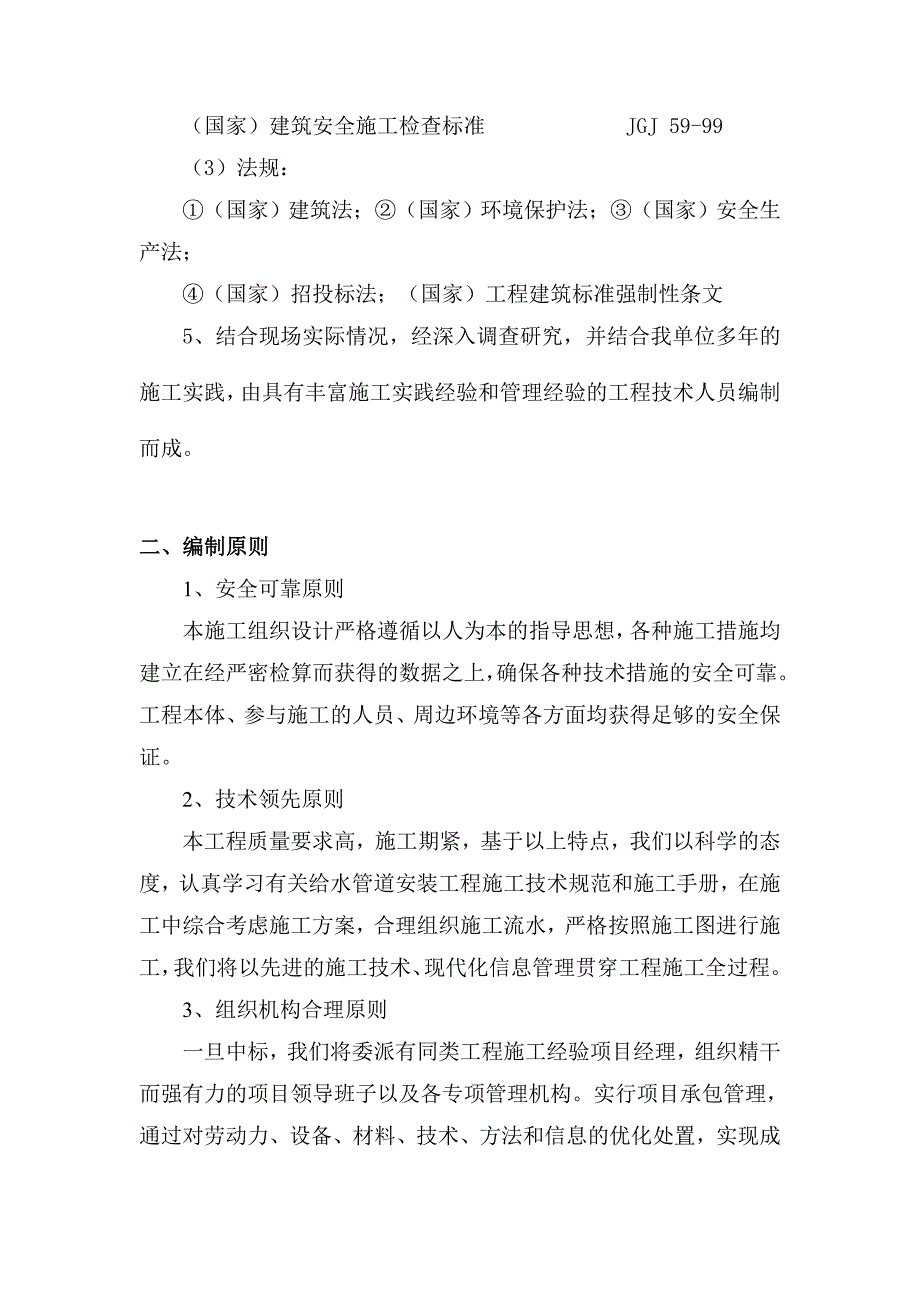

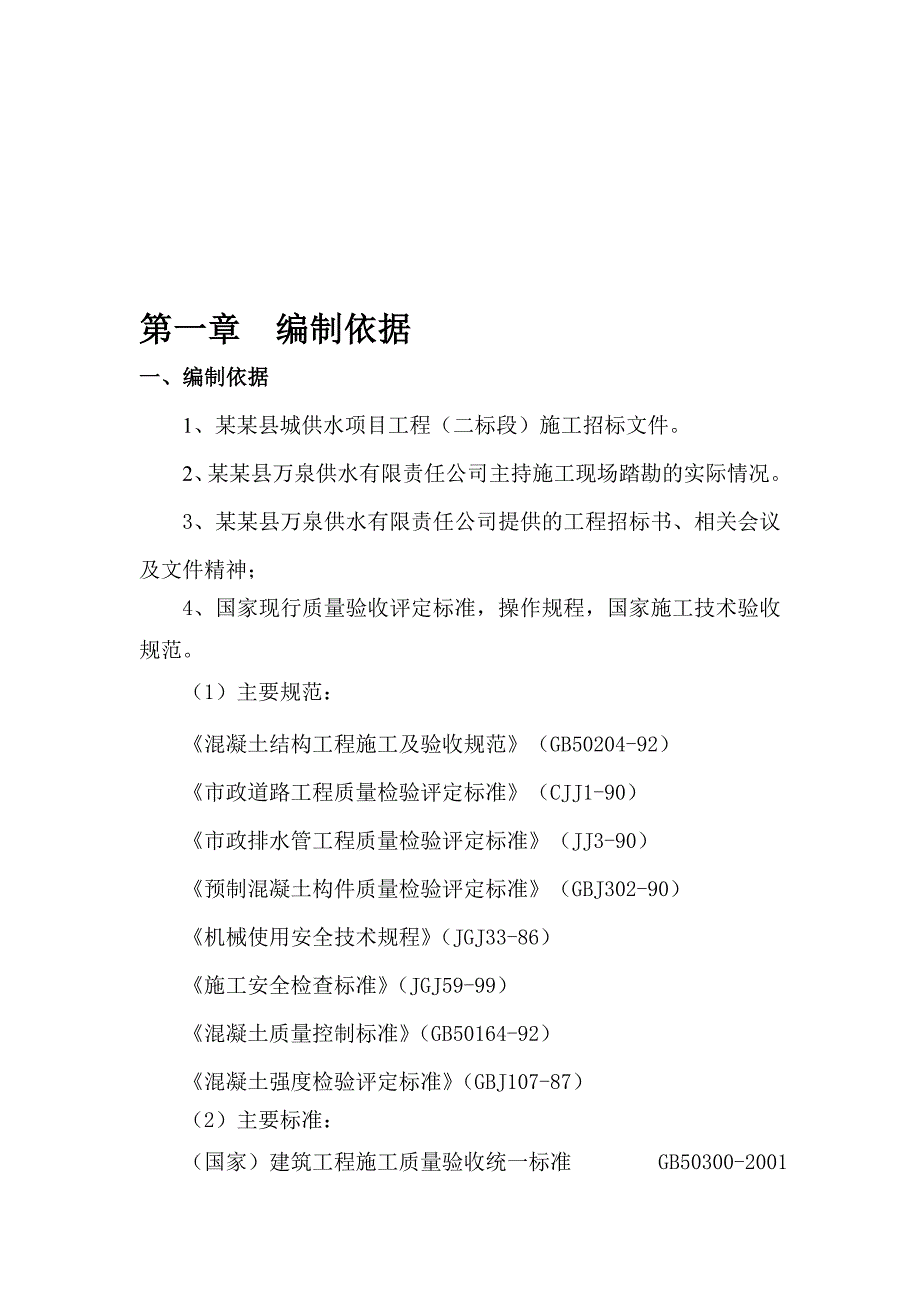

1、第一章 编制依据一、编制依据1、某某县城供水项目工程(二标段)施工招标文件。2、某某县万泉供水有限责任公司主持施工现场踏勘的实际情况。3、某某县万泉供水有限责任公司提供的工程招标书、相关会议及文件精神;4、国家现行质量验收评定标准,操作规程,国家施工技术验收规范。(1)主要规范:混凝土结构工程施工及验收规范(GB50204-92)市政道路工程质量检验评定标准(CJJ1-90)市政排水管工程质量检验评定标准(JJ3-90)预制混凝土构件质量检验评定标准(GBJ302-90)机械使用安全技术规程(JGJ33-86)施工安全检查标准(JGJ59-99)混凝土质量控制标准(GB50164-92)混凝土

2、强度检验评定标准(GBJ107-87)(2)主要标准:(国家)建筑工程施工质量验收统一标准 GB50300-2001(国家)建筑安全施工检查标准 JGJ 59-99(3)法规:(国家)建筑法;(国家)环境保护法;(国家)安全生产法;(国家)招投标法;(国家)工程建筑标准强制性条文5、结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。二、编制原则1、安全可靠原则本施工组织设计严格遵循以人为本的指导思想,各种施工措施均建立在经严密检算而获得的数据之上,确保各种技术措施的安全可靠。工程本体、参与施工的人员、周边环境等各方面均获得足够

3、的安全保证。2、技术领先原则本工程质量要求高,施工期紧,基于以上特点,我们以科学的态度,认真学习有关给水管道安装工程施工技术规范和施工手册,在施工中综合考虑施工方案,合理组织施工流水,严格按照施工图进行施工,我们将以先进的施工技术、现代化信息管理贯穿工程施工全过程。3、组织机构合理原则一旦中标,我们将委派有同类工程施工经验项目经理,组织精干而强有力的项目领导班子以及各专项管理机构。实行项目承包管理,通过对劳动力、设备、材料、技术、方法和信息的优化处置,实现成本造价、工程目标、质量目标及社会信誉的预期目标。 4、环境保护原则现在环境问题日益受到全社会的关注。若我公司中标,将依据IS014001环

4、境保护体系标准和建筑行业文明施工原则,系统地实施一系列环境保护管理手段,从原材料的运输、建筑垃圾处理、危险品的使用以及施工现场的扬尘等多方面进行控制,将施工带给周边环境的负面影响降到最小。 5、方案动态优化原则本施工组织设计为一份响应招标的投标文件,若我公司中标后,将在本施工组织设计的基础上按照施工图和其他补充资料进一步完善施工方案,细化各分部分项工程施工中的细节问题,形成一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性的施工组织设计,同时在施工全过程中接受业主及现场监理工程师的指导和审查,在文明施工、便民、利民等方面接受全社会的监督。第二章 工程概况本工程为某某县城供水项目

5、工程(二标段),建设地点在某某县金山镇,工程规模为董户村至秀良村全长2565m。 本工程主要工程量:主供水管道采用高密度聚乙烯HDPE100管,管径DN200,对接熔接。拆除旧结构物:横穿各种电力、电信管沟、光缆开挖及恢复,挡墙及沟帮拆除及砌筑,部分深钻下水道的超挖湿土及淤泥量运输、室外消火栓安装等。第三章 工程目标一、工程质量目标:(一) 本工程质量目标:合格我单位要充分发挥自身企业的优势,严格按照质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,保证工程目标的实现。(二) 分项工程质量目标:经质检部门评定:达到市政给水管渠工程质量检验评定标准、 市政道路工程质量检

6、验评定标准、城市道路路基工程施工及验收规程规定的合格标准。二、工期目标:本工程工期180天,开工日期2009年10月1日,竣工日期2010年3月31日。我项目经理部将合理安排施工顺序,周密安排周计划和日计划,与监督方密切配合,确保工程按期完工。三、现场管理目标:施工现场按文明安全工地标准进行布置和管理,确保工地安全文明施工。四、安全施工目标:工伤事故频率低于2,确保无重大伤亡事故,不死亡、不倒塌、不中毒;确保无重大管线损坏事故。贯彻“安全第一,预防为主”的安全生产方针,坚持管生产必须管安全的原则。第四章 施工准备及施工进度计划一、施工准备为保证工程的顺利进行和各项目目标的实现,我项目经理部将对

7、本工程进行科学、合理的组织和管理,对工程的进度、质量、安全做好各种技术保证措施;对施工材料的使用、施工机具的安排等问题进行良好的部署和协调。(一)材料供应1.本工程所需的所有材料在进场前均须经过严格的质量检查,不合格材料一律不得进入施工现场。2.我项目经理部根据工程实际进度计划编制材料需用计划,各种材料的进场按照已编定的材料需用计划进场,并按指定的材料堆放点堆放。同时做好材料的保护工作,以防材料在施工现场出现损坏或损耗现象。(二)技术准备工作1.图纸会审及技术交底工程开工前,由项目总工程师组织,集中项目部有关技术人员仔细审阅图纸,将不清或不明的问题及时汇总通知甲方、监理和设计单位及时解决。我项

8、目经理部将严格按有关程序,组织技术交底,由项目经理部技术负责人向班组交底,做到项目部全体人员均熟悉本工程的技术要点、设计意图和施工技术规范的内容。2.施工组织设计的编制由项目技术负责人编制该工程的施工组织设计方案,该方案被审批同意后以该方案作为本工程施工的指导性文件。3.测量放线工作开工前,由项目经理部有关人员联系规划局做好测量控制点的交接工作,并按规范进行复测,同时建立测量控制网,确定道路中线和施工红线和施工放样测量。积极与建设单位、设计院联系,熟悉本工程的各项要求和任务,并及时向有关管理人员传达;二、施工进度计划(一)施工组织机构为保证工程能按质、按量、按期完成,成立某某县城供水项目(二标

9、段)工程项目经理部,强化施工现场的组织管理工作。(二)施工进度计划1.本工程的工期紧,为180天,为保证工程按期完工,首先必须合理安排各项工程的施工,紧密搭接,以保证工程的按期完成。2.施工前先对已有管道位置、管径及管底标高进行核实,确保不损坏其它已有管线。第五章 主要施工技术方案一、施工测量1、对测量前的准备工作校对测量仪器:本工程中使用的经纬仪、水准仪、塔尺、钢尺等测量工具,必须经国家计量单位校核后,出具检验合格证,保证测量结果的准确性。2、工程放线;对建筑总平面图进行复核,根据设计提供的坐标、图纸尺寸放出管中心线和放坡线,最后放出转角处的窨井线位置线。沟槽开挖完后,对直线段管的中心线和窨

10、井线进行精确定位,并做好标记。高程测量3、水准点引测:根据业主提供的由规划部门设置的水准点引测到现场施工用水准点,使用高精密度的水准仪进行数次往返测闭合测量,在每条道路上均敷设一个临时现场施工用水准点,并做好永久性标记。引测用标高控制桩,必须经监理工程师验收复核合格后,并在此桩上著上永久性标记。二、拆除旧结构物1、在拆除旧结构物前应先与城建、电力、环卫等相关部门联系,并邀请设计单位、监理单位、业主及其他相关部门的相关人员到现场确定需要拆除的结构物。2、拆除旧结构应按相应的拆除顺序进行施工,在拆除过程中采取相应的措施,将拆除旧结构物堆放整齐,不乱扔乱放或直接用车辆将其运到指定的堆放地点,以确保过

11、往行人和车辆的安全及周围环境不受污染。3、拆除工程的施工现场必须有作业通道,平面运输通道宽度为1.52米左右,以满足运输工具通行的需要,作业内不得堆放杂物。4、拆除施工应分段进行,不得垂直交叉作业,拆卸下来的各种材料应及时清理,分类堆放在指定场所。5、采用手动工具进行人工拆除,施工程序应从上至下,分层拆除,建筑垃圾集中堆放,统一晚上运走。运土杂料的汽车进出场应严格按县城管办的有关规定办理手续,对出场车辆一律冲洗清理车轮车身。施工时注意防噪、降尘措施。6、用水平仪控制好标高,实测标高应比设计标高提高5cm,然后人工整平,清除拆除的建筑垃圾杂物,垃圾集中准放并及时运出厂外运。 三、沟槽开挖1、项目

12、概述本工程挖沟槽土方,土壤类别大部分为三类土,部分为淤泥、湿土。2、施工流程 测量放样 工程师审核 障碍物拆除 计划堆放处弃渣场弃渣 土石方开挖 工程师检验 自 检沟槽开挖 人工平基及修坡 基坑填至管底高程 基坑验收 基坑验收 3 施工方法(1)土方开挖沟槽开挖前应要求各有关管线部门提供地下管线情况,并结合人工开挖勘察,确认无误后方可进行施工。当发现管线位置后应做好清晰的标志以保护好地下管线。施工时在人行道边设置临时排水沟,以保证排水通畅,以保证开挖基坑不被雨水浸泡而造成基坑的质量问题。在基坑开挖时须在沟槽外两侧筑小土堤截水,以防地表水倒灌入施工沟槽内。沟槽内两侧设排水沟和集水井,用碎石填充,

13、当地下水丰富或遇雨天时用抽水机抽水,以保证基坑不被水浸泡。根据管径进行放坡开挖。开挖时用机械和人工配合开挖。沟槽开挖土方调至填方区填土或用自卸式汽车外运弃土。在开挖前,沟槽的断面、开挖的次序和堆土的位置由现场施工员详细交底。在挖土过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移误差符合规范要求。为保证槽底土壤不被扰动、破坏或超挖,用机械挖土至设计标高高2030cm后改用人工挖土和平整。开挖要保证连续作业,分段开挖,每段10m20m,以防止土方塌方出现安全事故。四、挖管沟淤泥淤泥开挖前,首先进行排水。先由人工将淤泥挖运上岸,再用挖掘机、装载机和汽车配合清运疏掏土方

14、。在清运淤泥时,就立即派人将道路上撒落的土方清扫干净,给周边市民一个良好的居住环境。因挖掘机械等都不能下到湖内疏掏淤泥。因此,湖内淤泥只能采取人工挖淤泥,再用人工转运到绿化带斜坡顶上,最后由运输机械外运出去。挖出的淤泥应按规定及时清运,暂时堆放的淤泥高度不得超过1.5米,离沟槽坑变的距离必须大于0.8米,不能覆盖在重要的设施上(如电讯井盖,变压器等),特别要防止造成临近建筑物倒塌的可能性。五、余方弃置1、深入细致地进行周围环境调查研究,了解沿线交通状况,针对具体情况制订和采取相应措施以保证土方施工顺利进行。2、渣土消纳场地、土方弃置场地及运输行车路线要事先与有关方面取得联系,办理好相关事宜。3、施工中挖掘出的土料、石渣按业主要求送至指定地点堆放。在临时储存和运输过程中,要有切实可行的措施减轻对周围环境的影响。六、填方夯填1、填土前应将基坑内的垃圾等杂物清理干净。2、检验回填土的质量有无杂质,料径是否符合规定,以及含水量是否控制在控制范围内,如含水量偏高,可采用翻松、凉晒或均匀掺入干土等措施。如遇回填土的含水量偏低,可采用预先洒水润湿等措施。3、回填土应分层铺摊,每层铺土厚度应根据土质密实度要求和机具性能确定,一般蛙式打夯机厚度为200-250mm,人工打夯不大于200mm

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 项目管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
