美成新都B、C组团基坑边坡支护工程施工组织设计.doc

上传人:p** 文档编号:950429 上传时间:2024-05-20 格式:DOC 页数:38 大小:210.04KB
下载 相关 举报
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第1页
第1页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第2页
第2页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第3页
第3页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第4页
第4页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第5页
第5页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第6页
第6页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第7页
第7页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第8页
第8页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第9页
第9页 / 共38页
美成新都B、C组团基坑边坡支护工程施工组织设计.doc_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《美成新都B、C组团基坑边坡支护工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《美成新都B、C组团基坑边坡支护工程施工组织设计.doc(38页珍藏版)》请在第壹文秘上搜索。

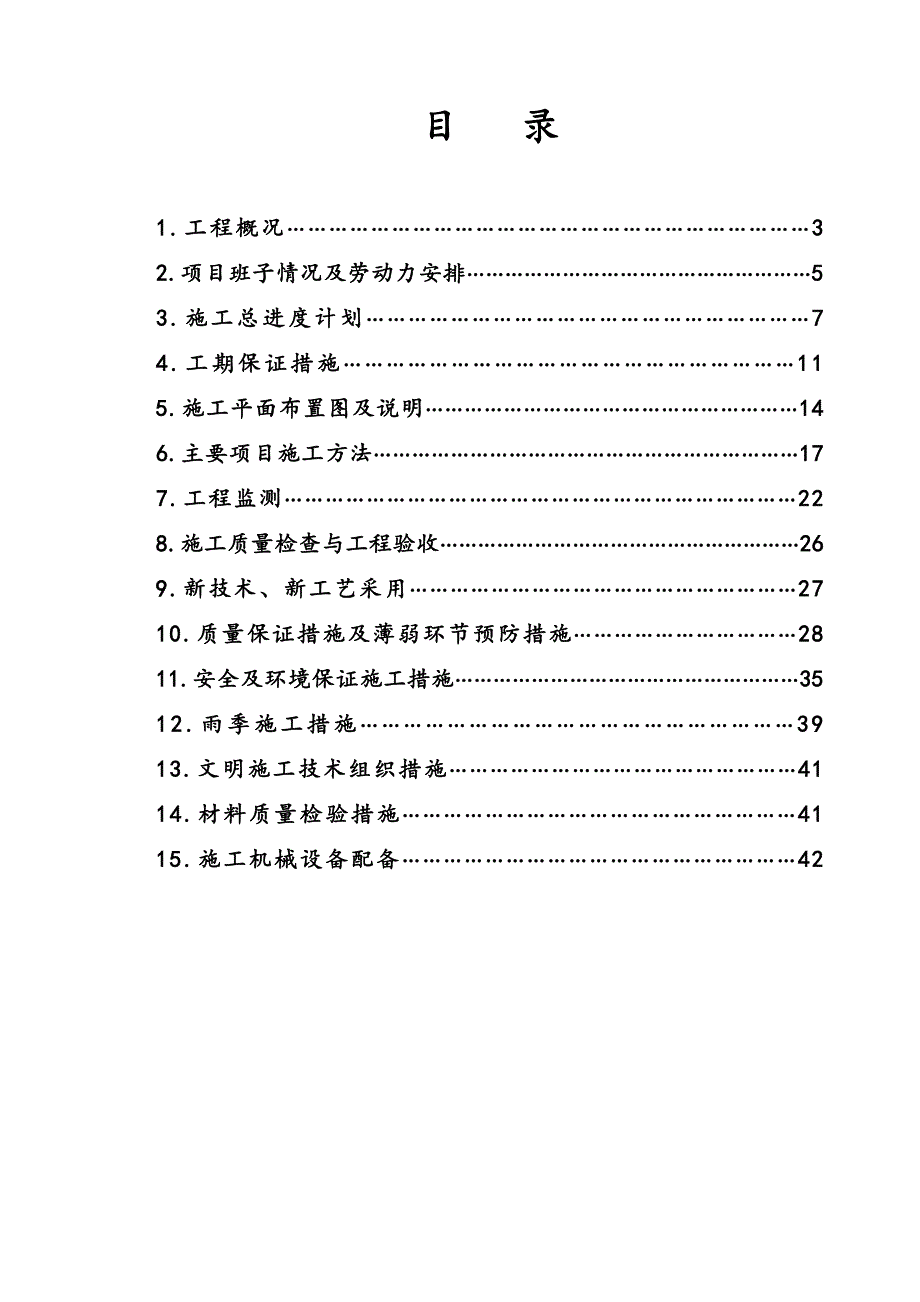

1、某某某某B、C组团基坑边坡支护工程施工组织设计某某工程有限公司某某某某B、C组团基坑边坡支护工程施工组织设计编制:审核:某某工程有限公司目 录1.工程概况32.项目班子情况及劳动力安排53.施工总进度计划74.工期保证措施115.施工平面布置图及说明146.主要项目施工方法177.工程监测228.施工质量检查与工程验收269.新技术、新工艺采用2710.质量保证措施及薄弱环节预防措施2811.安全及环境保证施工措施3512.雨季施工措施3913.文明施工技术组织措施4114.材料质量检验措施4115.施工机械设备配备421.工程概况 1.1工程概况拟建某某某某商住楼工程位于贵阳市小河区原王武砖

2、瓦厂内,该区位于小河区南东方向贵阳陶瓷厂,西临松花江路,东侧为王武砖瓦厂,交通方便。建设用地呈长条形,长轴大致呈东西向摆布。长约800.00m,宽约150.00m,拟建场地分为B、C两个组团;基坑边坡范围内地面标高在1076.697-1090之间,地下室基坑开挖后,将在四周形成高约1.2m-14.76m的工程基坑边坡,基坑周边的环境条件较为复杂,破坏后后果严重,基坑边坡工程安全等级为二级。除C组团东侧ABC段为永久性支护,边坡高9米,其余基坑支护为临时性工程,时限18个月。根据某某某某B、C组团基坑边坡支护工程施工图,边坡各段支护形式描述如下:B组团基坑:边坡主要为土质边坡,边坡最大高度为5.

3、1m.上部为杂填土,下部为粘土及中厚层粉砂质泥岩,采用坡率法结合喷射素混凝土进行支护,边坡为临时支护。C组团边坡:A-B-C段边坡:边坡为岩土混合边坡,边坡最大高度为9.0m,上部为杂填土,下部为粘土及中厚层粉砂质泥岩,边坡为岩质切向坡,采用抗滑桩+锚索进行支护,桩间距为4.0m,共设计抗滑桩37根,桩顶设置冠梁,冠梁高0.5m,桩上设计一排锚索。边坡为永久性边坡。C-D-A段边坡:边坡为岩土混合边坡,边坡最大高度为4.0m,上部为杂填土,下部为粘土及中厚层粉砂质泥岩,采用坡率法结合喷射素混凝土进行支护,边坡为临时支护。1.2 工程内容及工程量根据某某某某B、C组团基坑边坡支护工程(施工图设计

4、阶段),其主要支护体有:1、喷射素混凝土现已全部取消。2、冠梁截面5001400mm,主筋1620,箍筋10200,砼强度为C30。3、锚孔及灌浆锚索孔直径为130mm,倾角为20度,灌注M35的水泥砂浆;锚杆孔直径为80mm,倾角为15度, 灌注M35的水泥砂浆。3、钢绞线615.24的钢绞线。4、锚杆采用25的II级螺纹钢,每根锚杆设置两个对中架。5、钢筋网坡面挂双层双向8150mm的钢筋网。6、喷射混凝土 喷射混凝土厚150mm ,混凝土强度等级为C20。7、泄水孔泄水间距为2.0m,设计总长度为800mm。8、挡墙C15毛石混凝土挡墙,墙高2.05.0m,共计1240m3。9、截排水沟

5、截水沟设置在坡项,截面为上口宽850mm,底宽650mm,深500mm。10、伸缩缝1.3施工前的准备工作由于本工程地处贵阳市小河区,施工环境复杂,影响施工的因素较多,施工工期要求紧,施工难度大,因此,为保证本工程能在规定的工期时间内保质保量的完成,须在施工前做好以下准备工作。(1)施工前的准备工作,应根据不同类型的施工阶段和内容来划分,是为全场性的施工活动创造有利条件,确保施工能够顺利进行,施工前的准备工作的基本内容,一般包括技术准备,物资准备,施工组织准备,施工现场准备和场外协调工作,这些工作有的必须在开工前完成,有的则贯穿于施工全过程中。(2)三通一平工作,是建筑工程开工前的一项十分重要

6、的工作,虽然此项工作由建设单位承担,但是施工单位应密切配合促使工作顺利进行,施工临时用水、用电,做到技术可行、安全可靠、经济合理、条件可能。(3)清除施工区域的障碍物,修筑临时设施,架设施工用水用电,调查施工区域地下水管道、电缆、排污沟、修筑施工区域内的排水沟渠及临时车道,并对地下障碍物作出可行的施工方案。(4)根据现场情况修筑工地办公室、值班室以及工地施工临时设施,安装水、电表,具体平面位置现场确定。在施工现场出入口处,设置有关标牌。(5)施工材料的准备本工程主要的施工材料为:15.24的钢绞线、钢筋、砂石、水泥等。为保证工程按期保质完成,开工前提前调查钢绞线、钢筋和砂石、水泥的生产厂商,选

7、择满足本工程质量要求的生产厂商,提前做好施工材料的采购及堆放场地的安排工作,保证本工程施工期间材料的供应满足工程进度需要。(6)施工环境调查施工前应做好施工环境的深入调查和了解,对开挖施工的环境效应做出实现评估,确定重点保护对象,合理安排施工作业时间,并与相关单位协调好关系,避免不必要的纠纷发生,保证施工正常进行,按期完工。2、项目班子情况及劳动力安排 2.1项目施工组织管理机构针对工程施工的工程内容及特点,结合我公司的实际情况,为管理好该工程项目施工现场,严格履行工程承包合同,确保工程质量、进度、成本、安全生产目标的实现,实行文明施工,成立项目经理部,对该工程施工过程进行全面控制管理。项目施

8、工组织管理机构:示意图见图 2.1-1。 组织管理机构示意图(图 2.1-1)技术总工后勤部物资部质安部预算部工程部项目经理劳务班组孔桩班组电工班组混凝土班组喷锚 班组模工班组钢筋工班组 2.2人员组织计划1、主要施工人员:见表 2.2-1主要施工管理人员一览表 表 2.2-1 职 务姓 名学 历职 称年 龄施工经验年 限项目经理李伯伟大学项目经理3215年技术总工安全员质检员施工员张宏顺大专施工员296年机械负责电 工2、主要施工人力计划见表 2.2-2。 主要施工人力计划 表 2.2-2序 号分项工程名称单 位数 量1抗滑桩开挖人302钢筋工程人33抗滑桩浇筑人84冠梁模板、浇注施工人65

9、锚孔钻进、灌浆施工人65喷射混凝施工人76毛石混凝土施工人307其它辅助工程人38合计933 施工总进度计划 3.1 编制说明书 本工程工期目标:计划工期60天,目标工期60天。为确保提前完成标书中规定的全部工作内容。根据现场踏勘后了解的工程施工条件和特点,施工进度计划按以下原则编制:1、全面考虑,全理安排,积极稳妥,留有余地,确保工程按期或提前完成;2、分清主次,保证关键项目,兼顾次要及一般项目,次要项目配合关键项目相应进行,并为关键项目施工创造有利的施工条件;3、组织平行流水作业,尽量做到均衡与连续施工;4、关键项目按高峰强度配置,并使设备配套使用;5、重视各项目准备工作和施工技术方案,开

10、工前制定切实可行的施工措施;6、施工技术难度大的部位,应安排足够的施工时间,保证工程施工质量7、危险部位应考虑有充足的时间进行安全处理,确保施工安全。 3.2 施工总进度表根据本工程的特点,拟将本工程的施工面分为三个大的部份:第一部份为抗滑桩施工;第二部份为锚索、锚杆施工;第三部份为毛石混凝土挡墙及喷射混凝土施工,因此,我公司决定集中力量将抗滑桩施工,锚索、锚杆施工、及毛石混凝土挡墙及喷射混凝土施工作为工作重点。1、工期:见表 3.2-1工期一览表表 3.2-1序号分项工程名称计划开工日期计划竣工日期施工时间(日历日)一施工准备2012年3月14日2012年3月16日3二抗滑桩施工2012年3

11、月17日2012年4月17日31三冠梁施工2012年4月18日2012年4月22日5四锚索、锚杆施工2012年4月23日2012年5月13日20五喷射混凝施工2012年5月3日2012年5月16日14六总工期60日历天2、施工进度横道图:见图 3.2-1通过进度计划看出:拟将本工程的施工面中的锚索、锚杆及抗滑桩施工作为工作重点。序号项目名称2012年3月4月5月6月上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬一临时设施建设二抗滑桩施工三冠梁施工四锚索、锚杆施工五喷射混凝施工六总工期60日历天 施工进度计划横道图 图 3.2-1 4、工期保证措施 4.1 施工进度计划合理性一个工程计划是否合

12、理,关键问题在于项目管理层对该项目的施工程序、设备配置及劳动力强度等的掌握了解程度,也就是说,针对不同的项目的不同的地质条件,施工如何布置,设备和人员的劳动强度多少,对编制可行性计划十分关键。我公司参加本项目投标人员都是长期战斗在第一线的设计和施工人员,具有丰富的施工和设计经验,因此首先从施工组织上具有合理性。另外从编制进度计划的技术上讲也具有合理性,具体体现在:1、施工总体布置合理性:人工挖孔支护桩施工;截排水沟施工两个施工面(生产系统)互不干扰,为保证进度计划的实施提供了保障。2、设备布置的合理性:根据人工挖孔桩支护施工,截排水沟施工、挡墙施工以及周围环境条件,合理布置人力与机械,避免人力与物力的浪费。3、时间安排和施工顺序安排的合理性:根据每道工序和项目的工作量,在三班作业的条件下,按网络计划的计划工期完成工期目标是现实合理的。 4.2 施工进度计划保证措施为使工程严格按进度计划进行,确保工程保质保量完工,将采取如下工期保证措施:1、早准备、早进场、早开工1. 接到中标通知后,迅速派遣精兵强将,组织机械设备进场。做到进场快,开工快,压缩施工准备时间,上足劳动力和机械设备,为主体工程施工创造有利条件。2、加强组织管理,科学安排施工选用会管理、懂技术,年富力强的公司骨干担任项目主要负责

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
