路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc

上传人:p** 文档编号:950697 上传时间:2024-05-20 格式:DOC 页数:69 大小:186.50KB
下载 相关 举报
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第1页
第1页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第2页
第2页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第3页
第3页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第4页
第4页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第5页
第5页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第6页
第6页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第7页
第7页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第8页
第8页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第9页
第9页 / 共69页
路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc_第10页
第10页 / 共69页
亲,该文档总共69页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc》由会员分享,可在线阅读,更多相关《路面工程基层、底基层及垫层施工工艺汇编 (无机结合料稳定类) .doc(69页珍藏版)》请在第壹文秘上搜索。

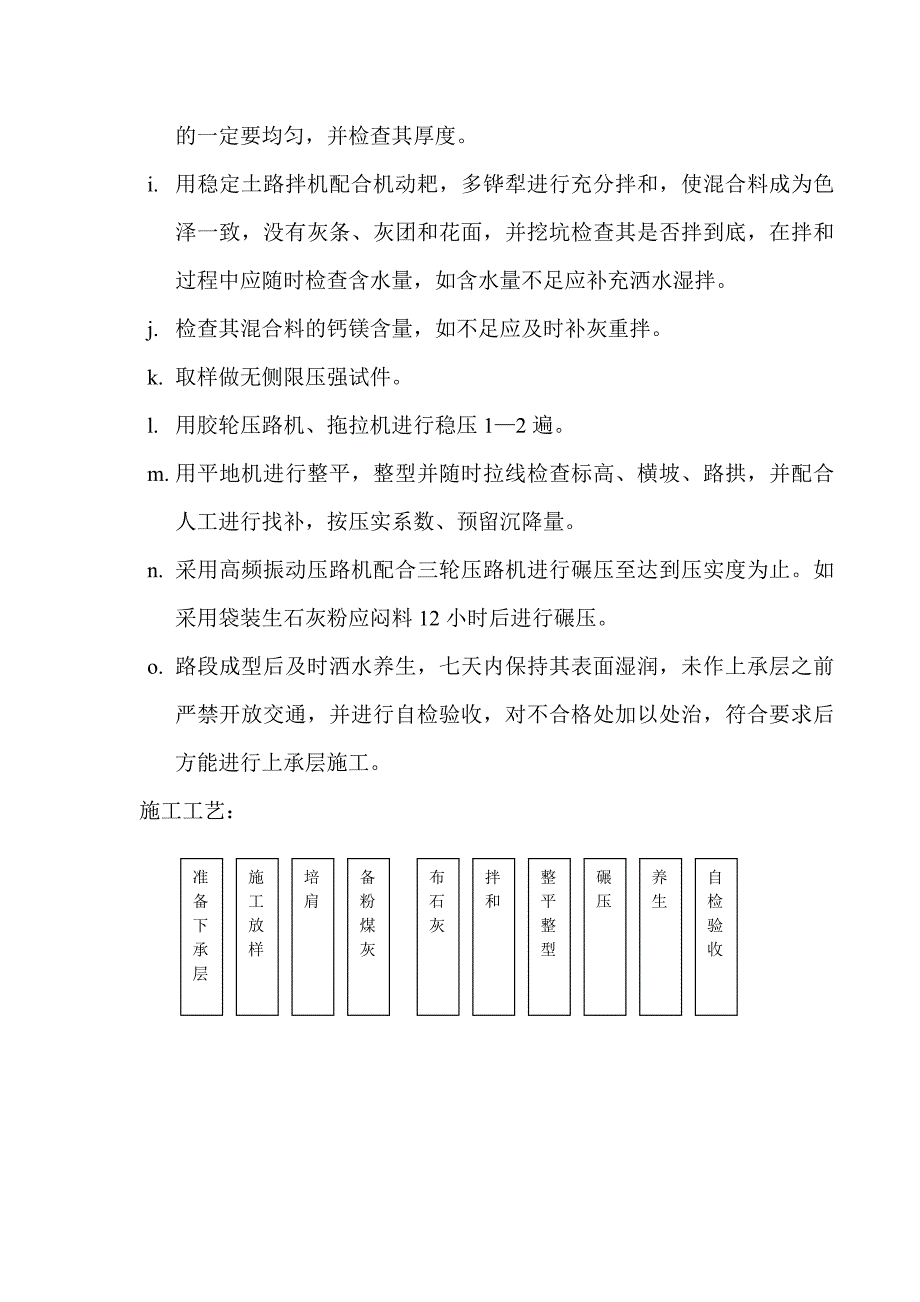

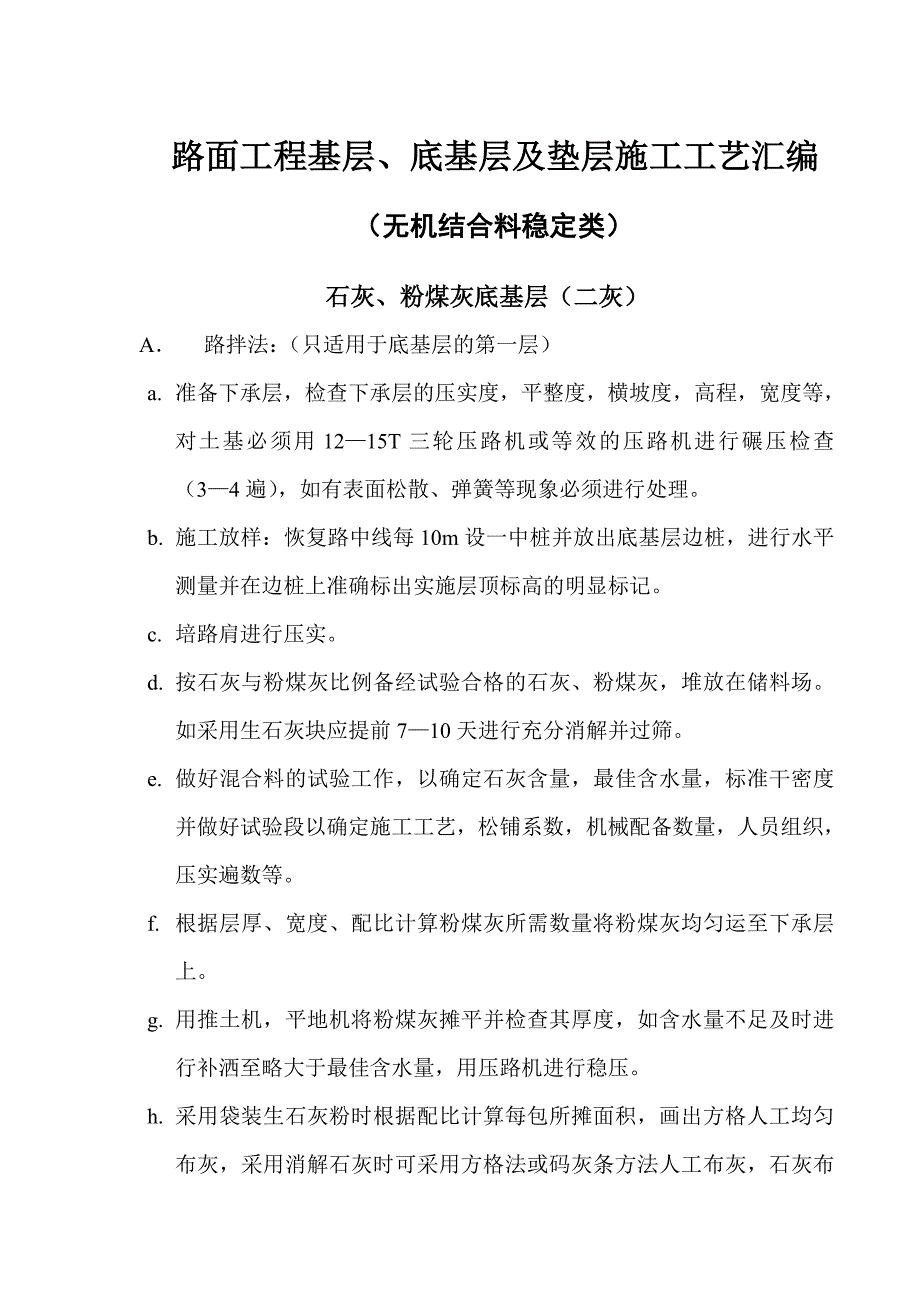

1、路面工程基层、底基层及垫层施工工艺汇编(无机结合料稳定类)石灰、粉煤灰底基层(二灰)A 路拌法:(只适用于底基层的第一层)a. 准备下承层,检查下承层的压实度,平整度,横坡度,高程,宽度等,对土基必须用1215T三轮压路机或等效的压路机进行碾压检查(34遍),如有表面松散、弹簧等现象必须进行处理。b. 施工放样:恢复路中线每10m设一中桩并放出底基层边桩,进行水平测量并在边桩上准确标出实施层顶标高的明显标记。c. 培路肩进行压实。d. 按石灰与粉煤灰比例备经试验合格的石灰、粉煤灰,堆放在储料场。如采用生石灰块应提前710天进行充分消解并过筛。e. 做好混合料的试验工作,以确定石灰含量,最佳含水

2、量,标准干密度并做好试验段以确定施工工艺,松铺系数,机械配备数量,人员组织,压实遍数等。f. 根据层厚、宽度、配比计算粉煤灰所需数量将粉煤灰均匀运至下承层上。g. 用推土机,平地机将粉煤灰摊平并检查其厚度,如含水量不足及时进行补洒至略大于最佳含水量,用压路机进行稳压。h. 采用袋装生石灰粉时根据配比计算每包所摊面积,画出方格人工均匀布灰,采用消解石灰时可采用方格法或码灰条方法人工布灰,石灰布的一定要均匀,并检查其厚度。i. 用稳定土路拌机配合机动耙,多铧犁进行充分拌和,使混合料成为色泽一致,没有灰条、灰团和花面,并挖坑检查其是否拌到底,在拌和过程中应随时检查含水量,如含水量不足应补充洒水湿拌。

3、j. 检查其混合料的钙镁含量,如不足应及时补灰重拌。k. 取样做无侧限压强试件。l. 用胶轮压路机、拖拉机进行稳压12遍。m. 用平地机进行整平,整型并随时拉线检查标高、横坡、路拱,并配合人工进行找补,按压实系数、预留沉降量。n. 采用高频振动压路机配合三轮压路机进行碾压至达到压实度为止。如采用袋装生石灰粉应闷料12小时后进行碾压。o. 路段成型后及时洒水养生,七天内保持其表面湿润,未作上承层之前严禁开放交通,并进行自检验收,对不合格处加以处治,符合要求后方能进行上承层施工。施工工艺:准备下承层施工放样培肩备粉煤灰布石灰拌和养生自检验收整平整型碾压石灰、粉煤灰,土底基层(二灰土)A 路拌法a.

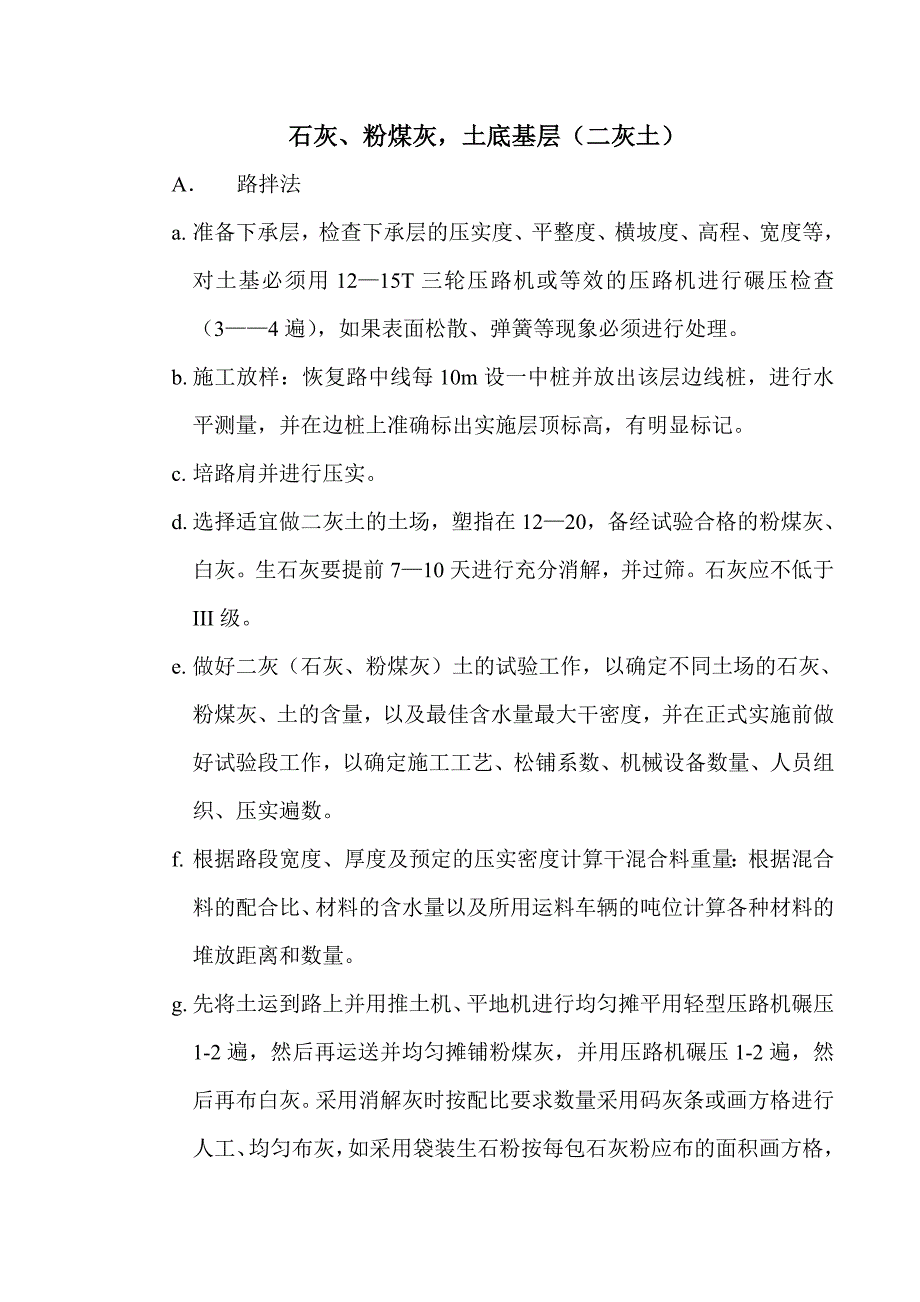

4、 准备下承层,检查下承层的压实度、平整度、横坡度、高程、宽度等,对土基必须用1215T三轮压路机或等效的压路机进行碾压检查(34遍),如果表面松散、弹簧等现象必须进行处理。b. 施工放样:恢复路中线每10m设一中桩并放出该层边线桩,进行水平测量,并在边桩上准确标出实施层顶标高,有明显标记。c. 培路肩并进行压实。d. 选择适宜做二灰土的土场,塑指在1220,备经试验合格的粉煤灰、白灰。生石灰要提前710天进行充分消解,并过筛。石灰应不低于III级。e. 做好二灰(石灰、粉煤灰)土的试验工作,以确定不同土场的石灰、粉煤灰、土的含量,以及最佳含水量最大干密度,并在正式实施前做好试验段工作,以确定施

5、工工艺、松铺系数、机械设备数量、人员组织、压实遍数。f. 根据路段宽度、厚度及预定的压实密度计算干混合料重量:根据混合料的配合比、材料的含水量以及所用运料车辆的吨位计算各种材料的堆放距离和数量。g. 先将土运到路上并用推土机、平地机进行均匀摊平用轻型压路机碾压1-2遍,然后再运送并均匀摊铺粉煤灰,并用压路机碾压1-2遍,然后再布白灰。采用消解灰时按配比要求数量采用码灰条或画方格进行人工、均匀布灰,如采用袋装生石粉按每包石灰粉应布的面积画方格,人工均匀布灰,并进行检查。h. 采用稳定土拌和机配合多铧犁,旋转耕作机进行拌和,先进行干拌二遍以上,拌和深度直到稳定层底。并设专人随机检查拌和深度并及时反

6、馈给拌和机操作手进行调整。保证没有素土夹层。i. 用洒水车将水均匀地喷洒在干拌后的混合料上。j. 拌和机紧跟在洒水车后面进行拌和,以减少水分流失。在洒水拌和过程中及时检查混合料的含水量,水分宜略大于最佳含水量1%左右。在拌和过程中要及时检查拌和深度和混合料的均匀程度,即达到混合料色泽一致,没有灰条、灰团和花面,且水分合适均匀。k. 首先用胶轮压路机碾压12遍,然后用平地机整平和整形,在平地机操作过程中随时拉线检查标高、横坡(路拱),并用人工配合找补,应预留沉降量。l. 整型后在混合料的含水量在大于最佳含水量12%时采用15T以上三轮压路机或振动压路机及时进行碾压。直到达到压实度为止,并及时进行

7、检测。在碾压过程中应保持表面湿润。m. 每施工段末端58m,不进行碾压,待下段施工时一并进行整平碾压。n. 养生,成活后立即洒水养生七天,经常保持湿润,并进行自检验收,对不合格处加以处治,符合标准要求后方准交验,计量支付。施工工艺:准备下承层施工放样运输和摊铺整平土稳压土运输和摊铺整平粉煤灰稳压粉煤灰布石灰拌和洒水整型碾压养生自检验收主要施工机械: 推土机,平地机,稳定土路拌机,自卸汽车,洒水车,压路机,装载机。石灰、粉煤灰稳定碎石基层厂拌法施工 1、材料要求 碎石、石灰、粉煤灰除满足技术规范中的要求外,控制的要点是: (1)碎石:级配满足要求,最大粒径31.5mm(方孔筛),不准有超粒径的石

8、料,不准含有山皮土等杂质。 (2)石灰:使用符合级以上技术指标的消石灰,存放时间不得大于1个月,消石灰必须过10mm的筛之后才能使用。 (3)粉煤灰:使用时应将凝固的粉煤灰块打碎或过筛。粉煤灰中不准含有树根、杂草等杂质。 2、准备下承层 下承层必须满足相应的质量指标,对下承层进行彻底清扫,并适量洒水,保持下承层湿润,同时用石灰标出两条边线。外侧要培好路肩,中央分隔带可不另培土,否则绿化时需挖除重新换土。 3、拌和 拌和设备必须由二台200t/h以上拌合能力的拌和设备同时为一个摊铺作业点供料才准许开工生产。 (1)粉煤灰、石灰应保持合适的含水量,要特别注意不准含水量过大造成结块、拌和时计量失准。

9、雨季施工粉煤灰、石灰要采取覆盖措施。 (2)拌和设备配料,计量功能齐全、有效,料仓或拌缸前应有剔除超粒径石料的筛子。 (3)配料准确、拌和均匀。若为031.5的混合料,上料时必须码成大堆掺和均匀后上料,不准有明显的离析现象,随时对集料进行筛分,及时调整材料的配比。 (4)拌和现场必须有一名试验员控制拌和时的含水量和各种材料的配比,随时抽查配比情况并记录。 (5)各料斗应配备12名工作人员,时刻监视下料状况,并人为帮助料斗下料,不准出现卡堵现象,否则应及时停拌。 (6)拌和时的含水量应较最佳含水量大12%。 4、运输及摊铺 必须全幅一次性摊铺机摊铺(即两台摊铺机同时梯队形作业)。 (1)用自卸汽

10、车运料至摊铺现场。 (2)摊铺前应使下承层保持湿润(用水车洒水)。 (3)使用自动找平且具有震捣夯击功能的大功率摊铺机摊铺(如ABG411、423、弗格勒1800、2000型等)。 (4)两侧均设基准线,控制标高。 (5)摊铺速度要均匀,摊铺应连续,尽量避免停机现象,否则将大大影响平整度。 (6)设一名测量员随时检测摊铺后的标高,出来异常马上采取补救措施。 (7)派专人用拌和好的二灰石屑,对摊铺后表面粗料集中的部位人工找补,使表面均匀。局部水分不合适的要挖除换填合适材料。 5、碾压 宜配备振动压路机12台、1821静态压路机23台、轮胎式压路机一台。 (1)首先用震动式压路机静态碾压一遍,然后

11、振动碾压至压实度(通过试验段确定合理的碾压遍数),1821静态压路机碾压23遍,达到表面密度无轮迹。 (2)碾压应连续完成,碾压完规定的遍数后,试验员及时取样检测压实度,压实不足及时补压。 (3)路肩一同碾压。 (4)拌和至碾压成型的时间控制在24小时内(要求压实度检验一定要及时)。 6、检验 各项检验应在成型后的48小时内完成,标高、平整度等几何尺寸满足要求,标高合格率应达到85%以上,达不到要求的部位,其高出的部分要刮除或洗刨。 检验时,首先进行外观检验,外观应无轮迹、无翻浆、表面均匀密实、无明显离析现象、边沿整齐、接头处理平顺。压实度、强度不合格的段落要返工处理。 7、养生 洒水养生7天

12、,在此期间要经常保持其表面湿润,除洒水车外不准任何车辆通行(必须有断交措施,并插牌警示)。养生前三天应选择洒水车,不因喷头角度问题而对二灰碎石产生冲刷,造成局部坑槽。 8、接头处理 接头一律为垂直衔接,或用方木进行端头处理,或碾压后挂线直接挖除至标准断面,用三米直尺进行检验,以确认接头处理是否到位。 9、要点提示 (1)2台以上拌和站同时拌和(拌和能力不小于400t/h)。 (2)2台或2台以上摊铺机整幅一次性摊铺。 (3)洒水养生期7天,该期间内除洒水车外禁止一切车辆通行,要有可靠的断交措施。 (4)拌和料配比要准确。 (5)多余废料不得抛弃路肩、边坡和中央分隔带上,应随时清出现场。 (6)

13、处于养生期间的路段,必须设置明显的标志牌。石灰、粉煤灰稳定碎石基层1 施工方法:厂拌、摊铺机施工a. 选用稳定土拌和设备设站进行集中拌和,拌和站的位置要适宜,即考虑原材料的 进场方便又要考虑成品料的运距。b. 检查验收下承层的压实度、平整度、横坡度、高程、厚度、宽度、无侧限压强,进行工序交接。c. 做好培路肩及施工前的清扫工作。d. 施工放样,恢复中线每10m钉一中桩,同时放出边桩,测出边桩顶标高并进行复核。e. 做好配合比设计,按配合比备足各种合格的原材料。f. 充分消解石灰(生石灰块)但不得水分过多,并过筛测定钙镁含量。g. 选择自震动及夯锤的摊铺机进行摊铺,以提高摊铺压实系数,减少碾压推

14、移而造成平整度降低。h. 做好试验段以确定施工工艺,松铺系数,机械设备数量组合,人员组织,压实遍数以指导正常施工。i. 在正式拌制稳定土混合料之前调试厂拌设备,使之运转正常,配料计量准确,使混合料的颗粒组成含灰量、含水量都达到配合比的要求,拌和成品料要颜色一致均匀,方可正式投产。混合料的含水量控制视运距长短气候变化情况酌情大于最佳含水量的12%,但不能太大,并及时取样做含水量水量检测及制作无侧限压强试件。j. 拌和料尽快运到摊铺现场,如运距远、天气不好,车上的混合料要覆盖以防雨淋,水分过分损失,并尽快摊铺碾压,成型。k. 基准线一定要拉紧,拉力应不小于150kg,控制标高支架间距不超过10m,

15、同时基准线拉好后要仔细观察一下是否有误。l. 基准线无误后,摊铺机就位调好纵横坡仪熨平板垫好垫木,进行摊铺,摊铺速度应尽量与拌和机产量相适应均匀行驶,尽量减少停机,如一幅分两次摊铺其分段长度不宜过长,一般以100m为宜。在摊铺过程中随时检查高程及摊铺厚度。m. 选用大吨位压路机首先不震动稳压,然后震动碾压,后用胶轮压路机柔压。在碾压过程中表面应保持湿润。n. 摊铺机后设专人检查处理离析边角缺料现象。o. 及时进行压实度检测,不够时及时进行补压。p. 成活后及时进行洒水养生,七天内洒水养生并严禁开放交通。q. 先行自检验收,对不合格处加以自治,达到要求标准方准交验。施工工艺:检查下承层清理下承层施工测量放样厂拌混

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
