路面底基层底、基层施工工艺.doc

上传人:p** 文档编号:950707 上传时间:2024-05-20 格式:DOC 页数:5 大小:26KB
下载 相关 举报
路面底基层底、基层施工工艺.doc_第1页
第1页 / 共5页
路面底基层底、基层施工工艺.doc_第2页
第2页 / 共5页
路面底基层底、基层施工工艺.doc_第3页
第3页 / 共5页
路面底基层底、基层施工工艺.doc_第4页
第4页 / 共5页
路面底基层底、基层施工工艺.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《路面底基层底、基层施工工艺.doc》由会员分享,可在线阅读,更多相关《路面底基层底、基层施工工艺.doc(5页珍藏版)》请在第壹文秘上搜索。

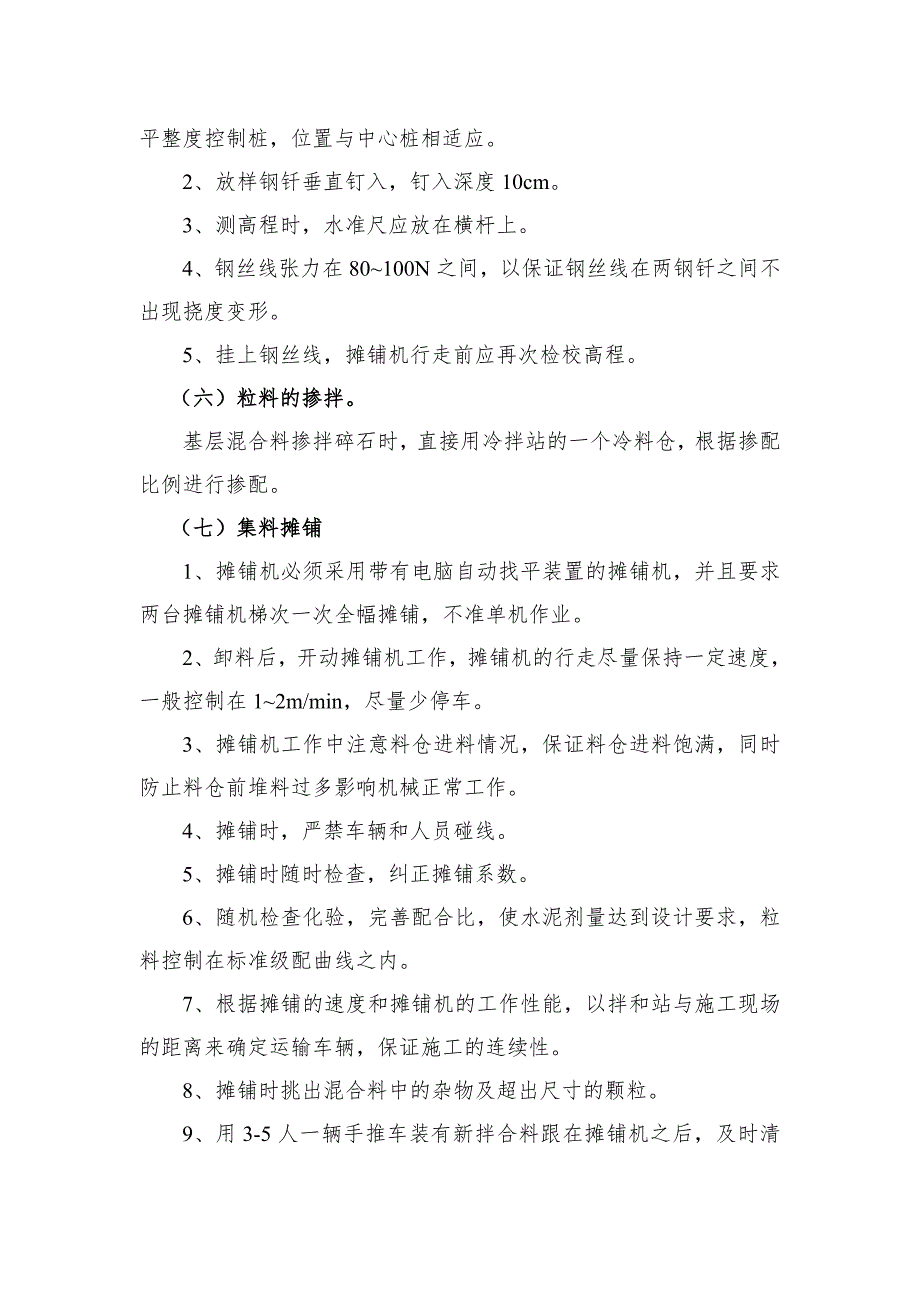

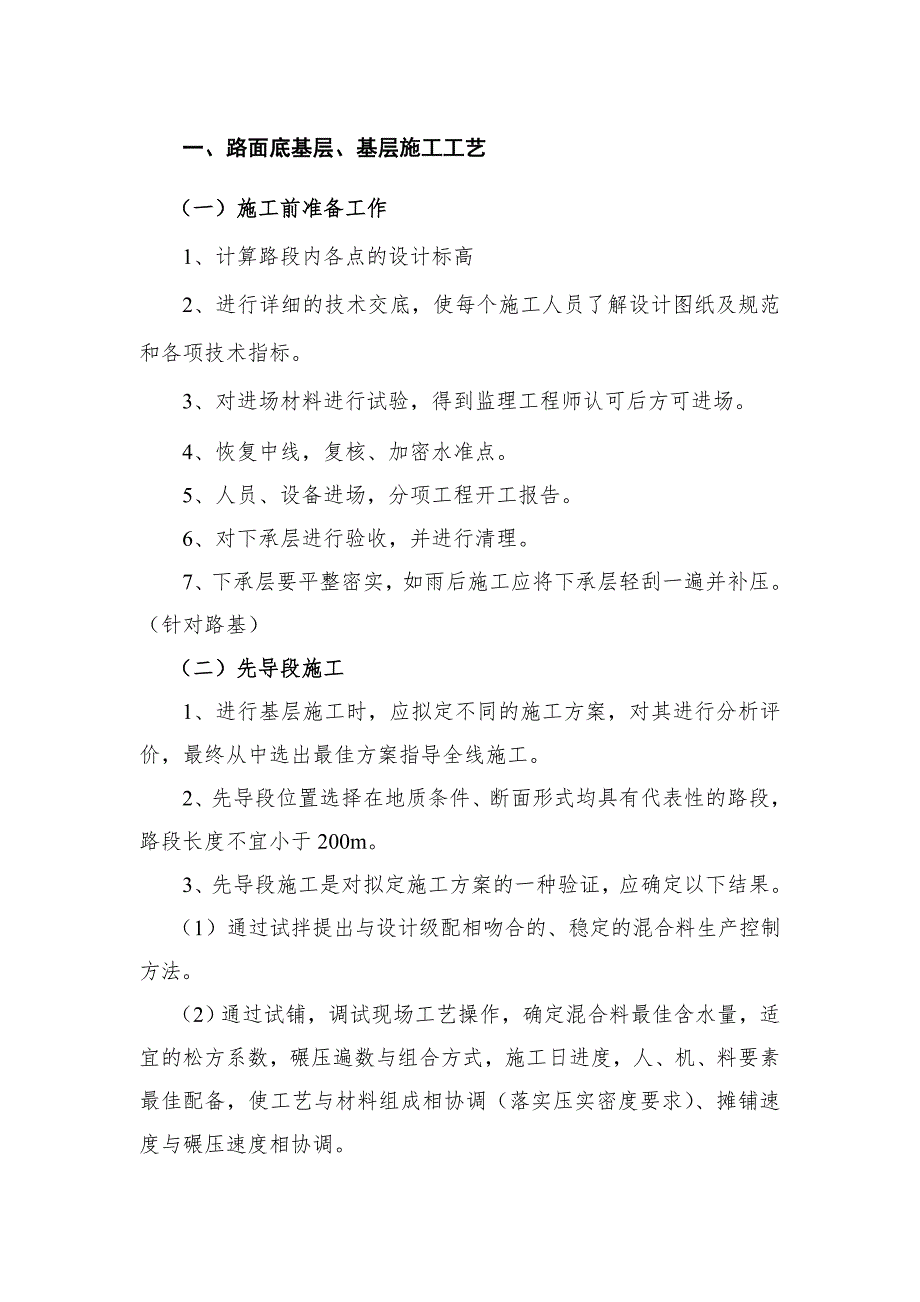

1、一、路面底基层、基层施工工艺(一)施工前准备工作1、计算路段内各点的设计标高2、进行详细的技术交底,使每个施工人员了解设计图纸及规范和各项技术指标。3、对进场材料进行试验,得到监理工程师认可后方可进场。4、恢复中线,复核、加密水准点。5、人员、设备进场,分项工程开工报告。6、对下承层进行验收,并进行清理。7、下承层要平整密实,如雨后施工应将下承层轻刮一遍并补压。(针对路基)(二)先导段施工1、进行基层施工时,应拟定不同的施工方案,对其进行分析评价,最终从中选出最佳方案指导全线施工。2、先导段位置选择在地质条件、断面形式均具有代表性的路段,路段长度不宜小于200m。3、先导段施工是对拟定施工方案

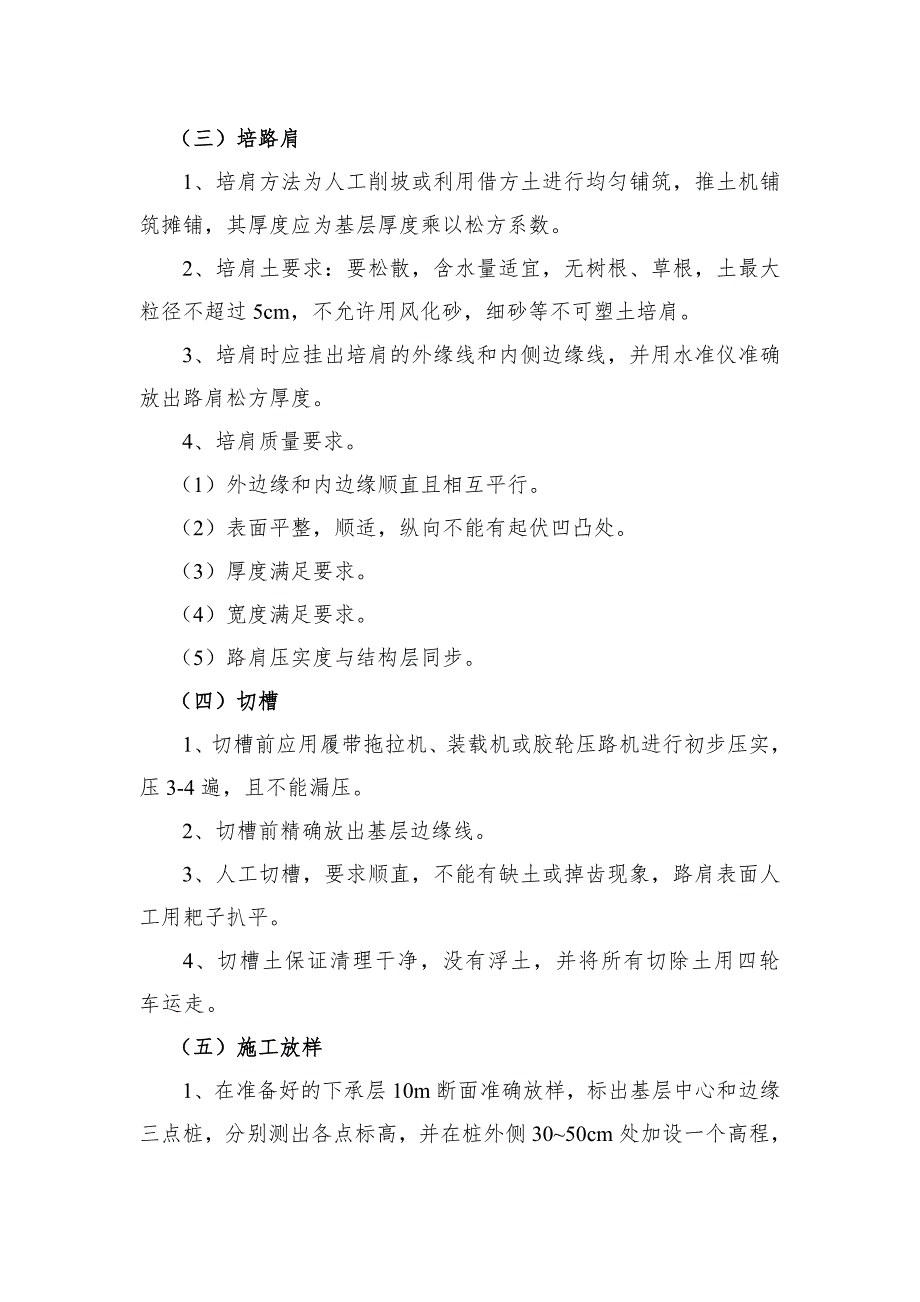

2、的一种验证,应确定以下结果。(1)通过试拌提出与设计级配相吻合的、稳定的混合料生产控制方法。(2)通过试铺,调试现场工艺操作,确定混合料最佳含水量,适宜的松方系数,碾压遍数与组合方式,施工日进度,人、机、料要素最佳配备,使工艺与材料组成相协调(落实压实密度要求)、摊铺速度与碾压速度相协调。(三)培路肩1、培肩方法为人工削坡或利用借方土进行均匀铺筑,推土机铺筑摊铺,其厚度应为基层厚度乘以松方系数。2、培肩土要求:要松散,含水量适宜,无树根、草根,土最大粒径不超过5cm,不允许用风化砂,细砂等不可塑土培肩。3、培肩时应挂出培肩的外缘线和内侧边缘线,并用水准仪准确放出路肩松方厚度。4、培肩质量要求。

3、(1)外边缘和内边缘顺直且相互平行。(2)表面平整,顺适,纵向不能有起伏凹凸处。(3)厚度满足要求。(4)宽度满足要求。(5)路肩压实度与结构层同步。(四)切槽1、切槽前应用履带拖拉机、装载机或胶轮压路机进行初步压实,压3-4遍,且不能漏压。2、切槽前精确放出基层边缘线。3、人工切槽,要求顺直,不能有缺土或掉齿现象,路肩表面人工用耙子扒平。4、切槽土保证清理干净,没有浮土,并将所有切除土用四轮车运走。(五)施工放样1、在准备好的下承层10m断面准确放样,标出基层中心和边缘三点桩,分别测出各点标高,并在桩外侧3050cm处加设一个高程,平整度控制桩,位置与中心桩相适应。2、放样钢钎垂直钉入,钉入

4、深度10cm。3、测高程时,水准尺应放在横杆上。4、钢丝线张力在80100N之间,以保证钢丝线在两钢钎之间不出现挠度变形。5、挂上钢丝线,摊铺机行走前应再次检校高程。(六)粒料的掺拌。基层混合料掺拌碎石时,直接用冷拌站的一个冷料仓,根据掺配比例进行掺配。(七)集料摊铺1、摊铺机必须采用带有电脑自动找平装置的摊铺机,并且要求两台摊铺机梯次一次全幅摊铺,不准单机作业。2、卸料后,开动摊铺机工作,摊铺机的行走尽量保持一定速度,一般控制在12m/min,尽量少停车。3、摊铺机工作中注意料仓进料情况,保证料仓进料饱满,同时防止料仓前堆料过多影响机械正常工作。4、摊铺时,严禁车辆和人员碰线。5、摊铺时随时

5、检查,纠正摊铺系数。6、随机检查化验,完善配合比,使水泥剂量达到设计要求,粒料控制在标准级配曲线之内。7、根据摊铺的速度和摊铺机的工作性能,以拌和站与施工现场的距离来确定运输车辆,保证施工的连续性。8、摊铺时挑出混合料中的杂物及超出尺寸的颗粒。9、用3-5人一辆手推车装有新拌合料跟在摊铺机之后,及时清除粗集料窝和粗集料带,并用新拌合的混合料填补。10、如果拌合现场距离施工现场较远时,车上的混合料应加以覆盖,以防止水分过分损失。11、在每个作业段两侧各放23人,对两侧进行整形处理。(八)碾压1、每个作业面配备23台振动压路机,在压实机械中,每个作业中必须保证一台胶轮压路机,以便解决水泥稳定粒料压

6、实后表面出现的细小裂纹。2、加水拌合到碾压终了的延迟时间不超过2小时。3、当含水量处于或大于最佳含水量时进行碾压。4、碾压应重叠1/2轮宽,每个碾压段一般为60m长,每个碾压终了段用红旗标出。5、稳压速度控制在1.51.7km/h,振压速度控制在2.02.5km/h,稳压(静压)1遍,振压4遍,再用光轮压路机碾压2遍。6、碾压时,停车位置不能在同一桩号,应呈阶梯状。7、严禁压路机调头急刹车,停车要缓慢。8、碾压时设专人清除碾压摊移产生的拥包。9、碾压后用4m直尺逐段进行平整度检测,重点为施工接头处及碾压接头处。(九)接头处理1、将已铺完未压的基层料末端沿垂直线方向切齐,要求横断面垂直,然后将准

7、备好的方木紧贴末端放置,另一面用碎石回填约1m长,然后进行基层碾压,碾压后清除碎石、方木。2、接头处摊铺:熨平板应与已成型路面重叠10cm,并在其下垫板条。板条厚加上已完路面的高度等于摊铺松铺厚度。摊铺机起步时速度要略慢于正常摊铺速度。(十)养生碾压完成后应及时进行覆盖养生。养生时间不少于7天。养生采用覆盖养生方法,并在养生过程中经常洒水,洒水车应从侧面洒水,不能在基层上面行驶,以保持表面润湿,防止暴晒干裂,养生期间封闭交通并设立禁行标志及绕行标志。检查项目、检测频率与标准 项次检查项目规定值或允许偏差检查方法和频率基层底基层1压实度(%)代表值9896按备注(1)检查,每200m每车道2处极值94922平整度(mm)8123m直尺:每200m测2处10尺3纵断高程(mm)+5,-10+5,-15水准仪:每200m测42个断面4宽度(mm)符合设计要求尺量:每200m测4处5厚度代表值-8-10按备注(2)检查,每200m每车道1点合格值-1.5-256横坡(%)0.30.3水准仪:每200m测4个断面7强度(MPa)符合设计要求按公路路面基层施工技术规范(JTJ0342000)评定

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
