辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc

上传人:p** 文档编号:950745 上传时间:2024-05-20 格式:DOC 页数:33 大小:414.14KB
下载 相关 举报
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第1页
第1页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第2页
第2页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第3页
第3页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第4页
第4页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第5页
第5页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第6页
第6页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第7页
第7页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第8页
第8页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第9页
第9页 / 共33页
辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc_第10页
第10页 / 共33页
亲,该文档总共33页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc》由会员分享,可在线阅读,更多相关《辽宁某危改小区高层住宅楼冬季施工方案(附示意图).doc(33页珍藏版)》请在第壹文秘上搜索。

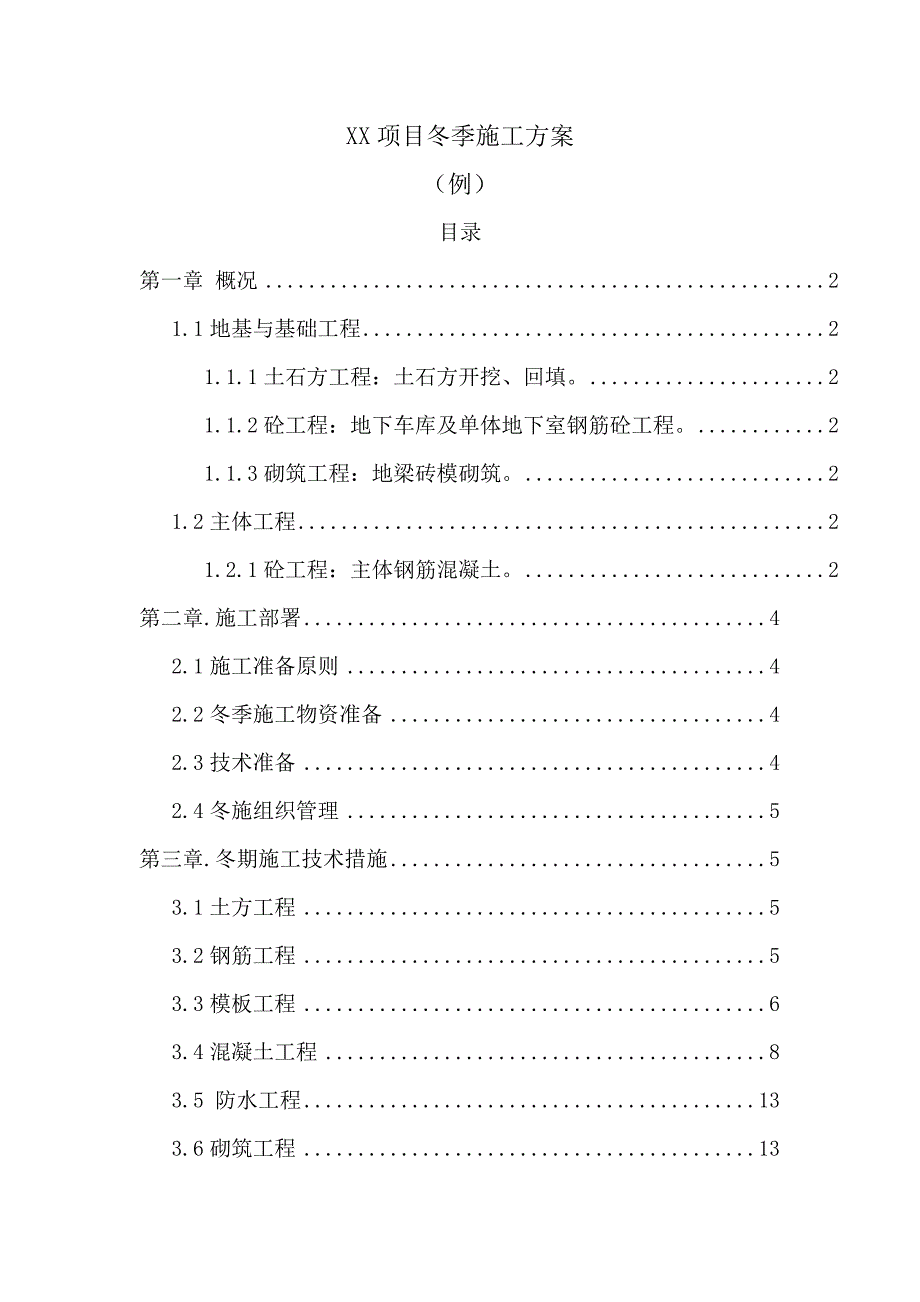

1、XX项目冬季施工方案(例)目录第一章 概况21.1地基与基础工程21.1.1土石方工程:土石方开挖、回填。21.1.2砼工程:地下车库及单体地下室钢筋砼工程。21.1.3砌筑工程:地梁砖模砌筑。21.2主体工程21.2.1砼工程:主体钢筋混凝土。2第二章.施工部署42.1施工准备原则42.2冬季施工物资准备42.3技术准备42.4冬施组织管理5第三章.冬期施工技术措施53.1土方工程53.2钢筋工程53.3模板工程63.4混凝土工程83.5 防水工程133.6砌筑工程133.7抹灰工程133.8地面工程13第四章 冬期施工质量、安全组织措施74.1质量技术保证措施74.1.1项目质量管理机构组

2、成74.1.2技术工作实施目标计划74.1.3技术管理保证措施74.2安全技术保证措施84.3文明施工技术措施8第五章.冬期施工混凝土质量通病防范145.1混凝土板墙早期受冻现象145.2冬施混凝土风裂和温度裂缝15第六章.附表:206.1大气温度测温记录表206.2混凝土出罐测温记录表216.3混凝土入模测温记录表216.4冬期施工砼养护测温记录表226.5冬期施工砼测温孔布置图23第一章 概况幸福e家五期8区工程由正源房地产开发有限公司投资开发,大连城市建设专家事务所有限公司设计,大连中申建筑安装工程有限公司施工。本工程含整体地下车库一层、地上8个单体住宅楼,多层单体楼结构形式为钢筋砼框架

3、结构,小高层及高层单体楼结构形式为框剪结构或纯剪结构,建筑面积约为78000, 按照总工期安排,需进行冬期施工。根据冬期施工技术规程,连续五天日平均气温低于5,进入冬期施工。大连地区正常年份一般在11月15日开始进入冬期施工。目前日气温在逐渐降低,施工进入冬期施工准备阶段。本工程今年需进行冬期施工的项目主要有:1.1地基与基础工程1.1.1土石方工程:土石方开挖、回填。1.1.2砼工程:地下车库及单体地下室钢筋砼工程。1.1.3砌筑工程:地梁砖模砌筑。1.2主体工程1.2.1砼工程:主体钢筋混凝土。第二章 施工部署根据施工进度计划安排,本工程土方及支护工程、基础工程、住宅地上四层主体结构、肥槽

4、及车库顶板回填施工将在冬期进行。 冬期施工时间为日平均连续5天低于5或11月15日,为冬施开始日期;日平均气温连续5天高于5或3月15日,为冬施结束期。现场定于11月11日即开始进行大气测温,达到上述两条件即确定为冬施的起、止日期。2.1施工准备原则确保工程质量,确保安全生产,确保工程施工连续进行,根据现场实际情况,合理安排施工进度,采取措施把费用降至最低。2.2冬季施工物资准备项目部提前组织有关机具、保温材料进场。现场所需主要材料名 称数 量名 称数 量草帘被(阻燃)4000m2百叶箱4个5cm厚聚苯板 (阻燃)1000m2高低温度计4支塑料薄膜6000m2彩条布1000m2温度计40支电子

5、测温仪2台现场必须加强对保温材料的使用和定点堆放管理,特别注意不要与冰雪混杂在一起。严禁保温材料满天飞现象。2.3技术准备1. 对施工人员进行冬期施工的安全教育和安全技术交底;2. 对冬期施工的各工序施工工艺和技术要求进行详尽的技术交底;3. 做好冬期施工的技术交底;4. 严密、科学的组织物资和材料供应,保证冬期施工的顺利进行。2.4冬施组织管理1.组织项目部有关管理人员给施工队开交底会,并进行书面交底,确保落实到每个操作工人,使冬施方案有效实施。2.进入冬期施工前对混凝土试验、测温人员进行专门培训,学习本工作范围内有关知识,明确职责,专人负责。3.安排专人对气温进行观测,并作好观察记录,注意

6、天气预报,及时了解天气情况,防止寒流袭击,积极采取预防措施,现场设置四个测温百叶箱。第三章 冬期施工技术措施3.1土方工程3.1.1室外肥槽回填地下室外肥槽回填计划冬施期间进行。回填前清除底部的冰雪和其它杂物,检查墙体放水保护层,如有损坏,提前修补。填方作法,地下室外墙80cm宽范围回填2:8灰土,车库顶板回填素土。回填土中不准有冻土块,分层回填,每层虚铺厚度不得大于30cm,夯实厚度2025cm,人工搅拌,塔吊运送,蛙式打夯机夯实三遍。粘土最优含水量1923%,灰土最优含水量1418%,填土需在天气较好时连续进行,表面用塑料薄膜及草帘被覆盖保湿保温,防止早期受冻。灰土必须当日铺填夯压,不得隔

7、日夯打。必须分段施工时,做接缝甩茬处理即回填土按层在接缝处作成台阶形式,每层接茬处距离不小于50cm,因为灰土部分有辅助防渗作用,必须处理好接缝,同一层后铺的一段夯实时必须夯过接缝30cm。3.1.2质量控制3.1.2.1素土或灰土夯实过后,用环刀法对土的密实度分别进行检验,符合设计及施工规范要求后,方可进行上一层回填土施工,灰土压实系数不小于0.94,素土压实系数不小于0.94。取样方法为室外肥槽回填每层2050m对2:8灰土和顶板素土分别取样。3.1.2.2对于灰土,施工前检查灰土土料、石灰及配合比、拌合均匀程度。3.1.2.3夯实前含水量控制方法均为手捏成团,落地开花。灰土或素土的土料均

8、不得含有冻土块3.2钢筋工程3.2.1负温下,随温度降低,钢筋屈服点S和抗拉强度b提高,塑性和韧性降低,钢筋冷弯、冷拉操作使钢筋有冷脆倾向,所以现场钢筋的冷拉调直和冷弯操作等工序安排在白天气温相对较高时进行,减少由于低温而对钢筋加工质量的影响,当温度低于-20时停止钢筋的冷拉和冷弯的加工。3.2.2本工程直径20以上水平钢筋均采用直螺纹机械连接,竖向钢筋采用焊接,其余采用绑扎。3.2.3负温条件,绑扎校正钢筋时,不得任意弯折钢筋而造成钢筋的脆裂,影响工程质量。3.2.4钢筋加工按规范要求操作,在运输、吊装、加工过程尽量轻拿轻放,避免造成刻痕,撞击凹陷。3.3模板工程3.3.1顶板结构部分模板采

9、用1.5厚木塑板,剪力墙采用全钢大模板。3.3.2大模板保温时用聚苯板将竖肋和横肋全部封严,局部外露处固定草帘被,防止产生热桥,造成热损;混凝土楼板、基础底板采用塑料薄膜覆盖,上覆草帘被。3.3.3模板拆除砼拆模严格以同条件试块试压结果为依据,并经技术负责人签字批准后。砼强度等级达4Mpa后方可去除保温覆盖,混凝土内部温度与表面温度、表面温度与外部温度养护温度之差在15以内为安全,如温差超过15时则加强保温措施,即增加草帘被厚度,提高表面和外部温度,直至混凝土在养护期内缓慢冷却,确保内外温差不会超过15时,则可拆除保温。剪力墙墙体模板在砼强度达到1.2Mpa后开始松螺栓,剪力墙模板在混凝土温度

10、降至5,强度达4Mpa即可拆除,顶板模板待混凝土强度达到100%方可拆除模板及支撑。剪力墙墙模板拆除后,严寒时混凝土表面加临时覆盖,以保证混凝土缓慢冷却。3.4混凝土工程本工程混凝土全部采用商品混凝土,在冬施过程中采用综合蓄热法(掺化学外加剂的砼浇筑后,利用原材料加热及水泥水化热的热量,通过适当保温,延续砼冷却,使砼温度降到0或设计规定温度前达到预期要求强度的施工方法),为保证冬施混凝土工程质量,对混凝土加热、搅拌、运输、浇筑及养护做如下要求:3.4.1冬施用于搅拌混凝土的砂、石、水泥均应保持正温,采用42.5普通硅酸盐水泥,水泥不得直接加热,最高水温不得超过80。3.4.2骨料必须清洁,不得

11、含有冰、雪等冻结物及易冻裂的矿物质,含泥量不得超过规定值。详见混凝土施工方案。拌合用水采用自来水。3.4.3严格控制水灰比,水灰比不得大于0.6,由骨料带入的水分及外加剂溶液的水分必须从拌合水中扣除。3.4.4防冻剂采用,严格控制掺量,使用必须符合混凝土外加剂应用技术规范(JC47592)的规定。3.4.5混凝土拌制前,用热水冲洗搅拌机,混凝土搅拌时间取常温搅拌时间的1.5倍,运输罐车作好保温工作。3.4.6要求混凝土的现场出罐温度不得小于10,入模温度不得小于5,现场浇筑混凝土用的布料杆和砼泵管用橡塑管壳或草帘被裹紧保温。3.4.7混凝土浇筑前必须清除钢筋及模板上的冰冻块及污垢。3.4.8混

12、凝土出罐前必须经罐车充分搅拌,严禁加水。3.4.9浇筑竖向结构混凝土前先检查剪力墙模板的保温是否包裹严密,以防混凝土受冻,墙体混凝土浇筑必须连续施工,间隔时间不得超过2小时。3.4.10顶板浇筑方法采用从一端开始向另一端“赶浆法”浇筑。混凝土振捣密实后抹平,在混凝土表面温度降至2前覆盖一层塑料薄膜,一层阻燃草帘被,保温72小时。3.4.11混凝土养护剪力墙模板拆模后立即用塑料薄膜覆盖,外挂阻燃草帘被。顶板浇筑完毕后,等混凝土终凝后,即覆盖一层塑料薄膜,上铺阻燃草帘被,温度过低时铺多层阻燃草帘被。温度过低时所有门窗洞口用采条布封严,室内采用硅板进行加温。3.4.12工序间隙防雪措施 加强与气象部

13、门的联系,尽量避免在雪天浇筑混凝土,下雪前用彩条布将顶板、剪力墙顶部用彩条布覆盖保护。浇筑混凝土前将钢筋、模板上的积雪清理干净,防止热损。现场必须备有足够的保温材料,混凝土保温养护过程中,安排专人检查保温材料是否有效,发现有受潮等及时撤换。风雪天气必须注意巡查混凝土保温情况,细小环节不得遗漏,必要时采用多层保温措施或者采用硅板电加热。3.4.13混凝土试块留置 为真实反映结构混凝土的质量,混凝土试件的制作必须现场随机抽样。根据流水段的划分,以同一浇筑部位、同一强度等级、同一配合比、同一工作台班,每100m3时按一取样单位计算,每一取样单位留置一组28天强度标养试块。根据流水段需要剪力墙体留置1

14、.2Mpa、4 Mpa临界强度试块、冬施再标养养护28天试块;顶板留同条件4 Mpa临界强度试块、75、100强度。每流水段备用试块不少于两组,所有试块编号一一对应。 试件制作完成后,对标准养护的试件按规定的时间拆模,并及时送到实验室标养室养护,龄期28天送试验室进行抗压强度检验。同条件试块装在钢筋笼中,放于现场构件旁。3.4.14混凝土温度测定3.4.14.1混凝土测温范围大气温度、混凝土出罐温度、混凝土入模温度、混凝土养护温度。3.4.14.2测温准备派专人负责测温工作,并经培训后方可上岗。备齐必须的工具、用具、文具,为测温创造有利条件(1)测温百叶箱:现场设置四个,安放在建筑物10m以外

15、,距地面高度1.5m,通风条件好,外表刷白漆;(2)温度计:电子测温仪、高低温度计、普通温度计使用前必须校验;(3)有闹钟、手电筒、文件夹、测温记录表;(4)构件支模时按测温孔布置图布置测温孔。3.4.14.3测温孔布置全部测温孔均编号(编号见测温孔布置图),测温孔主要设置在有代表性的部位和温度变化大易冷却的部位。(1)剪力墙测温孔设置于墙顶端中心位置,孔深为为1/2墙厚,垂直留置。(2)楼板测温孔设置在板中央位置,孔深为1/2板厚。(3)测温孔用DN15钢管制作,钢管一端焊死,支模板时用火烧丝固定于测温孔位置,外露长度为高出混凝土面5cm,内部注入水(掺酒精以降低冰点),口端用棉球堵严并绑上小红旗作标记。测温孔处注意用塑料薄膜和阻燃草帘被盖好,防止热损失。测温孔的设置详见附图测温孔布置图。3.4.14.4测温方法和要求测温前先记录大气温度,然后按测温孔

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
