辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc

上传人:p** 文档编号:950781 上传时间:2024-05-20 格式:DOC 页数:12 大小:68KB
下载 相关 举报
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第1页
第1页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第2页
第2页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第3页
第3页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第4页
第4页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第5页
第5页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第6页
第6页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第7页
第7页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第8页
第8页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第9页
第9页 / 共12页
辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc》由会员分享,可在线阅读,更多相关《辽宁某高层住宅楼预应力混凝土方管桩土方开挖施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

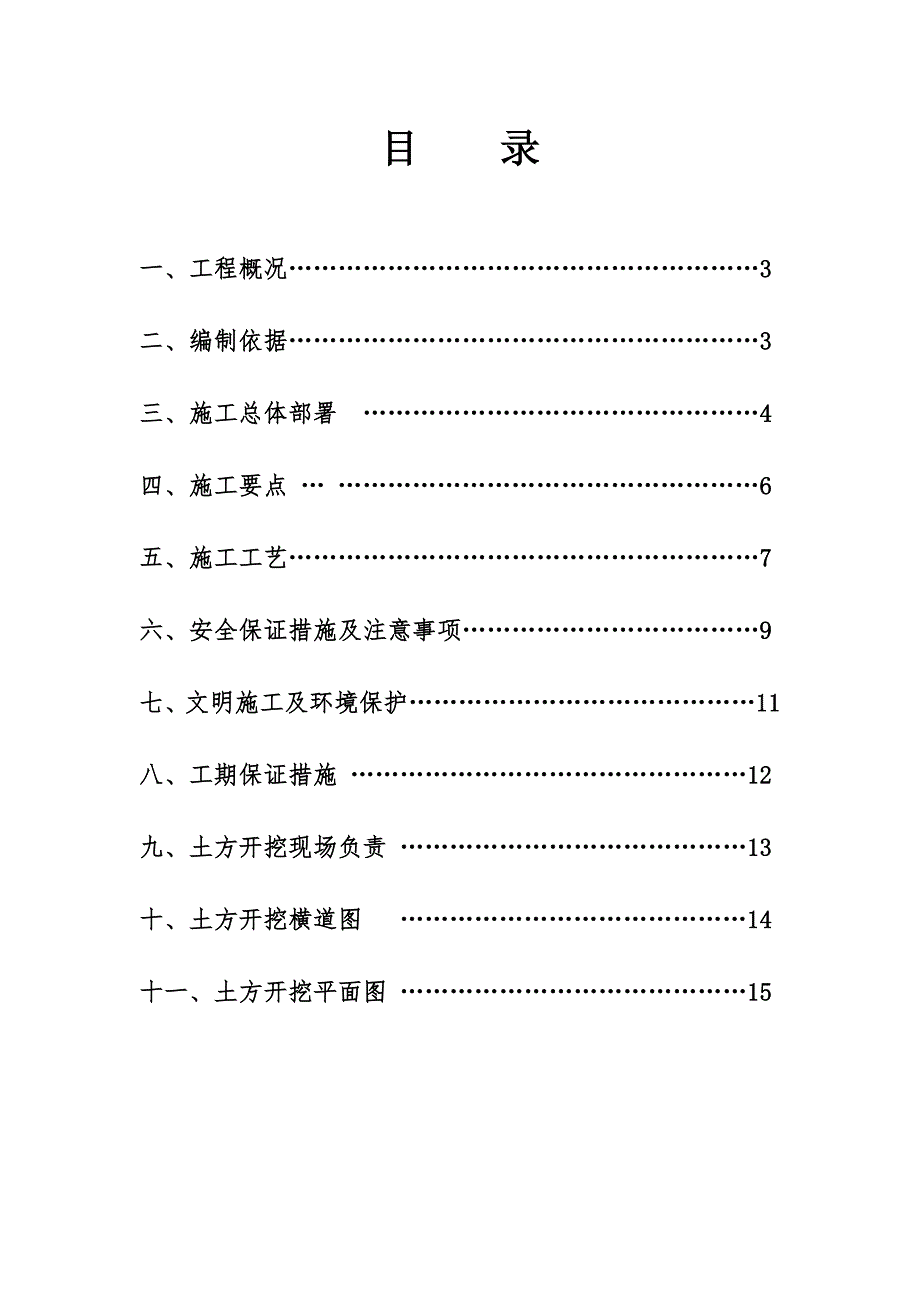

1、某某10#地块工程 基坑开挖安全施工方案审批表 工程名称方案名称基坑开挖安全施工方案施工单位技术负责人项目经理项目技术负责人编制人专业技术职称监理单位项目总监建设单位项目负责人意见: 签字(盖章)年 月 日监理单位总 监意见: 签字(盖章)年 月 日施工单位安 全 部 门意见: 签字(盖章)年 月 日技术部门意见: 签字(盖章)年 月 日目 录一、工程概况3二、编制依据3三、施工总体部署 4四、施工要点 6五、施工工艺7六、安全保证措施及注意事项9七、文明施工及环境保护11八、工期保证措施 12九、土方开挖现场负责 13十、土方开挖横道图 14十一、土方开挖平面图 15预应力混凝土方管桩土方开

2、挖施工方案一、工程概况1、工程名称:2、工程地点:3、建设单位:4、设计单位:5、监理单位: 6、施工单位:7、 项目工程,总建筑面积:48786.81 平方米,包括1-3#楼,地上总建筑面积45030.54平方米,共31 层,其中一、二层为公建,其余为住宅,住宅总建筑面积为39112.89 平方米,公建总建筑面积为5917.65 平方米,地下建筑面积为3756.27 平方米。8、本工程0.000对应绝对标高为3.700米 ,整个工程以住宅为主,地下一层车库、地上二层商业网点,三层以上住宅。结构设计:环境类别为地上一类,地下二类b;筏板承载力特征值为fak=120kpa;桩的极限端阻力标准值为

3、qpk=8000kpa;单桩竖向承载力特征值为Ra=1600KN; 回填应采用碎石土分层夯实,夯实系数大于0.94; 二、编制依据1、施工用工程图纸及本工程岩土工程勘探报告。2、中华人民共和国颁布的现行有效的建筑施工各类规程、规范及验评标准。3、辽宁省建设厅和大连市建委有关建筑工程管理、市政管理、环境保护等法规及规定。4、我单位有关质量管理、安全管理、文明施工管理规定。5、现场和周边环境的实地探勘情况。6、相关主要标准、规范、技术规程和规范性文件。三、施工总体部署1、质量目标认真贯彻公司的质量方针,确保工程质量达到合格要求。2、工期目标2013年5月10日至2013年5月30日,共20天。3、

4、项目管理组织架构本工程的施工组织实行项目施工管理模式,项目经理作为施工现场负责人,对工程的质量、技术、安全、进度和成本实行高效益、高标准的组织、协调和管理。项目部组织结构图详见总体施工组织设计。4、施工准备(1)熟悉和掌握有关的图纸设计、施工规范要求、图纸会审记录、设计变更通知单和岩土工程勘察报告等资料。(2)根据测绘院提供的坐标系、高程控制点标高,把标高引入基坑,把控制建筑物坐标系网的三个控制点引入围墙内并固实,做好施工测量前的准备工作。现状基坑内建立5米*5米的测量方格网。(3)材料、人员、机械设备、各种工具应提前进场准备好,临水、临电设施架设或铺设完成。(4)做好施工现场的排水系统和土方

5、开挖工作前的准备工作。施工污水须经沉淀池处理后,才可排入市政管道,同时做好施工现场其他安全、文明施工工作。5、技术准备(1)组织相关人员到位,进行桩基挖土前的技术交底。所有参加人员均需明确岗位职责,并在建设单位、监理单位的组织下做好与各参建单位衔接与协调工作,以确保工程施工的顺利进行。(2)测量人员做好技术准备,提前画好外围控制线,并随时跟踪挖土标高加强标高控制,严禁超挖。(3)技术部门应对现场施工人员做出明确交底,画出排水沟、集水坑等位置局部详图,确保位置准确。(4)施工前技术负责人向所有参加施工的人员进行有针对性的技术交底,必须使每个操作者对施工中的技术要求心中有数。(5)了解施工机械设备

6、的技术参数与性能。(6)做好施工场地的通平工作。(7) 按照施工图及业主提供的基坑周边控制轴线准确测出坑外包线,并将基坑周边控制轴线引测到场地周边适当部位,妥善保护。(8)高程控制按建设单位提供的水准点引测到现场,并复测现场已挖好的现状基础地面标高,绘制5m*5m方格网。依此确定各部位挖土深度。6、机械准备 (1) 主要施工机具(工具)设备 序号机具名称规格数量用途1小型挖掘机-2台土方开挖2挖掘机300型2台土方转运3运土车-3台土方外运4水准仪-2台标高控制5全站仪-1台测量放线6钢卷尺50米2把测量7钢卷尺5米若干测量8白线-若干放线9白灰-若干放线10电缆-若干照明11碘钨灯-若干照明

7、(2)劳动力序号工种人数备注1土方队202普通力工40(3)分项工程验收土方开挖应避免扰动或碰断预应力混凝土管桩、扰动基底土层,保证基坑尺寸的准确,严格控制基底标高。四、施工要点: 1、开挖时应密切注意土质情况,接近基底时应由测量人员随时观测标高,严防超挖。2、开挖时对桩基的保护措施:在基坑开挖之前,测量人员对场内所有工程桩进行定位并做好标识;有桩部位,为确保围护桩的安全,土方采用分层开挖;桩头之间间距土方用小型挖机专人指挥,2名工人配合施工,严禁在掏挖过程中碰到工程桩,行走时不得出现挤土而造成工程桩偏位;用木板铺盖在标高面方可机械在上面进行操作,确保桩基不发生任何碰撞和破坏。 3、人工清槽、

8、挖土原则为挖至设计标高,如挖到淤泥与甲方和设计单位协商解决。 4、 挖土时,施工员用水准仪进行跟踪操平,按设计要求控制标高,再用人工铲除余土至基底标高处。五、施工工艺: 1、工艺流程:现状基坑内测量放线 做未漏管桩标记 截断已漏管桩与现状基础平齐 分层开挖(机械) 人工跟踪清理坑底 截桩 电梯、集水坑等开挖 人工跟踪清理坑底 截基坑内桩 组织验收2、开挖坡度为护壁桩边。3、本工程的土方开挖施工实行两层流水作业,两台小型挖掘机先进行1#、2#楼区域的土方开挖,跟踪截桩,挖至挖掘机安全回转半径后,再分别进2台小型挖掘机进行电梯基坑、集水坑等开挖,跟踪截桩,依次进行3#楼的土方开挖。但由于基坑土质较

9、差不能行车使用,且基坑较深,故需要在基坑里铺路作为土方水平运输。分别由1#、2#楼向3#楼方向铺路,路宽6米,形成10%15%坡道。4、采用小挖机进行开挖,开挖出的土堆积一处由大挖机转上卸运汽车运走。 5、由于混凝土管桩分布过密(桩边间距为1300mm),故测量人员应先定位出混凝土管桩的具体位置,再派专门人员指挥挖机进行土方开挖,严禁在土方开挖过程中出现断桩事件,然后再由人工清理混凝土管桩周围未清理土方,同时测量人员跟踪检测,按施工图设计预留标高控制。6、根据现场实际情况,应分两层开挖,即先挖至基础底标高,后挖电梯基坑、集水井等位置。7、开挖过程中,由测量人员专门负责随挖随抄标高,严禁超挖,在

10、设计标高以上留20cm土,抄平后人工挖出。8、开挖过程中,对土质的情况、地下水位、标高等的变化随时检查,做好记录。如发现基底土质与设计不符,应及时通知有关人员。9、土方开挖期间要求轴线定位放线要准确,偏差不得大于5mm,开挖线要明显,标高控制精确无误,施工员必须24h跟班作业,标高随时控制,对开挖中的疑问,不懂的随时上报。对于电梯井、消防电梯井、集水井等基底与主楼或裙楼基底标高有异的部位,必须开挖线醒目,角桩明显,施工员随时随地可以指出其部位毫无疑问地进行指挥开挖,严禁盲目操作。土方开挖做好地面排水和深基坑的排水或降水,施工员严格按照施工方案进行现场操作。10、基坑底部四周的工作面宽度在甲方委

11、托第一次挖土时,边坡采用的钢筋混凝土护壁桩已经确定,基坑周边甲方虽已做了井点降水,但由于靠近海边,基础标高低于海平面0.8米,并且基底为海淤泥,透水性差,只靠井点降水保证不了基坑内地下水顺畅排出,因此,基础开挖时,一遍在筏板边线外挖500宽*500深排水沟,根据地下水量情况增设1000*1000*1000集水井,采用,2寸污水泵外排11、甲方外委的护壁桩单位已做了基坑周边堤坝和排水沟,以防雨天时地面雨水流入基坑。六、安全保证措施及注意事项1、 现场成立安全管理领导小组,工地设专职安全员,由主管生产的副经理全面负责安全生产及各种安全教育活动,由项目部组织有关部门对现场进行经常性检查,发现隐患及时

12、组织人员整改,保证无重大事故。2、加强对施工人员的安全教育,做好技术交底和安全交底。3、施工前应查明现场地下障碍物,在有地下电缆、管线处做出明显标志,严禁在电缆1M范围内进行作业。4、当配合机械作业的清底人员需进入施工机械回转半径内时,机械必须停止回转,机上、机下人员应密切配合。5、反铲作业时,挖机履带应距工作面边缘至少保持11.5M安全距离。6、铲斗未离开工作面时,不得进行回转、行走等动作。7、挖土时,铲斗不得碰撞桩身。装车时,铲斗不得碰撞汽车。8、施工现场配备大型的照明设备以供夜间挖土施工使用。9、挖土必须严格按照施工组织设计规定的程序进行,挖土前认真检查坑壁和支撑的可靠性,并在整个施工过

13、程中定时进行目视检查。10、进坑的动力和照明电线应使用电缆,其走向应专门设计,在支撑或坑壁上要可靠地进行固定。11、机械施工区域禁止无关人员进入场地内,挖掘机工作回转范围内不得站人或进行其它作业。12、夜间作业,机上和作业地点必须有充足的照明设施,在危险地段设置明显标志。13、作业中不得碰撞混凝土管桩。14、施工时,施工人员要经常注意边坡是否有裂缝、滑坡现象。一旦发现,应立即停止待处理和加固后才能进行施工。 15、基坑开挖应连续进行,但避免在雨天施工。土方开挖时,加强对边坡的检查,并做好施工人员的防雨、防滑、防雷、防触电、防塌方的保护工作。 16、基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。17、施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。七、 文明施工及环保管理1、文明施工目标创文明工地2、文明施工责任制为了全面落实创建文明工地的要求,本工程实行文明施工责任制,项目管理部经理为本工程的文明工地责任人,具体措施管理范围落实到个人,组织机构网络图详安全文明施工组织设计。3、文明施工措施(1)在大门出口处,设置清洗设施及沉淀池,污水经沉淀后排入市政管网。(2)设立专职的“环境保洁岗”

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
