《辽宁某隧道爆破施工安全专项方案(浅埋隧道).doc》由会员分享,可在线阅读,更多相关《辽宁某隧道爆破施工安全专项方案(浅埋隧道).doc(35页珍藏版)》请在第壹文秘上搜索。

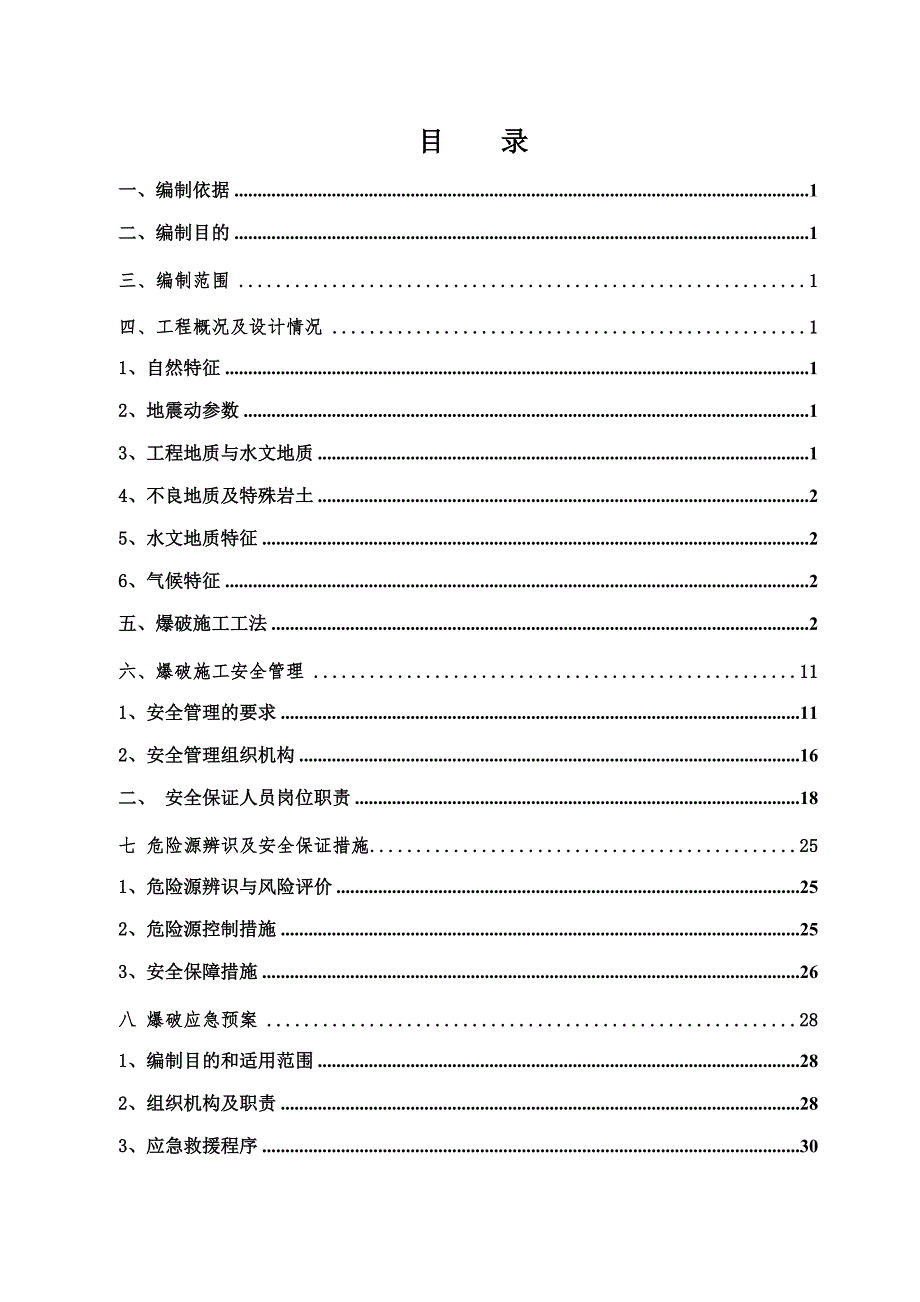

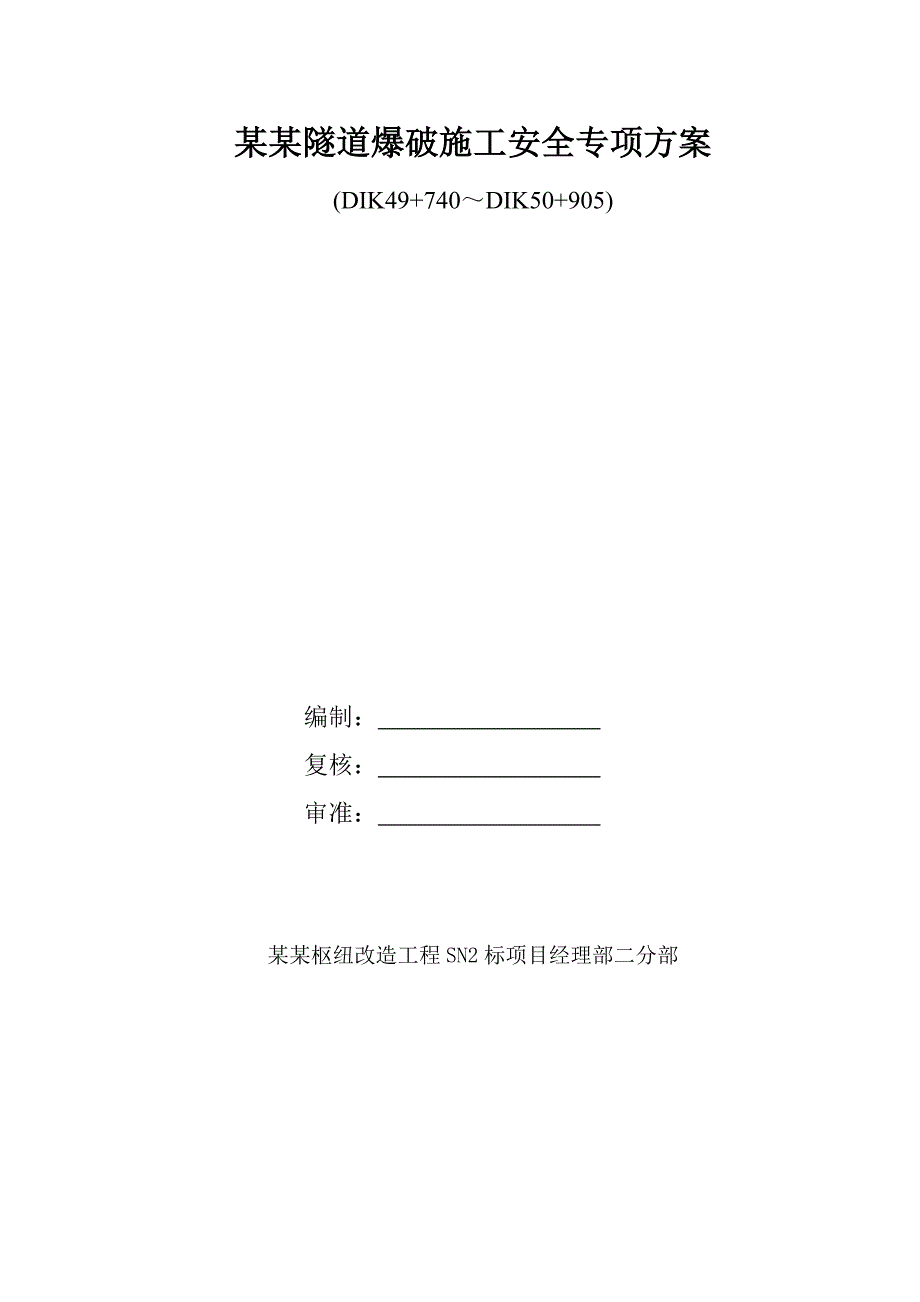

1、某某隧道爆破施工安全专项方案(DIK49+740DIK50+905)编制: 复核: 审准: 某某枢纽改造工程SN2标项目经理部二分部目 录一、编制依据1二、编制目的1三、编制范围1四、工程概况及设计情况11、自然特征12、地震动参数13、工程地质与水文地质14、不良地质及特殊岩土25、水文地质特征26、气候特征2五、爆破施工工法2六、爆破施工安全管理111、安全管理的要求112、安全管理组织机构16二、 安全保证人员岗位职责18七 危险源辨识及安全保证措施251、危险源辨识与风险评价252、危险源控制措施253、安全保障措施26八 爆破应急预案281、编制目的和适用范围282、组织机构及职责2

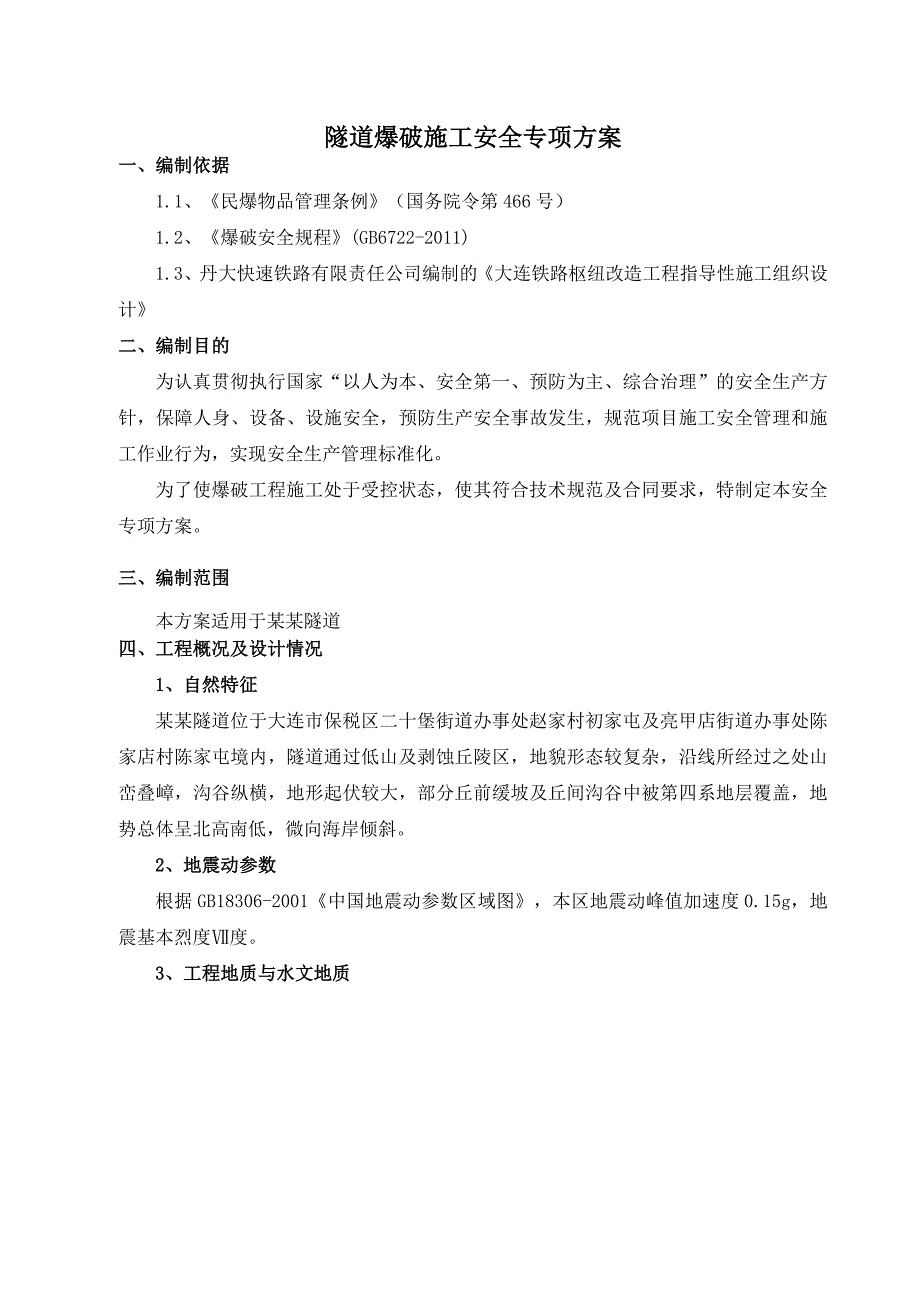

2、83、应急救援程序30隧道爆破施工安全专项方案一、编制依据1.1、民爆物品管理条例(国务院令第466号)1.2、爆破安全规程(GB6722-2011)1.3、丹大快速铁路有限责任公司编制的大连铁路枢纽改造工程指导性施工组织设计二、编制目的为认真贯彻执行国家“以人为本、安全第一、预防为主、综合治理”的安全生产方针,保障人身、设备、设施安全,预防生产安全事故发生,规范项目施工安全管理和施工作业行为,实现安全生产管理标准化。为了使爆破工程施工处于受控状态,使其符合技术规范及合同要求,特制定本安全专项方案。三、编制范围本方案适用于某某隧道四、工程概况及设计情况1、自然特征某某隧道位于大连市保税区二十堡
3、街道办事处赵家村初家屯及亮甲店街道办事处陈家店村陈家屯境内,隧道通过低山及剥蚀丘陵区,地貌形态较复杂,沿线所经过之处山峦叠嶂,沟谷纵横,地形起伏较大,部分丘前缓坡及丘间沟谷中被第四系地层覆盖,地势总体呈北高南低,微向海岸倾斜。2、地震动参数根据GB18306-2001中国地震动参数区域图,本区地震动峰值加速度0.15g,地震基本烈度度。3、工程地质与水文地质某某隧道岩土施工工程分级一览表地层时代地层密实度及风化程度岩土施工工程分级Q4dl+pl砾砂松散Ar片麻岩W4W3W2某某隧道洞身围岩分级表起讫里程围岩分级长度(m)DIK49+740DIK49+910170DIK49+910DIK50+1
4、47237DIK50+147DIK50+337190DIK50+337DIK50+516179DIK50+516DIK50+754238DIK50+754DIK50+79945DIK50+799DIK50+9051064、不良地质及特殊岩土隧道位于低山丘陵区,地形起伏不大,少数沟谷及人工开掘处岩石稳定性较差,另外由于该区基岩为强风化弱风化片麻岩,当节埋裂隙及其发育时,岩石稳定性也较差,对线路有一定影响。隧道进出口位置岩石稳定性较差,易发生崩塌等不良地质事故。5、水文地质特征工点区未见地表水、出口附近约230米处有一小溪,水深约0.5米,施工期间流量较小,流速缓,由北向南流径,与隧道线位整体方向
5、基本垂直,补给来源主要为大气降水,具有暴涨暴跌的特征。地下水为基岩裂隙水,局部冲沟处理埋藏较浅。地下水总的径流方向由东南向西北,主要受大气降水及地下径流补给,地下水季节变化幅度23m。6、气候特征最冷月平均气温:-4.8C。隧道区内土壤最大冻结深度为0.93m。五、爆破施工工法本隧道地质条件较差,属于浅埋隧道。明洞施工采用明挖法;暗洞开挖总体上要求拱部采用光面微震爆破,导坑边墙部必须采用预裂爆破,进、出口明洞采用明挖法。对于不同的地质情况及开挖方法,应根据相应的爆破设计与安全操作使用规程进行爆破开挖作业。爆破完成后,以装载机进行装渣作业,用自卸汽车将弃渣运至弃碴场。1、爆破施工工艺(1)、爆破
6、器材主爆药采用爆炸性能、抗水性能、安全性能较好及环境污染小的膨化炸药或乳化炸药,规格为32mm200mm。周边眼采用相同性能的直径32mm的药卷。装药结构用竹片绑扎,导爆管传爆,进行间隔装药,根据围岩情况,可对间隔距离和药量进行调整。起爆材料采用1-15段的非电毫秒雷管起爆,电雷管引爆,其中火雷管作为网络起爆用。(2)、钻爆设计参数要求光面爆破的主要参数:周边眼间距、光面爆破层厚度、周边眼密集系数、周边眼线装药密度等。适当加密周边眼。一般取E=(818)d,E为孔距,d为炮眼直径。合理确定光面爆破层厚度。根据施工经验,一般取K=E/W=0.8左右,E=5090cm(根据不同围岩类别),能达到最
7、佳光爆效果。合理确定用药量。由于周边眼的装药量是光面爆破的重要参数,施工中根据孔距、光面爆破层厚度、石质、爆破效果及炸药种类等综合考虑确定用药量。周边眼采用小直径药卷不偶合装药,同时起爆。(3)、整个爆破施工中,采取划区定人、定位、定眼数、定时间的岗位责任制,既有利于操作人员熟悉自己所担负的炮眼位置、深度、角度、雷管段位、网络联结等工作,提高施爆效率,也可避免忙乱和相互干扰。按工序不同进行分类管理,可以大大提高施工效率。爆破作业工序流程图:画线、标炮孔钻孔装药联线起爆检查效果布孔情况为了保证炮孔的布孔质量,每槽炮由分部测量组使用全站仪精确按设计图布设所有炮眼,布孔质量要求误差不得大于2cm。根
8、据钻爆设计公式,各种开挖法爆破炮眼布置设计如下图所示:台阶法钻爆设计图 钻孔质量为了保证光面爆破的钻孔质量,是获得隧道平整、规则开挖轮廓的基本条件。特别是对周边光爆孔,更应认真钻凿。严格按照钻爆设计要求进行作业,对钻孔质量认真进行检查验收,对不合格的眼孔根据具体情况采取重钻,调整装药量和装药结构等措施处理。尽可能保证光面爆破效果。装药及起爆装药前对所有炮孔进行验收,检查炮眼位置和深度是否符合设计要求,并用风压进行清洗。装药时在领工员的监控下严格按照设计装药量和装药结构进行认真装填,切不可错装雷管段位。2、爆破方案设计1)隧道洞口爆破施工方法(1)施工总体方案由于本隧道工程洞口临近既有乡村道路及
9、居民,必须确保行人安全,根据本隧道工程洞口明洞开挖的特点,特制定以下施工方案:隧道洞口及天窗明洞石方控制爆破方案:在隧道洞口处横向超短台阶分层拉槽控制爆破,再横向台阶控制爆破开挖作业。 爆破安全防护方案:爆破施工前在隧道洞口处垂直线路方向搭设双层钢管排架进行防护,排架离洞口距离约6m。在原地面上打不浅于2m的孔(潜入岩层不少于0.5米),底排立杆钢管插入孔中,用水泥砂浆锚固。排架顶部与中部设16钢丝绳斜拉固定,排架地锚采用20锚杆锚固在隧道洞口顶面的原地面上,锚固深度不小于1.0m,排架上满铺竹夹板隔离封闭爆破山体,形成全封闭防护体系。对于较软弱岩层辅以破碎冲击器和手持式破碎机进行破碎的施工方
10、法。对于明洞坡顶少量土方采用挖掘机开挖的方式,采用台阶法开挖,先开挖靠近边坡线一侧,待开挖至下一台阶时,开挖土质边坡处及时进行边坡的临时防护或及时施工永久性边坡防护,以防止下雨对土质边坡进行冲刷产生塌方现象。该明洞爆破施工前,提前挖临时土沟,将流水引入坡顶以外,保证坡顶天沟的排水畅通。(2)隧道洞口及天窗明洞开挖爆破施工具体要求爆破时岩石只许松动不允许飞散,只许开裂绝不允许滑塌,更不能坍塌,以免滚石炸伤人员;爆破后的岩石一定要破碎,其块度要适合机械挖装运;爆破后要满足洞口边坡的平顺整齐和常期稳定。(3)隧道洞口及明暗交接处爆破施工过程防护方案a、覆盖为以防万一,在加强排架防护的基础上,对爆破体
11、表面覆盖一层炮被,上压一层土袋。炮被覆盖方法:在洞口边坡顶设钢丝绳,把炮被一块一块的挂上,并用铁丝绑扎牢固,炮被之间搭接长度不小于20cm,用铁丝相连。 b、隧道进口洞口开挖爆破应设置排架防护首先,在洞口边修筑一条便道,再在便道上设置排架基础。具体排架搭设方法如后附图。爆破介质覆盖三层胶帘,各张胶帘的搭接长度不小于20cm,在胶带上加盖尼龙网,再在尼龙网上压沙袋,增加覆盖物和重量,更好地缓冲起爆时的冲击。防止飞石到洞口前的公路及当地房屋上:排架上布满竹夹板,这样就可以避免爆破时可能出现的飞溅物伤害房屋及人身安全,损坏公路。c、在定点爆破前半小时装完药,连好起爆网路,派出安全警戒员到指定位置(公
12、路及危险区的边界)防护。d. 警戒与爆破:爆破前应对警戒范围,警戒点的设置作周密布置,并作好安民告示,将警戒信号及警戒范围公布于众。警戒信号分如下四次:第一次信号(预告信号):在装药,堵塞完毕,开始联接爆破网路前发出.要求工地上一切与爆破无关的人员全部撤出危险区,周围居民撤至预定的安全地点,爆区进行起爆网路的联接。第二次信号(准备信号):在起爆系统联接并检查完毕,确认各警戒区域内已无人员与家畜,各警戒点报告警戒无误后发出,预告各方面注意即将起爆。第三次信号(爆破信号):与准备信号相隔约510min后发出,发出前应再次落实警戒情况,信号发出后即合闸起爆。第四次信号(解除信号):爆破后经现场检查,
13、确认安全准爆后才能发出此次信号,恢复交通和一切正常秩序。以上信号均由现场指定的爆破指挥人员发出。e、安全检查露天浅孔爆破,爆破后应超过5min,方准许检查人员进入爆破作业地点;如不能确认有无盲炮,应经15min后才能进入爆破区域检查。爆破过后,按以上规定时间,爆破检查人员进入爆破区,检查有无盲炮和有无危坡危石,洞口工程爆破时应检查防护排架的稳定情况等。经确认无危险后,由施工负责人通知防护人员解除警戒,疏散人员,开通公路,恢复正常次序。2)隧道洞内爆破施工方案设计 爆破器材主爆药采用爆炸性能、抗水性能、安全性能较好及环境污染小的2号岩石乳化炸药,规格为32mm200mm。周边眼采用相同性能的直径
14、32mm的药卷。装药结构用竹片绑扎,导爆索传爆,进行间隔装药,根据围岩情况,可对间隔距离和药量进行调整。起爆材料采用1-15段的非电毫秒雷管起爆,塑料导爆管引爆,其中火雷管作为网络起爆用。 钻爆设计参数要求光面爆破的主要参数:周边眼间距、光面爆破层厚度、周边眼密集系数、周边眼线装药密度等。适当加密周边眼。一般取E=(818)d,E为孔距,d为炮眼直径。合理确定光面爆破层厚度。根据施工经验,一般取K=E/W=0.8左右,E=5090cm(根据不同围岩类别),能达到最佳光爆效果。合理确定用药量。由于周边眼的装药量是光面爆破的重要参数,施工中根据孔距、光面爆破层厚度、石质、爆破效果及炸药种类等综合考虑确定用药量。周边眼采用小直径药卷不偶合装药,同时起爆。 整个爆破施工中,采取划区定人、定位、定眼数、定时间的岗位责任制,既有利于操作人员熟悉自己所担负的炮眼位置、深度、角度、雷管段位、网络联结等工作,提高施爆效率,也可避免忙乱和相互干扰。按工序不同进行分类管理,大大提高了施工效率。爆破作业工序流程图:画线、标炮孔钻孔装药联线起爆检查效果布孔情况为了保证炮孔的布孔质量,每槽炮由队测量组使用全站仪精确按设计图布设所有炮眼,布孔质量要求误差不得大于2cm。钻孔质量为了保证光
