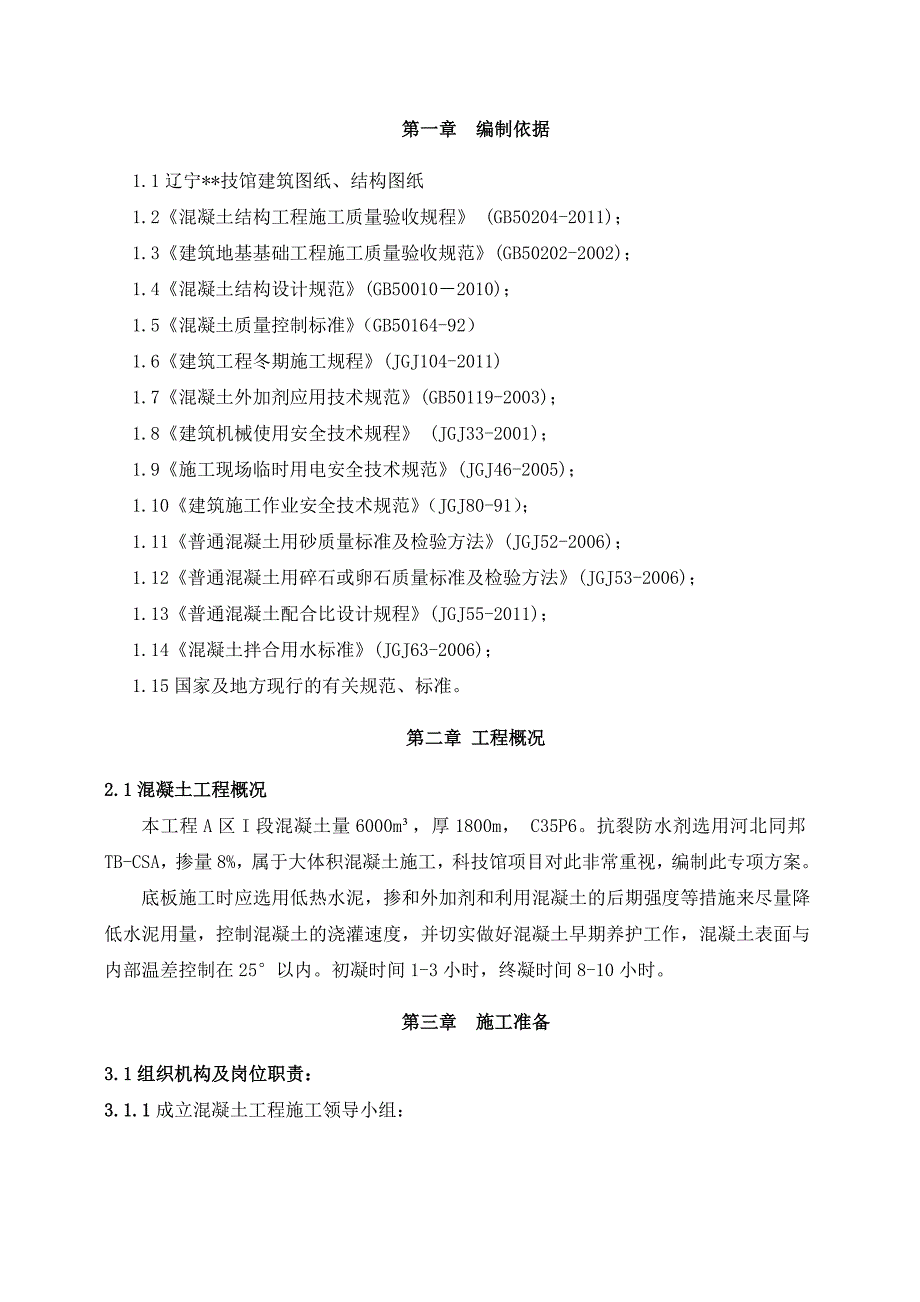

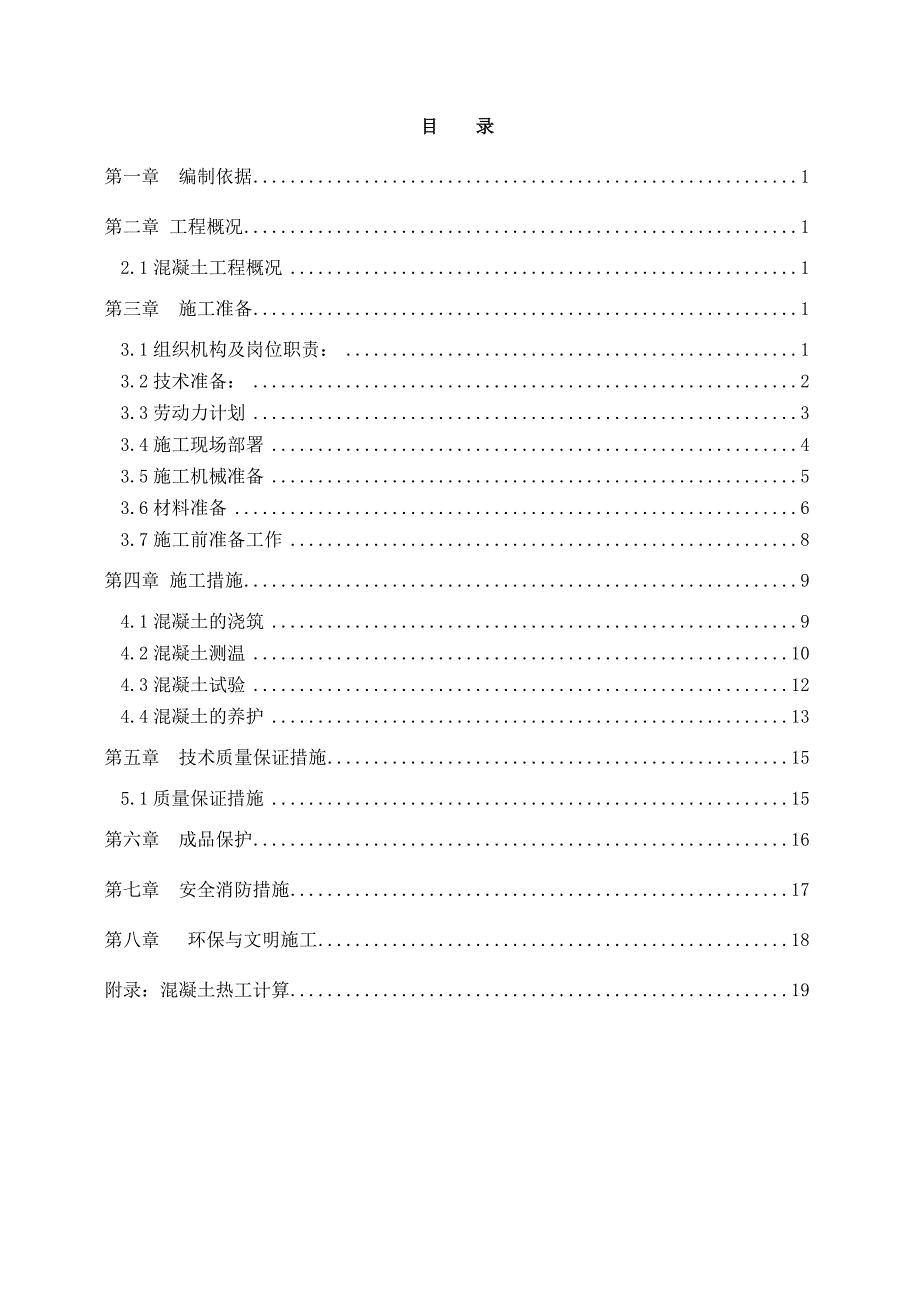

1、目 录第一章 编制依据1第二章 工程概况12.1混凝土工程概况1第三章 施工准备13.1组织机构及岗位职责:13.2技术准备:23.3劳动力计划33.4施工现场部署43.5施工机械准备53.6材料准备63.7施工前准备工作8第四章 施工措施94.1混凝土的浇筑94.2混凝土测温104.3混凝土试验124.4混凝土的养护13第五章 技术质量保证措施155.1质量保证措施15第六章 成品保护16第七章 安全消防措施17第八章 环保与文明施工18附录:混凝土热工计算19 第一章 编制依据1.1辽宁*技馆建筑图纸、结构图纸1.2混凝土结构工程施工质量验收规程 (GB50204-2011);1.3建筑地
2、基基础工程施工质量验收规范(GB50202-2002);1.4混凝土结构设计规范(GB500102010);1.5混凝土质量控制标准(GB50164-92)1.6建筑工程冬期施工规程(JGJ104-2011)1.7混凝土外加剂应用技术规范(GB50119-2003);1.8建筑机械使用安全技术规程 (JGJ33-2001);1.9施工现场临时用电安全技术规范(JGJ46-2005);1.10建筑施工作业安全技术规范(JGJ80-91);1.11普通混凝土用砂质量标准及检验方法(JGJ52-2006);1.12普通混凝土用碎石或卵石质量标准及检验方法(JGJ53-2006);1.13普通混凝土配
3、合比设计规程(JGJ55-2011);1.14混凝土拌合用水标准(JGJ63-2006);1.15国家及地方现行的有关规范、标准。第二章 工程概况2.1混凝土工程概况本工程A区I段混凝土量6000m,厚1800m, C35P6。抗裂防水剂选用河北同邦TB-CSA,掺量8%,属于大体积混凝土施工,科技馆项目对此非常重视,编制此专项方案。底板施工时应选用低热水泥,掺和外加剂和利用混凝土的后期强度等措施来尽量降低水泥用量,控制混凝土的浇灌速度,并切实做好混凝土早期养护工作,混凝土表面与内部温差控制在25以内。初凝时间1-3小时,终凝时间8-10小时。第三章 施工准备3.1组织机构及岗位职责:3.1.

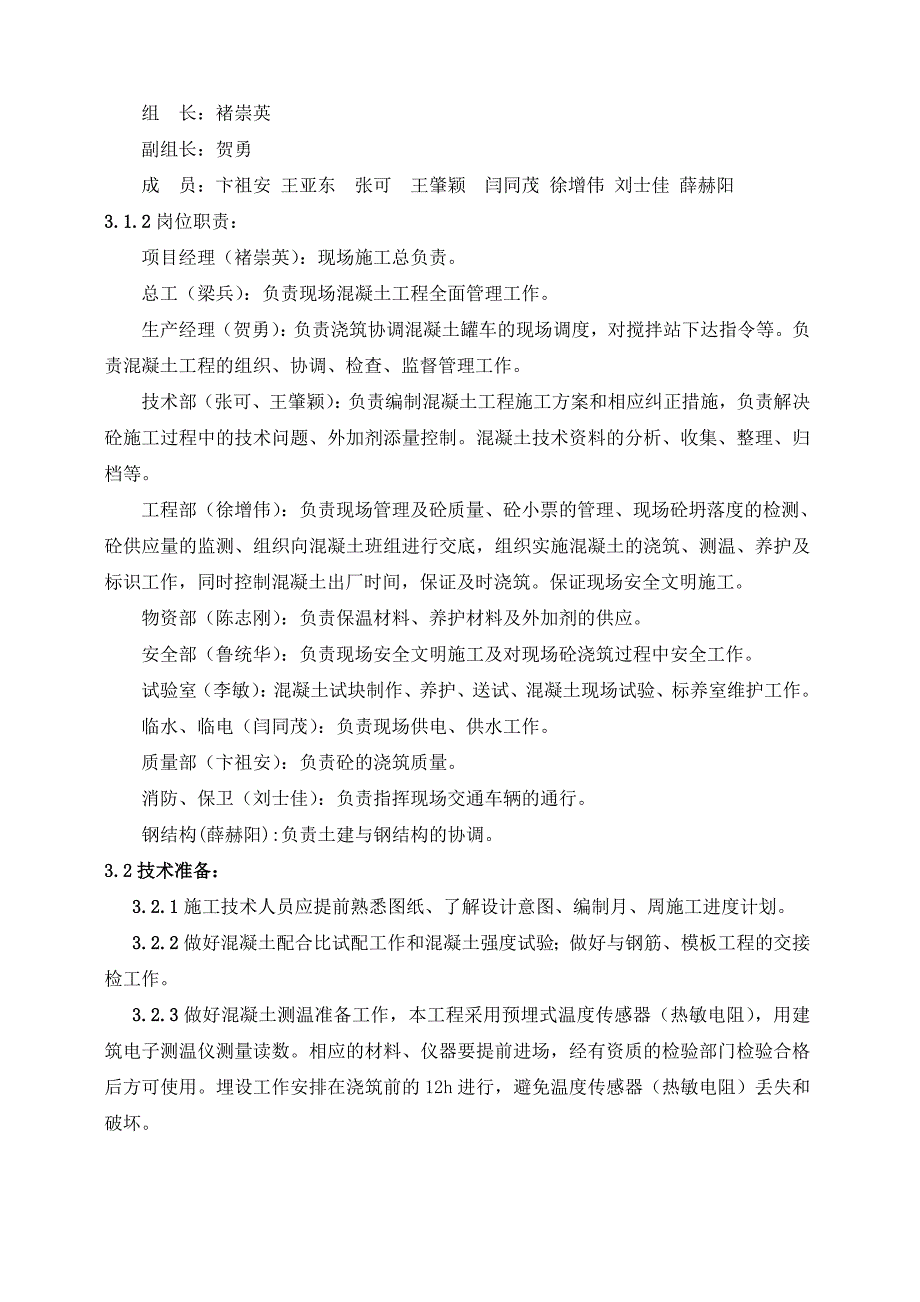

4、1成立混凝土工程施工领导小组:组 长:褚崇英副组长:贺勇成 员:卞祖安 王亚东 张可 王肇颖 闫同茂 徐增伟 刘士佳 薛赫阳3.1.2岗位职责:项目经理(褚崇英):现场施工总负责。总工(梁兵):负责现场混凝土工程全面管理工作。生产经理(贺勇):负责浇筑协调混凝土罐车的现场调度,对搅拌站下达指令等。负责混凝土工程的组织、协调、检查、监督管理工作。技术部(张可、王肇颖):负责编制混凝土工程施工方案和相应纠正措施,负责解决砼施工过程中的技术问题、外加剂添量控制。混凝土技术资料的分析、收集、整理、归档等。工程部(徐增伟):负责现场管理及砼质量、砼小票的管理、现场砼坍落度的检测、砼供应量的监测、组织向混
5、凝土班组进行交底,组织实施混凝土的浇筑、测温、养护及标识工作,同时控制混凝土出厂时间,保证及时浇筑。保证现场安全文明施工。物资部(陈志刚):负责保温材料、养护材料及外加剂的供应。安全部(鲁统华):负责现场安全文明施工及对现场砼浇筑过程中安全工作。试验室(李敏):混凝土试块制作、养护、送试、混凝土现场试验、标养室维护工作。临水、临电(闫同茂):负责现场供电、供水工作。质量部(卞祖安):负责砼的浇筑质量。消防、保卫(刘士佳):负责指挥现场交通车辆的通行。钢结构(薛赫阳):负责土建与钢结构的协调。3.2技术准备:3.2.1施工技术人员应提前熟悉图纸、了解设计意图、编制月、周施工进度计划。3.2.2做
6、好混凝土配合比试配工作和混凝土强度试验;做好与钢筋、模板工程的交接检工作。3.2.3做好混凝土测温准备工作,本工程采用预埋式温度传感器(热敏电阻),用建筑电子测温仪测量读数。相应的材料、仪器要提前进场,经有资质的检验部门检验合格后方可使用。埋设工作安排在浇筑前的12h进行,避免温度传感器(热敏电阻)丢失和破坏。3.3劳动力计划3.3.1混凝土浇筑各项工作的人员安排混凝土工程施工领导小组对混凝土的浇筑、养护等各项工作做出总体部署,配备包括土建分包单位在内的两套管理人员,管理、监督和控制混凝土的施工过程、施工顺序及混凝土的施工质量。管理人员应严格按照施工方案的要求履行本岗位职责,并应加强各部门之间
7、、各部门与施工队之间以及现场与搅拌站之间的相互沟通,及时掌握现场动态,作好浇筑工作的协调指挥工作。所有现场管理人员均应作到对施工现场本职范围内发生和即将发生的偶然事件都有合理的处理措施。混凝土施工管理人员安排序号管理岗位人数岗位职责1施工总指挥1人总体负责混凝土施工的质量、安全、进度、文明施工,处理现场重要突发事件2现场总协调1人负责施工人员、浇筑机械、混凝土、保温养护材料、等各生产要素的调配工作3质量总监1人全面负责混凝土施工的质量计划、质量保证措施、现场质量监控等各项工作4质检员2人对混凝土施工的全过程进行现场实时监控否决有质量隐患的施工操作5现场责任工程师4人负责具体组织施工人员施工按照
8、方案要求合理安排浇筑进度、方向,指导施工人员规范施工,调节混凝土进场时间6试验员1人负责混凝土标养试块、同条件试块、抗渗试块的制作、养护试验工作7测温记录员2人负责混凝土进场温度、入模温度、养护温度、大气同期温度的测量、记录、整理工作8测量员2人负责结构标高、轴线、构件定位线的测量、放线、验线工作3.3.2混凝土施工劳动力计划序号工种班组数每班人数备用合计1混凝土工2305(每班)702架子工2155353抹灰工25104木工2485钢筋工26126养护工26127指挥2368下料25109后勤22410电工22411力工2153012交通指挥224共计205人3.4施工现场部署 A区I段在Q
9、K、间,位于现场西北侧。西侧和北侧均有道路通畅。计划采用两台车载地泵和两辆汽车泵48小时内浇筑完毕。在进行大体积混凝土施工之前,必须清空现场周围场地满足机车泵和罐车的摆设和通行。详见现场泵成布置图。3.5施工机械准备3.5.1砼泵的平均泵送量混凝土由预拌混凝土厂负责拌制和运输,运到现场后必须符合混凝土的技术要求。(1)混凝土泵送需配备运输车辆台数计算:砼泵实际平均输出量Q1: Q1Qmaxa1式中 Qmax最大输出量(m3/h)取40m3/h a1配管条件系数取0.85 作业效率取0.8 故:Q1400.850.8=27.2 m3/h 需配备砼运输车辆数计算: N1Q1/60V1 (60L1/
10、S0+T1) 式中V1为运输车容量取8m3 S0为运输车平均行驶速度取40(km/h) L1为运输车往返距离为20km T1为每台运输车总计停歇时间取40(min)故: N127.2/(608)(6020/3040)=4.5台次。每台砼泵配备5辆运输车可满足要求。(2)汽车泵送需配备运输车辆台数计算:砼泵实际平均输出量Q1: Q2Qmaxa1式中 Qmax最大输出量(m3/h)取80m3/h a1配管条件系数取0.85 作业效率取0.8 故:Q2800.850.8=54.4 m3/h 需配备砼运输车辆数计算: N2Q2/60V1 (60L1/S0+T1) 式中V1为运输车容量取8m3 S0为运
11、输车平均行驶速度取40(km/h) L1为运输车往返距离为20km T1为每台运输车总计停歇时间取40(min)故: N254.4/(608)(6020/3040)=9台次。每台汽车砼泵配备9辆运输车可满足要求,共需要38辆N=2*(N1+N2)。3.5.3施工机械机械设备一览表1车载地泵台240m3/h2汽车泵台2臂长57m3混凝土振动棒30只102.2kw(低噪音)4混凝土振动棒50只152.2kw(低噪音)5混凝土罐车8m3/辆辆38其中4台备用3.6材料准备3.6.1原材料准备浇筑部位: A区I段 标 记:BC35P6纤维-180-GD25-P.S 原材料及其质量证明名称水泥砂石外加剂1外加剂2品种矿渣硅酸盐水泥河砂碎石泵送剂TB-CSA抗裂防水剂规格32.52.9525产地沈阳冀东水泥有限公司辽河铁岭沈阳鑫德源河北同邦出厂合格证编号进厂检验sn-2011-0198shaz-2011-0096Shiz-2011-0097合格报告编号 名 称外加剂3外加剂4掺合料1 掺合料2掺合料3掺合料4品种粉煤灰聚丙烯纤维规格
