辽河石化公司三级防控设施完善工程施工组织设计.doc

上传人:p** 文档编号:950820 上传时间:2024-05-20 格式:DOC 页数:45 大小:450.55KB
下载 相关 举报
辽河石化公司三级防控设施完善工程施工组织设计.doc_第1页
第1页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第2页
第2页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第3页
第3页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第4页
第4页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第5页
第5页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第6页
第6页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第7页
第7页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第8页
第8页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第9页
第9页 / 共45页
辽河石化公司三级防控设施完善工程施工组织设计.doc_第10页
第10页 / 共45页
亲,该文档总共45页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《辽河石化公司三级防控设施完善工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《辽河石化公司三级防控设施完善工程施工组织设计.doc(45页珍藏版)》请在第壹文秘上搜索。

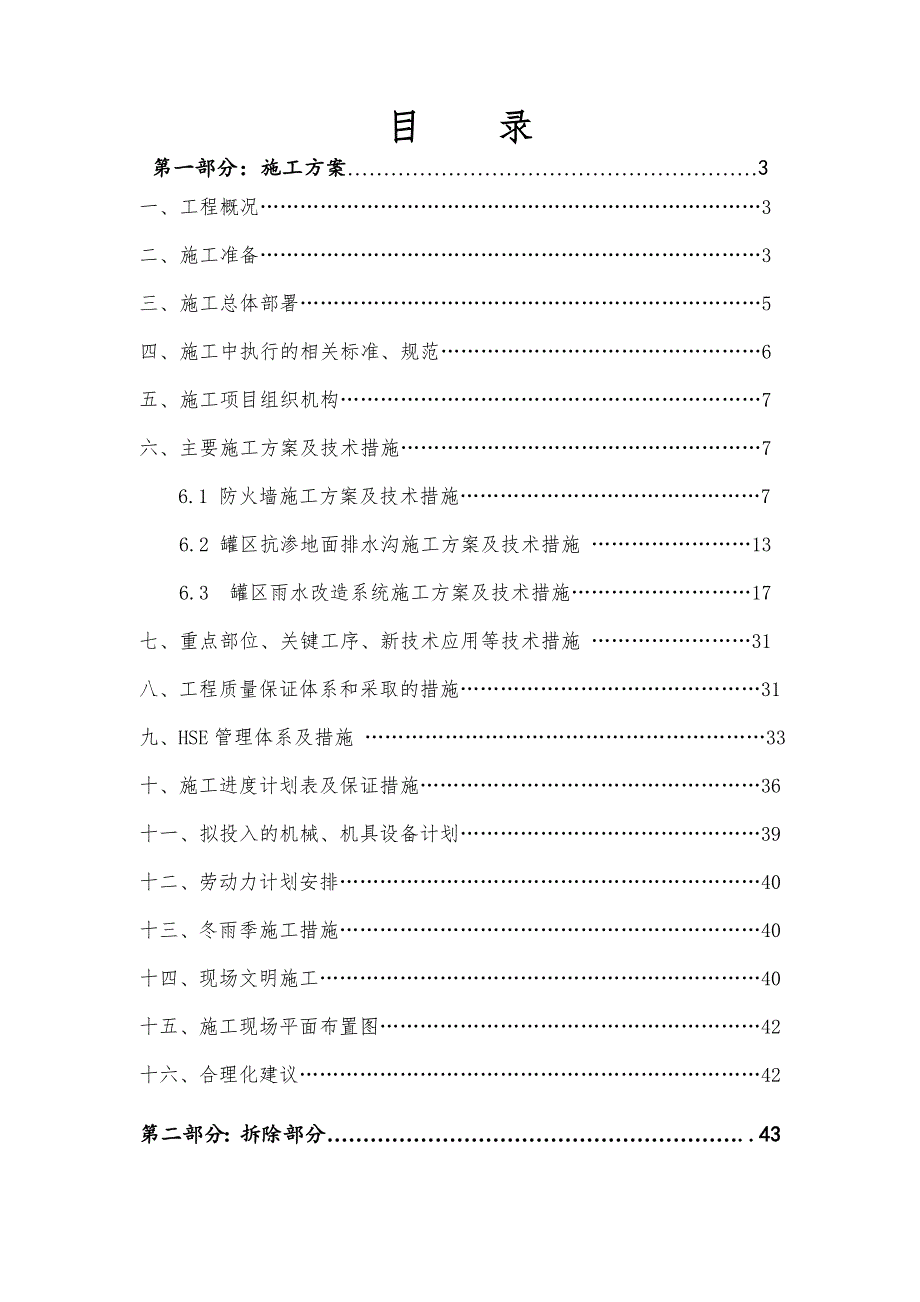

1、 某某石化公司三级防控设施完善工程(第一标段)施工组织设计编 制 人: 审 核 人: 批 准 人: 某某建设集团有限公司日 期: 年 月 日目 录第一部分:施工方案3一、工程概况3二、施工准备3三、施工总体部署5四、施工中执行的相关标准、规范6五、施工项目组织机构7六、主要施工方案及技术措施76.1 防火墙施工方案及技术措施76.2 罐区抗渗地面排水沟施工方案及技术措施 136.3 罐区雨水改造系统施工方案及技术措施17七、重点部位、关键工序、新技术应用等技术措施 31八、工程质量保证体系和采取的措施31九、HSE管理体系及措施 33十、施工进度计划表及保证措施36十一、拟投入的机械、机具设备

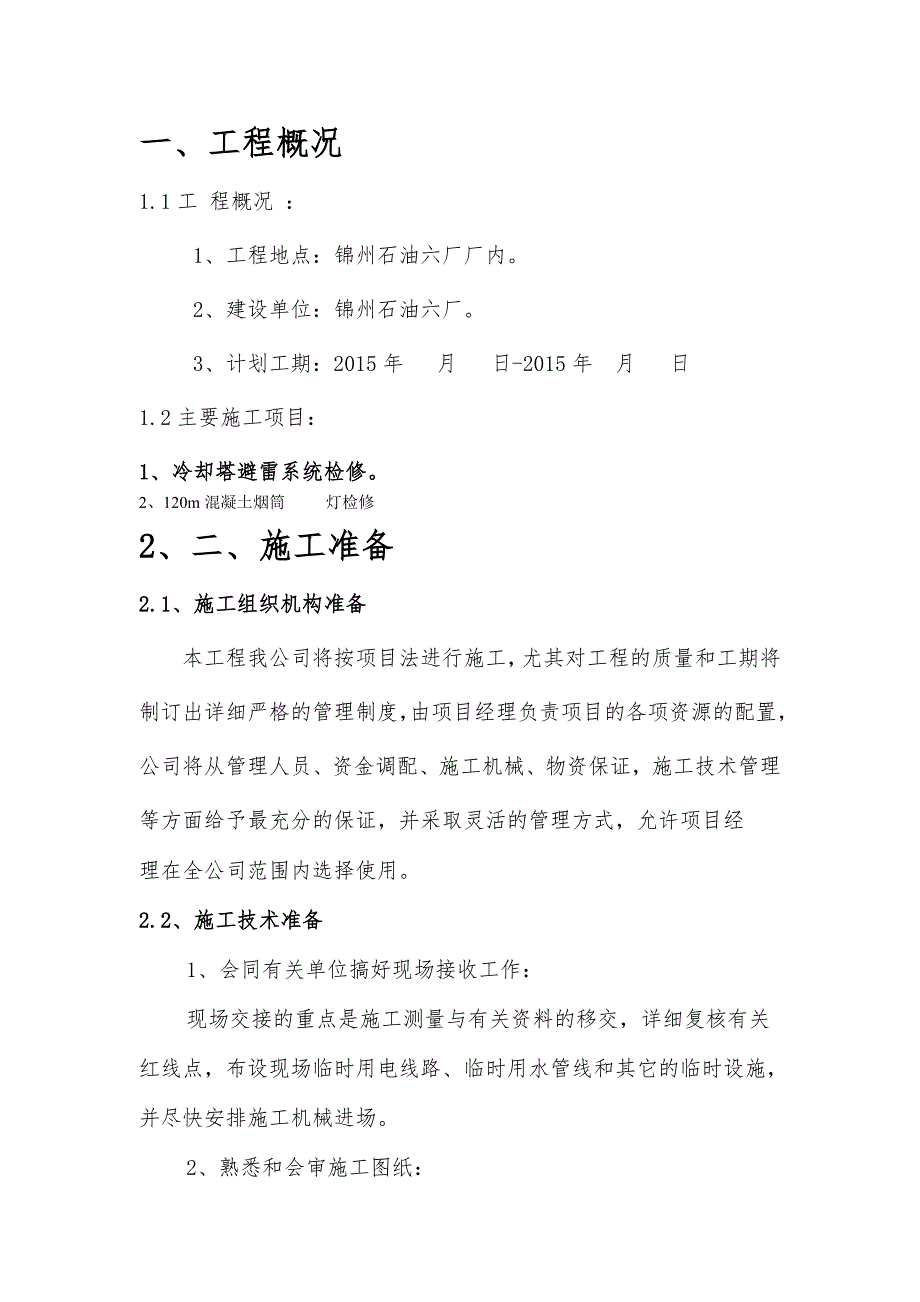

2、计划39十二、劳动力计划安排40十三、冬雨季施工措施40十四、现场文明施工40十五、施工现场平面布置图42十六、合理化建议42第二部分:拆除部分.43一、工程概况1.1工 程概况 : 1、工程地点:锦州石油六厂厂内。2、建设单位:锦州石油六厂。3、计划工期:2015年 月 日-2015年 月 日1.2主要施工项目:1、 冷却塔避雷系统检修。2、120m混凝土烟筒 灯检修2、 二、施工准备2.1、施工组织机构准备本工程我公司将按项目法进行施工,尤其对工程的质量和工期将制订出详细严格的管理制度,由项目经理负责项目的各项资源的配置,公司将从管理人员、资金调配、施工机械、物资保证,施工技术管理等方面给

3、予最充分的保证,并采取灵活的管理方式,允许项目经理在全公司范围内选择使用。2.2、施工技术准备1、会同有关单位搞好现场接收工作:现场交接的重点是施工测量与有关资料的移交,详细复核有关红线点,布设现场临时用电线路、临时用水管线和其它的临时设施,并尽快安排施工机械进场。2、熟悉和会审施工图纸:组织工程技术人员认真学习施工图纸,施工图纸的设计意图,全面熟悉和掌握施工图纸的全部内容,检查各专业之间的预埋件、预埋洞位置的尺寸是否统一或遗漏,提出改进设计便于施工的合理化建议。3、技术交底:在工程开工前,工程技术负责人分别组织参加施工的人员进行技术交底,应结合具体操作部位,关键部位和施工难点的质量要求,操作

4、要点及注意事项进行交底。技术交底采取“双层三级制”,即技术负责人同班组长和质检员接受交底后要认真反复地学习。班组长接受交底后要组织工人进行反复学习,认真贯彻执行。2.3、施工现场准备施工前的现场准备工作考虑的是否周到、充分将对整个施工过程能否顺利进行起到重要作用。负责施工的人员进行对现场深入了解,工程部负责组织施工现场的平面规划、现场控制桩的测量和“三通一平”等施工现场的准备。2.4、施工机具和检验测量设备的准备1、公司将组织专门人员,根据机械和器具资源投入计划进一步落实其状态与完好率,并对主要施工机具再次进行检查与保养,保证机械和器具以良好的状态进驻现场。2、组织大型施工机械和器具操作人员进

5、行岗位培训,进一步提高其操作技能及熟练程度。3、公司有运输能力完成所有机具设备的运输,施工准备阶段将组织运输车辆随时待命。4、质量安全部提出检验测量器具的调遣和采购计划并做好检验测量器具的检定工作。三、施工的总体部署根据现场实际情况及工程特点,对本工程施工做如下总体部署:3.1、施工管理机构根据本工程的特点,将由集团公司选派有经验的专业人员组成工程项目经理部,进驻施工现场,授权全面负责组织实施管理。对承包工程的总工期、总体质量、总造价和交付使用后的保修工作负责。其主要职能为:统一对外、统一指挥、统一部署、统一计划、统一管理,对参加施工的各个单位实行指挥、协调、监督、服务;与此同时,对承包合同的

6、工期、质量、造价实施动态控制与管理。3.2、现场施工布置由于本工程工期紧、工序繁多,现场文明施工应根据施工图纸具体布置。施工临时道路应以罐区外工程道路为准设置,进场后道路与主体工程同时进行施工。四、施工中执行的相关标准、规范本工程严格执行国家、石油化工及辽宁省地方标准的相应标准及规范施工。施工标准及规范1、建筑地基基础工程施工质量验收规范GB50202-20022、混凝土结构工程施工质量验收规范GB50204-2002 3、建筑地基处理技术规范 JGJ79-2002 4、石油化工混凝土水池工程施工及验收规SH/T3535-20025、涂装前钢材表面锈蚀等级和除锈等级 GB/T8923-1988

7、6、建筑防腐蚀工程施工及验收规范 GB50212-20027、工程测量规范 GB50026-20078、砌体工程施工质量验收规范 GB50203-20029、石油建设工程质量检验评定标准(通则)SY40249310、石油建设工程质量检验评定标准(建筑工程)SY402593五、施工项目组织机构组 织 机 构 图项目经理:程言亮现场经理:任义亮施工员:任长海技术员:潘峰质检员:任万里资料员:梁晴安全员:俞帅呈材料员:梁成磊 六、 主要施工方案及技术措施 所有挖土土方均需二次倒运6.1 防火墙施工方案及技术措施 将原1#罐区防火堤拆除。一、测量放线及测量桩点的保护 按设计给出的施工坐标点用经纬仪引至

8、基槽及环形施工道路范围外,用细石砼保护控制桩,直至工程竣工,以便施工当中,对轴线校正提供方便。二、土方工程 1、本工程为中型土方工程,现场预留部分土方,其余全部由翻斗自卸车外运。(根据现场情况确定)按建设单位指定的位置,将土石方进行集中堆放。2、机械挖土过程中,要配备人工清槽修坡,同时保证基槽四周的排水沟畅通。 三、 模板工程1、一般规定: a、模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板极其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。 b、模板工程应根据模板设计及施工条件编制施工技术方案,做到装拆方

9、便、构造简单,便于钢筋的安装和绑扎、符合混凝土的浇筑及养护等工艺要求。宜优先推广和使用清水混凝土模板,工具式模板和快拆体系模板,提高模板周转率,减少模板一次投入量。 c、在浇筑混凝土之前,应对模板工程进行验收。模板工程安装和浇筑混凝土时,应对模板及其支架进行观察和维护,发生异常情况应按施工技术方案及时处理。 d、模板及其支架拆除的顺序及安全措施应按施工技术方案执行。2、施工方法 组合钢模板的支设方法可采用单块就位组拼和预组拼,其中预组拼又分为分片组拼和整体组拼两种。采用预组拼方法可以加快施工速度,提高模板的安装质量,但必须具备相适应的吊装设备和有较大的拼装场地。四、钢筋工程1、钢筋进场要求钢筋

10、进场时,应按现行国家标准钢筋混凝土用热扎带肋钢筋(GB1499)等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。2、钢筋下料a、熟悉,审查,校对,设计图纸与施工说明及有关技术文件,搞清构件型号,数量,位置,节点,预埋件和预留孔等。 b、对配筋图,断面图,钢筋表,需对照每个构件中的每个编号钢筋级别,直径,型号,牌号,位置和数量。如有矛盾应告知技术员与设计部门研究解决。 c、配料单要经审核后方可下达加工料单。3、钢筋连接 a、钢筋接头分绑扎搭接,焊接或机械连接。受力钢筋的连接方式应符合设计要求,钢筋接头宜设置在受力较小区域,同一纵向受力钢筋不宜设置两个或两个以上接头,接头末端距钢筋弯

11、起点的距离不应小于钢筋直径的10倍。 b、普通混凝土中直径大于22mm的钢筋和轻集料混凝土中直径大于20mm的HRB400级钢筋接头,不得采用绑扎接头。 c、直接承受动力荷载的结构构件中,纵向受力钢筋不得使用绑扎接头。 d、对有抗震要求的受力钢筋接头,宜优先采用焊接或机械连接。 e、钢筋绑扎搭接头连接区域的长度为1.3倍搭接长度,凡搭接接头中点位于连接区段长度内的搭接接头均属于同一连接区段,同一连接区段内纵向受力钢筋搭接接头面积百分率:对粱,板,墙类构件不宜大于25%,对柱类构件不宜大于50%,绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。 f、钢筋机械连接与焊接接头连接区

12、域的长度为35d(d为纵向受力钢筋直径的较大者)且不小于500mm,同一连接区段内总向受力钢筋的接头面积百分率应符合设计要求,当设计无具体要求时应符合下列规定:受拉区不宜大于50%,受压区不受限制;接头不宜设置在有抗震设防要求的框架梁端,柱端的箍筋加密区无法避开时,对等强度高质量机械连接接头不宜大于50%;对直接承受动力荷载的结构构件中,不宜采用焊接接头,当采用等强度高质量机械连接接头时不应大于50%。纵向受力钢筋绑扎接头搭接长度须符合表中及下列要求。 g、当纵向受拉钢筋的绑扎搭接接头面积百分率不大于25%时,其最小搭接长度应符合下表的规定。 i.墙钢筋绑扎防火堤改建部分:防火堤采用单面加固及隔堤采用双面加固,均采用6(2级)钢筋钻孔10植筋方法,钻孔10后采用0.6m3空压机对孔进行吹扫,用丙酮清洗。防火堤新建部分 1)立2-4根竖筋:将竖筋与下层伸出的搭接筋绑扎,在竖筋上画好水平筋分档标志,绑两根橫筋定位,并在橫筋上画好竖筋分档标志,接着绑其余竖筋,最后再绑其余橫筋。橫筋在竖筋里面或外面应符合设计要求。 2)竖筋与伸出搭接筋的搭接处需绑3根水平筋,其搭接长度及位置均应符合设计要求。 3)墙筋应逐点绑扎,双排钢筋之间应绑扎拉筋或支撑筋,其纵横间距不大于600mm,钢筋

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 咨询培训

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
