铝塑板吊顶施工工艺.doc

上传人:p** 文档编号:950901 上传时间:2024-05-20 格式:DOC 页数:2 大小:14KB
下载 相关 举报
铝塑板吊顶施工工艺.doc_第1页
第1页 / 共2页
铝塑板吊顶施工工艺.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《铝塑板吊顶施工工艺.doc》由会员分享,可在线阅读,更多相关《铝塑板吊顶施工工艺.doc(2页珍藏版)》请在第壹文秘上搜索。

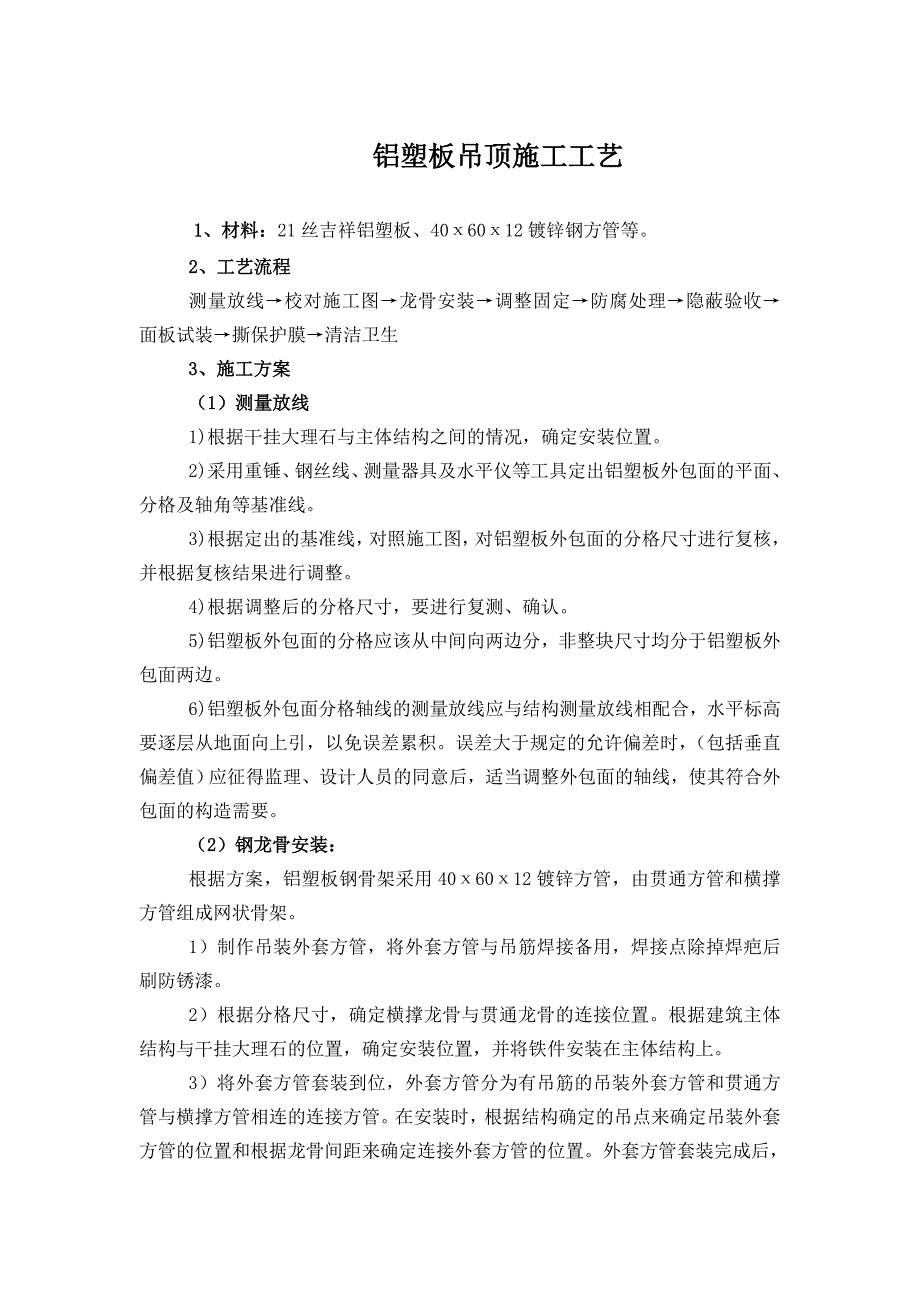

1、 铝塑板吊顶施工工艺1、材料:21丝吉祥铝塑板、406012镀锌钢方管等。2、工艺流程测量放线校对施工图龙骨安装调整固定防腐处理隐蔽验收面板试装撕保护膜清洁卫生3、施工方案(1)测量放线1)根据干挂大理石与主体结构之间的情况,确定安装位置。2)采用重锤、钢丝线、测量器具及水平仪等工具定出铝塑板外包面的平面、分格及轴角等基准线。3)根据定出的基准线,对照施工图,对铝塑板外包面的分格尺寸进行复核,并根据复核结果进行调整。4)根据调整后的分格尺寸,要进行复测、确认。5)铝塑板外包面的分格应该从中间向两边分,非整块尺寸均分于铝塑板外包面两边。6)铝塑板外包面分格轴线的测量放线应与结构测量放线相配合,水

2、平标高要逐层从地面向上引,以免误差累积。误差大于规定的允许偏差时,(包括垂直偏差值)应征得监理、设计人员的同意后,适当调整外包面的轴线,使其符合外包面的构造需要。(2)钢龙骨安装:根据方案,铝塑板钢骨架采用406012镀锌方管,由贯通方管和横撑方管组成网状骨架。1)制作吊装外套方管,将外套方管与吊筋焊接备用,焊接点除掉焊疤后刷防锈漆。2)根据分格尺寸,确定横撑龙骨与贯通龙骨的连接位置。根据建筑主体结构与干挂大理石的位置,确定安装位置,并将铁件安装在主体结构上。3)将外套方管套装到位,外套方管分为有吊筋的吊装外套方管和贯通方管与横撑方管相连的连接方管。在安装时,根据结构确定的吊点来确定吊装外套方

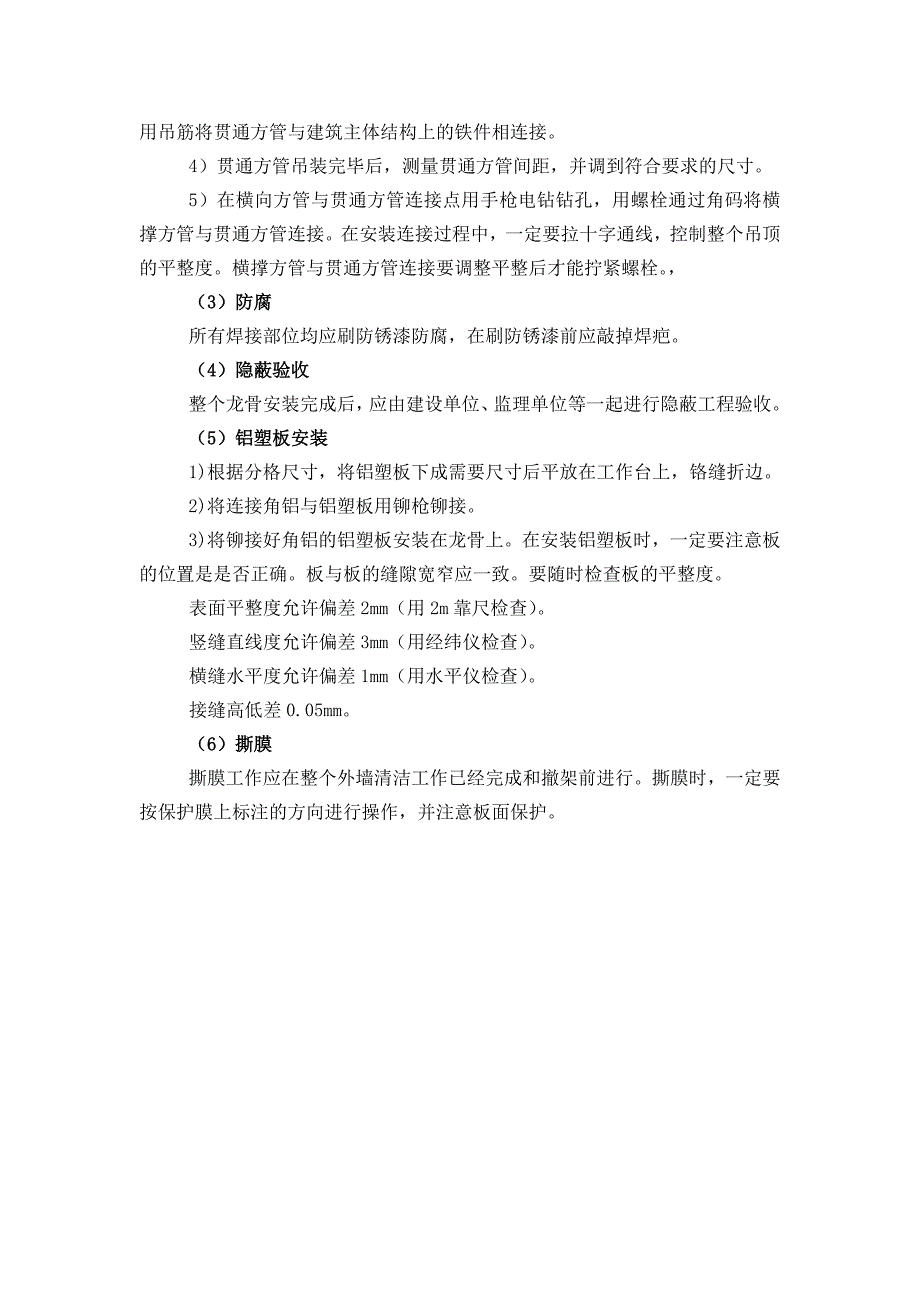

3、管的位置和根据龙骨间距来确定连接外套方管的位置。外套方管套装完成后,用吊筋将贯通方管与建筑主体结构上的铁件相连接。4)贯通方管吊装完毕后,测量贯通方管间距,并调到符合要求的尺寸。5)在横向方管与贯通方管连接点用手枪电钻钻孔,用螺栓通过角码将横撑方管与贯通方管连接。在安装连接过程中,一定要拉十字通线,控制整个吊顶的平整度。横撑方管与贯通方管连接要调整平整后才能拧紧螺栓。,(3)防腐所有焊接部位均应刷防锈漆防腐,在刷防锈漆前应敲掉焊疤。(4)隐蔽验收整个龙骨安装完成后,应由建设单位、监理单位等一起进行隐蔽工程验收。(5)铝塑板安装1)根据分格尺寸,将铝塑板下成需要尺寸后平放在工作台上,铬缝折边。2)将连接角铝与铝塑板用铆枪铆接。3)将铆接好角铝的铝塑板安装在龙骨上。在安装铝塑板时,一定要注意板的位置是是否正确。板与板的缝隙宽窄应一致。要随时检查板的平整度。表面平整度允许偏差2mm(用2m靠尺检查)。竖缝直线度允许偏差3mm(用经纬仪检查)。横缝水平度允许偏差1mm(用水平仪检查)。接缝高低差0.05mm。(6)撕膜撕膜工作应在整个外墙清洁工作已经完成和撤架前进行。撕膜时,一定要按保护膜上标注的方向进行操作,并注意板面保护。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 生活休闲 > 家居装修

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
