《铝合金门窗工程施工组织方案.doc》由会员分享,可在线阅读,更多相关《铝合金门窗工程施工组织方案.doc(15页珍藏版)》请在第壹文秘上搜索。

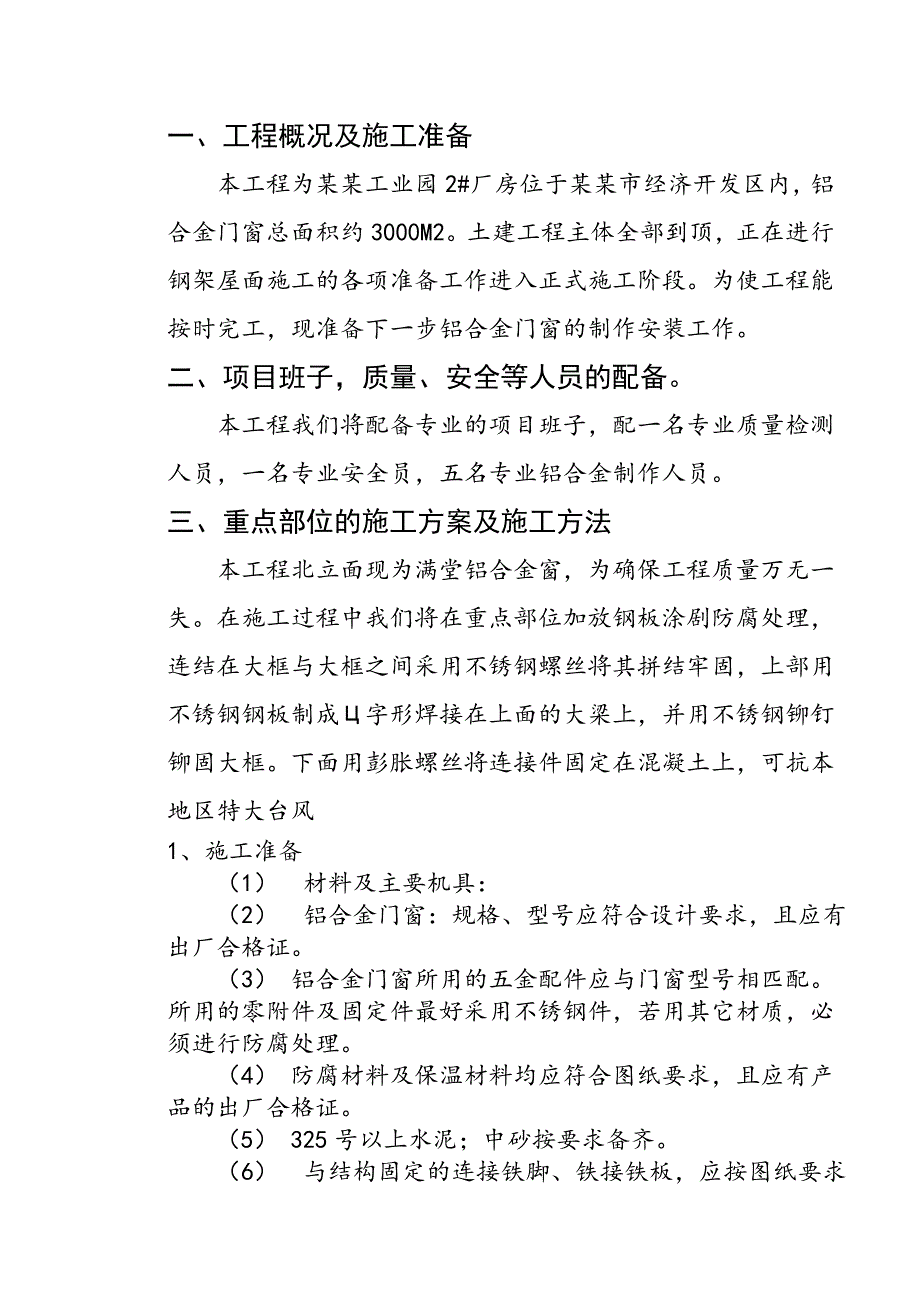

1、某某市某某股份有限公司新厂区(铝合金门窗安装工程)施工组织设计方案建设单位:某某市某某股份有限公司设计单位: 施工单位: 某某市建设门窗厂 一、工程概况及施工准备本工程为某某工业园2#厂房位于某某市经济开发区内,铝合金门窗总面积约3000M2。土建工程主体全部到顶,正在进行钢架屋面施工的各项准备工作进入正式施工阶段。为使工程能按时完工,现准备下一步铝合金门窗的制作安装工作。二、项目班子,质量、安全等人员的配备。本工程我们将配备专业的项目班子,配一名专业质量检测人员,一名专业安全员,五名专业铝合金制作人员。三、重点部位的施工方案及施工方法本工程北立面现为满堂铝合金窗,为确保工程质量万无一失。在施

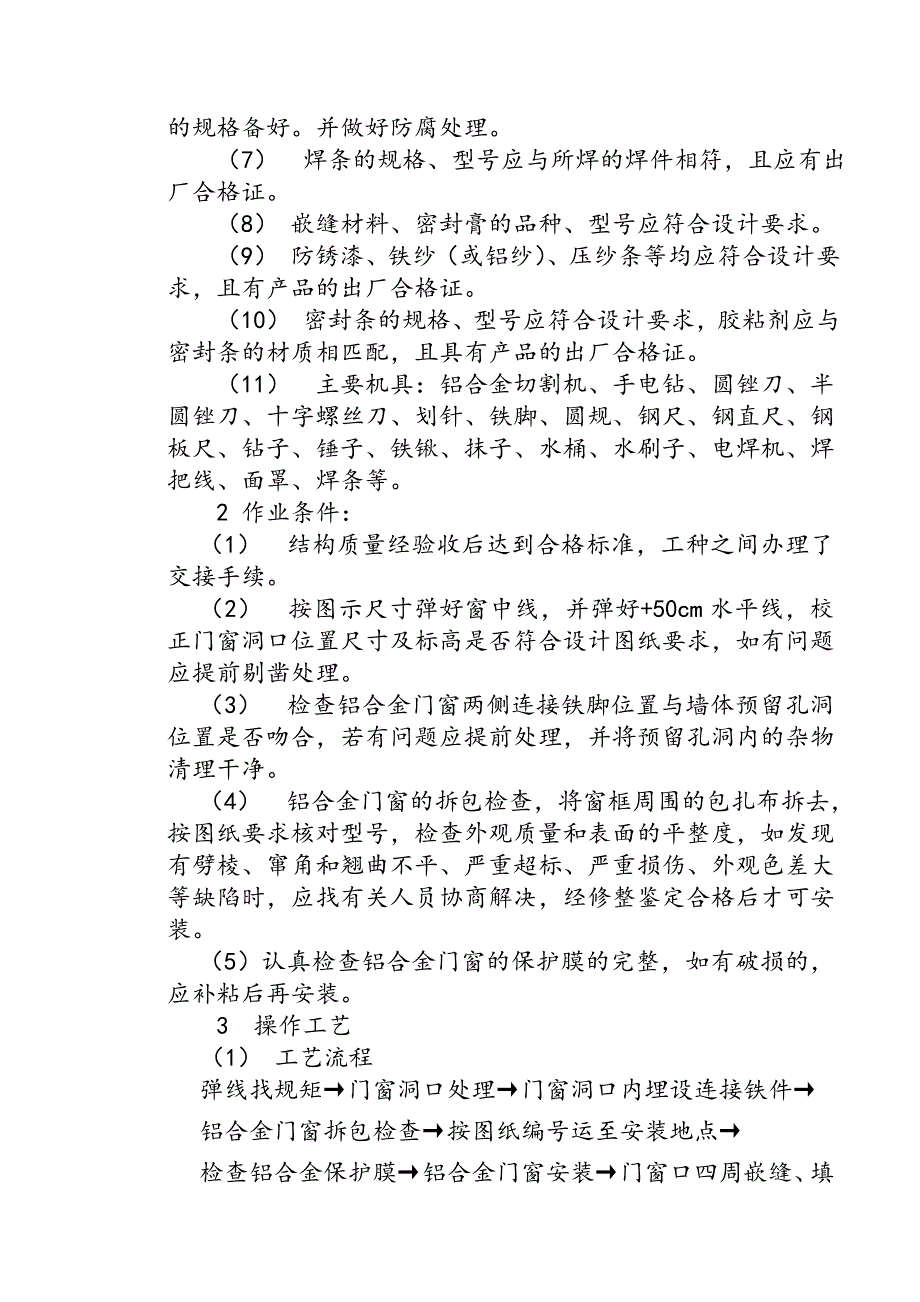

2、工过程中我们将在重点部位加放钢板涂剧防腐处理,连结在大框与大框之间采用不锈钢螺丝将其拼结牢固,上部用不锈钢钢板制成字形焊接在上面的大梁上,并用不锈钢铆钉铆固大框。下面用彭胀螺丝将连接件固定在混凝土上,可抗本地区特大台风1、施工准备(1) 材料及主要机具:(2) 铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。(3) 铝合金门窗所用的五金配件应与门窗型号相匹配。所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。(4) 防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。(5) 325号以上水泥;中砂按要求备齐。(6) 与结构固定的连接铁脚、铁接铁板,应按图纸要
3、求的规格备好。并做好防腐处理。(7) 焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。(8) 嵌缝材料、密封膏的品种、型号应符合设计要求。(9) 防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。(10) 密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。(11) 主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。2 作业条件:(1) 结构质量经验收后达到合格标准,工种之间办理了交接手续。(2) 按图示尺寸弹好
4、窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。(3) 检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。(4) 铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。(5)认真检查铝合金门窗的保护膜的完整,如有破损的,应补粘后再安装。3 操作工艺(1) 工艺流程弹线找规矩门窗洞口处理门窗洞口内埋设连接铁件铝合金门窗拆包检查按
5、图纸编号运至安装地点检查铝合金保护膜铝合金门窗安装门窗口四周嵌缝、填保温材料清理安装五金配件安装门窗密封条质量检验纱扇安装(2) 弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。高层建筑可用经纬仪找垂直线。门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。(3) 墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入铝合金窗的窗下5mm为宜。(4)
6、安装铝合金窗披水:按设计要求将披水条固定在铝合金窗上,应保证安装位置正确、牢固。(5) 防腐处理:(6) 门窗框两侧的防腐处理应按设计要求进行。如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,也可粘贴塑料薄膜进行保护,避免填缝水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。(7) 铝合金门窗安装时若采用连接铁件固定,铁件应进行防腐处理,连接件最好选用不锈钢件。(8) 就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。(9)与墙体固定:铝合金门窗与墙体固定有三种方法:(10) 沿窗框外墙用电锤打6孔(深60mm),并
7、用型6钢筋(40mm60mm)粘107胶水泥浆,打入孔中,待水泥浆终凝后,再将铁脚与预埋钢筋焊牢。(11) 连接铁件与预埋钢板或剔出的结构箍筋焊牢。(12) 混凝土墙体可用射钉枪将铁脚与墙体固定。不论采用哪种方法固定,铁脚至窗角的距离不应大于180mm,铁脚间距应小于600mm。铝合金门窗安装节点见图8-1。(13) 处理门窗框与墙体缝隙:铝合金门窗固定好后,应及时处理门窗框与墙体缝隙。如设计未规定填塞材料品种时,应采用矿棉或玻璃棉毡条与层填塞缝隙,外表面留58mm深槽口填嵌嵌缝膏,严禁用水泥砂浆填塞。在门窗框两侧进行防腐处理后,可填嵌设计指定的保温材料和密封材料。待铝合金窗和窗台板安装后,将
8、窗框四周的缝隙同时填嵌,填嵌时用力不应过大,防止窗框受力后变形。4、 铝合金门框安装:(1) 将预留门洞按铝合金门框尺寸提前修理好。(2) 在门框的侧边固定好连接铁件(或木砖)。(3) 门框按位置立好,找好垂直度及几何尺寸后,用射钉或自攻螺丝将其门框与墙体预埋件固定。(4) 用保温材料填嵌门框与砖墙(或混凝土墙)的缝隙。(5) 用密封膏填嵌墙体与门窗框边的缝隙。(6) 地弹簧座的安装:根据地弹簧安装位置,提前剔洞,将地弹簧放入剔好的洞内,用水泥砂浆固定。地弹簧安装质量必须保证:地弹簧座的上皮一定与室内地平一致;地弹簧的转轴轴线一定要与门框横料的定位销轴心线一致。(7) 铝合金门扇安装:门框扇的
9、连接是用铝角码的固定方法,具体作法与门框安装相同。(8) 安装五金配件:待浆活修理完,交活油刷完后方可安装门窗的五金配件,安装工艺要求详见产品说明,要求安装牢固,使用灵活。(9) 安装铝合金纱门窗:(10) 绷铁砂(或钢纱、铝纱)、裁纱、压条固定,其施工方法同钢纱门窗的绷砂。(11) 挂纱扇。(12)装五金配件。4 质量标准4.1 保证项目:4.1.1 铝合金门窗及其附件质量,必须符合设计要求和有关标准的规定。4.1.2 铝合金门窗的安装位置、开启方向必须符合设计要求。4.1.3 铝合金门窗安装必须牢固,预埋件的数量、位置、埋设连接方法,必须符合设计要求。4.1.4 铝合金门窗框与非不锈钢紧固
10、件接触面之间,必须做防腐处理;严禁用水泥砂浆作门窗框与墙体之间的填塞材料。4.2 基本项目:4.2.1 铝合金门窗扇安装应符合以下规定4.2.1.1 平开门窗扇关闭严密,间隙均匀,开关灵活。4.2.1.2 推拉门窗扇关闭严密,间隙均匀,扇与框搭接量应符合设计要求。4.2.1.3 弹簧门扇自动定位准确,开启角度901.5,关闭时间在610s范围之内。4.2.2 铝合金门窗附件齐全,安装位置正确、牢固、灵活适用,达到各自的功能,端正美观。4.2.3 铝合金门窗框与墙体间缝隙填嵌泡满密实,表面平整、光滑,无裂缝,填塞材料、方法符合设计要求。4.2.4 铝合金门窗表面洁净,无划痕、碰伤,无锈蚀;涂胶表
11、面平滑、平整,厚度均匀,无气孔。4.3 允许偏差项目:门窗框两对角线长度差、门窗框正、侧面的垂直度、水平度、横框标高等,不得超过表8-3规定的数值。铝合金门窗安装允许偏差项次项 目允许偏差(mm)检验方法1门窗框两对角线长度差2000mm2000mm23用钢卷尺检查,量里角2平开窗窗扇与框搭接宽度差1用深度尺或钢板尺检查3同樘门窗相邻扇的横端角高度差2用拉线和钢板尺检查4推拉扇门窗扇开启力限值扇面积1.5m240N用100N弹簧秤钩住拉手处,启闭5次取平均值扇面积1.5m260N5门窗扇与框或相邻扇立边平行度26弹簧门扇门扇对口缝或扇与框间立、横缝留缝限值24用楔形塞尺检查7门扇与地面间隙留缝
12、限值278门扇对口缝关闭时平整2用深度尺检查9门窗框(含拼樘料)正、侧面垂直度2用1m托线板检查10门窗框(含拼樘料)水平度1.5用1m水平尺和楔形塞尺检查11门窗横框标高5用钢板尺检查,与基准线比较12双层门窗内外框、梃(含拼樘料)中心距4用钢板尺检查5 成品保护5.1 铝合金门窗应入库存放,下边应垫起、垫平,码放整齐。对已装好披水的窗,注意存放时支垫好,防止损坏披水。5.2 门窗保护膜应检查完整无损后再进行安装,安装后应及时将门框两侧用木板条捆绑好,并禁止从窗口运送任何材料,防止碰撞损坏。5.3 若采用低碱性水泥或豆石混凝土堵缝时,堵后应及时将水泥浮浆刷净,防止水泥固化后不好清理,并损坏表
13、面的氧化膜。铝合金门窗在堵缝前,对与水泥砂浆接触面应涂刷防腐剂进行防腐处理。5.4 抹灰前应将铝合金门窗用塑料薄膜保护好,在室内湿作业未完成前,任何工种不得损坏其保护膜,防止砂浆对其面层的侵蚀。5.5 铝合金门窗的保护膜应在交工前撕去,要轻撕,且不可用开刀铲,防止将表面划伤,影响美观。5.6 铝合金门窗表面如有胶状物时,应使用棉丝沾专用溶剂擦试干净,如发现局部划痕,可用小毛刷沾染色液进行涂梁。5.7 架子搭拆、室内外抹灰、钢龙骨安装,管道安装及建材运输等过程,严禁擦、砸、碰和损坏铝合金门窗樘料。5.8 建立严格的成品保护制度。6 应注意的质量问题6.1 铝合金门窗采用多组组合时,应注意拼装质量
14、,接缝应平整,拼樘框扇不劈楞,不窜角。6.2 地弹簧及拉手安装不规矩,尺寸不准:应在安装前检查预留孔眼尺寸是否正确。6.3 面层污染咬色:施工时不注意成品保护,未及时进行清理。6.4 表面划痕:应严防用硬物清理铝合金表面的污物。6.5 漏装披水:外窗没按设计要求装披水,影响使用。四、技术质量的保证措施我们将配备精干的技术、质量、检查人员,严格按照现行铝合金门窗施工及验收规范,认真做好每一道工序,分项自检,在自检合格的基础上请甲方人员及监理人员现场验收,严格按规范制作安装。严把材料进场关,不合格的材料坚决不给予进场使用,所有进场材料必须有出厂合格证及铝合金型材准用证,材料进场后及时请监理人员及业
15、主对材料进行验收。具体事项如下:1、窗面品及其附件规格、等级、品种、型号、质量必须符合要求。2、铝合金门窗制作的对角线长度差允许偏差符合验收标准。3、铝合金门窗的规格应符合设计要求,型材厚以1.2mm左右。4、铝合金门窗制作表面要平整,节点严密坚固,不变形,规格尺寸准确,构件表面无划痕,没有碰撞痕迹,窗下槛制作要留23个椭圆形泄水孔,不允许在下槛框角上开槽口做泄水孔,铝合金门窗横竖框的结合处,应注上防水密封胶。5、门窗扇所注密封胶要平直均匀,不间断,不漏抹,无胶刺,门窗扇胶迹后清理干净。6、玻璃安装要用密封胶,不允许用密封骨。7、玻璃安装时密封胶的颜色不允许壹樘窗使用几种颜色,确因材料所限,规定每个楼层的密封胶
