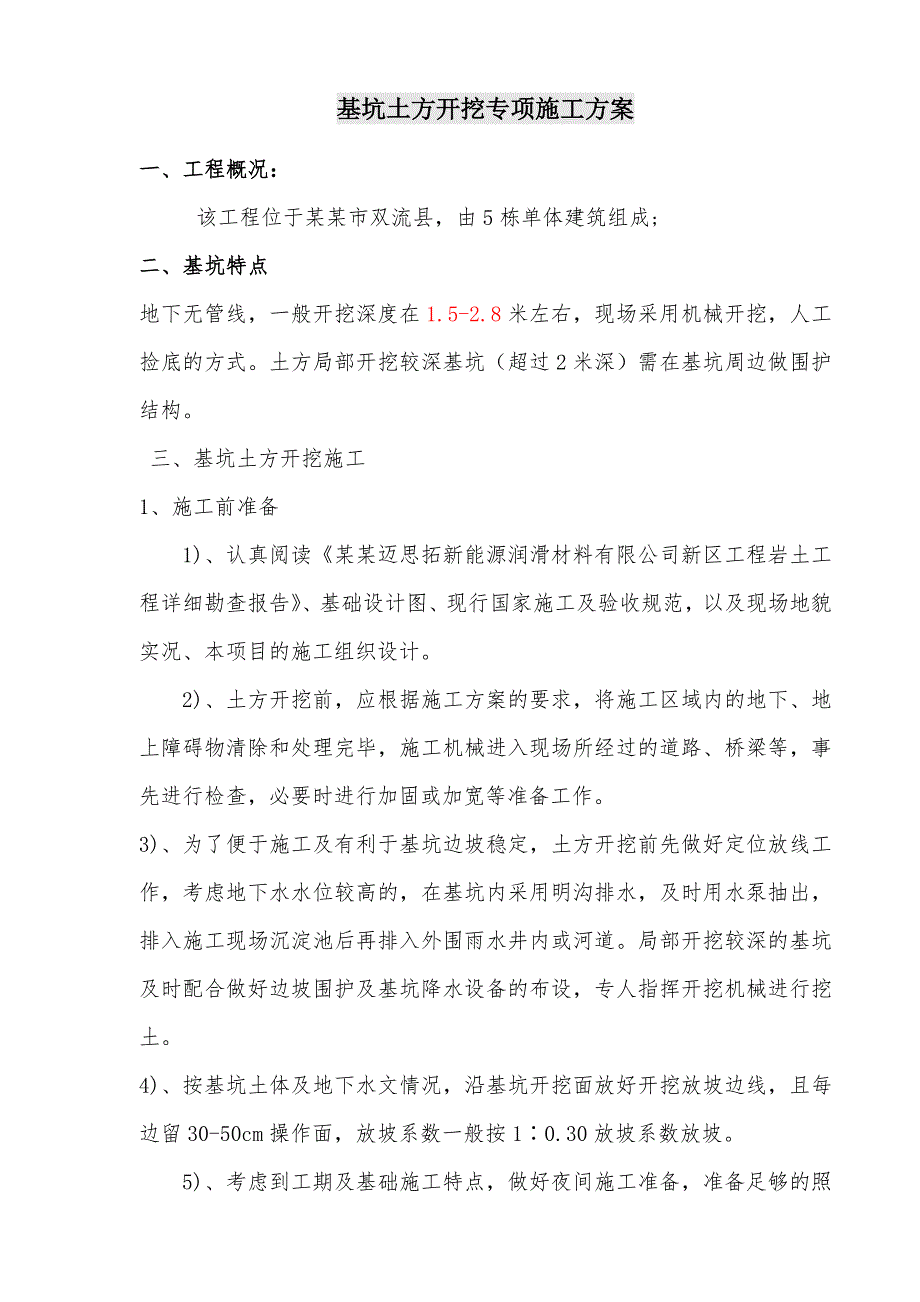

1、基坑土方开挖专项施工方案一、工程概况:该工程位于某某市双流县,由5栋单体建筑组成;二、基坑特点地下无管线,一般开挖深度在1.5-2.8米左右,现场采用机械开挖,人工捡底的方式。土方局部开挖较深基坑(超过2米深)需在基坑周边做围护结构。 三、基坑土方开挖施工1、施工前准备1)、认真阅读某某迈思拓新能源润滑材料有限公司新区工程岩土工程详细勘查报告、基础设计图、现行国家施工及验收规范,以及现场地貌实况、本项目的施工组织设计。2)、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕,施工机械进入现场所经过的道路、桥梁等,事先进行检查,必要时进行加固或加宽等准备工作。3)、为

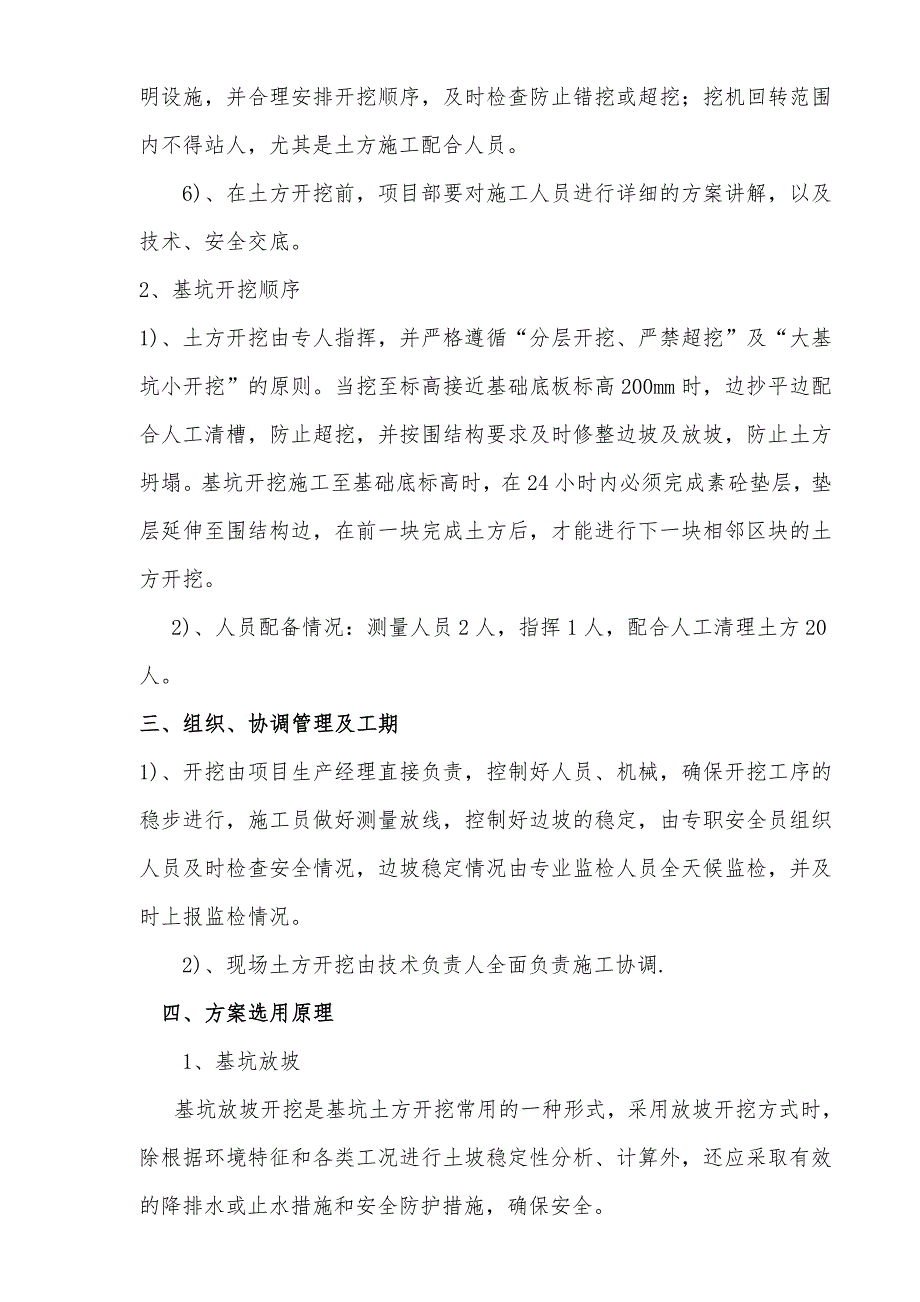

2、了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,考虑地下水水位较高的,在基坑内采用明沟排水,及时用水泵抽出,排入施工现场沉淀池后再排入外围雨水井内或河道。局部开挖较深的基坑及时配合做好边坡围护及基坑降水设备的布设,专人指挥开挖机械进行挖土。4)、按基坑土体及地下水文情况,沿基坑开挖面放好开挖放坡边线,且每边留30-50cm操作面,放坡系数一般按10.30放坡系数放坡。5)、考虑到工期及基础施工特点,做好夜间施工准备,准备足够的照明设施,并合理安排开挖顺序,及时检查防止错挖或超挖;挖机回转范围内不得站人,尤其是土方施工配合人员。6)、在土方开挖前,项目部要对施工人员进行详细的方案讲

3、解,以及技术、安全交底。2、基坑开挖顺序1)、土方开挖由专人指挥,并严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。当挖至标高接近基础底板标高200mm时,边抄平边配合人工清槽,防止超挖,并按围结构要求及时修整边坡及放坡,防止土方坍塌。基坑开挖施工至基础底标高时,在24小时内必须完成素砼垫层,垫层延伸至围结构边,在前一块完成土方后,才能进行下一块相邻区块的土方开挖。 2)、人员配备情况:测量人员2人,指挥1人,配合人工清理土方20人。三、组织、协调管理及工期1)、开挖由项目生产经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织

4、人员及时检查安全情况,边坡稳定情况由专业监检人员全天候监检,并及时上报监检情况。2)、现场土方开挖由技术负责人全面负责施工协调.四、方案选用原理1、基坑放坡基坑放坡开挖是基坑土方开挖常用的一种形式,采用放坡开挖方式时,除根据环境特征和各类工况进行土坡稳定性分析、计算外,还应采取有效的降排水或止水措施和安全防护措施,确保安全。软土地区采用放坡开挖方式的基坑应注意如下问题:1)、土坡稳定性验算所用土的物理力学指标应根据地质条件和土的物理力学指标基本相同的原则选用,宜选用固结快剪、十字板剪和无侧限抗压强度试验测定的抗剪强度指标。2)、进行土坡稳定性验算,必须考虑建筑物周遍环境及地下水、渗流等对边坡稳

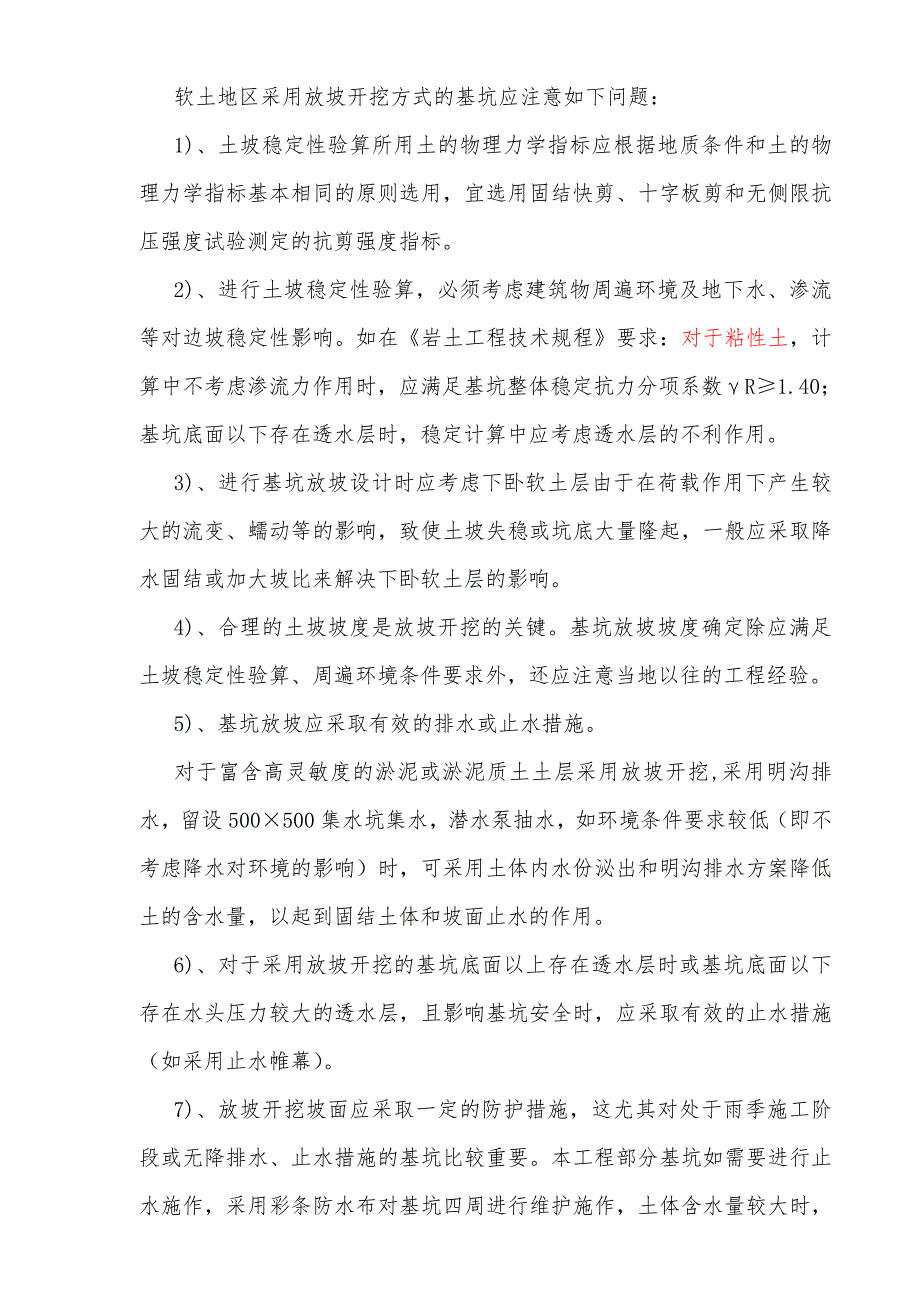

5、定性影响。如在岩土工程技术规程要求:对于粘性土,计算中不考虑渗流力作用时,应满足基坑整体稳定抗力分项系数R1.40;基坑底面以下存在透水层时,稳定计算中应考虑透水层的不利作用。3)、进行基坑放坡设计时应考虑下卧软土层由于在荷载作用下产生较大的流变、蠕动等的影响,致使土坡失稳或坑底大量隆起,一般应采取降水固结或加大坡比来解决下卧软土层的影响。4)、合理的土坡坡度是放坡开挖的关键。基坑放坡坡度确定除应满足土坡稳定性验算、周遍环境条件要求外,还应注意当地以往的工程经验。5)、基坑放坡应采取有效的排水或止水措施。对于富含高灵敏度的淤泥或淤泥质土土层采用放坡开挖,采用明沟排水,留设500500集水坑集水

6、,潜水泵抽水,如环境条件要求较低(即不考虑降水对环境的影响)时,可采用土体内水份泌出和明沟排水方案降低土的含水量,以起到固结土体和坡面止水的作用。6)、对于采用放坡开挖的基坑底面以上存在透水层时或基坑底面以下存在水头压力较大的透水层,且影响基坑安全时,应采取有效的止水措施(如采用止水帷幕)。7)、放坡开挖坡面应采取一定的防护措施,这尤其对处于雨季施工阶段或无降排水、止水措施的基坑比较重要。本工程部分基坑如需要进行止水施作,采用彩条防水布对基坑四周进行维护施作,土体含水量较大时,应设置一定量的排水孔。2、基坑开挖基坑开挖形式应重视时空效应问题,要根据基坑面积大小、围护结构形式、开挖深度和工程环境

7、条件等因素而定。大体上基坑开挖形式有分层开挖、分段开挖、中心道开挖和盆式开挖四种。对于开挖形式的确定应以利于基坑安全稳定为原则,兼顾其他因素,基坑开挖过程中应注意减少时空效应对基坑支护结构的不利影响。国家标准建筑基坑支护技术规程中明确规定:软土基坑必须分层均衡开挖,分层高度不宜超过1m。一般基坑土方开挖都根据施工需要都采用各种开挖方式组合的开挖方法,软土地区基坑开挖应优先采用分层开挖形式。软土地区基坑开挖时应注意以下问题:1)、基坑开挖后应该基坑周围及时做好明沟排水工作.并随时观测基坑边坡的稳定性.2)、基坑开挖应尽量减少基坑围护结构的暴露时间,必要时应控制挖土速度。3)、基坑土方开挖时宜在围

8、护结构前留置适量的被动土而待基坑内侧土方开挖完毕后再挖除此部分土体,以使被动土压力区与基坑的围护结构共同抵抗主动土压力区荷载(土压力、水压力等),这样可部分减少基坑围护结构变形和荷载累积。4)、基坑土方开挖时作好基坑监测,而且应根据基坑监测数据来控制挖土速度、挖土方式,防止基坑失稳。3、软土基坑排水根据地勘报告该地区地下水较为贫乏,场地地下水埋深在15.0m以下,地下水对拟建物施工无明显影响。该场地局部地段存在少量上层滞水,但其水量较小,易疏干,对拟建物施工影响不大。根据施工经验上的排水量不大.排水一般采用明沟排水的方式。4、基坑排水设计在基坑开挖完毕后,应在基坑四周挖盲沟明排进行明排水。排水

9、盲沟为800600,内填碎石滤水,基坑四周设150015001500集水坑,及时排入外侧排水沟,排至雨水井内。实践经验证明,采用明沟排水组成的此类基坑排水体系是非常有效的。五、应急措施及注意事项1、应急措施施工现场配备备用电源,一定数量的备用排水设备等。在基坑开挖期间,设专人检查基坑稳定,发现问题及时能报有关施工负责人员,便于及时处理。在施工中如发现局部边坡位移较大,须立即停止开挖,通知相关单位.采取切实可行的措施,待稳定后继续开挖。2、基坑施工监测由于基坑自开挖就处于动的状态,支护结构的受力状态、大小、位移变形都随着开挖深度的增加而增加,而且由于软土的特殊性,随着基坑暴露时间越久,基坑支护体

10、系的位移变形越大,随时可能都会发生事先估计不到的事故。依据国家规程建筑基坑支护技术规程JGJ20-99,在基坑施工期间,应对周边环境和支护结构进行监测。通过监测,可以及时掌握基坑开挖及施工过程中支护结构的实际状态及周边环境的变化情况,做到及时预报,为基坑边坡和周边环境的安全与稳定提供监控数据,防患于未然;通过监测数据与设计参数的对比,可以分析设计的正确性与合理性,科学合理的安排下一步工序,必要时可及时修改设计,使设计更加合理,施工更加安全,作到工程可预控性;通过信息反馈,总结工程经验,促进基坑工程技术的进步。故进行基坑施工监测是很有必要的,对于软土基坑更是如此。即基坑开挖过程中,应加强对支护结

11、构体系和基坑稳定性监测,作到每一深挖土步骤就要进行施监测,然后对监测值进行分析,如果监测值是一种渐变的递增过程,则说明基坑处于合理的稳定状态,如果监测值发生突变或出现峰值,则说明基坑支护结构承受过大的土压力,则需要放慢挖土速度或立即停止挖土,待基坑变形监测值停止增长或增长十分缓慢,则可继续进行土方开挖。基坑施工监测目的就是及时掌握基坑开挖及施工过程中部分采用支护结构的实际状态(位移、倾斜变化值及变化速率)及周边环境(建筑物、地下管道、道路)的变化情况,为基坑施工和周边环境的安全与稳定提供监控数据,为基坑安全施工提供佐证,做到施工可预控性和防患于未然,采取必要的工程措施;另外通过施工监测的结果,

12、可以指导现场施工,确定和优化施工参数,进行信息化施工。基坑施工监测项目包括周边环境监测、支护结构应力监测、支护结构变形监测,以及包括周边建筑物、重要道路及地下管线等保护对象进行系统的监测。一般基坑施工监测项目如下:A、基坑周边主要道路的沉降;B、管线的水平位移、沉降;3、注意事项挖运土方时应注意保护定位标准桩、轴线引桩、标准水准点,并定期复测检查定位桩和水准基点是否完好。在雨季开挖基坑,应距坑边1m远处挖截水沟或筑挡水堤,防止雨水灌入淹泡基坑或冲刷边坡,造成边坡失稳塌方。基槽应预留0.3m土层,在浇筑砼垫层前再挖至设计标高。坑边1000mm范围内不准堆积弃土,不准堆放建筑材料、存放机械、水泥罐

13、及行车。基坑边外部荷载不得大于15kpa。坑边不得有常流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定。六、基坑四周的安全围护采用48钢管连接做护栏,立杆打入土层中深600以上,基脚用素砼浇实,间距2000,高1200,上下用涂有黄黑色漆的钢管连接,并用密目网封闭,非施工人员严禁入内。七、安全文明、环保施工1、操作安全技术措施现场施工人员必须进行技术交底,并持证作业,挂牌负责,定机定人操作。所有进场机械必须进行严格的检查,保证机械设备完好。夜间施工配备足够照明,主要通道不留盲点。加强基坑监测,发现问题及时能报各相关单位,并会同相关单位做好应急处理。2、文明施工措施施工场地进出口设置专门车辆冲洗及沉淀系统,派专人冲洗,严禁出场车辆带泥及污染物上市政道路。努力降低施工噪音对周边环境的影响。3、环保施工措施土方运输必须使用封闭式运输车辆,不超载,避免运输中遗撤。施工现场出入口处设置沉淀池和简易洗车装置,出场时必须将车辆清理干净,洗车污水经沉淀后方可循环使用或用于洒水降尘。八、回填人工配合机械回填,机械转运至回填区域,打夯机夯实每25mm一次,采用分层分段进行施工,在施工中严格按照设计和规范要求进行。某某建设工程有限公司

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
