山东某高层住宅小区屋面施工方案.doc

上传人:p** 文档编号:951119 上传时间:2024-05-21 格式:DOC 页数:14 大小:580.41KB
下载 相关 举报
山东某高层住宅小区屋面施工方案.doc_第1页
第1页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第2页
第2页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第3页
第3页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第4页
第4页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第5页
第5页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第6页
第6页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第7页
第7页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第8页
第8页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第9页
第9页 / 共14页
山东某高层住宅小区屋面施工方案.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《山东某高层住宅小区屋面施工方案.doc》由会员分享,可在线阅读,更多相关《山东某高层住宅小区屋面施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

1、某某山半岛I标段工程屋面施工方案批 准: 审 核: 编 制: 某某房建二分公司目 录1 工程概况22屋面做法汇总22.1上人屋面做法22.2非上人屋面22.3网点上人屋面23.施工准备33.1材料要求33.2机具准备33.3作业条件34操作工艺44.1屋面工艺流程44.2.基层清理44.3找坡找平层施工44.4防水涂料层施工54.5防水保护层施工74.6卷材防水层施工74.7保温层施工74.8屋面面层施工84.9细部施工85质量要求105.1涂膜防水施工要求105.2卷材防水层要求105.3面层及细部要求116应注意的质量问题117成品保护128资源计划128.1物资需求计划128.2人员需求

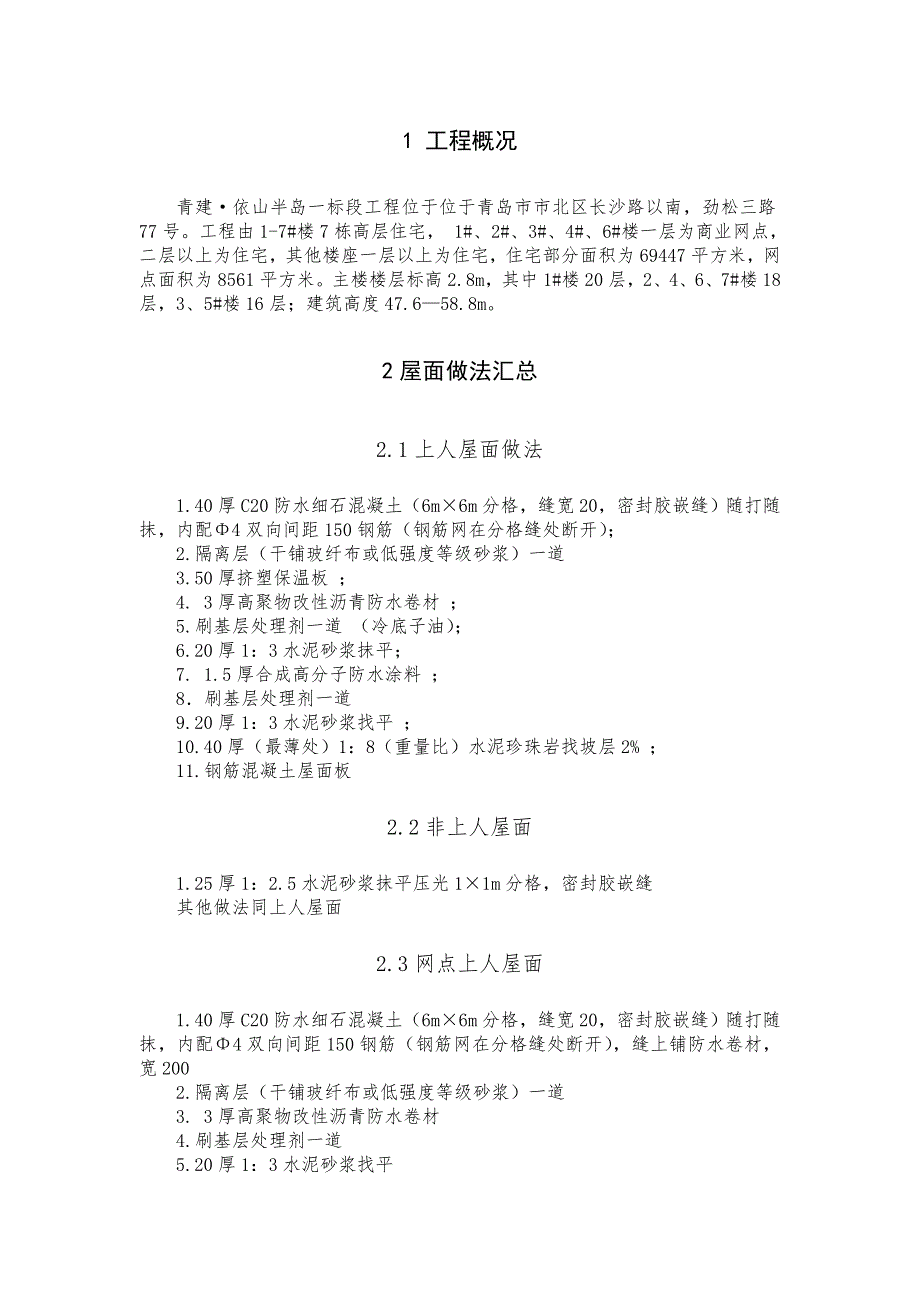

2、计划139安全文明施工131 工程概况青建依山半岛一标段工程位于位于青岛市市北区长沙路以南,劲松三路77号。工程由1-7#楼7栋高层住宅, 1#、2#、3#、4#、6#楼一层为商业网点,二层以上为住宅,其他楼座一层以上为住宅,住宅部分面积为69447平方米,网点面积为8561平方米。主楼楼层标高2.8m,其中1#楼20层,2、4、6、7#楼18层,3、5#楼16层;建筑高度47.658.8m。2屋面做法汇总2.1上人屋面做法1.40厚C20防水细石混凝土(6m6m分格,缝宽20,密封胶嵌缝)随打随抹,内配4双向间距150钢筋(钢筋网在分格缝处断开);2.隔离层(干铺玻纤布或低强度等级砂浆)一道

3、3.50厚挤塑保温板 ;4. 3厚高聚物改性沥青防水卷材 ;5.刷基层处理剂一道 (冷底子油);6.20厚1:3水泥砂浆抹平;7. 1.5厚合成高分子防水涂料 ;8刷基层处理剂一道9.20厚1:3水泥砂浆找平 ;10.40厚(最薄处)1:8(重量比)水泥珍珠岩找坡层2% ;11.钢筋混凝土屋面板2.2非上人屋面1.25厚1:2.5水泥砂浆抹平压光11m分格,密封胶嵌缝其他做法同上人屋面2.3网点上人屋面1.40厚C20防水细石混凝土(6m6m分格,缝宽20,密封胶嵌缝)随打随抹,内配4双向间距150钢筋(钢筋网在分格缝处断开),缝上铺防水卷材,宽2002.隔离层(干铺玻纤布或低强度等级砂浆)一

4、道 3. 3厚高聚物改性沥青防水卷材4.刷基层处理剂一道 5.20厚1:3水泥砂浆找平 6.50厚挤塑聚苯板 7.20厚1:3水泥砂浆找平 8.40厚(最薄处)1:8(重量比)水泥珍珠岩找坡层2% 9.钢筋混凝土屋面板3.施工准备3.1材料要求3.1.1商砼:C20细石3.1.2 50厚挤塑保温板:产品应有出厂合格证,密度、导热系数、强度应符合设计要求;3.1.3膨胀珍珠岩:3.1.4 防水卷材:3mm厚高聚物改性沥青防水卷材、高分子防水涂料,防水材料须有出厂合格证、检验报告、产品备案证,复检合格后方可使用。3.1.2钢丝网:直径不小于4mm,网眼尺寸不小于150*150 3.1.3水泥:复合

5、硅酸盐水泥,水泥进场后必须经过复检合格后方可使用。3.1.4中砂:具有材质证明;过8mm孔径筛子,含泥量不应大于5%。3.1.4水:自来水。3.2机具准备喷灯、刮板、电动搅拌机、运料手推车、铁锹、铁抹子、水平刮杠、水平管(尺)、压滚、滚动刷、钢卷尺、剪刀、笤帚、小线、粉笔、木爬梯;3.3作业条件3.3.1准备材料及机具专门仓库,对易燃材料放置要有通风及预防措施;3.3.2检查塔吊及双笼电梯,以备人员及材料运输;3.3.3施工前审核图纸、编制施工方案,进行技术交底;3.3.4出屋面的各种管道、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,然后进行屋面施工;3.3.

6、5屋面机房层住户外墙保温罩面完成。3.3.5安全防护到位并经安全员验收,准备好卷材、防水涂料及配套材料,存放和操作应远离火源,防止发生事故。4操作工艺4.1屋面工艺流程基层清理定坡度线、灰饼找坡找平层施工防水涂料施工防水保护层施工卷材防水层施工保温层施工隔离层施工 浇筑细石混凝土 铺设钢筋网片面层压光 养护 4.2.基层清理 基层处理:将结构层上施工临时洞口用高一级的细石混凝土进行封堵,洞口周边刷JS防水涂料;结构层表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,坑洼处用水泥砂浆补平,屋面与墙体交接的阴角部位做好圆弧角。 图4.2.1屋面洞口封堵4.3找坡找平层施工4.3.1工艺流

7、程:基层清理 标高坡度弹线 设置排气层(兼分割缝)找坡施工找平施工养护 验收4.3.2施工过程 (1)标高坡度弹线:根据坡度要求,拉线找玻,按2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l2m冲筋,并设置排气管道(兼分隔缝)分格缝,宽度一般为20mm,并且将缝与基层连通,分格缝最大间距为66m。屋面分隔缝、排气管布置图见附图1图4.3.2.1屋面排气管道示意图图4.3.2.2屋面排气管道示意图(2)找坡层施工:按照标高的坡度线铺设水泥膨胀珍珠岩材料。(3)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润找坡层表面,主要是利于找坡层与找平层的结合,但不可洒水过量,以免影响找平层表面的干

8、燥,防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到基层和找平层能牢固结合为度。(4)抹水泥砂浆找平层:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。找平层水泥砂浆一般配合比为13,拌合稠度控制在7cm。(5)养护:找平层抹平、压实以后可浇水养护,但不要过量,养护期为2d,经干燥后铺设防水层。4.4防水涂料层施工4.4.1作业条件(1) 涂抹作业前 要检查基层的干燥程度是否满足材料及施工要求,检查时可将1塑料布在太阳下铺放于找平层上。待34h后,掀起塑料布无水印,即可进行防水层施工(2) 涂料施

9、工前要进行现场配料及搅拌,根据每次施工面积确定涂料用量(3) 涂抹施工前要确定涂抹的遍数和每遍用量安排好施工顺序。(4)涂膜防水层在未固化前严禁才操作人员踩踏防水层,应安排好施工方向。4.4.2操作工艺4.42.1工艺流程基层清理 喷涂基层处理剂 特殊部位附加增强处理 涂布防水涂料 增强材料粘贴蓄水检查 验收4.4.2.2 施工过程(1)基层清理(2)喷涂基层处理剂:基层处理剂涂刷时应用刷子用力薄涂,使涂料尽量进入基层表面的毛细孔,并将基层可能留下来的少量灰尘等无机杂质象填充料一样混入基层,使之于基层牢固结合。(3) 特殊部位附加增强处理:阴阳角、管根、水落口、女儿墙等部位必须先做附加层,涂布

10、一层防水涂料处理,附加层涂布范围不小于250mm。分隔缝部位见图4.4.2.1图4.4.2.1找平层分隔缝防水示意(4)涂布防水涂料:对于本工程1.5厚的防水涂料采用刮板法,也可边倒涂料边用刷子刷匀;倒料时应均匀倒撒,防止一处过多,造成薄厚不匀;由于需要多次涂刷才能达到施工厚度,每层的涂刷方向垂直,涂层接茬施工时接茬100mm,以避免在接茬部位发生渗漏。(5)铺设胎体增强材料:在涂布第3遍材料时候加铺胎体增强材料,边倒料、边涂布、边铺贴。施工时,早已干燥的涂层上,用刮板将涂料仔细涂布,使全部布眼布满涂料,为防止材料皱褶,可每间隔1.5-2m,剪15mm小口以利于材料平整。(6)立面涂刷完成后撒

11、细砂一层以保证下布防水保护层施工粘接牢固、(7)蓄水检查:防水完成后进行24小时蓄水试验,蓄水深度不小于20mm。检查是否有渗漏部位并处理。4.5防水保护层施工 按照保护层厚度设置灰饼,铺设20厚1:3水泥砂浆,施工时应随铺随拍实,并用刮尺找平,终凝前用铁抹子压光保护层。4.6卷材防水层施工4.6.1工艺流程(热熔法施工):清理基层 涂刷基层处理剂 铺贴卷材附加层 铺贴卷材 热熔封边 检查修整蓄水试验验收4.6.2施工过程(1)清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。(2)涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将冷底子油搅拌均匀,用长把滚刷均

12、匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。(3)附加层施工:首先在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围每边铺贴不小于250mm。(4)铺贴卷材:1)将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,以边缘挤出沥青为度。搭接部位应满粘牢固,搭接宽度满粘为80mm。2)分隔缝位置应空铺,宽度为100mm。3)卷材从水落口处往上铺贴,双向流水坡度卷材搭接要顺流水方向,且端头接茬要错开50mm。4)卷材应从流水坡度得下坡开始,按卷材

13、规格弹出基准线铺贴,并使卷材的长向与流水坡向垂直。注意卷材配制应相应减少阴阳,角处得接头。5)铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角铺展时对卷材不可拉得太紧,且不得有皱折、空鼓等现象。(5)蓄水试验:卷材防水层施工完毕后仔细检查后,进行屋面蓄水试验,蓄水深度不低于20mm,蓄水时间不少于24 小时。经蓄水试验后,检查屋面是否存在渗漏现象,如有,查找渗漏点进行处理,经验收后进行下道工序。4.7保温层施工4.7.1工艺流程:基层清理保温板摆样保温层铺设保温层封缝验收4.7.2施工过程:(1)保温板摆样:根据板材规格结合屋面现状排板,做到板缝宽度一致(8-12mm)。 (2)保

14、温层铺设:粘结铺设板块状保温层:板块状保温材料用粘结材料平粘在屋面防水层上,挤塑聚苯板材料采用沥青胶结料粘贴。(3)保温层封缝:保温板缝先用聚苯颗粒砂浆塞缝,然后用胶带密封4.8屋面面层施工4.8.1工艺流程:基层清理 设置分割缝 弹坡度线或设置控制灰饼 铺设钢筋网片 浇注面层砼 油膏嵌缝4.8.2施工过程(1)设置分割缝:分割缝木条的宽度为15mm,区域不大于66m,且分割缝的位置应和找坡找平层的分割缝位置一致,利于排气孔的设置。具体面层分隔缝布置图见附图2(2)弹坡度线或设置控制灰饼:严格按照图纸屋面坡度要求,设置厚度控制灰饼或拉坡度线,保证面层的排水坡度、方向(4)铺设钢筋网片:钢筋网片设置在保护层中间偏上部位用砂浆垫块支垫;(5)面层砼浇筑:将混凝土面刮平,然后采用木抹子拍平,揉压密实,并于终凝前使用压光机进行压光处理。立面部位采用加挂玻纤网格布的方式用1:2水泥砂浆抹平。(6)嵌缝:将分割缝中的木条取出,用橡胶沥青嵌缝膏灌缝4.9细部施工4.9.1卷材泛水收头(1)屋面卷材施工时,立面卷材泛水收头高度距结构屋面板均按650mm施工。(2)泛水和立面卷材收头的端部应裁齐,塞入预留凹槽内,用金属压条钉固定,最大钉距不大于500mm,并用密封材料嵌填封严,预留凹槽断面3030mm;对于没预先预留凹槽的部位(屋顶架子防水节点)在柱子周圈浇筑砼挑沿,其它做法同上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
